Vì sao dự án thủy điện Sông Bung 2 đội vốn “khủng” vẫn trễ tiến độ đến 1 năm?!

Công trình trọng điểm thủy điện Sông Bung 2 (huyện Nam Giang, Quảng Nam) được khởi công xây dựng cuối năm 2012 và dự kiến phát điện tổ máy số 1 vào năm 2015. Tuy nhiên, hiện tiến độ đã trễ đến 1 năm.

Đáng nói, vốn đầu tư ban đầu được phê duyệt trên 3.600 tỉ đồng nhưng đến tháng 5-2016 vừa qua, chủ đầu tư đã phê duyệt dự án tăng thêm trên 1.600 tỉ đồng. Điều này khiến dư luận không thể không bức xúc, đặt câu hỏi?!..

Được biết, Tập đoàn Điện lực Việt Nam (EVN) đã phê duyệt tổng mức đầu tư (TMĐT) điều chỉnh dự án thủy điện sông Bung 2 ( DA TĐ SB 2) với giá trị 5.239 tỷ đồng, thay vì TMĐT ban đầu là 3.661 tỷ đồng. Điều này khiến dư luận bức xúc vì sao để xảy ra việc đội vốn trên 1.600 tỉ đồng và chậm trễ dự án gần 1 năm. Có hay không những thiếu sót và sai phạm tại công trình trọng điểm này, ai sẽ là người chịu trách nhiệm?

DA thủy điện Sông Bung 2 khởi công xây dựng cuối năm 2012 và dự kiến hoàn thành tổ máy số 1 vào năm 2015. DA có công suất lắp máy 100 MW, điện lượng bình quân hàng năm Eo: 425,7 triệu KWh. Vốn đầu tư ban đầu được phê duyệt trên 3.661 tỉ đồng (vốn vay thương mại và vốn tự có của chủ đầu tư). Thế nhưng, ngày 19-5-2016, EVN đã phê duyệt TMĐT điều chỉnh với giá trị 5.239 tỷ đồng.

DA thủy điện Sông Bung 2 khởi công xây dựng cuối năm 2012 và dự kiến hoàn thành tổ máy số 1 vào năm 2015. DA có công suất lắp máy 100 MW, điện lượng bình quân hàng năm Eo: 425,7 triệu KWh. Vốn đầu tư ban đầu được phê duyệt trên 3.661 tỉ đồng (vốn vay thương mại và vốn tự có của chủ đầu tư). Thế nhưng, ngày 19-5-2016, EVN đã phê duyệt TMĐT điều chỉnh với giá trị 5.239 tỷ đồng.

Để hiểu rõ thêm về việc “đội” giá của thủy điện Sông Bung 2, PV CAND đã nhiều lần liên lạc với ông Ngô Việt Hải – Tổng giám đốc Công ty phát điện 2 (chủ đầu tư dự án), tuy nhiên ông này cáo bận. Riêng ông Vương Thành Chung – Phó giám đốc phụ trách BQL dự án thủy điện Sông Bung 2 khi đồng ý tiếp xúc với PV thì ông chỉ “giới hạn” trong vòng 20 phút.

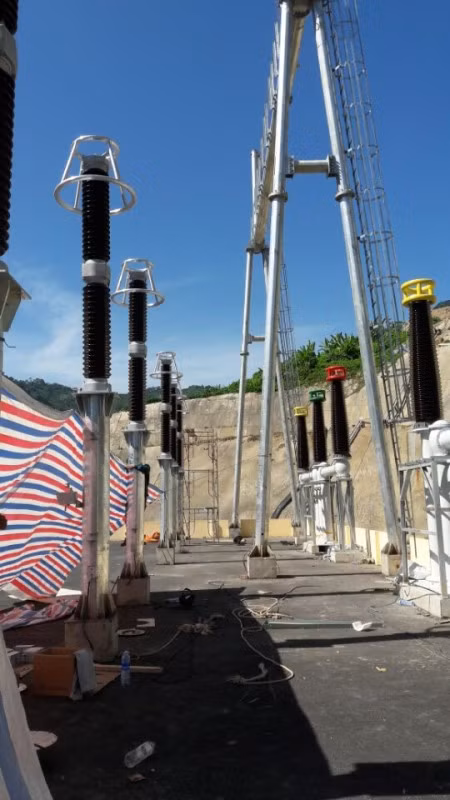

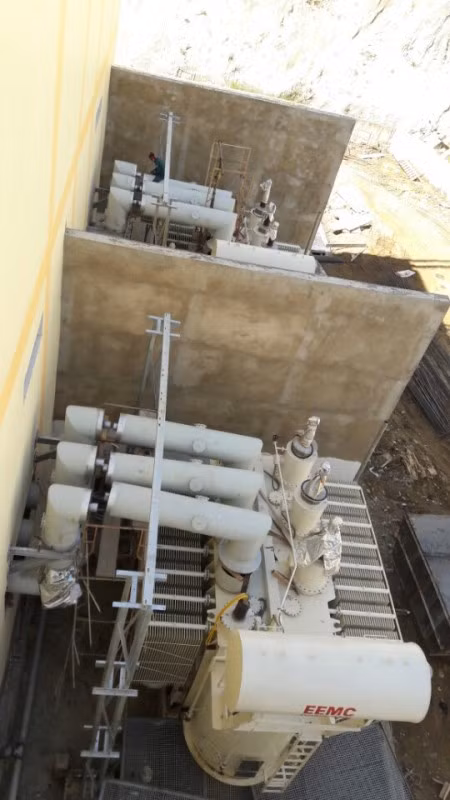

Công trình thủy điện Sông Bung 2 đã quá hạn 1 năm, đội vốn tăng khoảng 40% và hiện vẫn đang được thi công
Công trình thủy điện Sông Bung 2 đã quá hạn 1 năm, đội vốn tăng khoảng 40% và hiện vẫn đang được thi công

 Ông Chung chỉ cho biết: “Những câu hỏi nào thuộc về thẩm quyền thì tôi sẽ trả lời, còn những phần nào thuộc về thẩm quyền của cấp trên thì cấp trên sẽ trả lời”. Tuy nhiên, đến chiều ngày 3-8 vẫn chưa thấy ông Chung phản hồi.

Cũng theo ông Chung, lý do tăng vốn là do các biến động về chính sách tiền lương, giá cả thị trường, thay đổi tỉ giá, thay đổi điều kiện địa chất - thủy văn và thay đổi do chuẩn xác khối lượng. Và “Sau thời gian thẩm định, đánh giá, phân tích làm rõ các nguyên nhân tăng TMĐT, Tập đoàn Điện lực Việt Nam đã phê duyệt TMĐT điều chỉnh dự án thủy điện Sông Bung 2 tại quyết định số 99/QĐ-EVN ngày 19-5-2016 với giá trị 5.239 tỉ đồng”, báo cáo của BQL dự án thủy điện Sông Bung 2 trình bày.

Còn theo báo cáo in sẵn do ông Chung cung cấp cho báo chí thì: TMĐT sau khi điều chỉnh có tăng cao nhưng vẫn đảm bảo các tiêu chí tài chính của dự án ứng với giá bán điện bình quân trên thị trường điện hiện nay là 0,05USD/kWh (tương đương 1.060VND/kWh), đảm bảo mục tiêu phát triển kinh tế chung của xã hội?!.

Việc chậm tiến độ 1 năm, và đội vốn khủng tăng thêm trên 1.600 tỉ đồng tại dự án thủy điện Sông Bung 2 đã và đang là vấn đề mà người dân, dư luận đặc biệt quan tâm và đòi hỏi một “đáp án”  từ phía BQL dự án thủy điện Sông Bung 2.

Theo quyết định phê duyệt mới nhất của Tập đoàn Điện lực Việt Nam (EVN), tổng mức đầu tư điều chỉnh lần 2 thủy điện Sông Bung 2 với giá trị trên 5.239 tỉ đồng; trong đó chi phí xây dựng trên 3.000 tỉ đồng, chi phí thiết bị trên 761 tỉ đồng, chi phí đền bù và giải phóng mặt bằng trên 25 tỉ đồng, chi phí quản lý dự án gần 94 tỉ đồng, chi phí tư vấn đầu tư xây dựng gần 244 tỉ đồng, chi phí khác trên 715 tỉ đồng và chi phí dự phòng trên 345 tỉ đồng.

EVN cũng yêu cầu Tổng công ty phát điện 2, BQL dự án thủy điện Sông Bung 2 tính toán hợp lý, hợp pháp của các chi phí phát sinh trong TMĐT của dự án, thanh quyết toán theo đúng quy định; làm việc với Công ty bảo hiểm Toàn Cầu về trách nhiệm bảo hiểm cho công trình theo đúng quy định…

Hoài Thu- Trí Công

Các tin khác

Bài 3: Kích điện không chỉ giết cá

Bài 3: Kích điện không chỉ giết cá

Sử dụng kích điện để đánh bắt thủy sản không chỉ tác động đến nguồn lợi và hệ sinh thái. Chính người trực tiếp cầm sào, đưa dòng điện xuống nước cũng phải đối mặt với nguy cơ bị điện giật, thương tích, thậm chí tử vong. Những vụ tai nạn đau lòng đã xảy ra. Có người vĩnh viễn không trở về, có người thoát chết nhưng nỗi ám ảnh còn kéo dài. Thế nhưng, vì sinh kế, nhiều người vẫn tiếp tục bám lấy dòng sông.

Sau bài trên Báo Công an nhân dân, chủ đầu tư báo cáo về vết nứt trên cao tốc Biên Hoà - Vũng Tàu

Sau bài trên Báo Công an nhân dân, chủ đầu tư báo cáo về vết nứt trên cao tốc Biên Hoà - Vũng Tàu

Ngay sau khi Báo Công an nhân dân (CAND) phản ánh về tình trạng lún, nứt, sạt lở trên tuyến cao tốc Biên Hòa - Vũng Tàu, chiều tối 29/9 Ban Quản lý dự án (BQLDA) đầu tư xây dựng Công trình giao thông TP Đồng Nai đã có báo cáo gửi UBND TP Đồng Nai về kết quả kiểm tra, rà soát bước đầu liên quan đến Dự án thành phần 1 của tuyến cao tốc trên…

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Tại Nghệ An, một công trình nhà ở được xây dựng trái phép trên hành lang đê điều tồn tại suốt 20 năm, lấn chiếm hành lang bảo vệ đê điều và hành lang bảo vệ luồng đường thủy nội địa nhưng không được xử lý dứt điểm đang gây ra nhiều hệ luỵ cho chính quyền lẫn các đơn vị quản lý.

Bài 2: “Lời khai” của dòng sông

Bài 2: “Lời khai” của dòng sông

Dòng điện khi được sử dụng để khai thác thủy sản không lựa chọn cá lớn hay cá nhỏ. Những cá thể không bị bắt lên cũng có thể chịu tác động. Đáng lo hơn, cá non, cá bố mẹ, trứng và nhiều sinh vật thủy sinh khác cũng nằm trong vùng ảnh hưởng. Phía sau những mẻ cá được đưa lên bờ là một câu chuyện khó nhìn thấy bằng mắt thường, nguy cơ nguồn lợi tự nhiên mất dần khả năng tái tạo.

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Sau khi nổ máy cho thuyền chạy sát bờ, ngược dòng sông Hồng, sông Đuống, những người sử dụng kích điện nhanh chóng tiếp cận những vị trí quen thuộc. Chỉ vài thao tác, đầu kích được đưa xuống nước, công tắc được bật. Vài giây sau, trong tiếng xèo xèo, ù ù phát ra từ bộ kích điện, những con cá lớn, nhỏ nhao lên mặt nước. Cá nhỏ nhanh chóng được vớt lên thuyền; gặp cá lớn không thể vớt bằng vợt, người đánh bắt sẵn sàng lao xuống nước để bắt...

Quang cảnh nham nhở bên mép sóng ở Mỹ Thủy.

Thúc tiến độ giải quyết tái định cư và sinh kế cho người dân Mỹ Thủy

Sau phản ánh của Báo Công an nhân dân (CAND) về những khó khăn trong đời sống, sinh kế của người dân vùng bị ảnh hưởng bởi Dự án Khu bến cảng Mỹ Thủy, UBND tỉnh Quảng Trị đã có những chỉ đạo cụ thể, yêu cầu đẩy nhanh phương án bồi thường, hỗ trợ, tái định cư đối với các hộ dân; đồng thời nghiên cứu di dời bãi tắm đến vị trí mới, bảo đảm điều kiện sản xuất, kinh doanh cho người dân.

Đà Nẵng: Không để công trình dang dở làm trầm trọng thêm ngập úng

Đà Nẵng: Không để công trình dang dở làm trầm trọng thêm ngập úng

Sau những trận mưa lớn đầu mùa, các “rốn ngập” của Đà Nẵng đã có nơi cho thấy chuyển biến tích cực, song cũng lộ rõ những điểm nghẽn cần xử lý. Qua kiểm tra đột xuất 7 điểm có nguy cơ ngập úng, Chủ tịch UBND TP Đà Nẵng yêu cầu làm rõ trách nhiệm chủ đầu tư, đơn vị thi công, không để công trình dang dở trở thành tác nhân làm trầm trọng thêm ngập úng; đồng thời xây dựng kịch bản ứng phó với mưa cực đoan 100-200mm/giờ, gắn trách nhiệm người đứng đầu tại từng “điểm ngập”.

Chuyển cơ quan điều tra các trường hợp vi phạm đất rừng nghiêm trọng

Chuyển cơ quan điều tra các trường hợp vi phạm đất rừng nghiêm trọng

Sau hơn 3 tháng tăng cường kiểm tra, các cơ quan chức năng của đặc khu Phú Quốc (tỉnh An Giang) đã phát hiện 1.843 trường hợp vi phạm về đất đai, xây dựng, hành lang biển, giao thông và trật tự đô thị. Phú Quốc đã và đang siết kỷ cương, xử lý dứt điểm vi phạm, đồng thời gắn chỉnh trang đô thị với an sinh xã hội, hướng tới xây dựng Phú Quốc xứng tầm phục vụ APEC 2027.

Quyết định chủ trương đầu tư Dự án khu phức hợp Felicity khi doanh nghiệp chưa có đất?

Quyết định chủ trương đầu tư Dự án khu phức hợp Felicity khi doanh nghiệp chưa có đất?

Kết luận thanh tra đối với Dự án khu dân cư phức hợp Felicity do Công ty TNHH TM Blue Diamond làm chủ đầu tư, Thanh tra TP Đồng Nai đã chỉ ra loạt sai phạm liên quan. Trong đó, việc Đồng Nai chỉ định chủ đầu tư làm khu phức hợp và ra quyết định chủ trương đầu tư khi nhà đầu tư chưa có quyền sử dụng đất hợp pháp là không đúng quy định…

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Vì sao việc đầu tư Khu đô thị An Phú kéo dài tới 26 năm?

Vì sao việc đầu tư Khu đô thị An Phú kéo dài tới 26 năm?

Thanh tra về các dự án có khó khăn, vướng mắc, tồn đọng kéo dài trên địa bàn theo yêu cầu của Thanh tra Chính phủ, Thanh tra TP Hồ Chí Minh nêu rõ, ngay từ năm 2000 UBND thành phố đã phê duyệt Dự án đầu tư xây dựng hạ tầng kỹ thuật chính Khu đô thị phát triển An Phú (phường Bình Trưng) với tổng diện tích lên đến 87 ha. Nhưng đến nay đã 26 năm, Dự án khu đô thị An Phú vẫn ngắc ngoải…

Không cấp dưỡng nuôi con sau khi ly hôn có thể bị xử lý hình sự?

Không cấp dưỡng nuôi con sau khi ly hôn có thể bị xử lý hình sự?

Hỏi: Tôi và chồng đã ly hôn từ tháng 8/2024, chúng tôi thống nhất, tôi nuôi hai con và hằng tháng chồng cũ chu cấp 10 triệu đồng. Tuy nhiên, anh chỉ chu cấp 3 tháng đầu sau khi ly hôn, sau đó không chu cấp nữa dù thu nhập vẫn ổn định. Xin hỏi, chồng cũ tôi có bị xử phạt không? (Mai Lan, phường Hồng Hà, Hà Nội)

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Vì sao 140 học sinh tại Nghệ An vẫn chưa thể đến trường sau lễ khai giảng?

Vì sao 140 học sinh tại Nghệ An vẫn chưa thể đến trường sau lễ khai giảng?

Phản đối chủ trương của UBND xã Quỳnh Tam về việc giải thể, chuyển học sinh điểm lẻ Tiến Sơn trường Tiểu học Tân Sơn (nay là trường Tiểu học Quỳnh Tam) về học tại điểm trường chính, phụ huynh của 140 học sinh đang được bố trí học tập tại đây đã phản đối, không cho con em đến trường.
