Ban ODA TP Cần Thơ tự ý bổ sung “con đường độc đáo” quanh hồ Bún Xáng

Thanh tra TP Cần Thơ nêu rõ, hồ sơ thiết kế cơ sở dự án được phê duyệt không có đường đi dạo dọc hồ, Ban ODA bổ sung vào hồ sơ thiết kế bản vẽ thi công và phê duyệt là không đúng. Ghi nhận của phóng viên, đường đi dạo dọc hồ thường xuyên ngập trong nước và rác thải.

Thanh tra TP Cần Thơ vừa có thông báo kết luận về “Dự án nâng cấp đô thị vùng ĐBSCL – Tiểu dự án TP Cần Thơ (Dự án 2)”, nêu rõ hàng loạt thiếu sót, hạn chế của dự án do Ban quản lý dự án ODA TP Cần Thơ (Ban ODA TP Cần Thơ).

Kết luận nêu rõ, về chủ trương đầu tư xây dựng đường đi dạo dọc hồ Bún Xáng, hồ sơ thiết kế cơ sở dự án được phê duyệt không có đường đi dạo dọc hồ, chỉ được bổ sung vào giai đoạn thiết kế bản vẽ thi công nhưng không có văn bản chấp thuận của người quyết định đầu tư.

Ban ODA TP Cần Thơ bổ sung đường đi dạo dọc hồ vào hồ sơ thiết kế bản vẽ thi công và phê duyệt là không đúng quy định, không phù hợp với hồ sơ Dự án/Thiết kế cơ sở. Ghi nhận thực tế của phóng viên, đường đi dạo dọc hồ Bún Xáng thường xuyên ngập nước và rác thải.

Ban ODA TP Cần Thơ tự ý bổ sung ‘con đường độc đáo’ quanh hồ Bún Xáng -0
Đường đi dạo dọc hồ Bún Xáng được thiết kế thấp hơn mặt đường hiện hữu.

Về công tác thu hồi đất, bồi thường, hỗ trợ cho các hộ dân, quá trình triển khai thực hiện dự án, các phòng, ban của quận Ninh Kiều không tham mưu UBND quận Ninh Kiều công bố quy hoạch đất và ban hành kế hoạch thu hồi đất; thực hiện đo đạc, kiểm đếm trước khi ban hành thông báo thu hồi đất.

Trung tâm Phát triển quỹ đất quận Ninh Kiều là đơn vị thực hiện nhiệm vụ bồi thường, giải phóng mặt bằng của dự án nhưng không phối hợp với UBND phường An Khánh tổ chức họp dân trực tiếp để lấy ý kiến về phương án bồi thường, hỗ trợ, tái định cư.

Đối với bồi thường, hỗ trợ hạng mục cải tạo, nâng cấp hồ Bún Xáng và hạng mục nâng cấp hẻm Lò Mổ, Tổ chuyên viên đã xét duyệt bồi thường, hỗ trợ cho 3 trường hợp tại hạng mục cải tạo, nâng cấp hồ Bún Xáng và 3 trường hợp tại hạng mục nâng cấp hẻm Lò Mổ không đúng quy định với số tiền hơn 126 triệu đồng.

Việc áp dụng chính sách tái định cư, hạng mục nâng cấp Hẻm liên khu vực 2, 3 (Hẻm Lộ Ngân Hàng), UBND phường An Khánh xác nhận 1 trường hợp không đúng thực tế, không đúng theo hồ sơ.

Ban ODA TP Cần Thơ tự ý bổ sung ‘con đường độc đáo’ quanh hồ Bún Xáng -0
Con đường di dạo dọc bờ hồ thường xuyên ngập trong nước.

Đối với thực hiện pháp luật về đấu thầu, nội dung quyết định phê duyệt hồ sơ mời thầu chưa thể hiện giá gói thầu, nguồn vốn thực hiện, phương pháp đấu thầu, hình thức hợp đồng, thời gian hợp đồng. Báo cáo đánh giá hồ sơ dự thầu không đính kèm các quyết định phê duyệt liên quan đến gói thầu, văn bản đề nghị, giải thích và làm rõ hồ sơ dự thầu, bản sao chứng chỉ đấu thầu các thành viên trong tổ chuyên viên... theo quy định.

Đơn giá một số công việc thực hiện không đúng quy định. Giá hợp đồng (dự toán) của gói thầu 2.4.1 phát sinh tăng 56%; gói thầu 2.4.7 phát sinh tăng đợt 1 là 29%, đợt 2 là 23% và gói thầu 2.4.8 tăng 31% so với giá trị hợp đồng ban đầu nhưng Ban ODA không xin ý kiến người quyết định đầu tư theo quy định.

Công tác thẩm định và phê duyệt hồ sơ thiết kế bản vẽ thi công và dự toán gói thầu CT-PW-2.4 - Thi công xây dựng hồ Bún Xáng, không có các văn bản chấp thuận chủ trương của UBND TP về việc điều chỉnh, bổ sung, giảm quy mô đầu tư cụ thể.

Quá trình triển khai thực hiện dự án có phát sinh một số hạng mục công trình ngoài thiết kế cơ sở được duyệt để sử dụng nguồn vốn kết dư của dự án nhưng Ban ODA không cập nhật hồ sơ thiết kế cơ sở và hoàn thành hồ sơ điều chỉnh dự án theo chỉ đạo của UBND TP Cần Thơ, dẫn đến việc phê duyệt hồ sơ thiết kế bản vẽ thi công không phù hợp với hồ sơ thiết kế cơ sở.

Ban ODA TP Cần Thơ phê duyệt hồ sơ thiết kế bản vẽ thi công, dự toán gói thầu nói trên không phù hợp với hồ sơ thiết kế cơ sở được duyệt.

Ban ODA TP Cần Thơ tự ý bổ sung ‘con đường độc đáo’ quanh hồ Bún Xáng -1

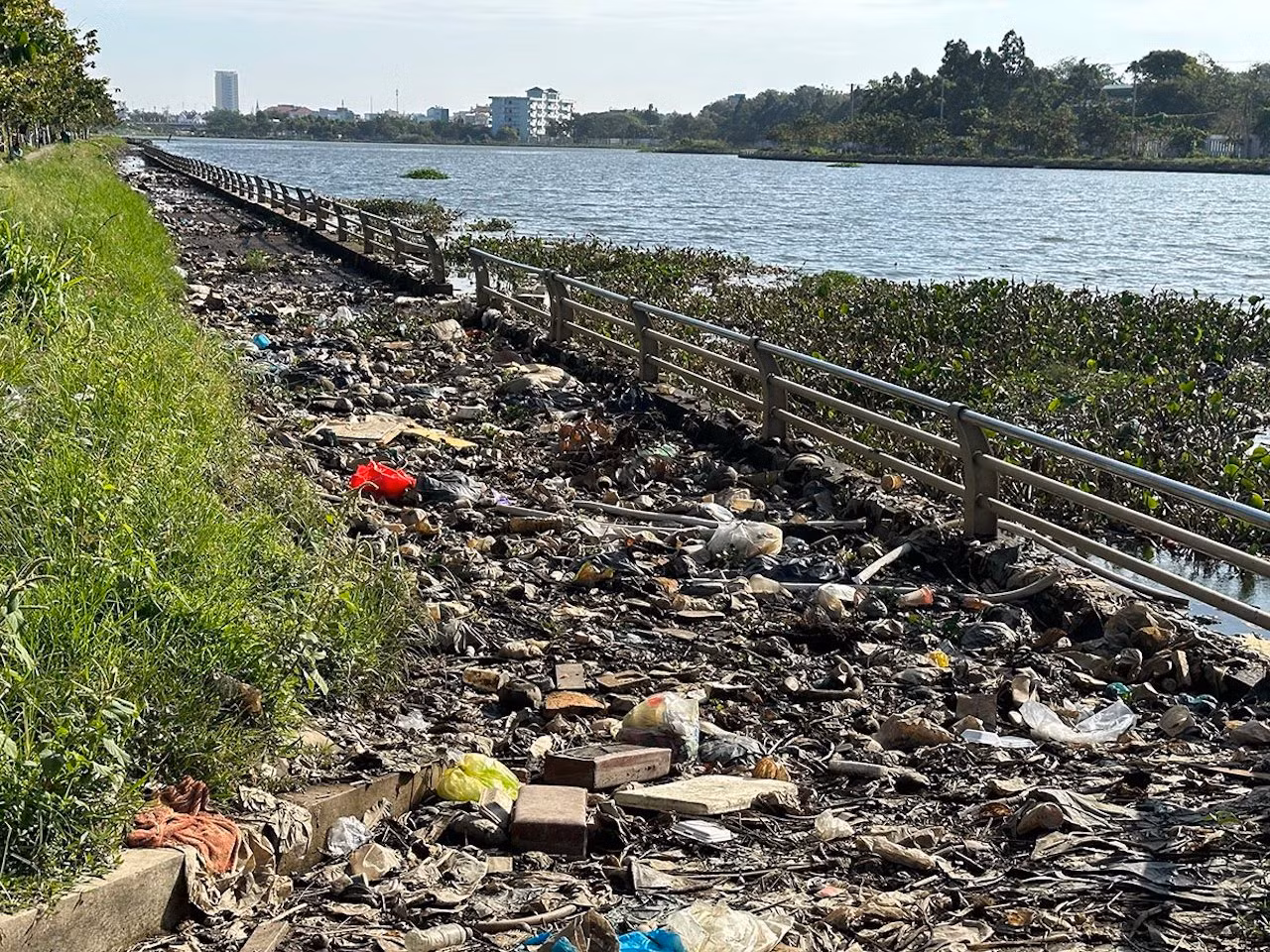

Con đường dọc bờ hồ thường xuyên ngập trong rác thải.

Đối với chủ trương cải tạo, nâng cấp đường Lò Mổ thuộc gói thầu CT-PW-2.6, thi công xây dựng cải tạo Rạch Ngỗng phía Bắc hồ, theo hồ sơ thiết kế bản vẽ thi công gói thầu CT-PW-2.6 được Ban ODA phê duyệt có sự điều chỉnh vị trí, hướng tuyến và quy mô mặt cắt ngang đường so với thiết kế cơ sở được duyệt nhưng không có văn bản chấp thuận chủ trương của người quyết định đầu tư là không đúng quy định.

Đối với thực hiện hợp đồng thi công xây dựng, lãnh đạo Ban ODA TP Cần Thơ và cán bộ phụ trách các gói thầu thiếu đôn đốc, kiểm tra, giám sát dẫn đến các đơn vị thi công thực hiện không đúng tiến độ theo hợp đồng đã ký, một số gói thầu đến nay chưa hoàn thành. Một số gói thầu phát sinh chưa đúng theo khối lượng thi công thực tế.

Theo Thanh tra TP Cần Thơ, việc bàn giao của Giám đốc Ban ODA TP Cần Thơ, qua thanh tra cho thấy, việc bàn giao nhiệm vụ giữa các giám đốc, nguyên giám đốc không chặt chẽ, biên bản bàn giao không thể hiện các trưởng phòng của Ban ODA tham dự; người nhận bàn giao không ký nhận... Các Giám đốc đã thiếu tinh thần trách nhiệm khi nhận nhiệm vụ.

Thanh tra TP kiến nghị Chủ tịch UBND TP Cần Thơ chỉ đạo Giám đốc Ban ODA, Chủ tịch UBND quận Ninh Kiều nghiêm túc tổ chức thực hiện kết luận thanh tra, khắc phục những hạn chế, thiếu sót, sai phạm; tổ chức kiểm điểm trách nhiệm của tập thể, cá nhân để xảy ra sai phạm.

Giám đốc Sở Nội vụ tham mưu Chủ tịch UBND TP tổ chức kiểm điểm trách nhiệm đối với Giám đốc Ban ODA qua các thời kỳ do thiếu tinh thần trách nhiệm trong việc tiếp nhận, bàn giao nhiệm vụ; không tổ chức thực hiện nghiêm kết luận của Thanh tra Bộ Xây dựng và để xảy ra những hạn chế, thiếu sót, sai phạm.

Văn Vĩnh

Các tin khác

Nếu vụ án đã được giải quyết thì sẽ đình chỉ thụ lý

Nếu vụ án đã được giải quyết thì sẽ đình chỉ thụ lý

Báo CAND có đăng bài “Hoãn thi hành án vụ tranh chấp hợp đồng chuyển nhượng tại TP Hồ Chí Minh: Những dấu hiệu bất thường cần được làm rõ”. Để rộng đường dư luận, phóng viên Báo CAND đã có những trao đổi với cơ quan tiến hành tố tụng, trong đó có Toà án nhân dân Khu vực 16 - TP Hồ Chí Minh (TAND Khu vực 16) về vụ việc.

Sống ngột ngạt cạnh những lò sấy cà phê

Sống ngột ngạt cạnh những lò sấy cà phê

Giữa trưa, theo làn gió, ống khói từ xưởng sấy cà phê của cơ sở kinh doanh do gia đình bà Mai Thị Hương, thôn Quang Trung 1, xã Nam Ban Lâm Hà (Lâm Đồng) làm chủ phả thẳng vào nhà ông Nguyễn Chí Hiếu. Không khí càng trở nên ngột ngạt hơn khi mùi cà phê sấy tỏa ra, xộc thẳng vào mũi từng người.

Những dấu hiệu bất thường cần được làm rõ

Những dấu hiệu bất thường cần được làm rõ

Trong khi cơ quan Thi hành án (THA) Khu vực 16 - TP Hồ Chí Minh đang tiến hành thi hành bản án Dân sự phúc thẩm số 342/2025/DS-PT, ngày 25/6/2025 của Toà án nhân dân (TAND) tỉnh Bình Dương nay là TAND TP Hồ Chí Minh, đã có hiệu lực pháp luật thì bất ngờ nhận được các thông báo từ TAND Khu vực 16 – TP Hồ Chí Minh lại tiếp tục thụ lý vụ án với cùng những nội dung liên quan khiến cho việc THA lỡ dở.

Khách hàng bất an khi dự án nhiều năm chưa “về đích”

Khách hàng bất an khi dự án nhiều năm chưa “về đích”

Khởi công cách đây gần 2 thập kỷ, ngừng thi công rồi lại tái khởi động dự án kèm theo những lời hứa sẽ sớm bàn giao nhà, thế nhưng đến nay khách hàng mua nhà tại Toà 104 Cụm CT1 Dự án Khu đô thị mới Văn Khê mở rộng (phường Hà Đông, Hà Nội) vẫn bất an khi không biết liệu dự án có thể bàn giao theo cam kết mới nhất từ phía chủ đầu tư. Phản ánh đến Báo CAND, khách hàng mua nhà dự án này cho biết, không chỉ mòn mỏi đợi chờ, mà còn hàng loạt vấn đề phát sinh liên quan khiến họ lo lắng.

Nhiều tàu cá của ngư dân ở Huế nằm bờ do chưa nhận được kinh phí hỗ trợ nhiên liệu

Nhiều tàu cá của ngư dân ở Huế nằm bờ do chưa nhận được kinh phí hỗ trợ nhiên liệu

Cách nay nửa năm, cụ thể vào giữa tháng 5/2025, Báo CAND đã có bài viết “Sớm tháo gỡ vướng mắc để ngư dân an tâm bám biển”, phản ánh sự việc ngư dân ở TP Huế gặp nhiều khó khăn trong hoạt động bám biển do cơ quan chức năng chậm giải quyết kinh phí hỗ trợ khai thác hải sản trên các vùng biển xa. Đến nay, sau nhiều tháng trôi qua, vẫn còn hàng nghìn hồ sơ tàu cá đánh bắt xa bờ bị tồn đọng chờ được giải quyết. Không có kinh phí hỗ trợ nhiên liệu, các ngư dân đành phải cho tàu cá nằm bờ.

Sai phạm đất đai ở xã Triệu Bình, tỉnh Quảng Trị: Vì sao sau 7 năm vẫn chưa thực hiện kết luận thanh tra?

Sai phạm đất đai ở xã Triệu Bình, tỉnh Quảng Trị: Vì sao sau 7 năm vẫn chưa thực hiện kết luận thanh tra?

Gần 7 năm kể từ khi Kết luận thanh tra số 585 (KLTT) được ban hành, những tồn tại, sai phạm trong quản lý tài chính và đất đai tại xã Triệu Đại, huyện Triệu Phong (nay là xã Triệu Bình, tỉnh Quảng Trị) vẫn chưa được xử lý dứt điểm. Thực tế cho thấy, việc kéo dài không chỉ bắt nguồn từ các khoảng trống pháp lý trong quá trình xử lý, mà còn xuất phát từ cách thức tổ chức thực hiện của chính quyền và cơ quan chức năng địa phương thời kỳ trước chưa thực sự thấu tình, đạt lý, khiến vụ việc rơi vào trạng thái bế tắc kéo dài.

Đà Nẵng lý giải về loạt cao ốc ken dày bờ sông Hàn

Đà Nẵng lý giải về loạt cao ốc ken dày bờ sông Hàn

Sông Hàn - dòng sông biểu tượng của TP Đà Nẵng từ lâu không chỉ là trục cảnh quan trung tâm mà còn là “linh hồn” gắn với lịch sử hình thành, phát triển và bản sắc của đô thị biển miền Trung. Thế nhưng, những năm gần đây, dọc hai bờ sông, đặc biệt khu vực cửa sông giáp vịnh Đà Nẵng, hàng loạt dự án quy mô lớn đồng loạt triển khai, với cao ốc, khu đô thị, tổ hợp nghỉ dưỡng, bến du thuyền mọc lên san sát, làm thay đổi nhanh chóng không gian vốn thông thoáng của sông Hàn.

Cần làm rõ giá trị pháp lý của những tờ giấy bán đất viết tay

Cần làm rõ giá trị pháp lý của những tờ giấy bán đất viết tay

Một thửa đất ở Lào Cai có tới nhiều giấy bán viết tay dẫn đến tranh chấp kéo dài. Mặc dù vụ việc đã qua các phiên tòa xét xử từ sơ thẩm, phúc thẩm tại địa phương đến Giám đốc thẩm Toà án nhân dân cấp cao tại Hà Nội nhưng vẫn chưa đi vào hồi kết. Nguyên nhân cũng bởi chủ sử dụng đất ban đầu ký tới 2 giấy bán đất viết tay khác nhau…

Nhà máy xử lý rác ở Bỉm Sơn xây dựng 20 năm chưa xong

Nhà máy xử lý rác ở Bỉm Sơn xây dựng 20 năm chưa xong

Nhiều năm qua, bãi rác Núi Voi tại phường Bỉm Sơn, tỉnh Thanh Hóa rơi vào tình trạng quá tải nghiêm trọng, gây ô nhiễm môi trường và ảnh hưởng trực tiếp tới đời sống người dân. Điều khiến dư luận bức xúc hơn là ngay bên cạnh bãi rác này, một dự án nhà máy xử lý rác thải được đầu tư gần 20 năm trước vẫn đang trong tình trạng thi công dở dang, chưa thể đưa vào vận hành.

Người dân Đông Hà sống giữa hai nỗi lo

Người dân Đông Hà sống giữa hai nỗi lo

Hơn 15 năm kể từ khi công trình cầu sông Hiếu cùng các tuyến đường dẫn hai đầu cầu trên địa bàn phường Đông Hà, tỉnh Quảng Trị được triển khai thi công, đến nay những đoạn đường chỉ dài vài trăm mét vẫn còn dang dở, mặt nhựa chưa hoàn thiện, bụi mù trời mỗi khi nắng, vũng nước sâu ngập mỗi khi mưa.

Nhiều dự án trường học đầu tư gây lãng phí

Nhiều dự án trường học đầu tư gây lãng phí

Trong khi Đảng, Nhà nước đang dồn sức xây dựng nhiều trường học ở vùng biên giới, hàng trăm cơ sở giáo dục bị hư hỏng sau bão lụt vẫn chưa thể khắc phục thì nhiều dự án trường học tại các tỉnh Nghệ An, Hà Tĩnh lại đầu tư ì ạch, dang dở; thậm chí có công trình xây xong thì cửa đóng then cài trong khi học trò phải dồn ca, ghép lớp.

Ám ảnh khi lưu thông trên tuyến đường gần 100 tỷ thi công dở dang

Ám ảnh khi lưu thông trên tuyến đường gần 100 tỷ thi công dở dang

Dự án từng được kỳ vọng sẽ mở ra trục giao thông huyết mạch, tạo động lực phát triển kinh tế - xã hội cho các xã Như Xuân, Thượng Ninh (tỉnh Thanh Hóa) và vùng phụ cận. Nhưng trái với mong chờ, tuyến đường gần 100 tỷ đồng này đang trở thành nỗi ám ảnh thường trực đối với người dân: Ngày nắng bụi bẩn mù mịt, ngày mưa bùn lầy trơn trượt, ổ voi, ổ gà chi chít mặt đường…

Dự án nghìn tỷ ở Quảng Trị “ngủ” trên… giấy, vì sao?

Dự án nghìn tỷ ở Quảng Trị “ngủ” trên… giấy, vì sao?

Đến cuối tháng 10/2025 vừa qua, tiến độ giải ngân đầu tư công của Quảng Trị đã chạm mức báo động. Theo báo cáo của Sở Tài chính, tỷ lệ giải ngân mới đạt 41,24% kế hoạch Thủ tướng giao, thấp hơn gần 10 điểm phần trăm so với trung bình cả nước.

Vì sao tranh chấp ở chung cư Hei Tower nhiều năm vẫn nóng?

Vì sao tranh chấp ở chung cư Hei Tower nhiều năm vẫn nóng?

Người dân vào ở đến nay đã 11 năm, Ban Quản trị (BQT) được thành lập cũng đã qua 4 khóa, nhưng những tranh chấp liên quan đến phí bảo trì, nhà sinh hoạt cộng đồng và một số vấn đề nữa ở chung cư Hei Tower (số 1, Ngụy Như Kon Tum, Hà Nội) giữa BQT, cư dân với chủ đầu tư vẫn tồn tại dai dẳng.

Sai phạm trong quản lý đất đai, đầu tư xây dựng tại nhiều dự án ở Khánh Hòa

Sai phạm trong quản lý đất đai, đầu tư xây dựng tại nhiều dự án ở Khánh Hòa

Những năm qua, tỉnh Khánh Hòa đã nỗ lực triển khai nhiều giải pháp huy động các nguồn lực đẩy nhanh tiến độ thi công các dự án trọng điểm để thực hiện mục tiêu trở thành thành phố trực thuộc Trung ương năm 2030. Tuy nhiên, do tốc độ đầu tư và nhu cầu sử dụng đất tăng nhanh, hội nhập kinh tế sâu rộng cùng với một số yếu tố khác, khiến cho một số dự án thiếu sót, vi phạm về quản lý, sử dụng đất đai, đầu tư, xây dựng…
