Vụ “Bất thường quy định mời thầu tại Nhà máy Nhiệt điện Vũng Áng 1”: Chủ đầu tư và nhà thầu nói gì?

Sau khi báo CAND phản ánh vụ việc “Bất thường quy định mời thầu tại Nhà máy Nhiệt điện Vũng Áng 1”, đại diện chủ đầu tư là Công ty Điện lực Dầu khí Hà Tĩnh đã có văn bản giải trình. Đồng thời, một số nhà thầu cũng lên tiếng và đề nghị Cục Hàng hải Việt Nam, Cục Đăng kiểm Việt Nam, Cảng vụ Hàng hải Hà Tĩnh làm rõ.

Nội dung quy định mời thầu

Báo CAND  ngày 29/8 có đăng bài viết ““Bất thường quy định mời thầu tại Nhà máy Nhiệt điện Vũng Áng 1”,  phản ánh Công ty Điện lực Dầu khí Hà Tĩnh  đưa vào hồ sơ mời thầu gói  “thi công nạo vét tuyến luồng, vùng đậu và quay tàu ra vào cảng Nhà máy Nhiệt điện Vũng Áng 1” với nhiều yêu cầu, điều kiện về thiết bị thi công có dấu hiệu không đúng với quy định pháp luật, không đúng giấy phép  được cấp. Những quy định này đã làm khó, hạn chế đối với các nhà thầu tham gia.

Cụ thể, dự án “thi công nạo vét tuyến luồng, vùng đậu và quay tàu ra vào cảng Nhà máy Nhiệt điện Vũng Áng 1” được Tổng Công ty Điện lực Dầu khí Việt Nam – CTCP phê duyệt tại Quyết định 948/QĐ-ĐLDK ngày 22/9/2021, với tổng kinh phí khoảng 101,781 tỷ đồng. Trong đó, gói thi công giá hơn 71,173 tỷ đồng, nguồn vốn thực hiện dự án từ vốn sản xuất kinh doanh năm 2021-2022 của Tổng Công ty Điện lực Dầu khí Việt Nam.

Vụ “Bất thường quy định mời thầu tại Nhà máy Nhiệt điện Vũng Áng 1”: Chủ đầu tư và nhà thầu nói gì? -0
Nhà máy Nhiệt điện Vũng Áng 1 tại Khu kinh tế Vũng Áng (Hà Tĩnh).
Ngày 16/7/2021, Bộ Tài nguyên và Môi trường (TN&MT) ban hành Quyết định số 1407/QĐ-BTNMT phê duyệt báo cáo đánh giá tác động môi trường và ngày 28/9/2021, đơn vị này cũng đã cấp Giấy phép nhận chìm ở biển số 164/GP- BTNMT. Ngày 01/4/2022, Cục Quản lý XD và CLCTGT – Bộ GTVT có Công văn số 816/CQLXD – CCPN thông báo kết quả thẩm định TKBVTC chấp thuận để thực hiện dự án.

Ngày 22/6/2022, phía chủ đầu tư là Công ty Điện lực dầu khí Hà Tĩnh đã công bố hồ sơ mời thầu (HSMT), trong đó ban hành một số điều kiện về năng lực, phương tiện thi công có dấu hiệu không đúng quy định, trái với các văn bản được chấp thuận nói trên. Theo phản ánh của một số nhà thầu là những quy định này đã gây khó khăn cho họ khi nộp hồ sơ tham gia dự thầu.

Chủ đầu tư nói gì?

Ngay sau khi báo phản ánh, phía chủ đầu tư Công ty Điện lực dầu khí Hà Tĩnh đã có phản hồi, phúc đáp về những vấn đề mà các nhà thầu cũng như dư luận quan tâm liên quan đến HSMT mà đơn vị này đưa ra.

Đối với quy định về việc yêu cầu loại và cấp phương tiện đổ thải là tàu VR-SB khi tham gia dự thầu, Công ty Điện lực dầu khí Hà Tĩnh cho rằng, theo Quyết định số 1407/QĐ-BTNMT ngày 16/7/2021 của Bộ TN&MT về việc phê duyệt báo cáo đánh giá tác động môi trường của dự án quy định: “Toàn bộ lượng vật chất, nạo vét được vận chuyển bằng các sà lan và tàu hút bụng đến vị trí được phép nhận chìm ngoài biển. Khi di chuyển đến vị trí nhận chìm, tàu hút bụng và xà lan mở đáy để nhận chìm chất nạo vét xuống biển”.

Mặt khác, tại hồ sơ thiết kế đã được Cục Quản lý XD và CLCTGT – Bộ GTVT chấp thuận tại Công văn số 816/CQLXD – CCPN ngày 01/4/2022 về việc thông báo kết quả thẩm định TKBVTC: “Loại, cấp phương tiện đổ thải: VR-SB”. Đây là phương án phù hợp với tính chất, vị trí, phạm vi thi công của gói thầu, kết hợp tàu hút bụng tự hành và máy đào gầu dây + sà lan vận chuyển.

Vụ “Bất thường quy định mời thầu tại Nhà máy Nhiệt điện Vũng Áng 1”: Chủ đầu tư và nhà thầu nói gì? -0

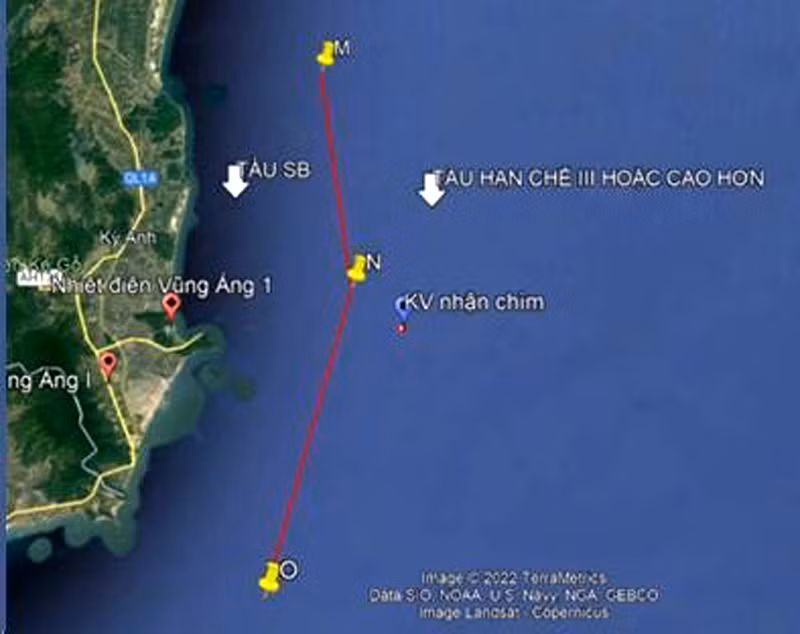

Theo chủ đầu tư, khoảng cách từ vị trí nạo vét đến bãi đổ là 26km...

Theo chủ đầu tư, hồ sơ thiết kế tính toán khoảng cách từ vị trí nạo vét đến bãi đổ 26km, tuy nhiên khoảng cách từ mũi Ròn đến điểm xa nhất của vị trí đổ đất nhỏ hơn 12 hải lý (khoảng 21,9km). Căn cứ theo quy chuẩn kỹ thuật quốc gia về quy phạm phân cấp và đóng phương tiện thủy nội địa sửa đổi 1: 2015 QCVN 72:2013/BGTVT, quy định: “Vùng SB là các tuyến vận tải đường thủy nội địa ven bờ biển, từ bờ ra đảo, nối giữa các đảo do Bộ trưởng Bộ GTVT công bố, tổ chức quản lý, khai thác cách bờ hoặc nơi trú ẩn không quá 12 hải lý”.

Như vậy, với khoảng cách từ mũi Ròn đến điểm xa nhất của vị trí đổ đất nhỏ hơn 12 hải lý (khoảng 21,9km), sử dụng tàu VR-SB là phù hợp. Ngoài ra, theo yêu cầu kỹ thuật/ chỉ dẫn kỹ thuật tại HSMT đưa ra yêu cầu loại, cấp phương tiện: VR-SB, đây là phần thuyết minh cho biện pháp thi công theo hồ sơ thiết kế được duyệt, trong tiêu chí đánh giá chỉ quy định công suất thiết bị tàu hút bụng tự hành 5.945 ≤ công suất < 8.800 CV hoặc thiết bị có công suất tương đương với tàu hút bụng tự hành  (5.945 CV ≤ Công suất < 8.800 CV),  nhà thầu được phép đề xuất phương án kỹ thuật thay thế.

Việc HSMT yêu cầu tàu thi công VR-SB là yêu cầu tối thiểu theo hồ sơ thiết kế, đối với các loại phương tiện được phép hoạt động trên biển ngoài phạm vi 12 hải lý có thể đáp ứng được yêu cầu  HSMT, điều này là phù hợp và mở rộng được phạm vi lựa chọn thiết bị phục vụ thi công. Phía chủ đầu tư cho rằng, trong trường hợp cần thiết, nhà thầu có thể đề xuất phương án kỹ thuật thay thế hoặc yêu cầu bên mời thầu làm rõ nội dung này.

Đối với việc đưa ra quy định công suất tối thiểu và tối đa đối với tàu hút bụng tự hành (5.945 CV ≤ Công suất < 8.800 CV), tại giấy phép nhận chìm số 164/GP- BTNMT ngày 28/9/2021, cho phép loại tàu hút bụng tự hành nhỏ hơn 8.800 CV là phương án mở để chủ đầu tư và đơn vị thiết kế lựa chọn thiết bị phục vụ thi công phù hợp.

Theo hồ sơ thiết kế đã được Cục Quản lý XD và CLCTGT – Bộ GTVT chấp thuận tại Công văn số 816/CQLXD – CCPN ngày 01/4/2022 thẩm định, sử dụng loại tàu công suất ≥5.945CV là phù hợp với khu vực nạo vét (có độ sâu nạo vét từ -11 đến - 12m) và phạm vi đổ thải, đảm bảo an toàn trong quá trình thi công phù hợp với bộ định mức xây dựng được Bộ Xây dựng ban hành tại Thông tư số 12/2021/TT- BXD (trong đó có quy định về định mức "Nạo vét bằng tàu hút bụng tự hành công suất 5.945CV" - mã hiệu AB.73210).

Trường hợp nếu huy động các loại tàu nhỏ hơn sẽ có độ sâu hạ gầu thấp hơn, dự toán chi phí cao hơn rất nhiều. Ngoài ra, nếu lựa chọn tàu thi công với công suất nhỏ khi xảy ra sự cố gây tai nạn về thiết bị, con người và môi trường, chủ đầu tư sẽ hoàn toàn chịu trách nhiệm do thực hiện sai với hồ sơ thiết kế thi công đã được Cục Quản lý XD và CLCTGT - Bộ GTVT thông qua tại Công văn số 816/CQLXD – CCPN ngày 01/4/2022 (giới hạn công suất tàu thi công ≥ 5.900 CV).

Vụ “Bất thường quy định mời thầu tại Nhà máy Nhiệt điện Vũng Áng 1”: Chủ đầu tư và nhà thầu nói gì? -0
... Và khoảng cách từ mũi Ròn đến điểm xa nhất của vị trí đổ đất (21,9km), nên sử dụng tàu VR-SB là phù hợp

Trên các cơ sở đó, bên mời thầu đưa ra yêu cầu huy động: Tàu hút bụng tự hành (5.945 CV ≤ Công suất < 8.800 CV) và để tạo điều kiện cho nhiều nhà thầu có thể tham dự thầu, tăng tính cạnh tranh, minh bạch trong đấu thầu, bên mời thầu đưa thêm điều kiện mở: “Hoặc, máy móc, thiết bị có công suất tương đương với tàu hút bụng tự hành (5.945 CV ≤ Công suất < 8.800 CV)” mà không quy định về cấp, loại tàu là phù hợp với yêu cầu của gói thầu.

Trao đổi với phóng viên, đại diện chủ đầu tư là Công ty Điện lực dầu khí Hà Tĩnh cho rằng, quá trình xây dựng HSMT, chủ đầu tư đã thuê đơn vị tư vấn, khảo sát thực tế, tính toán kĩ lưỡng và đưa ra những phương án, điều kiện sát với tình hình thực tiễn tại vị trí triển khai dự án. Qua đó, nhằm hạn chế đến mức thấp nhất những phát sinh về chi phí, thời gian cũng như tăng hiệu suất thi công trong điều kiện tốt nhất có thể.

Nhà thầu đề nghị 3 cơ quan chức năng vào cuộc làm rõ

Tuy nhiên, trước nội dung mời thầu nêu trên, một số nhà thầu cho rằng, điều này là không đúng các quy định về đấu thầu và gây khó khăn, hạn chế các nhà thầu tham gia. Đại diện một công ty cho biết, họ không tán thành nội dung trên và đã có văn bản gửi Cục Hàng hải Việt Nam, Cục Đăng kiểm Việt Nam, Cảng vụ Hàng hải Hà Tĩnh đề nghị làm rõ các vấn đề này.

Theo đó, nhà thầu cho rằng, yêu cầu chính của dự án là nạo vét tuyến luồng, vùng đậu và quay tàu ra vào cảng Nhà máy nhiệt điện Vũng Áng, sau đó vận chuyển đi nhận chìm tại vị trí được cấp phép. Trong đó HSMT nêu rõ loại và cấp phương tiện vận chuyển chất nạo vét đi nhận chìm là tàu VR-SB.

Căn cứ vào tọa độ vị trí các điểm góc của khu vực được nhận chìm cấp phép và căn cứ vào tọa độ các điểm giới hạn mép ngoài tuyến vận tải ven bờ biển áp dụng cho tàu mang cấp VR-SB từ Quảng Ninh đến Quảng Bình theo Quyết định số 2495/QĐ-BGTVT ngày 30/6/2014, thì điểm gần nhất của khu biển được cấp phép nhận chìm cách tuyến mép ngoài giới hạn tuyến SB này là lớn hơn 6km (điều này khác với giải thích của chủ đầu tư).

Nhà thầu cho rằng, Quyết định 2495/QĐ-BGTVT là quy định cụ thể và chi tiết nhất về phạm vi được phép hoạt động của tàu VR-SB, hành lang được phép hoạt động được cụ thể hóa bằng các tạo độ khống chế trên biển xuyên suốt từ Bắc vào Nam nên chủ đầu tư cần phải áp dụng quyết định này.

Vụ “Bất thường quy định mời thầu tại Nhà máy Nhiệt điện Vũng Áng 1”: Chủ đầu tư và nhà thầu nói gì? -0
Theo các nhà thầu, khu vực được cấp phép nhấn chìm cách tuyến mép ngoài giới hạn tuyến SB là lớn hơn 6km (trên 12 hải lý)
Từ lý do nêu trên, nhà thầu đề nghị Cục Hàng hải Việt Nam, Cục Đăng kiểm Việt Nam, Cảng vụ Hàng hải Hà Tĩnh cho biết, các phương tiện vận chuyển là tàu VR-SB có được phép hoạt động ra ngoài vùng nước cho phép theo Quyết định số 2495/QĐ-BGTVT ngày 30/6/2014 của Bộ Giao thông vận tải hay không? Trường hợp được cấp phép thì dựa trên cơ sở nào?
Trường hợp tàu SB đi ra ngoài vùng biển được phép hoạt động nêu trên và xảy ra tai nạn trên biển khi đâm va với các tàu biển khác thì trách nhiệm này thuộc về cơ quan nào khi để tàu SB hoạt động sai vùng nước theo Quyết định số 2495/QĐ-BGTVT ngày 30/6/2014 của Bộ Giao thông vận tải?

Đồng thời, việc mời thầu yêu cầu tàu công suất lớn hơn 5.945 CV là rất hạn chế nhà thầu, do chỉ có rất ít đơn vị có khả năng đáp ứng. Nhà thầu cho rằng, viện dẫn tàu công suất ≥ 5.945 CV phù hợp với khu vực nạo vét có độ sâu -11 đến -12m là không thuyết phục.

Như vậy, giải thích của chủ đầu tư và quan điểm của nhà thầu là khác nhau. Để đảm bảo quyền lợi các nhà thầu và việc mời thầu tuân thủ đúng quy định pháp luật, đề nghị Cục Hàng hải Việt Nam, Cục Đăng kiểm Việt Nam, Cảng vụ Hàng hải Hà Tĩnh giải thích, trả lời cụ thể những vấn đề nêu trên.

Thiên Thảo

Các tin khác

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Từ việc giao hàng trăm héc ta đất, rừng không qua đấu giá theo quy định, buông lỏng quản lý trong nhiều năm, đến những dự án "ôm" đất hơn một thập kỷ nhưng vẫn dang dở…, kết luận thanh tra của Thanh tra tỉnh Lâm Đồng đã chỉ ra hàng loạt sai phạm tại các dự án du lịch nghỉ dưỡng ở Khu du lịch Quốc gia hồ Tuyền Lâm.

Trạm trộn bê tông và các công trình nhà ở xây dựng trái phép nhưng đang được các cấp chính quyền địa phương "tháo gỡ" bằng cách phạt, cho tồn tại.

Trạm trộn bê tông, khu sinh thái “mọc” trái phép, chính quyền phạt cho tồn tại

Quá trình cấp đất để khai thác mỏ đá, doanh nghiệp liên tục xảy ra sai phạm. Sau khi bị thu hồi trả về địa phương quản lý, doanh nghiệp này tự ý xây dựng nhiều công trình kiên cố; xây dựng trạm trộn bê tông hoạt động trái phép. Phát hiện sai phạm, chính quyền địa phương xử lý theo kiểu “phạt, cho tồn tại” và ngành chức năng xem xét đề xuất cho thuê đất ngắn hạn làm du lịch trải nghiệm.

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Ông Nguyễn Duy Linh, Phó Giám đốc phụ trách điều hành Ban Quản lý dự án khu vực Đông Hải (thuộc UBND xã Long Điền) nghiệm thu, thanh toán 100% giá trị công trình cho nhà thầu nâng cấp, mở rộng trường mầm non khi chưa hoàn thành, có dấu hiệu "Giả mạo trong công tác". Vụ việc đã được chuyển hồ sơ sang cơ quan điều tra Công an Cà Mau theo quy định.

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Dù phương án bồi thường được phê duyệt từ cuối năm 2025, nhưng đến nay đã hơn 6 tháng trôi qua, 171 hộ dân có đất, tài sản trên đất bị ảnh hưởng bởi dự án Cụm công nghiệp (CCN) Hương Xuân (phường Kim Trà, TP Huế) vẫn chưa nhận được kinh phí hỗ trợ, bồi thường.

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm kể từ khi tiếp nhận 2.018,5ha đất rừng do cấp có thẩm quyền chuyển giao sau khi thu hồi từ Ban Quản lý rừng phòng hộ (BQL RPH) Sơn Hòa, chính quyền hai xã Sơn Hội, Phước Tân, huyện Sơn Hòa, tỉnh Phú Yên trước đây – nay là xã Tây Sơn vẫn chưa giao xong diện tích đất rừng nêu trên cho người dân sử dụng, bảo vệ, phát triển rừng.

Trường liên cấp ở xã Thượng Trạch, tỉnh Quảng Trị đang được đẩy nhanh tiến độ theo yêu cầu của lãnh đạo tỉnh Quảng Trị.

Nghịch lý khi hàng chục dự án đầu tư công giải ngân 0%

Năm 2026, tổng số vốn đầu tư công tỉnh Quảng Trị được giao là gần 5.327 tỉ đồng. Với số vốn được giao tương đối lớn, song đến nay việc giải ngân đầu tư công ở Quảng Trị đạt thấp. Hàng chục dự án đầu tư công giải ngân 0% đã kéo theo những hệ luỵ ảnh hưởng đến phát triển kinh tế, xã hội của tỉnh.

Đấu tranh, ngăn chặn, không để "chảy máu" khoáng sản

Đấu tranh, ngăn chặn, không để "chảy máu" khoáng sản

Sau khi hợp nhất ba tỉnh, Lâm Đồng trở thành địa phương có diện tích tự nhiên lớn nhất cả nước với nguồn tài nguyên khoáng sản phong phú, như bô xít, cao lanh, đá bazan, granit đến cát xây dựng, titan… Đây vừa là lợi thế để đẩy mạnh phát triển kinh tế, xã hội, vừa đặt ra yêu cầu rất lớn trong công tác quản lý nhà nước về tài nguyên, khoáng sản.

Làm rõ việc cán bộ thôn cấu kết để nhận tiền hỗ trợ sau bão

Làm rõ việc cán bộ thôn cấu kết để nhận tiền hỗ trợ sau bão

Sau bão số 10 năm 2025, một số cán bộ thôn Bồng Lai 1, xã Bố Trạch, tỉnh Quảng Trị lập hồ sơ cho chính bản thân và người thân để nhận tiền hỗ trợ sai quy định. Trong khi hàng chục hộ dân trên địa bàn bị thiệt hại sau bão lại bị bỏ qua. Vụ việc gây bức xúc dư luận tại địa phương.

Thi công Quảng trường trăm tỷ chậm tiến độ, nhà thầu bị xử phạt

Thi công Quảng trường trăm tỷ chậm tiến độ, nhà thầu bị xử phạt

Do thi công gói thầu số 11 của dự án Quảng trường văn hóa thể thao (VHTT) tỉnh Thừa Thiên Huế (nay là TP Huế) chậm tiến độ kéo dài nên Công ty Cổ phần xây lắp và thương mại An Bảo (gọi tắt Công ty An Bảo, trụ sở đóng tại cụm công nghiệp An Hòa) đã bị chủ đầu tư xử phạt.

Quảng Trị: Giải pháp nào cho những dự án nghìn tỷ chiếm đất vàng rồi “đắp chiếu”?

Quảng Trị: Giải pháp nào cho những dự án nghìn tỷ chiếm đất vàng rồi “đắp chiếu”?

Những năm vừa qua, nhiều doanh nghiệp tìm đến phường Đồng Hới, Quảng Trị tìm kiếm cơ hội đầu tư. Điều đáng nói, sau khi được tỉnh giao đất, nhiều doanh nghiệp xí "đất vàng” rồi để đó. Dẫn đến việc đất đai nhiều chỗ bỏ hoang, hoặc xây dựng hạ tầng dang dở, gây lãng phí nguồn lực và ảnh hưởng lớn đến mỹ quan đô thị.

Một phường ở Huế có 20 bãi tập kết vật liệu trái phép

Một phường ở Huế có 20 bãi tập kết vật liệu trái phép

Qua công tác kiểm tra, cơ quan chức năng phát hiện trên địa bàn phường Thanh Thủy (TP Huế) có 20 bãi tập kết cát, sạn, vật liệu xây dựng (VLXD) trái phép. Trong đó nhiều bãi tập kết trên đất nông nghiệp, đất do Nhà nước quản lý và cơ quan chức năng đã lập biên bản, yêu cầu dừng hoạt động.

Hàng loạt mỏ đá ở Thanh Hóa vẫn khai thác kiểu “hàm ếch”

Hàng loạt mỏ đá ở Thanh Hóa vẫn khai thác kiểu “hàm ếch”

Dù cơ quan chức năng đã nhiều lần kiểm tra, xử phạt với số tiền lên tới hàng tỷ đồng, song tình trạng khai thác đá tạo thành các vách núi dựng đứng theo kiểu “hàm ếch” vẫn diễn ra ở nhiều nơi, tiềm ẩn nguy cơ mất an toàn lao động…
