Đau đầu tìm lối ra cho dự án nghìn tỷ… cù cưa

Vật vã… gỡ vướng [Kỳ cuối]

Mỗi dự án rơi vào tình trạng cù cưa, chậm trễ tiến độ hoàn thành so với kế hoạch ban đầu đều có nguyên nhân riêng. Nhìn từ góc độ chính quyền, đã có những nỗ lực nhất định để tháo gỡ những vướng mắc dự án bị “treo” hàng chục năm trời. Có những dự án, Trung ương rất đã quan tâm, chỉ đạo các bên có liên quan khẩn trương có giải pháp thích hợp, không để tình trạng vì dự án “treo” gây bức xúc, khó khăn cho người dân. Một số địa phương đã đưa các dự án chậm trễ tiến độ vào danh sách để giám sát...

Giám sát đặc biệt

Dự án Khu nghỉ dưỡng Bãi Chuối ở biển Lăng Cô tọa lạc bên bờ biển Lăng Cô (thuộc huyện Phú Lộc, tỉnh Thừa Thiên Huế) đến nay đã “đắp chiếu” 16 năm – tính từ lúc được UBND tỉnh Thừa Thiên Huế cấp chứng nhận đầu tư. Dự án có tổng mức đầu tư 102 triệu USD, quy mô 100ha đất, gồm 100 villa - resort - khách sạn và 70 villa cao cấp… do Công ty TNHH MTV Bãi Chuối Việt Nam làm chủ đầu tư.

Nhằm hỗ trợ cơ sở hạ tầng phục vụ thi công dự án, tuyến đường dài gần 6km, chạy quanh núi Hải Vân được đầu tư xây dựng từ ngân sách Nhà nước với kinh phí 40 tỷ đồng đã hoàn thành từ giữa năm 2012. Được quan tâm như thế song đến nay khu đất của dự án này vẫn… để hoang. Cuối 2022, Thanh tra Chính phủ chỉ rõ việc dự án này vi phạm các quy định của pháp luật do không triển khai thực hiện sau thời gian dài được cấp chứng nhận đầu tư; đồng thời đề nghị Thủ tướng Chính phủ chỉ đạo UBND tỉnh Thừa Thiên Huế chấm dứt hoạt động và thu hồi giấy chứng nhận đầu tư, quyết định phê duyệt chủ trương đầu tư đối với dự án này. Trước đó, từ năm 2017, sau gần 1 thập kỷ không triển khai xây dựng, dự án bị đưa vào danh mục 29 dự án cần giám sát đặc biệt của tỉnh.

Vật vã… gỡ vướng [Kỳ cuối] -0
Nhiều khối nhà biệt thự nằm sát biển của dự án khu nghỉ dưỡng Địa Trung Hải được xây dựng dở dang rồi bỏ hoang nhiều năm nay.

Trao đổi với PV Báo CAND, ông Hồ Huy Hinh, Phó trưởng Phòng Đầu tư - Doanh nghiệp và Lao động thuộc BQL Khu kinh tế - Công nghiệp tỉnh cho rằng, mặc dù cơ quan chức năng kiến nghị thu hồi nhưng đến thời điểm hiện nay do vướng mắc nên vẫn chưa thu hồi được. Dự án gây ảnh hưởng đến môi trường đầu tư kinh doanh và gây lãng phí tài nguyên đất tại địa phương, khiến người dân rất bức xúc.

Không phải chỉ dự án vừa kể, trong số các dự án du lịch “treo” kéo dài tại tỉnh Thừa Thiên Huế, còn nhiều dự án khác cũng nằm trên địa bàn Khu kinh tế Chân Mây – Lăng Cô được tỉnh đưa vào diện giám sát đặc biệt. Dự án Khu nghỉ dưỡng Địa Trung Hải nằm trải dài bên bãi biển Lăng Cô và Lộc Vĩnh (huyện Phú Lộc), do Công ty CP Tập đoàn Xây dựng và Phát triển nhà Vicoland chủ đầu tư với vốn đầu tư hơn 838 tỷ đồng cũng trong tình trạng “bất động” nhiều năm nay sau khi thực hiện khoảng 80%, bắt đầu từ 2016. Đây cũng là dự án từng bị Thanh tra Chính phủ chỉ ra sai phạm trong quá trình triển khai. Dự án này cũng được HĐND tỉnh đưa vào danh sách các dự án đôn đốc, theo dõi đặc biệt tiến độ thực hiện từ 8/2023. Hiện BQL Khu kinh tế yêu cầu nhà đầu tư xây dựng kế hoạch để tái khởi động dự án; chứng minh năng lực tài chính. Nếu nhà đầu tư không đáp ứng điều kiện, tỉnh sẽ tiến hành rà soát các quy định pháp lý xem xét, thu hồi đất và kêu gọi nhà đầu tư mới có năng lực tiếp tục triển khai dự án.

Đối với dự án sân golf Lăng Cô, theo Nghị quyết của HĐND tỉnh Thừa Thiên Huế về kết quả giám sát tình hình, kết quả sử dụng đất của các dự án đầu tư trên địa bàn tỉnh, đây thuộc nhóm các dự án giám sát đặc biệt. Trước đó, dự án này được tỉnh gia hạn nhiều lần và cũng có nhiều lần cam kết về tiến độ thực hiện, song thực tế, chủ đầu tư chưa triển khai xây dựng.

Tương tự, dự án Khu du lịch Suối Voi (xã Lộc Tiến, huyện Phú Lộc, tỉnh Thừa Thiên-Huế), cũng nằm trong danh sách các dự án chậm tiến độ cần giám sát đặc biệt và Sở KH&ĐT tỉnh từng xử lý vi phạm hành chính dự án triển khai chậm tiến độ. Hơn 3 tháng trước, ông Lê Văn Tuệ, Trưởng BQL Khu kinh tế, công nghiệp tỉnh đã chủ trì buổi làm việc, yêu cầu chủ đầu tư xây dựng kế hoạch triển khai chi tiết dự án; có văn bản cam kết về tiến độ. Trường hợp công ty không thực hiện theo cam kết, tỉnh sẽ rà soát, xử lý vi phạm, thực hiện thủ tục chấm dứt giai đoạn 3, 4 dự án theo quy định...

Bên cạnh một số dự án nằm trong phạm vi của Khu kinh tế Chân Mây – Lăng Cô đang trong trạng thái… chờ gỡ vướng thì dự án Khu đô thị nghỉ dưỡng Vinconstec - Huế (tại xã Phú Thuận, huyện Phú Vang) mà chúng tôi đã đề cập, nhà đầu tư đã có công văn đề nghị được điều chỉnh giảm quy mô dự án từ 72,09ha xuống còn khoảng 30ha. Sở KH&ĐT cũng đã tiếp nhận đề xuất, có văn bản tham mưu UBND tỉnh. Tuy nhiên, UBND tỉnh chỉ đạo sau khi đồ án điều chỉnh Quy hoạch chi tiết xây dựng (tỷ lệ 1/500) dự án mới được phê duyệt, giao Sở KH&ĐT thực hiện thủ tục điều chỉnh giấy chứng nhận đầu tư dự án khu đô thị, du lịch nghỉ dưỡng Vinconstec - Huế để tham mưu UBND tỉnh xem xét, quyết định đảm bảo đúng quy định của pháp luật.

Không bơm vốn, khó đẩy nhanh tiến độ

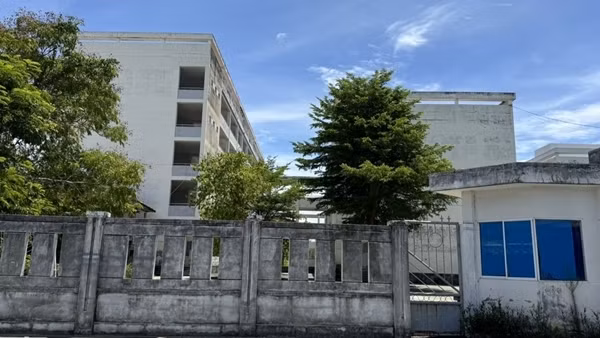

Trở lại câu chuyện dự án Làng đại học Đà Nẵng, theo Đại học Đà Nẵng - chủ đầu tư, tổng nhu cầu vốn cần bổ sung giai đoạn 2021 - 2025 là 6.164 tỷ đồng. Trong đó, nhu cầu vốn để thực hiện bồi thường, giải phóng mặt bằng khoảng 4.942 tỷ đồng, nhu cầu vốn xây dựng các hạng mục công trình tại khu quy hoạch là 1.222 tỷ đồng.

Giám đốc Đại học Đà Nẵng Nguyễn Ngọc Vũ cho biết thêm, đến nay đã thông báo mời thầu, lựa chọn tư vấn để lập quy hoạch 1/2000; phối hợp với các sở, ngành liên quan của TP Đà Nẵng và Quảng Nam rà soát thực tế và có báo cáo đề xuất bổ sung nhu cầu vốn đầu tư từ nguồn dự phòng trung hạn giai đoạn 2018 - 2020 trên 1.500 tỷ đồng, trong đó ưu tiên giải phóng mặt bằng và đã được Chính phủ thống nhất bố trí 1.000 tỷ đồng và đã được Ủy ban Thường vụ Quốc hội phê duyệt. Đại học Đà Nẵng cũng đã làm việc với WB hoàn thành đề xuất dự án vay vốn ODA với số tiền 100 triệu USD…

Chủ đầu tư cũng đã báo cáo gửi Bộ GD&ĐT, đề nghị Bộ quan tâm, sớm báo cáo, đề xuất với Chính phủ, Thủ tướng Chính phủ và các bộ, ngành liên quan ưu tiên xem xét, bố trí vốn đầu tư công từ nguồn bổ sung hoặc dự phòng trung hạn giai đoạn 2021 – 2025 để hoàn thành giải phóng mặt bằng tại 2 địa phương; xây dựng một phần hạ tầng kỹ thuật và một số công trình cấp thiết với tổng kinh phí khoảng 6.164 tỷ đồng từ nguồn ngân sách Trung ương.

Theo tính toán của UBND thị xã Điện Bàn, khi giải phóng mặt bằng 170ha (theo phương án Quy hoạch chi tiết 1/500 do Đại học Đà Nẵng đề xuất, vệt dân cư dọc tuyến đường ĐT 607 và một số khu vực mồ mả trong ranh giới dự án với tổng diện tích gần 20ha, không phải giải tỏa), sẽ có 1.845 hộ bị ảnh hưởng, trong đó có 1.375 hộ bị ảnh hưởng đất ở; 440 hộ bị ảnh hưởng đất nông nghiệp; còn lại bị ảnh hưởng đất tín ngưỡng, tôn giáo. Tổng số lô cần bố trí tái định cư là 3.155 lô, với tổng quỹ đất khoảng 100ha, chưa tính đến việc bố trí tái định cư cho các hộ dân bị ảnh hưởng bởi chính dự án xây dựng khu tái định cư phục vụ Làng đại học Đà Nẵng.

Vật vã… gỡ vướng [Kỳ cuối] -0
Dự án Khu du lịch Suối Voi chậm tiến độ nhiều năm khiến người dân bức xúc.

Có một thực tế nếu phải giải tỏa trắng hiện trạng (170ha/190ha), thì chi phí giải phóng mặt bằng và đầu tư khu tái định cư rất lớn… Từ thực tế này, UBND thị xã Điện Bàn đề xuất 2 phương án. Thứ nhất, nếu giải toả trắng 170ha, địa phương kiến nghị UBND tỉnh Quảng Nam có văn bản đề nghị các cơ quan thẩm quyền xem xét, phân bổ vốn để thực hiện, trước tiên là phân bổ nguồn kinh phí để đầu tư xây dựng kết cấu hạ tầng khu tái định cư để có cơ sở thực hiện.

Thứ hai, trong trường hợp không bố trí đủ vốn để thực hiện bồi thường, giải phóng mặt bằng toàn bộ diện tích dự án trên địa bàn tỉnh Quảng Nam từ nay đến năm 2025, kiến nghị UBND tỉnh tiếp tục đề xuất các cấp có thẩm quyền cho phép điều chỉnh Quy hoạch phân khu (1/2.000) để tập trung triển khai thực hiện trên phần diện tích khoảng 50ha.

Phần diện tích còn lại loại ra khỏi ranh giới dự án để UBND tỉnh Quảng Nam lập quy hoạch chỉnh trang, đầu tư các công trình hạ tầng kỹ thuật, hạ tầng xã hội thiết yếu phục vụ đời sống nhân dân. Đồng thời, để thuận lợi trong công tác bồi thường, giải phóng mặt bằng người dân bị ảnh hưởng bởi dự án Làng đại học Đà Nẵng, thì phải cơ bản hình thành khu tái định cư để người dân có thể ổn định và chi phí đầu tư khu tái định cư với quy mô diện tích đề xuất nêu trên là rất lớn. Cụ thể, suất vốn đầu tư xây dựng hoàn thiện khu tái định cư cho dự án với diện tích khoảng 163,8ha nêu trên (bao gồm các chi phí: xây dựng, thiết bị, quản lý dự án đầu tư xây dựng, tư vấn đầu tư xây dựng và các khoản chi phí khác, chưa tính đến chi phí giải phóng mặt bằng) dự kiến khoảng 7,179 tỷ đồng/1,0ha.

“Dự án Làng đại học Đà Nẵng đã kéo dài 27 năm, gây bức xúc trong chính quyền địa phương và nhân dân. Do vậy, nếu cấp thẩm quyền không chấp thuận chủ trương thực hiện một trong hai kiến nghị đề xuất nêu trên, chúng tôi đề nghị UBND tỉnh quan tâm kiến nghị cấp thẩm quyền dừng dự án trên để người dân tại khu vực được thực hiện các quyền liên quan về đất đai, xây dựng, ổn định đời sống”, ông Nguyễn Xuân Hà, Phó Chủ tịch UBND thị xã Điện Bàn bày tỏ.

Hải Lan – Hoài Thu

Các tin khác

Tuyến đường gần 200 tỷ đồng chưa bàn giao đã phải… xử lý lún

Tuyến đường gần 200 tỷ đồng chưa bàn giao đã phải… xử lý lún

Sau khi hoàn thiện xây dựng, tuyến đường Chợ Mai – Tân Mỹ (TP Huế) có vốn đầu tư 195 tỷ đồng cho phép lưu thông hơn 1 năm qua. Tuy nhiên, dù chưa bàn giao cho đơn vị quản lý nhưng mặt đường tuyến đường này đã bị hằn lún, buộc nhà thầu phải chắn đường xử lý.

Bài cuối: Để “sát thủ” kích điện không còn trên dòng sông

Bài cuối: Để “sát thủ” kích điện không còn trên dòng sông

Sau những chuyến đi thực tế trên sông, những gì phóng viên ghi nhận cho thấy kích điện không còn đơn thuần là câu chuyện về một phương thức đánh bắt cá. Phía sau những mẻ cá là nguồn lợi thủy sản bị tác động, những hiểm nguy đối với con người, sinh kế của cộng đồng ven sông và một hành vi đã bị pháp luật nghiêm cấm.

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Những bộ kích điện đang được sử dụng trên sông đến từ đâu? Lần theo nguồn cung, phóng viên ghi nhận từ mạng xã hội, nền tảng trực tuyến đến một số điểm bán, việc tiếp cận thiết bị phục vụ đánh bắt cá bằng điện không quá khó. Nghịch lý là trong khi sử dụng dòng điện để khai thác thủy sản bị pháp luật nghiêm cấm, những thiết bị phục vụ hoạt động này vẫn được chào bán công khai.

Bài 3: Kích điện không chỉ giết cá

Bài 3: Kích điện không chỉ giết cá

Sử dụng kích điện để đánh bắt thủy sản không chỉ tác động đến nguồn lợi và hệ sinh thái. Chính người trực tiếp cầm sào, đưa dòng điện xuống nước cũng phải đối mặt với nguy cơ bị điện giật, thương tích, thậm chí tử vong. Những vụ tai nạn đau lòng đã xảy ra. Có người vĩnh viễn không trở về, có người thoát chết nhưng nỗi ám ảnh còn kéo dài. Thế nhưng, vì sinh kế, nhiều người vẫn tiếp tục bám lấy dòng sông.

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Tại Nghệ An, một công trình nhà ở được xây dựng trái phép trên hành lang đê điều tồn tại suốt 20 năm, lấn chiếm hành lang bảo vệ đê điều và hành lang bảo vệ luồng đường thủy nội địa nhưng không được xử lý dứt điểm đang gây ra nhiều hệ luỵ cho chính quyền lẫn các đơn vị quản lý.

Bài 2: “Lời khai” của dòng sông

Bài 2: “Lời khai” của dòng sông

Dòng điện khi được sử dụng để khai thác thủy sản không lựa chọn cá lớn hay cá nhỏ. Những cá thể không bị bắt lên cũng có thể chịu tác động. Đáng lo hơn, cá non, cá bố mẹ, trứng và nhiều sinh vật thủy sinh khác cũng nằm trong vùng ảnh hưởng. Phía sau những mẻ cá được đưa lên bờ là một câu chuyện khó nhìn thấy bằng mắt thường, nguy cơ nguồn lợi tự nhiên mất dần khả năng tái tạo.

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Sau khi nổ máy cho thuyền chạy sát bờ, ngược dòng sông Hồng, sông Đuống, những người sử dụng kích điện nhanh chóng tiếp cận những vị trí quen thuộc. Chỉ vài thao tác, đầu kích được đưa xuống nước, công tắc được bật. Vài giây sau, trong tiếng xèo xèo, ù ù phát ra từ bộ kích điện, những con cá lớn, nhỏ nhao lên mặt nước. Cá nhỏ nhanh chóng được vớt lên thuyền; gặp cá lớn không thể vớt bằng vợt, người đánh bắt sẵn sàng lao xuống nước để bắt...

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Tại khu vực hậu cảng Khu kinh tế (KKT) Vũng Áng hiện đang tập trung 4 tổng kho của các doanh nghiệp kinh doanh trong lĩnh vực xăng dầu, hoá chất và khí hóa lỏng LPG. Tuy nhiên, cũng trong khu vực này đang hiện hữu bãi tập kết dăm gỗ quy mô lớn nhưng không đảm bảo các biện pháp về PCCC và các biện pháp che chắn ứng phó với gió lớn, đe doạ trực tiếp đến sự an toàn của các doanh nghiệp kinh doanh nhiên liệu, hoá chất.

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Quá trình thực hiện dự án, chủ đầu tư đã phát hiện “núi rác” tồn đọng được chôn lấp dưới lòng đất trong dự án Khu công nghiệp (KCN) VSIP Hà Tĩnh. Đến nay, ngành chức năng vẫn loay hoay tìm giải pháp trong khi chưa có đầy đủ thông tin, cơ sở để xác định trách nhiệm của các tổ chức, cá nhân có liên quan.

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.
