Đình chỉ thi công vụ san ủi rừng đặc dụng để làm đường

Liên quan đến vụ việc san ủi rừng đặc dụng để làm đường khi chưa được phép chuyển đổi mà Báo CAND đã phản ánh, ngày 12/2, thông tin từ UBND tỉnh Đắk Lắk cho biết, tỉnh đã đề nghị Bộ Tổng tham mưu - Bộ Quốc phòng chỉ đạo Ban quản lý dự án 46 đình chỉ ngay việc thi công công trình đường Trường Sơn Đông đoạn đi qua tỉnh Đắk Lắk để làm rõ trách nhiệm của các đơn vị liên quan.

Theo đó, sáng 12/2, ông Đỗ Xuân Dũng, Phó Giám đốc Sở Nông nghiệp và Phát triển nông thôn Đắk Lắk cho biết, UBND tỉnh Đắk Lắk đã có yêu cầu đơn vị thi công gói thầu làm Dự án đường Trường Sơn Đông (có tổng chiều dài 657km-PV) qua lâm phần Vườn Quốc gia Chư Yang Sin phải dừng thi công, chờ rà soát, xử lý trách nhiệm các đơn vị liên quan.

“Trước đó, Chủ tịch UBND tỉnh Đắk Lắk Phạm Ngọc Nghị đã kết luận hành vi phá rừng đặc dụng tại Vườn Quốc gia Chư Yang Sin để làm đường khi chưa được phê duyệt là trái pháp luật, cần xử lý nghiêm…”, ông Dũng thông tin.

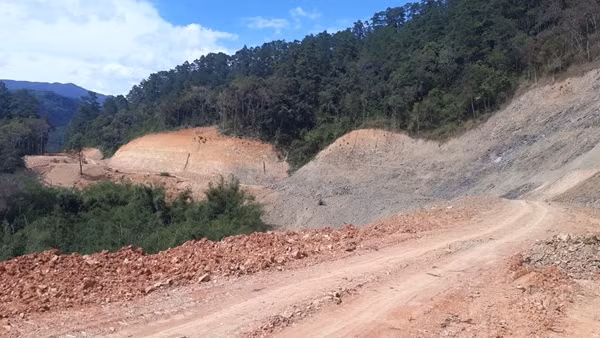

Tuyến đường Trường Sơn Đông, đoạn qua Vườn Quốc gia Chư Yang Sin được thi công khi chưa hoàn thành thủ tục pháp lý, gây thiệt hại hơn 16ha rừng.

Cũng theo ông Dũng, Dự án đường Trường Sơn Đông qua Vườn Quốc gia Chư Yang Sin (xã Bông Krang, huyện Lắk) thuộc gói thầu Đ41 có tổng chiều dài 8km (từ Km618 đến Km626). Việc chuyển đổi rừng đặc dụng thì phải được Thủ tướng Chính phủ đồng ý chủ trương, các Bộ, ngành Trung ương, địa phương phê duyệt mới được thi công. Tuy nhiên, Ban quản lý dự án 46 và Công ty Cổ phần xây dựng công trình 412 đã ngang nhiên san ủi, huỷ hoại gần 16ha rừng đặc dụng. “Hiện nay, chúng tôi mới có báo cáo ban đầu đối với gói thầu này và đang tiến hành kiểm tra toàn tuyến để báo cáo Sở, UBND tỉnh. Chúng tôi đã gửi văn bản, liên hệ với Ban quản lý 46 và tuần tới sẽ làm việc cụ thể”, ông Dũng cho biết thêm.

Trong khi đó, nói về việc tại sao rừng đặc dụng bị tàn phá khi chưa có phê duyệt nhưng chủ rừng không hay biết, ông Lộc Xuân Nghĩa, Giám đốc Vườn Quốc gia Chư Yang Sin cho hay, sự việc xảy ra trong thời điểm cán bộ kiểm lâm của đơn vị đang đi tiêm vaccine, bị cách ly.

Theo ông Nghĩa, từ tháng 6-2021 trở về trước, toàn bộ diện tích 16,72ha của gói thầu Đ41 vẫn còn nguyên hiện trạng. Tuy nhiên, từ cuối tháng 6/2021 đến cuối tháng 10/2021, lực lượng kiểm lâm của Trạm Kiểm lâm số 10 đóng trên địa bàn xã Đưng Knớ, huyện Lạc Dương, tỉnh Lâm Đồng chỉ còn lại 3 người, do một số người về cơ quan tại huyện Krông Bông để tiêm vaccine mũi 1. Sau đó, các kiểm lâm này không qua lại được Trạm Kiểm lâm số 10 vì chưa tiêm đủ 2 mũi vaccine (không được cho qua chốt kiểm dịch-PV), trong khi 3 người tại trạm phải thường xuyên tuần tra bảo vệ rừng khu vực giáp ranh. Đến khoảng giữa tháng 12/2021, Vườn Quốc gia Chư Yang Sin thành lập đoàn truy quét những người phá rừng làm nương rẫy, khi đến đầu Tiểu khu 1383 mới phát hiện một số dấu vết san ủi.

Ngày 31/12/2021, Vườn Quốc gia Chư Yang Sin tiếp tục lập đoàn kiểm tra thì phát hiện toàn bộ diện tích 16,72ha của gói thầu Đ41 đã bị san ủi với chiều dài khoảng hơn 7km. Đối với gói thầu hầm H2 sau khi gia cố xong phần cửa hầm diện tích khoảng hơn 0,2ha và đã khoan vào khoảng hơn 200 mét.

Dự án đường Trường Sơn Đông đi qua 7 tỉnh, có tổng chiều dài 657km. Riêng đoạn ngang tỉnh Đắk Lắk (đi qua 3 huyện MĐrắk, Krông Bông, Lắk) dài khoảng 130km, tổng kinh phí đầu tư khoảng 2.000 tỷ đồng. Hiện nay, đoạn qua MĐrắk đã hoàn thành, nhiều lần phải gia cố do xuống cấp. Riêng đoạn đường qua huyện Krông Bông và Lắk đều mắc phải các sai phạm nghiêm trọng, buộc phải tạm dừng để chờ xử lý…

V.Thành-K.Lịch
