Vụ hồ chứa nước 200 tỷ thi công sai thiết kế: Yêu cầu kiểm định độc lập

UBND tỉnh Gia Lai giao Sở NN&PTNT chủ trì, phối hợp với các cơ quan liên quan lựa chọn đơn vị tư vấn độc lập kiểm định công trình Hồ chứa nước Ia Rtô (xã Ia Rtô, thị xã Ayun Pa, tỉnh Gia Lai) sau khi phát hiện hàng loạt sai phạm tại Dự án hồ chứa nước trị giá 200 tỷ đồng này.

Ngày 20/1, UBND tỉnh Gia Lai đã có văn bản gửi Sở NN&PTNT và Ban Quản lý các dự án đầu tư xây dựng tỉnh về việc xử lý tồn tại, vướng mắc liên quan đến Dự án Hồ chứa nước Ia Rtô.

Theo đó, UBND tỉnh Gia Lai giao Sở NN&PTNT chủ trì, phối hợp với các cơ quan liên quan lựa chọn đơn vị tư vấn độc lập kiểm định chất lượng, khả năng chịu lực của kết cấu công trình, hoàn thành công tác kiểm định trước ngày 2/2.

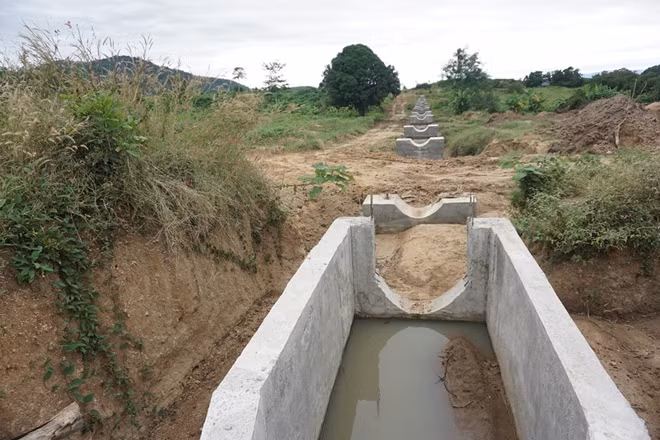

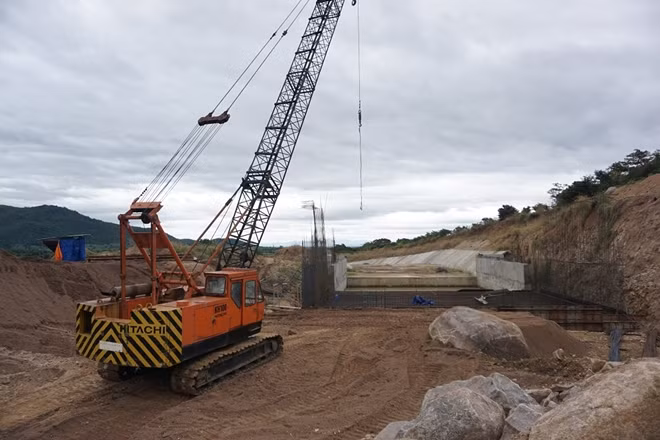

Một góc Dự án Hồ chứa nước Ia Rtô có mức đầu tư 200 tỷ đồng.
Một góc Dự án Hồ chứa nước Ia Rtô có mức đầu tư 200 tỷ đồng.

Đồng thời, rà soát, đánh giá, tập trung xử lý hoàn thành các tồn tại và hoàn chỉnh lại hồ sơ theo quy định để đảm bảo các điều kiện chuẩn bị cho công tác chặn dòng trong Quý I/2021.

Ngoài nội dung yêu cầu kiểm định độc lập, UBND tỉnh Gia Lai cũng yêu cầu Giám đốc Ban Quản lý các dự án đầu tư xây dựng tỉnh không phân công việc đối với ông Nguyễn Văn Yên (trước đây là Phó Giám đốc phụ trách Ban Quản lý dự án đầu tư xây dựng các công trình nông nghiệp và phát triển nông thôn Gia Lai- hiện Ban này đã sáp nhập vào Ban Quản lý các dự án đầu tư xây dựng tỉnh Gia Lai) và giao người có kinh nghiệm, chuyên môn phù hợp tiếp tục theo dõi đối với các dự án thủy lợi, cấp nước khác do Ban làm chủ đầu tư.

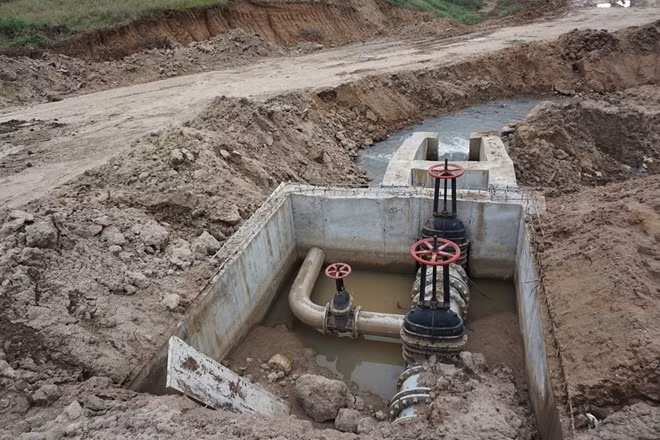

Nhiều hạng mục của dự án thi công chậm tiến độ từ 3-5 tháng.
Nhiều hạng mục của dự án thi công chậm tiến độ từ 3-5 tháng.

Ông Nguyễn Văn Yên có trách nhiệm tập trung phục vụ công tác kiểm định chất lượng, công tác kiểm tra và xử lý các tồn tại, vướng mắc Dự án Hồ chứa nước Ia Rtô, thị xã Ayun Pa.

Như Báo CAND đã phản ánh, Dự án Hồ chứa nước Ia Rtô có tổng mức đầu tư 200 tỷ đồng từ nguồn ngân sách Trung ương. Dự án do Ban Quản lý dự án Đầu tư xây dựng các công trình NN&PTNT tỉnh Gia Lai làm chủ đầu tư, nhà thầu tư vấn lập dự án là Công ty TNHH Tư vấn Trường Đại học Thủy lợi. Nhà thầu xây lắp là Liên danh Công ty TNHH ĐTXD KACON và Công ty TNHH Xây dựng Thuận Nguyên; nhà thầu giám sát thi công xây dựng công trình là Liên danh Công ty CP Tư vấn xây dựng thủy lợi II (HEC II) và Công ty TNHH Đầu tư xây dựng Tân Việt.

Theo quyết định đầu tư, dự án sẽ hoàn thành trong năm 2020 và phục vụ cấp nước tưới cho 600ha cây trồng (120ha lúa 2 vụ, 400ha mía, 80ha hoa màu) và cấp nước phục vụ sinh hoạt cho khoảng 40.000 người dân trên địa bàn thị xã Ayun Pa, tỉnh Gia Lai.

Trong quá trình xây dựng công trình, chủ đầu tư dự án đã tự ý thay đổi biện pháp xử lý thấm nền đập bằng tường hào Bentonai thành phương pháp khoan phụt vữa và tường hào Bentonai. Công việc này đã được tổ chức thực hiện xong từ tháng 6-2020 dù cơ quan thẩm quyền chưa cho phép thực hiện. Việc này đã làm tăng giá trị hợp đồng thêm 8,3 tỷ đồng. Đây là hành vi vi phạm quy định của Luật Xây dựng và quy định UBND tỉnh Gia Lai về quản lý dự án đầu tư công trên địa bàn tỉnh.

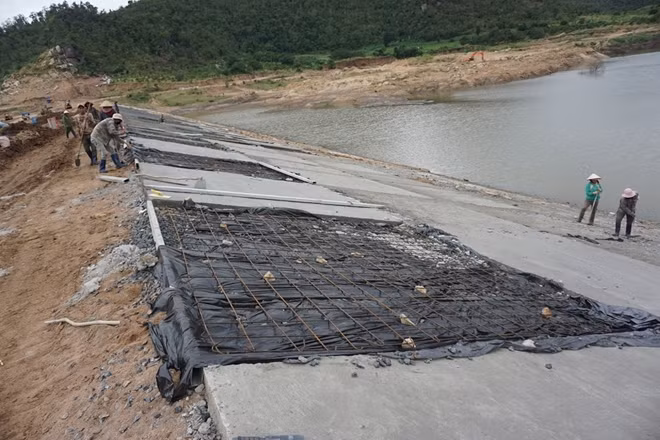

Việc thi công công trình sai thiết kế đã dẫn đến chậm tiến độ, đội vốn hàng chục tỷ đồng.
Việc thi công công trình sai thiết kế đã dẫn đến chậm tiến độ, đội vốn hàng chục tỷ đồng.

Ngoài ra, tại Hạng mục đập của hồ chứa thiếu khoảng 240.000m3 đất đắp thượng, hạ lưu đập và lõi chống thấm. Kinh phí tăng thêm cho công tác đền bù, giải phóng mặt bằng, rà phá bom mìn… đề nghị bổ sung khoảng hơn 8,1 tỷ đồng.

Nguyên nhân của tình trạng thiếu đất bồi đắp là do thiết kế bãi vật liệu để khai thác đắp đập không đủ trữ lượng; đất đắp khối chống thấm thiết kế khai thác ở bãi khai thác không phù hợp về cự ly theo quy định pháp luật. Bên cạnh đó, quá trình thực hiện dự án còn phát sinh một số công việc khác với mức kinh phí dự kiến bổ sung khoảng hơn 6,1 tỷ đồng. Tổng cộng, kinh phí cho các khối lượng, công việc bổ sung và phát sinh nêu trên là khoảng hơn 23,1 tỷ đồng.

Trên cơ sở các nội dung nêu trên, Sở NN&PTNT tỉnh Gia Lai đề nghị UBND tỉnh Gia Lai xử phạt đơn vị chủ đầu tư, tư vấn thiết kế, tư vấn giám sát và đơn vị thi công do liên quan đến các sai phạm tại Dự án Hồ chứa nước Ia Rtô (xã Ia Rtô, thị xã Ayun Pa, tỉnh Gia Lai) khiến công trình chậm tiến độ, đội vốn hàng chục tỷ đồng.

Chí Hào
