Dự án nâng cấp tuyến đường sắt Yên Viên - Lào Cai đầu tư hơn 3.400 tỷ đồng:

Sai phạm nhiều nhưng chưa ai bị xử lý!

Thanh tra Bộ Giao thông Vận tải (GTVT) vừa có kết luận thanh tra về Dự án cải tạo, nâng cấp tuyến đường sắt Yên Viên - Lào Cai do Ban QLDA Đường sắt làm đại diện chủ đầu tư. Theo đó, dự án có mức đầu tư hơn 3.400 tỷ đồng và mắc nhiều sai phạm nghiêm trọng. Tuy nhiên, chưa cá nhân, tập thể nào bị xử lý.

Theo kết luận thanh tra, Dự án nâng cấp tuyến đường sắt Yên Viên - Lào Cai đã hoàn thành với tổng mức đầu tư hơn 3.400 tỷ đồng, nhưng mục tiêu để tăng tốc độ chạy tàu lại không đạt được do quá nhiều sai sót trong quá trình thực hiện.

Dự án này từ tháng 2-2005 đến tháng 9-2014 được giao cho Tổng công ty Đường sắt Việt Nam (VNR) làm chủ đầu tư, đại diện chủ đầu tư là Ban quản lý (QL) các dự án đường sắt, và từ 2014 đến nay chủ đầu tư là Bộ GTVT, và Ban QL các dự án đường sắt đã sáp nhập, trở thành Ban QLDA Đường sắt trực thuộc Bộ GTVT.

Tổng mức đầu tư giai đoạn 1 của Dự án sau điều chỉnh là 3.479 tỷ đồng, trong đó vốn từ Ngân sách Trung ương là gần 345 tỷ đồng, vốn vay xấp xỉ 150 triệu USD. Dự án được hoàn thành toàn bộ và đưa vào vận hành, khai thác vào năm 2015.

Mặc dù là một dự án lớn, vốn đầu tư nhiều, nhưng từ khâu kế hoạch đấu thầu đã mắc sai sót. Kết luận thanh tra chỉ rõ, trong kế hoạch đấu thầu, việc lập, trình, thẩm định, phê duyệt kế hoạch đấu thầu khi chưa có đủ cơ sở pháp lý. Thậm chí, Tổng công ty Đường sắt Việt Nam còn phớt lờ thẩm định của Cục Quản lý xây dựng và chất lượng công trình giao thông, tham mưu cho Bộ GTVT phê duyệt điều chỉnh kế hoạch đấu thầu gói thầu vận chuyển ray, ghi (Gói thầu RT).

Chính sự sai sót ở khâu này đã khiến khi dự án hoàn thành còn dư thừa khối lượng lớn vật tư, gây lãng phí như thừa 5.800 tấn ray P50, 4.800 bộ lập lách… Giá trị ray, ghi còn lại chưa sử dụng có nguyên giá là xấp xỉ 60 tỷ đồng, và phải tổ chức trông coi, bảo quản với chi phí đến thời điểm thanh tra (tháng 8-2017) là hơn 7 tỷ đồng.

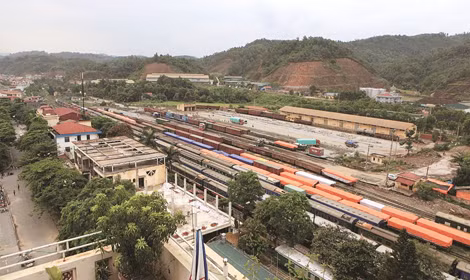

Mắc nhiều sai phạm ở hầu hết các khâu của dự án nhưng đến nay vẫn chưa có cá nhân nào bị xử lý. Ảnh: Ngô Vĩnh
Mắc nhiều sai phạm ở hầu hết các khâu của dự án nhưng đến nay vẫn chưa có cá nhân nào bị xử lý. Ảnh: Ngô Vĩnh

Khâu hồ sơ mời thầu, hồ sơ yêu cầu cũng có sai sót, khi việc lập, thẩm định, phê duyệt hồ sơ mời thầu khi chưa có dự toán xây lắp dược duyệt. Đáng nói, mục tiêu của dự án hơn 3.400 tỷ đồng này đưa ra, là tăng mức độ chạy tàu để rút ngắn thời gian chạy tàu, đặc biệt là tàu khách khoảng 70 phút. Tuy nhiên, kết luận thanh tra đưa ra, do những sai sót trong khâu khảo sát, thiết kế đã khiến dự án khó đạt được mục tiêu giảm thời gian chạy tàu.

Một số sai sót nghiêm trọng cũng được thanh tra chỉ ra, như tại gói thầu CP1, hồ sơ thiết kế kỹ thuật và thiết kế bản vẽ thi công đã thiết kế cao độ đỉnh ray đường sắt tại vị trí đường ngang Km47+274 được nâng cao 17cm so với hiện trạng ban đầu là không hợp lý, gây khó khăn và mất an toàn cho các phương tiện lưu thông qua đường ngang, ảnh hưởng đến an toàn chạy tàu.

Việc này đã khiến phải sửa chữa mặt đường ngang để phù hợp với cao độ đỉnh ray đã được duyệt, làm tăng giá trị gói thầu thêm gần 1,1 tỷ đồng. Gói thầu CP3 cũng phát sinh hơn 2 tỷ đồng, gói thầu CP5 cũng phát sinh 141 triệu đồng đều do công tác thiết kế có vấn đề.

Điểm đáng lưu ý nhất tại bản Kết luận thanh tra của Bộ GTVT về dự án này là công tác lập, thẩm định, phê duyệt dự toán tại tất cả các gói thầu đều tính chưa đúng quy định. Gói thầu nào cũng vênh hàng chục tỷ đồng, như gói CP1 chênh gần 24 tỷ đồng, trong đó giá trị tính toán chưa đúng quy định hơn 9 tỷ đồng; gói thầu CP2 tăng xấp xỉ 100 tỷ đồng, trong đó giá trị dự toán tính chưa đúng quy định gần 29 tỷ đồng; gói thầu CP3 tăng so với giá trị được duyệt gần 51 tỷ đồng, trong đó giá trị dự toán chưa đúng quy định là hơn 37 tỷ đồng… Trách nhiệm này được Thanh tra chỉ ra, thuộc về Tổng công ty Đường sắt Việt Nam và Ban QLDA Đường sắt và các nhà thầu tư vấn thiết kế, tư vấn thẩm tra.

Cũng theo kết luận thanh tra, ngay ở khâu thực hiện hợp đồng, đối với gói thầu xây lắp, sau khi trúng thầu, nhà thầu chính ký hợp đồng thuê các nhà thầu phụ thực hiện khối lượng công việc, VNR và Ban QLDA Đường sắt đã chấp thuận danh sách các nhà thầu phụ này nhưng không có đánh giá năng lực, kinh nghiệm.

Nhưng, danh sách các nhà thầu phụ được chủ đầu tư chấp thuận triển khai khối lượng công việc chỉ chiếm một phần rất nhỏ, khoảng 10-30% giá trị các gói thầu. Như vậy, có thể hiểu, Ban QLDA Đường sắt đã “lờ” cho việc các nhà thầu bán thầu, hưởng chênh lệch giá trị gói thầu. Việc thực hiện phần lớn khối lượng công việc của dự án không có đơn vị nào giám sát về chất lượng.

Đối với gói thầu RP- cung cấp ray ghi, chủ đầu tư đã có đến 7 đoàn sang kiểm tra tại nhà máy sản xuất, trong khi số lần thỏa thuận là 5, và chỉ có 3 đoàn báo cáo kết quả kiểm tra. Một số cá nhân không đúng thành phần kiểm tra cũng tham gia như ông Lê Huy Du, Chủ tịch kiêm Giám đốc Công ty TNHH MTV Xuất nhập khẩu và Thương mại tổng hợp; ông Nguyễn Hoàng Luật, chuyên viên chính, Vụ Kết cấu hạ tầng và đô thị - Bộ Kế hoạch và Đầu tư.

Công tác nghiệm thu thanh toán cũng được chỉ ra với nhiều sai sót. Cụ thể như, gói thầu RT được Ban QLDA Đường sắt nghiệm thu thanh toán cho Công ty TNHH MTV Xuất nhập khẩu và Thương mại tổng hợp giá trị hơn 47,6 tỷ đồng. Tuy nhiên, công tác nghiệm thu thanh toán thực hiện không đúng như thiếu chứng từ…

Thanh tra Bộ GTVT yêu cầu Ban QLDA Đường sắt phải rà soát, kiểm tra lại việc lập, duyệt dự toán chưa đúng quy định là hơn 75 tỷ đồng; kiểm tra lại việc lập dự toán với giá trị dự toán duyệt chưa đủ cơ sở là hơn 101 tỷ đồng;… Ngoài việc xử lý tài chính, thanh tra Bộ GTVT cũng đề nghị Tổng công ty Đường sắt Việt Nam, Ban QLDA Đường sắt  tổ chức kiểm điểm đối với các tập thể, cá nhân để xảy ra những tồn tại, sai sót nêu trên.

Ngọc Yến

Các tin khác

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Tại khu vực hậu cảng Khu kinh tế (KKT) Vũng Áng hiện đang tập trung 4 tổng kho của các doanh nghiệp kinh doanh trong lĩnh vực xăng dầu, hoá chất và khí hóa lỏng LPG. Tuy nhiên, cũng trong khu vực này đang hiện hữu bãi tập kết dăm gỗ quy mô lớn nhưng không đảm bảo các biện pháp về PCCC và các biện pháp che chắn ứng phó với gió lớn, đe doạ trực tiếp đến sự an toàn của các doanh nghiệp kinh doanh nhiên liệu, hoá chất.

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Quá trình thực hiện dự án, chủ đầu tư đã phát hiện “núi rác” tồn đọng được chôn lấp dưới lòng đất trong dự án Khu công nghiệp (KCN) VSIP Hà Tĩnh. Đến nay, ngành chức năng vẫn loay hoay tìm giải pháp trong khi chưa có đầy đủ thông tin, cơ sở để xác định trách nhiệm của các tổ chức, cá nhân có liên quan.

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Từ việc giao hàng trăm héc ta đất, rừng không qua đấu giá theo quy định, buông lỏng quản lý trong nhiều năm, đến những dự án "ôm" đất hơn một thập kỷ nhưng vẫn dang dở…, kết luận thanh tra của Thanh tra tỉnh Lâm Đồng đã chỉ ra hàng loạt sai phạm tại các dự án du lịch nghỉ dưỡng ở Khu du lịch Quốc gia hồ Tuyền Lâm.

Trạm trộn bê tông và các công trình nhà ở xây dựng trái phép nhưng đang được các cấp chính quyền địa phương "tháo gỡ" bằng cách phạt, cho tồn tại.

Trạm trộn bê tông, khu sinh thái “mọc” trái phép, chính quyền phạt cho tồn tại

Quá trình cấp đất để khai thác mỏ đá, doanh nghiệp liên tục xảy ra sai phạm. Sau khi bị thu hồi trả về địa phương quản lý, doanh nghiệp này tự ý xây dựng nhiều công trình kiên cố; xây dựng trạm trộn bê tông hoạt động trái phép. Phát hiện sai phạm, chính quyền địa phương xử lý theo kiểu “phạt, cho tồn tại” và ngành chức năng xem xét đề xuất cho thuê đất ngắn hạn làm du lịch trải nghiệm.

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Ông Nguyễn Duy Linh, Phó Giám đốc phụ trách điều hành Ban Quản lý dự án khu vực Đông Hải (thuộc UBND xã Long Điền) nghiệm thu, thanh toán 100% giá trị công trình cho nhà thầu nâng cấp, mở rộng trường mầm non khi chưa hoàn thành, có dấu hiệu "Giả mạo trong công tác". Vụ việc đã được chuyển hồ sơ sang cơ quan điều tra Công an Cà Mau theo quy định.

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Dù phương án bồi thường được phê duyệt từ cuối năm 2025, nhưng đến nay đã hơn 6 tháng trôi qua, 171 hộ dân có đất, tài sản trên đất bị ảnh hưởng bởi dự án Cụm công nghiệp (CCN) Hương Xuân (phường Kim Trà, TP Huế) vẫn chưa nhận được kinh phí hỗ trợ, bồi thường.

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm kể từ khi tiếp nhận 2.018,5ha đất rừng do cấp có thẩm quyền chuyển giao sau khi thu hồi từ Ban Quản lý rừng phòng hộ (BQL RPH) Sơn Hòa, chính quyền hai xã Sơn Hội, Phước Tân, huyện Sơn Hòa, tỉnh Phú Yên trước đây – nay là xã Tây Sơn vẫn chưa giao xong diện tích đất rừng nêu trên cho người dân sử dụng, bảo vệ, phát triển rừng.

Trường liên cấp ở xã Thượng Trạch, tỉnh Quảng Trị đang được đẩy nhanh tiến độ theo yêu cầu của lãnh đạo tỉnh Quảng Trị.

Nghịch lý khi hàng chục dự án đầu tư công giải ngân 0%

Năm 2026, tổng số vốn đầu tư công tỉnh Quảng Trị được giao là gần 5.327 tỉ đồng. Với số vốn được giao tương đối lớn, song đến nay việc giải ngân đầu tư công ở Quảng Trị đạt thấp. Hàng chục dự án đầu tư công giải ngân 0% đã kéo theo những hệ luỵ ảnh hưởng đến phát triển kinh tế, xã hội của tỉnh.
