Nhiều vi phạm của Bộ GTVT tại một số dự án sử dụng trái phiếu Chính phủ còn dư

Thanh tra Chính phủ vừa ban hành Thông báo số 2294/TB-TTCP kết luận thanh tra thực hiện một số dự án sử dụng trái phiếu Chính phủ còn dư tại các dự án nâng cấp, cải tạo Quốc lộ 1 và đường Hồ Chí Minh đoạn qua Tây Nguyên.

Hàng loạt vi phạm

Kết luận cho biết, đến thời điểm thanh tra các dự án đã hoàn thành khoảng 70% khối lượng công việc tổng thể. Dự án hoàn thành, đưa vào sử dụng cơ bản đã góp phần khắc phục ách tắc giao thông và từng bước đồng bộ các tuyến tránh, kết nối Quốc lộ 1A và đường Hồ Chí Minh như mục tiêu Quốc hội giao. Tuy nhiên, thanh tra một số nội dung tại 7 dự án, Thanh tra Chính phủ đã phát hiện không ít khuyết điểm, vi phạm.

Về đề xuất danh mục dự án, Thanh tra Chính phủ kết luận Bộ Giao thông vận tải (GTVT) và Bộ Kế hoạch - Đầu tư (KH&ĐT) trình Thủ tướng Chính phủ giao danh mục dự án đầu tư và kế hoạch vốn tiếp tục còn dư cho các dự án, trong đó có 8 dự án chưa đủ điều kiện theo quy định tại Nghị quyết 99/2015/QH13 của Quốc hội. Bộ GTVT đã giao Sở GTVT các tỉnh làm chủ đầu tư 19 dự án nhưng chưa làm rõ năng lực của các Ban Quản lý dự án thuộc Bộ, năng lực quản lý của Sở GTVT các tỉnh trước khi giao nhiệm vụ theo đúng quy định.

Việc lập và phê duyệt dự án, Công ty cổ phần Tư vấn xây dựng giao thông Kon Tum và Sở GTVT Kon Tum đã lập, trình Bộ GTVT phê duyệt chủ trương đầu tư Dự án tuyến đường tránh TP Kon Tum theo quyết định của Bộ GTVT quy mô đầu tư đường cấp IV không phù hợp, không đúng quy định, dẫn đến phải phê duyệt điều chỉnh quy mô thành đường cấp III.

UBND tỉnh Kon Tum phê duyệt điều chỉnh quy hoạch hướng tuyến tránh TP Kon Tum không phù hợp mục tiêu đầu tư tuyến đường tránh nhằm khắc phục ùn tắc giao thông cho tuyến đường Hồ Chí Minh đoạn qua Tây Nguyên.

Bộ GTVT phê duyệt tổng mức đầu tư dự án thành phần đầu tư xây dựng cơ bản tuyến đường kết nối giữa đường cao tốc Cầu Giẽ (Ninh Bình) với Quốc lộ 1A không đúng (Thanh tra Bộ Tài chính kết luận tăng trên 476 tỷ đồng), dẫn đến giao vốn vượt nhu cầu của dự án (vốn tồn đọng đến thời điểm thanh tra là trên 926 tỷ đồng). Đồng thời, phê duyệt dự án đầu tư mở rộng các cầu trên Quốc lộ 1A đoạn qua tỉnh Tiền Giang trên cơ sở kết quả khảo sát, thiết kế không sát với thực tế, lựa chọn phương án xây dựng các đơn nguyên cầu mới bên cạnh cầu cũ làm thay đổi cục bộ hướng tuyến so với quy hoạch đã được Thủ tướng Chính phủ phê duyệt khi chưa thực hiện thủ tục điều chỉnh.

Thanh tra Chính phủ phát hiện Bộ GTVT phê duyệt lựa chọn nhà thầu thực hiện dự án bằng hình thức chỉ định thầu đối với dự án thành phần đầu tư xây dựng tuyến đường kết nối giữa đường cao tốc Cầu Giẽ - Ninh Bình với Quốc lộ 1A giai đoạn II và Dự án xây dựng đường Hồ Chí Minh đoạn Năm Căn - Đất Mũi, tỉnh Cà Mau giai đoạn II không thuộc đối tượng được chỉ định thầu.

Dự án tuyến đường tránh TP Kon Tum có hồ sơ dự thầu của nhà thầu không nêu rõ xuất xứ vật tư, báo cáo đánh giá hồ sơ dự thầu của chủ đầu tư không đánh giá từng thành viên liên danh thực hiện các gói thầu, sai quy định về hồ sơ mời thầu.

Dự án nâng cấp, mở rộng tuyến đường nối Quốc lộ 1A đến đường cao tốc Đà Nẵng-Quảng Ngãi, đường ven biển tỉnh Quảng Nam, Ban quản lý dự án 5 đánh giá hồ sơ dự thầu đối với Gói thầu số 09 quá 24 ngày; ký kết hợp đồng thi công không quy định về số lần thanh toán, giai đoạn thanh toán, thời điểm thanh toán là vi phạm Nghị định 37/2015/NĐ-CP của Chính phủ.

Dự án đầu tư xây dựng cầu Cửa Hội bắc qua sông Lam, tỉnh Nghệ An và tỉnh Hà Tĩnh, Dự án xây dựng mới đường Hồ Chí Minh đoạn Năm Căn- Đất Mũi (giai đoạn II), hồ sơ mời thầu (gói thầu xây lắp) không quy định rõ nội dung và nguyên tắc sử dụng chi phí dự phòng làm cơ sở cho nhà thầu chào thầu.

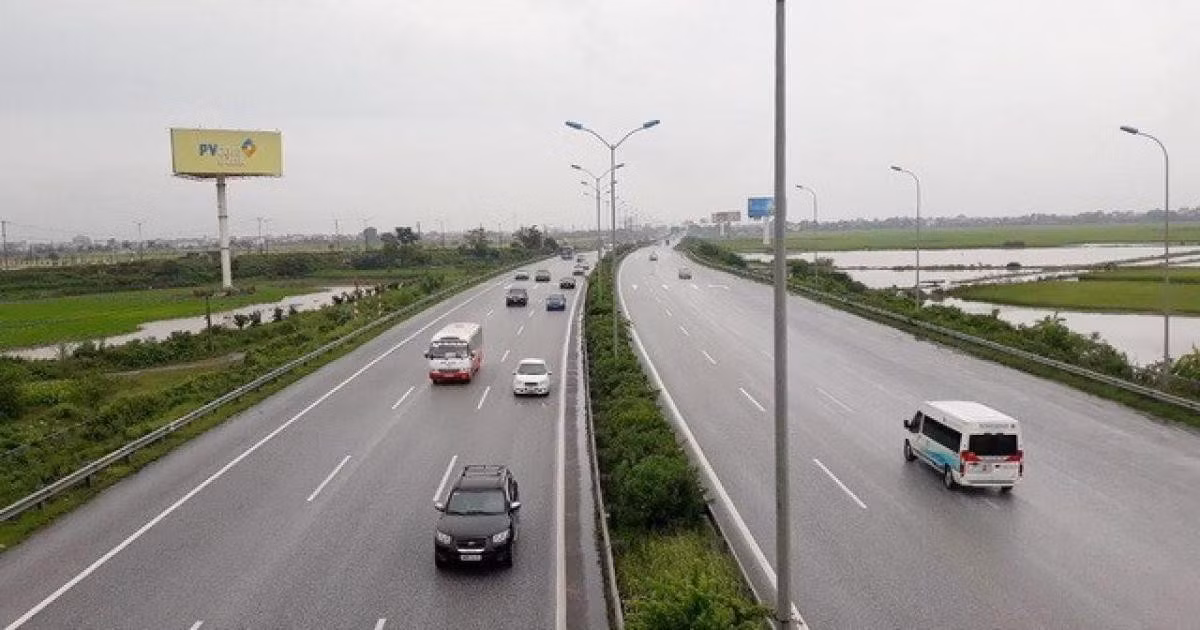

Nhiều vi phạm của Bộ GTVT tại một số dự án sử dụng trái phiếu Chính phủ còn dư -0
Thanh tra Chính phủ đã phát hiện không ít khuyết điểm, vi phạm tại 7 dự án.

Triển khai dự án không đúng quy định

Về quản lý thi công công trình, Thanh tra Chính phủ phát hiện, dự án thành phần đầu tư xây dựng tuyến đường kết nối giữa cao tốc Cầu Giẽ (Ninh Bình) với Quốc lộ 1A (giai đoạn II), chủ đầu tư đã ký kết hợp đồng xây dựng với nhà thầu bằng hình thức bù trừ giá trực tiếp, không đúng quy định. Đối với công trình cầu dự án giai đoạn II làn xe, nhà thầu chỉ thi công một phần rào, không đúng nội dung hợp đồng về phần việc chuẩn bị mặt bằng thi công, công trình phụ trợ, bến tạm, hàng rào,…

Dự án đầu tư xây dựng cầu Cửa Hội bắc qua sông Lam, khối lượng thực tế nhà thầu thi công hạng mục cọc trụ cầu nhỏ hơn khối lượng thiết kế và hợp đồng; trong đó, khối lượng cọc bê tông giảm 1.800m dài, tương ứng số tiền trên 2,4 tỷ đồng, khối lượng đóng/ép cọc bê tông đúc sẵn giảm 2.266m, tương ứng số tiền trên 714 triệu đồng.

Về thanh toán, quyết toán vốn đầu tư, Thanh tra Chính phủ cho rằng, dự án xây dựng cầu, đường hai đầu cầu Đắk Bla mới và vuốt nối với các đường hiện hữu thuộc dự án tuyến tránh TP Kon Tum, Bộ GTVT phê duyệt thiết kế kỹ thuật và dự toán Gói thầu số 08 sai định mức từ đào đất hữu cơ thành đào đất cấp 1, cấp 2. Từ đó làm tăng giá trị dự toán 688 triệu đồng và sai cự ly vận chuyển vật liệu, làm tăng giá dự toán 840 triệu đồng; dẫn đến giá trị hợp đồng sai tương ứng trên 1,5 tỷ đồng.

Dự án tuyến tránh TP Kon Tum, Bộ GTVT phê duyệt thiết kế kỹ thuật và dự toán các gói thầu số 07, số 08 sai về cự ly vận chuyển vật liệu, dẫn đến giá trị hợp đồng gói thầu xây lắp tăng sai, tương ứng gần 2,4 tỷ đồng.

Dự án thành phần tuyến đường nối giữa cao tốc Cầu Giẽ với Quốc lộ 1A, Bộ GTVT phê duyệt dự toán gói thầu số 10 giai đoạn 2 làn xe sai khối lượng, chi phí cầu Quán Vinh và hạng mục đường giá trị 163 triệu đồng. Việc lập dự toán xây dựng công trình giai đoạn 4 làn xe sai khối lượng, chi phí cầu Đông Thịnh trị giá 194 triệu đồng.

Thanh tra Chính phủ cho rằng, Bộ GTVT giao vốn cho dự án vượt nhu cầu dẫn đến tồn đọng vốn đến thời điểm thanh tra trên 926 tỷ đồng. Chủ đầu tư thu hồi tạm ứng của nhà thầu không đầy đủ theo từng đợt thanh toán, sai quy định.

Dự án đường Hồ Chí Minh đoạn Năm Căn-Đất Mũi đã phê duyệt trong dự toán gói thầu tăng sai đối với các phần việc đổ bê tông bịt đáy trên cạn mố, trụ với tổng số tiền 109 triệu đồng. Nhà thầu không thi công một số thành phần công việc theo hợp đồng: Sửa chữa cầu cũ trị giá 527 triệu đồng; không thi công các hạng mục đảm bảo giao thông, báo hiệu đường sông, trạm điện tại cầu Rạch Bàu nhỏ trị giá 492 triệu đồng, tại cầu Xóm Mũi trị giá 492 triệu đồng.

Kết luận thanh tra cũng nêu rõ, tại dự án đầu tư xây dựng cầu Cửa Hội, Bộ GTVT phê duyệt dự toán gói thầu XL.01 tăng sai đối tượng các phần việc: Bê tông đập bỏ đầu cọc, đắp đất và sản xuất bê tông bằng trạm trộn tổng số tiền 132 triệu đồng. Ban Quản lý dự án 6 chấp thuận cho các nhà thầu tạm ứng không đảm bảo thủ tục, sai quy định tại hợp đồng.

Dự án đầu tư mở rộng các cầu trên Quốc lộ 1A, đoạn qua tỉnh Tiền Giang, hạng mục cọc khoan nhồi Cầu Mỹ Quý, Bộ GTVT phê duyệt biện pháp thi công dưới nước không phù hợp thực tế làm tăng dự toán chi phí 700 triệu đồng.

 Về xử lý trách nhiệm, Thanh tra Chính phủ kiến nghị, Bộ GTVT, Bộ KH&ĐT kiểm điểm trách nhiệm việc đề xuất danh mục dự án đầu tư và giao vốn cho các dự án không đúng quy định. Bộ GTVT rà soát, xem xét để xử lý trách nhiệm các tổ chức, cá nhân có liên quan đến những khuyết điểm, vi phạm được xác hiện, xác định tại kết luận thanh tra. Sở GTVT Ninh Bình, Kon Tum, Ban Quản lý dự án xây dựng công trình giao thông tỉnh Ninh Bình, Kon Tum sớm chấn chỉnh, khắc phục và xử lý trách nhiệm tổ chức, cá nhân liên quan đến các khuyết điểm, vi phạm...

Nguyễn Hương

Các tin khác

Nếu vụ án đã được giải quyết thì sẽ đình chỉ thụ lý

Nếu vụ án đã được giải quyết thì sẽ đình chỉ thụ lý

Báo CAND có đăng bài “Hoãn thi hành án vụ tranh chấp hợp đồng chuyển nhượng tại TP Hồ Chí Minh: Những dấu hiệu bất thường cần được làm rõ”. Để rộng đường dư luận, phóng viên Báo CAND đã có những trao đổi với cơ quan tiến hành tố tụng, trong đó có Toà án nhân dân Khu vực 16 - TP Hồ Chí Minh (TAND Khu vực 16) về vụ việc.

Sống ngột ngạt cạnh những lò sấy cà phê

Sống ngột ngạt cạnh những lò sấy cà phê

Giữa trưa, theo làn gió, ống khói từ xưởng sấy cà phê của cơ sở kinh doanh do gia đình bà Mai Thị Hương, thôn Quang Trung 1, xã Nam Ban Lâm Hà (Lâm Đồng) làm chủ phả thẳng vào nhà ông Nguyễn Chí Hiếu. Không khí càng trở nên ngột ngạt hơn khi mùi cà phê sấy tỏa ra, xộc thẳng vào mũi từng người.

Những dấu hiệu bất thường cần được làm rõ

Những dấu hiệu bất thường cần được làm rõ

Trong khi cơ quan Thi hành án (THA) Khu vực 16 - TP Hồ Chí Minh đang tiến hành thi hành bản án Dân sự phúc thẩm số 342/2025/DS-PT, ngày 25/6/2025 của Toà án nhân dân (TAND) tỉnh Bình Dương nay là TAND TP Hồ Chí Minh, đã có hiệu lực pháp luật thì bất ngờ nhận được các thông báo từ TAND Khu vực 16 – TP Hồ Chí Minh lại tiếp tục thụ lý vụ án với cùng những nội dung liên quan khiến cho việc THA lỡ dở.

Khách hàng bất an khi dự án nhiều năm chưa “về đích”

Khách hàng bất an khi dự án nhiều năm chưa “về đích”

Khởi công cách đây gần 2 thập kỷ, ngừng thi công rồi lại tái khởi động dự án kèm theo những lời hứa sẽ sớm bàn giao nhà, thế nhưng đến nay khách hàng mua nhà tại Toà 104 Cụm CT1 Dự án Khu đô thị mới Văn Khê mở rộng (phường Hà Đông, Hà Nội) vẫn bất an khi không biết liệu dự án có thể bàn giao theo cam kết mới nhất từ phía chủ đầu tư. Phản ánh đến Báo CAND, khách hàng mua nhà dự án này cho biết, không chỉ mòn mỏi đợi chờ, mà còn hàng loạt vấn đề phát sinh liên quan khiến họ lo lắng.

Nhiều tàu cá của ngư dân ở Huế nằm bờ do chưa nhận được kinh phí hỗ trợ nhiên liệu

Nhiều tàu cá của ngư dân ở Huế nằm bờ do chưa nhận được kinh phí hỗ trợ nhiên liệu

Cách nay nửa năm, cụ thể vào giữa tháng 5/2025, Báo CAND đã có bài viết “Sớm tháo gỡ vướng mắc để ngư dân an tâm bám biển”, phản ánh sự việc ngư dân ở TP Huế gặp nhiều khó khăn trong hoạt động bám biển do cơ quan chức năng chậm giải quyết kinh phí hỗ trợ khai thác hải sản trên các vùng biển xa. Đến nay, sau nhiều tháng trôi qua, vẫn còn hàng nghìn hồ sơ tàu cá đánh bắt xa bờ bị tồn đọng chờ được giải quyết. Không có kinh phí hỗ trợ nhiên liệu, các ngư dân đành phải cho tàu cá nằm bờ.

Sai phạm đất đai ở xã Triệu Bình, tỉnh Quảng Trị: Vì sao sau 7 năm vẫn chưa thực hiện kết luận thanh tra?

Sai phạm đất đai ở xã Triệu Bình, tỉnh Quảng Trị: Vì sao sau 7 năm vẫn chưa thực hiện kết luận thanh tra?

Gần 7 năm kể từ khi Kết luận thanh tra số 585 (KLTT) được ban hành, những tồn tại, sai phạm trong quản lý tài chính và đất đai tại xã Triệu Đại, huyện Triệu Phong (nay là xã Triệu Bình, tỉnh Quảng Trị) vẫn chưa được xử lý dứt điểm. Thực tế cho thấy, việc kéo dài không chỉ bắt nguồn từ các khoảng trống pháp lý trong quá trình xử lý, mà còn xuất phát từ cách thức tổ chức thực hiện của chính quyền và cơ quan chức năng địa phương thời kỳ trước chưa thực sự thấu tình, đạt lý, khiến vụ việc rơi vào trạng thái bế tắc kéo dài.

Đà Nẵng lý giải về loạt cao ốc ken dày bờ sông Hàn

Đà Nẵng lý giải về loạt cao ốc ken dày bờ sông Hàn

Sông Hàn - dòng sông biểu tượng của TP Đà Nẵng từ lâu không chỉ là trục cảnh quan trung tâm mà còn là “linh hồn” gắn với lịch sử hình thành, phát triển và bản sắc của đô thị biển miền Trung. Thế nhưng, những năm gần đây, dọc hai bờ sông, đặc biệt khu vực cửa sông giáp vịnh Đà Nẵng, hàng loạt dự án quy mô lớn đồng loạt triển khai, với cao ốc, khu đô thị, tổ hợp nghỉ dưỡng, bến du thuyền mọc lên san sát, làm thay đổi nhanh chóng không gian vốn thông thoáng của sông Hàn.

Cần làm rõ giá trị pháp lý của những tờ giấy bán đất viết tay

Cần làm rõ giá trị pháp lý của những tờ giấy bán đất viết tay

Một thửa đất ở Lào Cai có tới nhiều giấy bán viết tay dẫn đến tranh chấp kéo dài. Mặc dù vụ việc đã qua các phiên tòa xét xử từ sơ thẩm, phúc thẩm tại địa phương đến Giám đốc thẩm Toà án nhân dân cấp cao tại Hà Nội nhưng vẫn chưa đi vào hồi kết. Nguyên nhân cũng bởi chủ sử dụng đất ban đầu ký tới 2 giấy bán đất viết tay khác nhau…

Nhà máy xử lý rác ở Bỉm Sơn xây dựng 20 năm chưa xong

Nhà máy xử lý rác ở Bỉm Sơn xây dựng 20 năm chưa xong

Nhiều năm qua, bãi rác Núi Voi tại phường Bỉm Sơn, tỉnh Thanh Hóa rơi vào tình trạng quá tải nghiêm trọng, gây ô nhiễm môi trường và ảnh hưởng trực tiếp tới đời sống người dân. Điều khiến dư luận bức xúc hơn là ngay bên cạnh bãi rác này, một dự án nhà máy xử lý rác thải được đầu tư gần 20 năm trước vẫn đang trong tình trạng thi công dở dang, chưa thể đưa vào vận hành.

Người dân Đông Hà sống giữa hai nỗi lo

Người dân Đông Hà sống giữa hai nỗi lo

Hơn 15 năm kể từ khi công trình cầu sông Hiếu cùng các tuyến đường dẫn hai đầu cầu trên địa bàn phường Đông Hà, tỉnh Quảng Trị được triển khai thi công, đến nay những đoạn đường chỉ dài vài trăm mét vẫn còn dang dở, mặt nhựa chưa hoàn thiện, bụi mù trời mỗi khi nắng, vũng nước sâu ngập mỗi khi mưa.

Nhiều dự án trường học đầu tư gây lãng phí

Nhiều dự án trường học đầu tư gây lãng phí

Trong khi Đảng, Nhà nước đang dồn sức xây dựng nhiều trường học ở vùng biên giới, hàng trăm cơ sở giáo dục bị hư hỏng sau bão lụt vẫn chưa thể khắc phục thì nhiều dự án trường học tại các tỉnh Nghệ An, Hà Tĩnh lại đầu tư ì ạch, dang dở; thậm chí có công trình xây xong thì cửa đóng then cài trong khi học trò phải dồn ca, ghép lớp.

Ám ảnh khi lưu thông trên tuyến đường gần 100 tỷ thi công dở dang

Ám ảnh khi lưu thông trên tuyến đường gần 100 tỷ thi công dở dang

Dự án từng được kỳ vọng sẽ mở ra trục giao thông huyết mạch, tạo động lực phát triển kinh tế - xã hội cho các xã Như Xuân, Thượng Ninh (tỉnh Thanh Hóa) và vùng phụ cận. Nhưng trái với mong chờ, tuyến đường gần 100 tỷ đồng này đang trở thành nỗi ám ảnh thường trực đối với người dân: Ngày nắng bụi bẩn mù mịt, ngày mưa bùn lầy trơn trượt, ổ voi, ổ gà chi chít mặt đường…

Dự án nghìn tỷ ở Quảng Trị “ngủ” trên… giấy, vì sao?

Dự án nghìn tỷ ở Quảng Trị “ngủ” trên… giấy, vì sao?

Đến cuối tháng 10/2025 vừa qua, tiến độ giải ngân đầu tư công của Quảng Trị đã chạm mức báo động. Theo báo cáo của Sở Tài chính, tỷ lệ giải ngân mới đạt 41,24% kế hoạch Thủ tướng giao, thấp hơn gần 10 điểm phần trăm so với trung bình cả nước.

Vì sao tranh chấp ở chung cư Hei Tower nhiều năm vẫn nóng?

Vì sao tranh chấp ở chung cư Hei Tower nhiều năm vẫn nóng?

Người dân vào ở đến nay đã 11 năm, Ban Quản trị (BQT) được thành lập cũng đã qua 4 khóa, nhưng những tranh chấp liên quan đến phí bảo trì, nhà sinh hoạt cộng đồng và một số vấn đề nữa ở chung cư Hei Tower (số 1, Ngụy Như Kon Tum, Hà Nội) giữa BQT, cư dân với chủ đầu tư vẫn tồn tại dai dẳng.

Sai phạm trong quản lý đất đai, đầu tư xây dựng tại nhiều dự án ở Khánh Hòa

Sai phạm trong quản lý đất đai, đầu tư xây dựng tại nhiều dự án ở Khánh Hòa

Những năm qua, tỉnh Khánh Hòa đã nỗ lực triển khai nhiều giải pháp huy động các nguồn lực đẩy nhanh tiến độ thi công các dự án trọng điểm để thực hiện mục tiêu trở thành thành phố trực thuộc Trung ương năm 2030. Tuy nhiên, do tốc độ đầu tư và nhu cầu sử dụng đất tăng nhanh, hội nhập kinh tế sâu rộng cùng với một số yếu tố khác, khiến cho một số dự án thiếu sót, vi phạm về quản lý, sử dụng đất đai, đầu tư, xây dựng…
