Người dân lo lắng khi dự án thuỷ điện chưa được nghiệm thu đã đưa vào vận hành

Công ty CP thủy điện sông Bồ - chủ đầu tư thủy điện sông Bồ (có địa chỉ ở thôn Kăn Hoa, xã Hồng Hạ, huyện A Lưới, Thừa Thiên Huế) dù chưa có văn bản chấp thuận kết quả nghiệm thu của cơ quan quản lý Nhà nước có thẩm quyền theo quy định của pháp luật nhưng đã đưa hạng mục công trình hoặc công trình điện lực vào vận hành, sử dụng. Thực tế này đã khiến nhiều người dân trên địa bàn lo lắng, bức xúc.

Giữa tháng 12/2023, UBND tỉnh Thừa Thiên Huế ban hành quyết định xử phạt vi phạm hành chính đối với Công ty CP thủy điện sông Bồ - chủ đầu tư thủy điện sông Bồ số tiền 210 triệu đồng. Trước đó, quá trình kiểm tra, thủy điện Sông Bồ bị cơ quan chức năng tỉnh lập biên bản vi phạm hành chính về các hành vi: lựa chọn tổ chức, cá nhân không đủ điều kiện năng lực tham gia hoạt động giám sát thi công xây dựng công trình; không lưu trữ hồ sơ hoàn thành công trình xây dựng hoặc lưu trữ không đầy đủ danh mục tài liệu theo quy định.

Người dân lo lắng khi dự án thuỷ điện chưa được nghiệm thu đã đưa vào vận hành -0

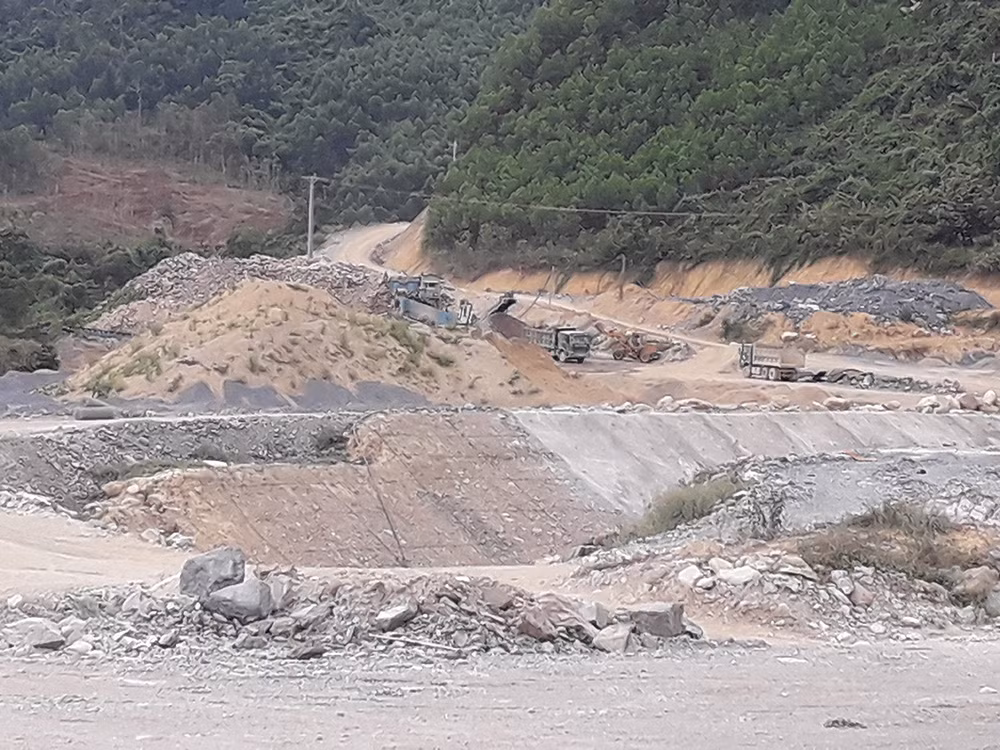

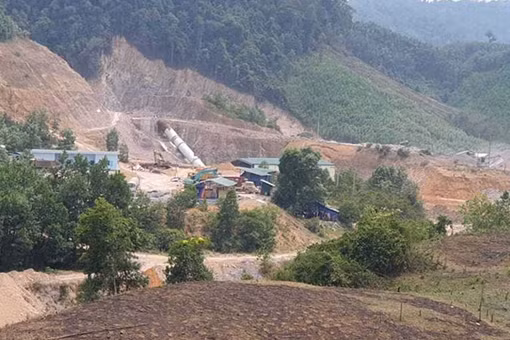

Thủy điện sông Bồ trong giai đoạn thi công công trình.

Điều đáng nói, chủ đầu tư đã đưa hạng mục công trình hoặc công trình điện lực vào vận hành, sử dụng khi chưa có văn bản chấp thuận kết quả nghiệm thu của cơ quan quản lý Nhà nước có thẩm quyền theo quy định của pháp luật. Với hành vi này, Công ty CP thủy điện sông Bồ bị phạt tiền 180 triệu đồng. Ngoài ra, ngành chức năng tỉnh Thừa Thiên Huế còn phát hiện chủ đầu tư đã có hành vi lựa chọn tổ chức, cá nhân không đủ điều kiện năng lực tham gia hoạt động giám sát thi công xây dựng công trình. Tuy nhiên, do hết thời hiệu xử lý vi phạm nên UBND tỉnh Thừa Thiên Huế không xử phạt đối với chủ đầu tư về hành vi này…

Ngoài bị phạt tiền như đã kể trên, Công ty CP thủy điện sông Bồ còn bị cấp thẩm quyền tỉnh Thừa Thiên Huế buộc thực hiện các biện pháp khắc phục hậu quả; buộc phải kiểm định chất lượng công trình đối với phần công trình hoặc toàn bộ công trình đã kết thúc thi công hoặc đã nghiệm thu, bàn giao, đưa vào sử dụng đối với hành vi đưa hạng mục công trình hoặc công trình điện lực vào vận hành, sử dụng khi chưa có văn bản chấp thuận kết quả nghiệm thu của cơ quan quản lý Nhà nước có thẩm quyền.

Doanh nghiệp này còn bị buộc thực hiện việc lưu trữ hoặc bổ sung đầy đủ danh mục tài liệu lưu trữ, đối với hành vi không lưu trữ hồ sơ hoàn thành công trình xây dựng hoặc lưu trữ không đầy đủ danh mục tài liệu theo quy định. Ngoài ra, Công ty CP thủy điện sông Bồ còn phải nộp lại số lợi bất hợp pháp có được, do thực hiện hành vi vi phạm hành chính là khoản lợi đối tượng vi phạm thu được từ hoạt động phát điện để bổ sung vào ngân sách Nhà nước.

Điều đáng chú ý là mới đây, kiểm tra công tác quản lý vận hành, an toàn điện, quản lý công tác ứng phó thiên tai tại Thuỷ điện sông Bồ và 11 nhà máy thủy điện đang vận hành trên địa bàn tỉnh trong năm 2023, Sở Công thương tỉnh Thừa Thiên Huế đã phát hiện nhiều bất cập và yêu cầu chủ đầu tư tập trung khắc phục.

Theo đó, thủy điện sông Bồ có hiện tượng thấm phía vai trái đập dâng. Sở Công thương tỉnh yêu cầu chủ đập phối hợp với tư vấn thiết kế theo dõi, quan trắc và đánh giá, có phương án xử lý phù hợp, đảm bảo an toàn đập.

Sở Công thương cũng yêu cầu chủ đầu tư thủy điện sông Bồ thường xuyên rà soát, quan trắc toàn bộ các khu vực thượng, hạ lưu đập, ngầm tràn, khu vực có nguy cơ sạt lở, ngập lụt, các khu vực trên phạm vi công trình, đặc biệt là đường vận hành (các ngầm tràn và taluy trên tuyến), đường vận hành lên đập, đường hầm dẫn nước, cụm đầu mối... để có phương án ứng phó, khắc phục kịp thời đảm bảo an toàn cho cán bộ công nhân viên nhà máy cũng như người dân khu vực công trình (lắp thêm biển cảnh bảo, rào chắn những vị trí nguy hiểm, hạn chế đi lại khi có mưa bão xảy ra); tiếp tục xây dựng kế hoạch và tổ chức thi công hoàn thiện tuyến đường vào nhà máy, đường vận hành đập, đảm bảo an toàn vận hành.

Bên cạnh đó, ngành chức năng đề nghị chủ đầu tư thủy điện sông Bồ tăng cường thực hiện các quy định của pháp luật quy định về an toàn lao động, trang bị bảo hộ lao động, biển báo, rào chắn an toàn, biển chỉ dẫn theo đúng quy định, kiểm tra điện trở nối đất chống sét, an toàn theo quy định. Tiếp tục tăng cường giám sát an toàn lao động tại công trình, cũng như an toàn điện trong quá trình vận hành. Thực hiện bảo trì công trình xây dựng theo quy trình bảo trì công trình, cập nhật vào sổ theo dõi, phục vụ quản lý. Chỉ đạo các đơn vị thi công tại khu vực đập, kẻ tuyến năng lượng thực hiện đầy đủ các biện pháp đảm bảo an toàn lao động, an toàn điện. Tổ chức kiểm định an toàn đập, hồ chứa trong năm 2023, kiểm định các thiết bị có yêu cầu nghiêm ngặt về an toàn theo quy định…

Sở Công thương cũng yêu cầu Công ty CP thủy điện sông Bồ ký lại quy chế phối hợp giữa đơn vị này với Ban chỉ huy PCTT&TKCN tỉnh, Ban chỉ huy PCTT&TKCN huyện A Lưới và UBND xã Hồng Hạ và các đơn vị liên quan để triển khai thực hiện công tác ứng phó thiên tai năm 2023 cho công trình, trong đó thống nhất vị trí lắp đặt thiết bị cảnh báo hạ du theo quy định.

Qua kiểm tra cho thấy, đường vận hành và duy nhất của thủy điện sông Bồ có địa hình hiểm trở, độ dốc lớn, vách núi dựng đứng, nguy cơ sạt, trượt đất, đá lăn gây mất an toàn rất cao nên Sở Công thương đề nghị Công ty CP thủy điện sông Bồ có rào chắn để hạn chế người di chuyển khi có mưa lũ xảy ra, về lâu dài cần nghiên cứu các giải pháp để đảm bảo an toàn tuyến đường, có phương án khắc phục khi có sạt lở, chia cắt, đảm bảo tuyệt đối an toàn cho người và thiết bị xe máy tại công trình; xây dựng phương án bố trí số lượng người cần thiết, tối thiểu đảm bảo đủ vận hành và ứng phó thiên tai tại công trình, nhà máy khi có thông tin dự báo bão lũ xảy ra (số lượng, vị trí).

Theo Sở Công thương, vị trí công trình nhà máy thủy điện sông Bồ thuộc vùng sâu, vùng xa, thông tin để chủ động công tác ứng phó thiên tai nhiều lúc hạn chế; vì vậy, thủy điện này đề nghị các sở, ban, ngành có thông tin diễn biến thời tiết cực đoan thì thông tin ngay cho chủ đầu tư sớm cập nhật để có biện pháp ứng phó kịp thời. Bên cạnh đó, thủy điện sông Bồ kiến nghị UBND tỉnh Thừa Thiên Huế chỉ đạo các cơ quan chức năng của tỉnh khảo sát, có kế hoạch đầu tư, lắp đặt bổ sung sóng thông tin di động nhằm phục vụ tốt hơn công tác ứng phó thiên tai cho công trình…

Hải Lan

Các tin khác

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Tại khu vực hậu cảng Khu kinh tế (KKT) Vũng Áng hiện đang tập trung 4 tổng kho của các doanh nghiệp kinh doanh trong lĩnh vực xăng dầu, hoá chất và khí hóa lỏng LPG. Tuy nhiên, cũng trong khu vực này đang hiện hữu bãi tập kết dăm gỗ quy mô lớn nhưng không đảm bảo các biện pháp về PCCC và các biện pháp che chắn ứng phó với gió lớn, đe doạ trực tiếp đến sự an toàn của các doanh nghiệp kinh doanh nhiên liệu, hoá chất.

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Quá trình thực hiện dự án, chủ đầu tư đã phát hiện “núi rác” tồn đọng được chôn lấp dưới lòng đất trong dự án Khu công nghiệp (KCN) VSIP Hà Tĩnh. Đến nay, ngành chức năng vẫn loay hoay tìm giải pháp trong khi chưa có đầy đủ thông tin, cơ sở để xác định trách nhiệm của các tổ chức, cá nhân có liên quan.

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Từ việc giao hàng trăm héc ta đất, rừng không qua đấu giá theo quy định, buông lỏng quản lý trong nhiều năm, đến những dự án "ôm" đất hơn một thập kỷ nhưng vẫn dang dở…, kết luận thanh tra của Thanh tra tỉnh Lâm Đồng đã chỉ ra hàng loạt sai phạm tại các dự án du lịch nghỉ dưỡng ở Khu du lịch Quốc gia hồ Tuyền Lâm.

Trạm trộn bê tông và các công trình nhà ở xây dựng trái phép nhưng đang được các cấp chính quyền địa phương "tháo gỡ" bằng cách phạt, cho tồn tại.

Trạm trộn bê tông, khu sinh thái “mọc” trái phép, chính quyền phạt cho tồn tại

Quá trình cấp đất để khai thác mỏ đá, doanh nghiệp liên tục xảy ra sai phạm. Sau khi bị thu hồi trả về địa phương quản lý, doanh nghiệp này tự ý xây dựng nhiều công trình kiên cố; xây dựng trạm trộn bê tông hoạt động trái phép. Phát hiện sai phạm, chính quyền địa phương xử lý theo kiểu “phạt, cho tồn tại” và ngành chức năng xem xét đề xuất cho thuê đất ngắn hạn làm du lịch trải nghiệm.

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Ông Nguyễn Duy Linh, Phó Giám đốc phụ trách điều hành Ban Quản lý dự án khu vực Đông Hải (thuộc UBND xã Long Điền) nghiệm thu, thanh toán 100% giá trị công trình cho nhà thầu nâng cấp, mở rộng trường mầm non khi chưa hoàn thành, có dấu hiệu "Giả mạo trong công tác". Vụ việc đã được chuyển hồ sơ sang cơ quan điều tra Công an Cà Mau theo quy định.

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Dù phương án bồi thường được phê duyệt từ cuối năm 2025, nhưng đến nay đã hơn 6 tháng trôi qua, 171 hộ dân có đất, tài sản trên đất bị ảnh hưởng bởi dự án Cụm công nghiệp (CCN) Hương Xuân (phường Kim Trà, TP Huế) vẫn chưa nhận được kinh phí hỗ trợ, bồi thường.

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm kể từ khi tiếp nhận 2.018,5ha đất rừng do cấp có thẩm quyền chuyển giao sau khi thu hồi từ Ban Quản lý rừng phòng hộ (BQL RPH) Sơn Hòa, chính quyền hai xã Sơn Hội, Phước Tân, huyện Sơn Hòa, tỉnh Phú Yên trước đây – nay là xã Tây Sơn vẫn chưa giao xong diện tích đất rừng nêu trên cho người dân sử dụng, bảo vệ, phát triển rừng.
