Hàng loạt sai phạm trong xây dựng công trình trăm tỷ

Chỉ sau một thời gian đưa vào sử dụng, công trình Trung tâm Hội nghị tỉnh Đắk Nông có tổng số vốn đầu tư hơn 100 tỷ đồng đã bị xuống cấp trầm trọng. Không những vậy, trong quá trình xây dựng đã để xảy ra nhiều sai phạm dẫn đến làm thất thoát ngân sách Nhà nước lên đến hàng chục tỷ đồng…

Ngày 16-9-2004, dự án Trung tâm hội nghị tỉnh Đắk Nông được Chủ tịch UBND tỉnh phê duyệt đầu tư xây dựng bao gồm các hạng mục như: Khu hội trường, phòng họp, phòng khách, hồ bơi, nhà công vụ, hệ thống chiếu sáng, cây xanh… với tổng số vốn đầu tư ban đầu là 87,9 tỷ đồng. Đến ngày 27-7-2007, dự án được điều chỉnh nâng mức đầu tư lên đến hơn 100 tỷ đồng.

Theo thiết kế, công trình sẽ được đầu tư xây dựng theo 2 giai đoạn. Giai đoạn 1 là đầu tư xây dựng mới do Ban quản lý các dự án xây dựng tỉnh Đắk Nông làm chủ đầu tư; giai đoạn 2 là cải tạo sửa chữa do Sở Văn hóa, Thể thao và Du lịch làm chủ đầu tư. Tuy nhiên sau khi hoàn thành, chỉ trong một thời gian ngắn đưa vào hoạt động, nhiều hạng mục trong công trình trăm tỷ này đã bị xuống cấp trầm trọng.

Điển hình như tại hạng mục phía tường bên trái tòa nhà xuất hiện nhiều vết nứt dài hơn 5m, rộng hơn 2cm, xé ngang bức tường, gây mất an toàn công trình. Còn tại khu nhà vệ sinh tầng 2, hệ thống thang máy không hoạt động, hệ thống PCCC hư hỏng từ tháng 5-2012 nhưng đến nay vẫn chưa được khắc phục. Ngoài ra, hệ thống trần nhà bị hư hỏng, mái bị thấm nước, sơn tường bong tróc, hệ thống đèn chiếu thiếu ánh sáng…

Toàn cảnh Trung tâm hội nghị Đắk Nông.
Toàn cảnh Trung tâm hội nghị Đắk Nông.

Theo kết luận của Thanh tra tỉnh Đắk Nông mới đây cho thấy, nguyên nhân dẫn đến tình trạng trên là do đơn vị tư vấn, thiết kế lập hồ sơ để xảy ra nhiều sai sót; các giải pháp kỹ thuật chưa bảo đảm gây ẩm mốc, hư hỏng; vật liệu lấy sáng không phù hợp nên vừa nghiệm thu đưa vào sử dụng đã hư hỏng.

Ngoài ra, công tác quản lý chất lượng chưa chặt chẽ, không tổ chức nghiệm thu vật liệu trước khi đưa vào công trường, một số thiết bị không có phiếu kiểm định. Việc tính toán khối lượng thi công thực tế để nghiệm thu thanh toán cũng thiếu chính xác, thi công thiếu khối lượng…

Không chỉ để xảy ra sai phạm trong thi công dẫn đến nhiều hạng mục bị xuống cấp nhanh chóng mà trong quá trình xây dựng, chủ đầu tư đã thiếu giám sát, lựa chọn nhà thầu yếu năng lực dẫn đến nhiều hạng mục thi công sai thiết kế, không đúng quy định dẫn đến việc dự toán cho công trình còn nhiều sai sót, bộ phận thanh toán vốn của chủ đầu tư chưa kiểm soát về khối lượng, đơn giá, dẫn đến thanh toán thừa cho nhà thầu. Điển hình như trường hợp xây dựng hai hạng mục hội trường và phòng họp.

Theo hợp đồng, hai hạng mục này được khởi công từ ngày 16-5-2005 đến tháng 10-2006 thì hoàn thành. Tuy nhiên, mãi tới ngày 3-11-2008 (chậm hơn hai năm) chủ thầu mới hoàn thành việc xây dựng.

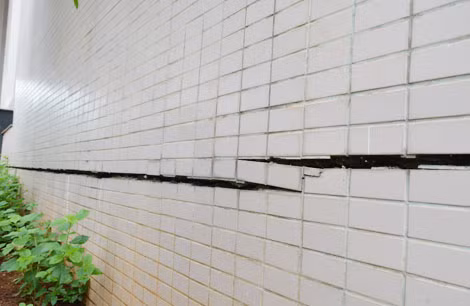

Vết nứt kéo dài bên ngoài tòa nhà.
Vết nứt kéo dài bên ngoài tòa nhà.

Điều đáng nói, chỉ một thời gian ngắn sau khi nghiệm thu, đưa vào sử dụng (tháng 3-2008), hai hạng mục này đã xuống cấp, hư hỏng nhiều chi tiết.

Chính việc lựa chọn nhà thầu thiếu năng lực, lập phương án phải điều chỉnh nhiều lần, kéo dài thời gian thi công, biện pháp thi công không khoa học, chồng chéo gây cản trở tiến độ làm tăng tổng mức đầu tư được phê duyệt hơn 6 tỷ đồng.

Ngoài ra, trong giai đoạn cải tạo, sửa chữa, chủ đầu tư cũng để xảy ra nhiều sai phạm nghiêm trọng. Cụ thể, trong quá trình sửa chữa, cải tạo phòng họp 180 chỗ và phòng khánh tiết thành hội trường 240 chỗ, đơn vị tư vấn thiết kế đã lập quy mô số ghế ngồi vượt quá diện tích thực tế trong phòng họp dẫn đến thừa 40 ghế.

Sau đó, chủ đầu tư đã tự ý điều chuyển, sử dụng cho dự án khác khi chưa có sự đồng ý của chủ tịch UBND tỉnh là sai quy định, sai mục đích, gây lãng phí và làm trái thẩm quyền trong lĩnh vực quản lý tài sản nhà nước.

Còn tại công trình sửa chữa hội trường 1.200 chỗ ngồi, nhà thầu thi công đã dùng chất liệu gỗ không đúng với tiêu chuẩn thiết kế nhưng vẫn được nghiệm thu, thanh toán là hoàn toàn sai trái…

Trước những sai phạm trên, UBND tỉnh đã giao cho Thanh tra tỉnh Đắk Nông vào cuộc, điều tra làm rõ.

Theo đó, ngoài những sai phạm thấy rõ đã nêu trên, Thanh tra tỉnh Đắk Nông cũng đã phát hiện thêm những sai phạm về kinh tế trong công tác nghiệm thu thanh toán vốn đầu tư và thực hiện nghĩa vụ thuế của các nhà thầu tại 3 gói thầu với tổng số tiền hơn 4,8 tỷ đồng.

Từ kết quả thanh tra, Chánh thanh tra tỉnh Đắk Nông đã ban hành quyết định, yêu cầu thu hồi tổng số tiền hơn 2,3 tỷ đồng, chủ yếu là tiền thanh toán vượt khối lượng thực tế nộp lại ngân sách nhà nước.

Điều đáng nói ở đây là trước những sai phạm, gây thất thoát tiền ngân sách nhà nước, ngày 24-6-2016, Thanh tra tỉnh đã kiến nghị, phải xem xét hình thức kỷ luật đối với các cá nhân, đơn vị liên quan nhưng đến nay chưa có ai phải chịu trách nhiệm.

Văn Thành

Các tin khác

Tuyến đường gần 200 tỷ đồng chưa bàn giao đã phải… xử lý lún

Tuyến đường gần 200 tỷ đồng chưa bàn giao đã phải… xử lý lún

Sau khi hoàn thiện xây dựng, tuyến đường Chợ Mai – Tân Mỹ (TP Huế) có vốn đầu tư 195 tỷ đồng cho phép lưu thông hơn 1 năm qua. Tuy nhiên, dù chưa bàn giao cho đơn vị quản lý nhưng mặt đường tuyến đường này đã bị hằn lún, buộc nhà thầu phải chắn đường xử lý.

Bài cuối: Để “sát thủ” kích điện không còn trên dòng sông

Bài cuối: Để “sát thủ” kích điện không còn trên dòng sông

Sau những chuyến đi thực tế trên sông, những gì phóng viên ghi nhận cho thấy kích điện không còn đơn thuần là câu chuyện về một phương thức đánh bắt cá. Phía sau những mẻ cá là nguồn lợi thủy sản bị tác động, những hiểm nguy đối với con người, sinh kế của cộng đồng ven sông và một hành vi đã bị pháp luật nghiêm cấm.

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Những bộ kích điện đang được sử dụng trên sông đến từ đâu? Lần theo nguồn cung, phóng viên ghi nhận từ mạng xã hội, nền tảng trực tuyến đến một số điểm bán, việc tiếp cận thiết bị phục vụ đánh bắt cá bằng điện không quá khó. Nghịch lý là trong khi sử dụng dòng điện để khai thác thủy sản bị pháp luật nghiêm cấm, những thiết bị phục vụ hoạt động này vẫn được chào bán công khai.

Bài 3: Kích điện không chỉ giết cá

Bài 3: Kích điện không chỉ giết cá

Sử dụng kích điện để đánh bắt thủy sản không chỉ tác động đến nguồn lợi và hệ sinh thái. Chính người trực tiếp cầm sào, đưa dòng điện xuống nước cũng phải đối mặt với nguy cơ bị điện giật, thương tích, thậm chí tử vong. Những vụ tai nạn đau lòng đã xảy ra. Có người vĩnh viễn không trở về, có người thoát chết nhưng nỗi ám ảnh còn kéo dài. Thế nhưng, vì sinh kế, nhiều người vẫn tiếp tục bám lấy dòng sông.

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Tại Nghệ An, một công trình nhà ở được xây dựng trái phép trên hành lang đê điều tồn tại suốt 20 năm, lấn chiếm hành lang bảo vệ đê điều và hành lang bảo vệ luồng đường thủy nội địa nhưng không được xử lý dứt điểm đang gây ra nhiều hệ luỵ cho chính quyền lẫn các đơn vị quản lý.

Bài 2: “Lời khai” của dòng sông

Bài 2: “Lời khai” của dòng sông

Dòng điện khi được sử dụng để khai thác thủy sản không lựa chọn cá lớn hay cá nhỏ. Những cá thể không bị bắt lên cũng có thể chịu tác động. Đáng lo hơn, cá non, cá bố mẹ, trứng và nhiều sinh vật thủy sinh khác cũng nằm trong vùng ảnh hưởng. Phía sau những mẻ cá được đưa lên bờ là một câu chuyện khó nhìn thấy bằng mắt thường, nguy cơ nguồn lợi tự nhiên mất dần khả năng tái tạo.

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Sau khi nổ máy cho thuyền chạy sát bờ, ngược dòng sông Hồng, sông Đuống, những người sử dụng kích điện nhanh chóng tiếp cận những vị trí quen thuộc. Chỉ vài thao tác, đầu kích được đưa xuống nước, công tắc được bật. Vài giây sau, trong tiếng xèo xèo, ù ù phát ra từ bộ kích điện, những con cá lớn, nhỏ nhao lên mặt nước. Cá nhỏ nhanh chóng được vớt lên thuyền; gặp cá lớn không thể vớt bằng vợt, người đánh bắt sẵn sàng lao xuống nước để bắt...

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Tại khu vực hậu cảng Khu kinh tế (KKT) Vũng Áng hiện đang tập trung 4 tổng kho của các doanh nghiệp kinh doanh trong lĩnh vực xăng dầu, hoá chất và khí hóa lỏng LPG. Tuy nhiên, cũng trong khu vực này đang hiện hữu bãi tập kết dăm gỗ quy mô lớn nhưng không đảm bảo các biện pháp về PCCC và các biện pháp che chắn ứng phó với gió lớn, đe doạ trực tiếp đến sự an toàn của các doanh nghiệp kinh doanh nhiên liệu, hoá chất.

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Quá trình thực hiện dự án, chủ đầu tư đã phát hiện “núi rác” tồn đọng được chôn lấp dưới lòng đất trong dự án Khu công nghiệp (KCN) VSIP Hà Tĩnh. Đến nay, ngành chức năng vẫn loay hoay tìm giải pháp trong khi chưa có đầy đủ thông tin, cơ sở để xác định trách nhiệm của các tổ chức, cá nhân có liên quan.

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.
