Gian dối trong thiết kế xây cầu gây nứt hàng loạt nhà dân

Gần 8 tháng nay, nhiều hộ dân thôn An Hưng, xã Triệu Tài (Triệu Phong, Quảng Trị) đứng ngồi không yên do nhà ở bị nứt, đứt gãy và sụt lún tường, trần, nền ở nhiều chỗ; nguy cơ bị sập đổ bất cứ lúc nào. Tìm hiểu được biết, nguyên nhân gây ra tình trạng trên là do ảnh hưởng của giải pháp thi công xây mới cầu Phú Liêu trên địa bàn.

Giải pháp thi công gây hậu quả xấu này liên quan trực tiếp và gián tiếp đến các bên, gồm: Công ty CP Tư vấn thiết kế An Nguyên (kiệt 52 Huỳnh Thúc Kháng, phường Đông Lễ, TP Đông Hà, Quảng Trị); ông Nguyễn Chí Thức, Trưởng phòng Kỹ thuật - Thẩm định thuộc Sở GTVT Quảng Trị; Ban Quản lý dự án đầu tư và xây dựng huyện Triệu Phong và UBND huyện Triệu Phong. Hạng mục xây mới cầu Phú Liêu thuộc công trình xây mới đường liên xã Triệu Tài - Triệu Vân, huyện Triệu Phong.

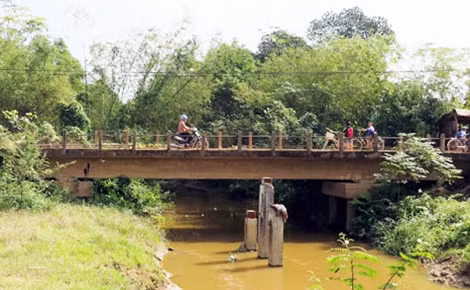

Cầu Phú Liêu đã bị xuống cấp, hư hỏng nghiêm trọng; trong khi việc xây mới cầu này phải dừng lại do giải pháp thi công bằng đóng cọc gây nứt, đứt gãy tường, trần nhà của nhiều hộ dân.
Cầu Phú Liêu đã bị xuống cấp, hư hỏng nghiêm trọng; trong khi việc xây mới cầu này phải dừng lại do giải pháp thi công bằng đóng cọc gây nứt, đứt gãy tường, trần nhà của nhiều hộ dân.

Công trình được đầu tư xây dựng với tổng nguồn vốn 176 tỷ đồng, do UBND huyện Triệu Phong làm chủ đầu tư, Công ty An Nguyên khảo sát thiết kế, Công ty CP Thành An (thôn Hà Thanh, xã Gio Châu, huyện Gio Linh, Quảng Trị) thi công.

Theo hồ sơ thiết kế, cầu được xây dựng 2 nhịp, mỗi nhịp dài 12m; rộng 7,5m; trên hệ móng cọc kích thước 35x35cm, thi công bằng phương pháp đóng cọc. Tuy nhiên, sau khi thi công chưa đầy một tháng (từ ngày 18-4 đến 13-5-2015), đơn vị thi công đã buộc phải dừng thi công hạng mục này. Nguyên nhân do việc thi công bằng phương pháp đóng cọc đã làm nứt, đứt gãy và sụt lún tường, trần, nền nhà dân ở xung quanh công trình; bà con đã nhiều lần phản ánh và ngăn cản...

Một hộ dân bị nứt nhà.
Một hộ dân bị nứt nhà.

Tìm hiểu thực tế sự việc, chúng tôi nhận thấy có tổng cộng 7 nhà dân ở thôn An Hưng xảy ra tình trạng nói trên. Trong đó, nhà của hộ ông Trần Minh Thông bị nặng nhất với rất nhiều vết nứt, đứt gãy chằng chịt khắp tường và trần nhà. Bà Trần Thị Thú, vợ ông Thông cho biết, gia đình bà đã 3 lần gửi đơn lên xã, huyện, tỉnh và nhiều lần khác trực tiếp lên các cấp chính quyền để khiếu nại, cầu cứu; nhưng UBND huyện Triệu Phong chỉ bồi thường cho gia đình bà 22,8 triệu đồng. Số tiền này không đủ cho công thợ tháo dỡ mái ngói; cắt, đập phần tường, trần nhà bị nứt, đứt gãy…

Chiều 8-1, chúng tôi đã có buổi làm việc, tìm hiểu sự việc trên với ông Hồ Viết Hy, Chủ tịch UBND huyện Triệu Phong và ông Bùi Văn Trúc, Giám đốc Ban Quản lý dự án đầu tư và xây dựng huyện Triệu Phong. Ông Hy cho biết, UBND huyện đã họp, kiểm tra thực tế, lắng nghe ý kiến và trả lời nhân dân. Hiện tại, UBND huyện đã giao Ban Quản lý dự án đầu tư và xây dựng huyện phối kết hợp với các đơn vị chức năng liên quan, thực hiện các công việc cần thiết, sớm đề xuất và bồi thường số tiền hợp lý cho bà con.

Ông Hy cũng chia sẻ, sau khi xảy ra sự cố, ông mới được bên Sở GTVT tỉnh thông tin đơn vị thiết kế công trình này kém năng lực chuyên môn(?!). Trong khi đó, bản thân ông vì tin tưởng vào khâu thẩm định của phòng chức năng của Sở GTVT, mới ký chấp nhận giải pháp thi công đó.

Về phía ông Trúc, ông này thừa nhận liên quan đến việc xây mới cầu Phú Liêu, nhưng không được đánh giá tác động môi trường là sai với quy định. Ông tiếp thu, rút kinh nghiệm và sau này sẽ thực hiện nghiêm túc theo chỉ đạo của Chủ tịch UBND huyện.

Tiếp tục làm sáng tỏ những khuất tất trong khâu thiết kế xây mới cầu Phú Liêu, chúng tôi đã liên hệ làm việc với ông Nguyễn Chí Thức, Trưởng phòng Kỹ thuật - Thẩm định thuộc Sở GTVT Quảng Trị. Ông Thức là người trực tiếp xem xét, đánh giá và ký duyệt đồng ý bản thiết kế công trình xây dựng trên của Công ty An Nguyên. Tuy nhiên, ông Thức từ chối không làm việc, với lý do phải liên hệ qua lãnh đạo Sở GTVT.

Chúng tôi đã nhiều lần liên lạc với ông Hoàng Quang Vinh, Giám đốc Sở GTVT tỉnh Quảng Trị qua số máy điện thoại cầm tay của ông này, nhưng ông Vinh không nghe máy.

Trong khi đó, ông Trần Sỹ, Giám đốc Công ty An Nguyên cho rằng, khi tiến hành thiết kế hạng mục công trình nói trên, cũng như khi đưa bản thiết kế này cho ông Thức xem xét, đánh giá và ký duyệt, ông đều nói việc thi công bằng giải pháp đóng cọc sẽ có nguy cơ gây ảnh hưởng nhà dân xung quanh, nhưng ông Thức một mực bảo rằng, nếu có xảy ra sự cố đó thì, UBND huyện Triệu Phong bằng nguồn vốn dự phòng của công trình này mà lo liệu(?!).

Ông Sỹ cũng thừa nhận bản thiết kế hạng mục xây mới cầu Phú Liêu do đơn vị ông thực hiện là sai. Cụ thể, bản thiết kế này không có phần đánh giá tác động môi trường, không xem xét đến các đối tượng xung quanh công trình được xây dựng, như nhà ở, các công trình khác. Tuy nhiên, ông Sỹ nói rằng, nếu thiết kế đúng thì kinh phí xây cầu sẽ “đội lên”, theo đó UBND huyện Triệu Phong sẽ không đồng ý và đơn vị của ông sẽ không nhận được phần thiết kế này, nên ông mới quyết định làm gian dối (?!)

Phan Thanh Bình

Các tin khác

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Tại khu vực hậu cảng Khu kinh tế (KKT) Vũng Áng hiện đang tập trung 4 tổng kho của các doanh nghiệp kinh doanh trong lĩnh vực xăng dầu, hoá chất và khí hóa lỏng LPG. Tuy nhiên, cũng trong khu vực này đang hiện hữu bãi tập kết dăm gỗ quy mô lớn nhưng không đảm bảo các biện pháp về PCCC và các biện pháp che chắn ứng phó với gió lớn, đe doạ trực tiếp đến sự an toàn của các doanh nghiệp kinh doanh nhiên liệu, hoá chất.

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Quá trình thực hiện dự án, chủ đầu tư đã phát hiện “núi rác” tồn đọng được chôn lấp dưới lòng đất trong dự án Khu công nghiệp (KCN) VSIP Hà Tĩnh. Đến nay, ngành chức năng vẫn loay hoay tìm giải pháp trong khi chưa có đầy đủ thông tin, cơ sở để xác định trách nhiệm của các tổ chức, cá nhân có liên quan.

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Từ việc giao hàng trăm héc ta đất, rừng không qua đấu giá theo quy định, buông lỏng quản lý trong nhiều năm, đến những dự án "ôm" đất hơn một thập kỷ nhưng vẫn dang dở…, kết luận thanh tra của Thanh tra tỉnh Lâm Đồng đã chỉ ra hàng loạt sai phạm tại các dự án du lịch nghỉ dưỡng ở Khu du lịch Quốc gia hồ Tuyền Lâm.

Trạm trộn bê tông và các công trình nhà ở xây dựng trái phép nhưng đang được các cấp chính quyền địa phương "tháo gỡ" bằng cách phạt, cho tồn tại.

Trạm trộn bê tông, khu sinh thái “mọc” trái phép, chính quyền phạt cho tồn tại

Quá trình cấp đất để khai thác mỏ đá, doanh nghiệp liên tục xảy ra sai phạm. Sau khi bị thu hồi trả về địa phương quản lý, doanh nghiệp này tự ý xây dựng nhiều công trình kiên cố; xây dựng trạm trộn bê tông hoạt động trái phép. Phát hiện sai phạm, chính quyền địa phương xử lý theo kiểu “phạt, cho tồn tại” và ngành chức năng xem xét đề xuất cho thuê đất ngắn hạn làm du lịch trải nghiệm.

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Trường mầm non chưa làm xong đã thanh toán 100% giá trị

Ông Nguyễn Duy Linh, Phó Giám đốc phụ trách điều hành Ban Quản lý dự án khu vực Đông Hải (thuộc UBND xã Long Điền) nghiệm thu, thanh toán 100% giá trị công trình cho nhà thầu nâng cấp, mở rộng trường mầm non khi chưa hoàn thành, có dấu hiệu "Giả mạo trong công tác". Vụ việc đã được chuyển hồ sơ sang cơ quan điều tra Công an Cà Mau theo quy định.

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Chậm chi trả hỗ trợ, bồi thường khiến người dân bức xúc

Dù phương án bồi thường được phê duyệt từ cuối năm 2025, nhưng đến nay đã hơn 6 tháng trôi qua, 171 hộ dân có đất, tài sản trên đất bị ảnh hưởng bởi dự án Cụm công nghiệp (CCN) Hương Xuân (phường Kim Trà, TP Huế) vẫn chưa nhận được kinh phí hỗ trợ, bồi thường.

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm chưa giao xong hơn 2.000ha đất rừng cho dân tại một xã ở Đắk Lắk, vì sao?

Hơn 13 năm kể từ khi tiếp nhận 2.018,5ha đất rừng do cấp có thẩm quyền chuyển giao sau khi thu hồi từ Ban Quản lý rừng phòng hộ (BQL RPH) Sơn Hòa, chính quyền hai xã Sơn Hội, Phước Tân, huyện Sơn Hòa, tỉnh Phú Yên trước đây – nay là xã Tây Sơn vẫn chưa giao xong diện tích đất rừng nêu trên cho người dân sử dụng, bảo vệ, phát triển rừng.

Trường liên cấp ở xã Thượng Trạch, tỉnh Quảng Trị đang được đẩy nhanh tiến độ theo yêu cầu của lãnh đạo tỉnh Quảng Trị.

Nghịch lý khi hàng chục dự án đầu tư công giải ngân 0%

Năm 2026, tổng số vốn đầu tư công tỉnh Quảng Trị được giao là gần 5.327 tỉ đồng. Với số vốn được giao tương đối lớn, song đến nay việc giải ngân đầu tư công ở Quảng Trị đạt thấp. Hàng chục dự án đầu tư công giải ngân 0% đã kéo theo những hệ luỵ ảnh hưởng đến phát triển kinh tế, xã hội của tỉnh.
