Giải quyết dứt điểm những tồn tại tại các dự án dọc đường Nguyễn Hữu Thọ

Ngày 5/9, Thanh tra TP Hồ Chí Minh cho biết đã có Thông báo Kết luận thanh tra (KLTT) việc chấp hành pháp luật trong quản lý, sử dụng đất được thu hồi tại Dự án Tạo quỹ đất đô thị cho thành phố, dọc đường Nguyễn Hữu Thọ thuộc xã Phước Kiển và xã Nhơn Đức, huyện Nhà Bè.

Dự án Tạo quỹ đất đô thị cho thành phố là dự án tạo quỹ đất sạch đầu tiên trong thành phố, nhằm mục đích đấu giá quyền sử dụng đất, giao quyền sử dụng đất cho nhà đầu tư có năng lực thực hiện nhanh các dự án đầu tư của thành phố theo quy hoạch đã được phê duyệt.

Qua đó xã hội hóa việc thu hút vốn đầu tư phục vụ yêu cầu phát triển của thành phố; tạo động lực để thúc đẩy đô thị hóa, hình thành nên các khu nhà ở, khu thương mại dịch vụ, công trình công ích, công trình công cộng hiện đại góp phần vào tăng trưởng kinh tế của huyện Nhà Bè nói riêng và TP Hồ Chí Minh nói chung, đồng thời góp phần nâng cao chất lượng cuộc sống của người dân.

Tuy nhiên, theo Thanh tra thành phố, quá trình thực hiện đã có nhiều vướng mắc, thiếu sót, vi phạm liên quan đến việc thu hồi đất, bồi thường, hỗ trợ, tái định cư cho người dân tại Dự án và trong việc quản lý, sử dụng đất dự án sau thu hồi.

Nhiều vi phạm liên quan đến việc thu hồi đất, bồi thường tại Dự án Tạo quỹ đất sạch -0

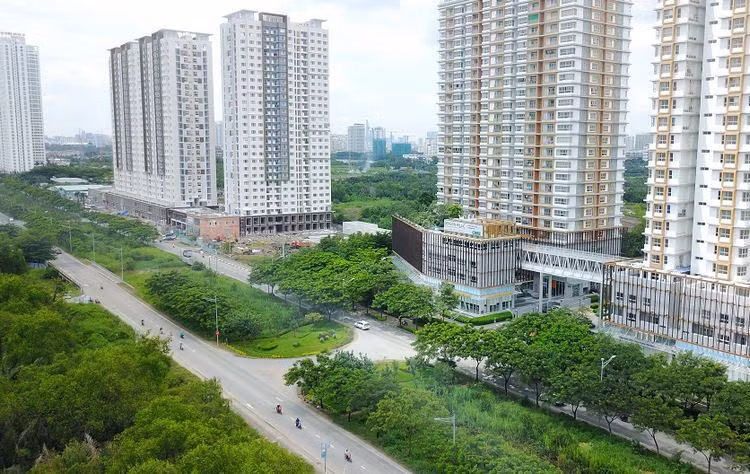

Một đoạn đường Nguyễn Hữu Thọ đi qua xã Phước Kiển, huyện Nhà Bè (hình minh họa).

KLTT nêu rõ, Dự án thực hiện chậm tiến độ so với được phê duyệt, đến nay chưa hoàn thành việc bồi thường, hỗ trợ, thu hồi đất: Còn 38 trường hợp không đồng ý nhận tiền bồi thường, hỗ trợ tại Dự án, trong đó có 22/38 trường hợp chưa đồng ý bàn giao mặt bằng nhưng UBND huyện Nhà Bè chưa thực hiện cưỡng chế thu hồi đất theo quy định.

Các đơn vị thực hiện Dự án cũng chưa thực hiện đầy đủ khối lượng các hạng mục đầu tư được UBND TP Hồ Chí Minh phê duyệt… Các thiếu sót này đã ảnh hưởng đến hiệu quả công tác quản lý, sử dụng đất, tiến độ đầu tư xây dựng tại các dự án được cơ quan có thẩm quyền chấp thuận đầu tư.

Việc thực hiện chính sách hỗ trợ bổ sung mua căn hộ chung cư đã kéo dài chưa thực hiện được do chủ đầu tư được giao đầu tư xây dựng chậm hoàn thành việc đầu tư xây dựng làm ảnh hưởng đến quyền và lợi ích hợp pháp của người dân bị thu hồi đất (nay đã hơn 20 năm), tiềm ẩn khiếu nại, tố cáo của người dân, cần sớm có giải pháp căn cơ, khả thi để giải quyết dứt điểm.

KLTT cho rằng UBND huyện Nhà Bè có Quyết định phê duyệt Đồ án quy hoạch chi tiết tỷ lệ 1/500 tại 7 phân khu tại khu vực chưa có quy hoạch 1/2000, chưa có giấy phép quy hoạch là chưa phù hợp trình tự, thủ tục theo quy định…

Sở Quy hoạch-Kiến trúc có Văn bản về kết quả thẩm định đồ án quy hoạch chi tiết xây dựng đô thị tỷ lệ 1/2000 (phần quy hoạch sử dụng đất và giao thông), theo đó thẩm định phần đất quy hoạch khu đất bên trái đường Nguyễn Hữu Thọ, bao gồm cả phần đất thuộc quận 7 nhưng đề nghị UBND huyện Nhà Bè xem xét ký phê duyệt quy hoạch là vượt thẩm quyền của UBND huyện Nhà Bè.

Hầu như toàn bộ khu đất được thu hồi tại Dự án đã được Sở Tài nguyên - Môi trường cấp giấy chứng nhận quyền sử dụng đất cho các chủ đầu tư. Tuy nhiên, đến nay một số nơi chưa hoàn tất công tác giải phóng mặt bằng, thu hồi đất, chưa hoàn thành việc chỉnh lý hoặc thu hồi các giấy chứng nhận quyền sử dụng đất của các hộ dân bị giải tỏa…

Việc quản lý đất của UBND huyện Nhà Bè và các chủ đầu tư còn lỏng lẻo dẫn đến tình trạng có người dân, đơn vị khác chưa bàn giao đất thu hồi hoặc lấn chiếm đất để sử dụng vào mục đích cá nhân, kinh doanh thu lợi; Các phần đất có quy hoạch 1/2000 là đường dự kiến, nằm giữa các phân khu của khu đất bên trái đường Nguyễn Hữu Thọ, đến nay không rõ đơn vị chịu trách nhiệm quản lý, đầu tư xây dựng, dẫn đến việc đầu tư không đồng bộ, “da beo”, ảnh hưởng đến kiến trúc cảnh quan toàn tuyến đường, không đúng theo quy hoạch 1/2000 đã được phê duyệt.

Tại khu đất bên trái đường Nguyễn Hữu Thọ, cơ quan quản lý nhà nước có liên quan và các chủ đầu tư Dự án có thiếu sót, khuyết điểm, vi phạm trong quá trình quản lý, sử dụng đất, thực hiện các dự án đầu tư xây dựng; cá biệt tại một số phân khu dù đã được giao đất từ nhiều năm nay nhưng chủ đầu tư chưa thực hiện đầu tư xây dựng, không rào chắn, để đất trống, hoang hóa, gây lãng phí nguồn lực đất đai. Tại khu đất phía bên phải đường Nguyễn Hữu Thọ cũng xảy ra một số thiếu sót, vi phạm tương tự.

Ngoài ra, KLTT cũng đề cập tới việc thực hiện nghĩa vụ nộp tiền trúng đấu giá khu đất bên trái đường Nguyễn Hữu Thọ, trong đó, liên danh 3 đơn vị thanh toán tiền đấu giá quyền sử dụng đất chậm tiến độ so với thời gian quy định…

Từ KLTT nêu trên, Thanh tra thành phố kiến nghị Chủ tịch UBND thành phố chỉ đạo giao Ban Quản lý dự án đầu tư xây dựng các công trình giao thông chủ trì phối hợp UBND huyện Nhà Bè và các cơ quan có liên quan lập kế hoạch tiếp tục khẩn trương thực hiện khắc phục các thiếu sót, vi phạm có liên quan tại Dự án để đẩy nhanh tiến độ hoàn thành và thực hiện thanh, quyết toán theo đúng quy định, không để kéo dài...

Phú Lữ

Các tin khác

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Bằng các chiêu trò như “ký hợp đồng thu mua với cam kết giá cao hơn thị trường”, “tuyển nhân viên thu mua sầu riêng hoa hồng cao”, “tạo lòng tin nhập sầu riêng trước, trả tiền sau”…, nhiều người dân đã sập bẫy của nhóm đối tượng lừa đảo dẫn đến nợ nần chồng chất, vật vã trả lãi ngân hàng chỉ vì bị doanh nghiệp thu mua xù nợ…

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Nhiều công trình, dự án được triển khai đồng loạt tại Khu kinh tế Vũng Áng nhưng không tuân thủ các biện pháp bảo vệ môi trường đã được phê duyệt. Cùng với đó, các dự án chống ngập không hiệu quả dẫn đến đại công trường Vũng Áng trở thành vùng trũng kể cả khi không mưa bão.

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Kết luận thanh tra chỉ ra rằng, do công tác khảo sát sơ bộ để lập khái toán phần chi phí bồi thường giải phóng mặt bằng (GPMB) không chính xác dẫn đến Dự án hạ tầng kỹ thuật khu tái định cư (viết tắt là DA tái định cư) tăng tổng mức đầu tư. Trong khi đó, căn cứ Luật Đầu tư công và Luật Xây dựng năm 2014, DA này không thuộc trường hợp được điều chỉnh tổng mức đầu tư…

Để xóa án tích cần thực hiện thủ tục như thế nào?

Để xóa án tích cần thực hiện thủ tục như thế nào?

Hỏi: Năm 2018, cháu tôi phạm tội trộm cắp tài sản và bị Tòa án tuyên phạt 2 năm tù giam. Năm 2020, cháu đã chấp hành xong và đến nay không phạm tội mới. Năm 2026, cháu nộp hồ sơ xin việc tại một doanh nghiệp nước ngoài nhưng bị từ chối với lý do chưa xóa án tích. Xin tòa soạn hướng dẫn thực hiện thủ tục xóa án tích theo quy định của pháp luật. (Thu Hà, phường Hà Đông, Hà Nội)

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Tình trạng chậm bồi thường, giải toả để thu hồi đất phục vụ dự án tại TP Hồ Chí Minh đã kéo dài nhiều năm, nhưng đến nay một loạt các dự án hạ tầng trọng điểm, dự án có vốn đầu tư công tại thành phố vẫn tiếp tục đối diện với tình trạng khởi công, động thổ xong phải “nằm” chờ bàn giao mặt bằng…

Người dân sống bất an gần mỏ khai thác đá

Người dân sống bất an gần mỏ khai thác đá

Mỗi khi tiếng nổ lớn từ hoạt động nổ mìn khai thác đá của Công ty TNHH Thạch Bảo Phong vang lên, nhà cửa rung lắc, đá từ khu vực mỏ văng xuống mái nhà, vườn và đường đi. Nhiều hộ dân sinh sống dưới chân núi tại thôn Thành Lãm, xã Tân Thành, tỉnh Thanh Hóa luôn trong tâm trạng bất an…

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án mở rộng cao tốc La Sơn - Hòa Liên đã hoàn thành khoảng 97% khối lượng, nhưng những hạng mục cuối cùng và các điểm sạt trượt trên tuyến đang đặt ra yêu cầu cấp thiết về thời gian, kỹ thuật và an toàn. Các nhà thầu đang chạy đua với thời tiết, phấn đấu cơ bản hoàn thành dự án vào 15/8 tới như đã cam kết với Bộ Xây dựng.

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Thời gian qua, nhiều tàu cá của ngư dân phường Thuận An (TP Huế) phải nằm bờ do chưa đăng kiểm hoặc thiếu các thủ tục theo quy định. Tình trạng này không những ảnh hưởng đến hoạt động sản xuất, bám biển của ngư dân mà còn làm tàu cá xuống cấp, hư hỏng do neo đậu dài ngày.

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Khoảng tháng 1/2022, tôi có cho chị hàng xóm mượn xe máy. Do sơ suất nên chị đã làm mất xe của tôi, chị có trình báo Công an và báo cho tôi biết. Lúc đó tôi chưa yêu cầu phải bồi thường ngay. Đến nay, tôi có yêu cầu chị bồi thường chiếc xe đã mất nhưng chị từ chối. Xin hỏi, tôi có thể khởi kiện yêu cầu chị bồi thường thiệt hại chiếc xe đã mất được không? (Thu An, phường Hà Nam, tỉnh Ninh Bình)

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Kết luận thanh tra về các dự án có khó khăn, vướng mắc, tồn đọng kéo dài trên địa bàn TP Hồ Chí Minh theo yêu cầu của Thanh tra Chính phủ do Thanh tra thành phố vào tháng 6 vừa qua đã nêu ra vấn đề bất thường về tiền thuê đất của Khu công nghiệp (KCN) Việt Nam - Singapore II (VSIP II) và KCN Đại Đăng…

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Đã 18 năm kể từ ngày bản án có hiệu lực pháp luật, vụ việc liên quan đến khu nhà, đất và trạm xăng Hồng Hưng tại số 443 Phan Đình Phùng, phường Xuân Hương – Đà Lạt vẫn chưa được thi hành dứt điểm. UBND tỉnh Lâm Đồng đã yêu cầu các cơ quan chức năng khẩn trương tổ chức cưỡng chế, giao tài sản theo đúng quy định của pháp luật.
