Dự án nghìn tỷ ở Quảng Trị “ngủ” trên… giấy, vì sao?

Đến cuối tháng 10/2025 vừa qua, tiến độ giải ngân đầu tư công của Quảng Trị đã chạm mức báo động. Theo báo cáo của Sở Tài chính, tỷ lệ giải ngân mới đạt 41,24% kế hoạch Thủ tướng giao, thấp hơn gần 10 điểm phần trăm so với trung bình cả nước.

Những con số này không chỉ phản ánh sự trì trệ thông thường, mà cho thấy hệ thống đang mắc kẹt ở nhiều tầng nấc: từ giải phóng mặt bằng, năng lực chủ đầu tư, đến sự thiếu quyết liệt trong điều hành. Điều đáng lo hơn là phía sau tỷ lệ thấp ấy là hàng loạt dự án trọng điểm bị kéo dài, đội chi phí và gây mất niềm tin của doanh nghiệp lẫn người dân.

“Đắp chiếu” từ vạch xuất phát

Bức tranh trì trệ càng trở nên rõ nét khi nhìn vào từng dự án cụ thể, trong đó nhiều công trình gần như “đắp chiếu” ngay từ vạch xuất phát. Đến ngày 28/10/2025, theo báo cáo của Sở Tài chính tỉnh Quảng Trị, địa phương vẫn còn 14 dự án sử dụng vốn ngân sách Nhà nước chưa giải ngân đồng nào. Các công trình này trải rộng trên nhiều lĩnh vực, từ an ninh, thể thao đến hạ tầng đô thị, phản ánh không chỉ sự ì ạch ở từng dự án mà còn là hạn chế trong năng lực triển khai và khả năng điều hành của các chủ đầu tư.

cham1.jpg -0

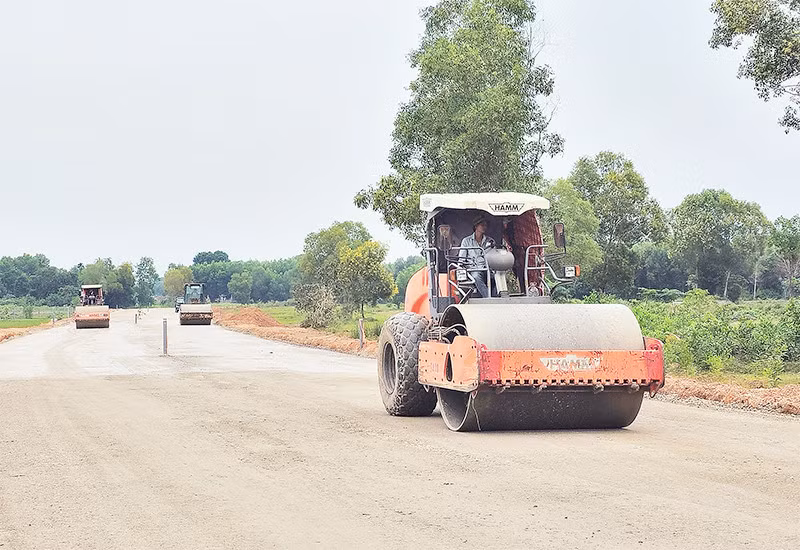

Đường tránh TP Đông Hà hiện vẫn còn dang dở.

Đáng chú ý, dự án đầu tư trang thiết bị nghiệp vụ phục vụ phòng, chống tội phạm mạng và tội phạm sử dụng công nghệ cao, với kế hoạch vốn năm 2025 là 15,5 tỷ đồng, do Công an tỉnh Quảng Trị làm chủ đầu tư, đến nay vẫn chưa giải ngân đồng nào. Trong lĩnh vực văn hóa – thể thao, công trình nhà thi đấu đa năng huyện Đakrông cũ, vốn 6,12 tỷ đồng, được giao cho Ban Quản lý dự án (QLDA), Phát triển quỹ đất và Cụm công nghiệp xã Hướng Hiệp thực hiện, cũng chưa có tiến độ thực tế. Tình trạng tương tự xảy ra với dự án hạ tầng kỹ thuật đường số 2 tại khu quy hoạch đô thị Dinh Mười, vốn 9 tỷ đồng, do Ban QLDA đầu tư xây dựng xã Quảng Ninh quản lý…

Không chỉ những dự án vài tỷ hay vài chục tỷ đồng “đứng bánh”, mà ngay cả các công trình hạ tầng trọng điểm của tỉnh cũng rơi vào tình trạng tương tự. Trong danh sách “đỏ” có dự án đường tránh phía Đông TP Đông Hà cũ (đoạn từ nút giao đường Nguyễn Hoàng đến Nam cầu sông Hiếu), vốn 7,94 tỷ đồng, do Sở Xây dựng Quảng Trị làm chủ đầu tư; Cầu sông Hiếu và đường hai đầu cầu tại TP Đông Hà, vốn 6,41 tỷ đồng; Tuyến đường kết nối cảng hàng không Quảng Trị với Quốc lộ 1, vốn 24,174 tỷ đồng, đều do Ban QLDA đầu tư xây dựng tỉnh quản lý, thực hiện.

Nhóm dự án môi trường và an sinh xã hội cũng không khá hơn: Dự án Nâng cao năng lực thu gom, xử lý chất thải rắn, bảo vệ môi trường thích ứng với biến đổi khí hậu khu vực phía Bắc tỉnh Quảng Trị, vốn 12 tỷ đồng, do Sở Nông nghiệp và Môi trường làm chủ đầu tư; Dự án Trung tâm Bảo trợ xã hội và Phục hồi chức năng cho người khuyết tật tỉnh Quảng Trị, tổng mức đầu tư 293 tỷ đồng, vốn bố trí năm 2025 là 53,758 tỷ đồng, do Sở Y tế quản lý. Tất cả đều nằm trong nhóm dự án chưa giải ngân, cho thấy tình trạng trì trệ không chỉ ở quy mô nhỏ mà còn lan rộng đến các công trình trọng điểm.

Những dự án trọng điểm “đứng bánh”

Các dự án hạ tầng trọng điểm của tỉnh – vốn lớn và quan trọng – cũng đang chậm tiến độ, thậm chí chưa khởi công. Đáng chú ý nhất là dự án Quốc lộ 15D đoạn từ Cảng Mỹ Thủy đến cao tốc Cam Lộ – La Sơn (DA QL15D). Công trình, được bố trí 1.600 tỷ đồng vốn năm 2025, cũng nằm trong danh sách giải ngân 0 đồng. Dự án do Sở Xây dựng tỉnh Quảng Trị làm chủ đầu tư, Ban QLDA đầu tư xây dựng công trình giao thông (thuộc Sở Xây dựng) quản lý, và được Chính phủ bổ sung dự toán chi đầu tư phát triển cùng kế hoạch đầu tư công vốn ngân sách Trung ương từ tháng 7/2025.

cham2.jpg -1
Việc kiểm tra thực địa DA QL15D diễn ra bài bản, nhưng hiện công trình vẫn đang “đứng bánh”.

Hiện chủ đầu tư đang hoàn tất mời thầu các gói tư vấn với tổng giá trị 28,856 tỷ đồng, gồm: Gói thầu số 12 tư vấn thẩm tra hồ sơ thiết kế bản vẽ thi công và dự toán; Gói thầu số 10 tư vấn khảo sát, lập hồ sơ thiết kế bản vẽ thi công, lập dự toán và mô hình thông tin công trình; Gói thầu số 9 lập hồ sơ mời thầu tư vấn khảo sát, lập hồ sơ thiết kế bản vẽ thi công và dự toán. Về lý do giải ngân vẫn dừng ở vạch xuất phát, ông Hoàng Đăng Cường, Phó Giám đốc Sở Xây dựng tỉnh Quảng Trị, cho biết gói thầu xây lắp trị giá 1.334,039 tỷ đồng chưa khởi công nên chưa có khối lượng để giải ngân (!). Vốn bố trí năm 2025 đã được lãnh đạo tỉnh quyết định chuyển sang năm 2026.

Không chỉ 14 dự án giải ngân 0%, Quảng Trị còn ghi nhận 41 dự án giải ngân dưới 20%, cùng nhiều công trình khác giải ngân dưới 10%, phản ánh thực trạng trì trệ lan rộng và đặt ra câu hỏi về năng lực triển khai cũng như hiệu quả quản lý đầu tư công của địa phương.

Nỗ lực chấn chỉnh

Ông Trần Phong, Chủ tịch UBND tỉnh Quảng Trị, cho biết thời gian qua, UBND tỉnh đã ban hành nhiều văn bản đôn đốc, thúc đẩy giải ngân đầu tư công. Trong đó, nhiều dự án được lãnh đạo tỉnh trực tiếp kiểm tra, chỉ đạo gỡ vướng tại hiện trường. Tại dự án đường tránh phía Đông TP Đông Hà, trong lần kiểm tra đầu tháng 10/2025, Chủ tịch UBND tỉnh đã yêu cầu chủ đầu tư chỉ đạo đơn vị thi công huy động nhân lực, phương tiện, tập trung thi công các hạng mục của dự án, hoàn thành đến đâu thì khẩn trương giải ngân đến đó. Tuy nhiên, tiến độ giải ngân tại dự án vẫn chưa có chuyển biến, chịu ảnh hưởng của cả nguyên nhân khách quan lẫn chủ quan. Nhiều dự án trì trệ kéo theo tỷ lệ giải ngân kế hoạch vốn của tỉnh thấp, khiến Thủ tướng Chính phủ phải phê bình.

Trước tình hình đó, ngày 4/11/2025, Chủ tịch UBND tỉnh Quảng Trị đã ký văn bản yêu cầu các đơn vị có tiến độ giải ngân thấp nghiêm túc kiểm điểm, đồng thời có biện pháp đẩy mạnh thực hiện và giải ngân kế hoạch vốn đầu tư công năm 2025. Cụ thể, các chủ đầu tư có tỷ lệ giải ngân từ 0% đến dưới 20% (tính đến 28/10/2025) phải làm rõ trách nhiệm của tổ chức, cá nhân liên quan, xác định nguyên nhân chậm trễ và đề xuất giải pháp khắc phục ngay. Họ phải hoàn thành nghiệm thu, thanh toán và giải ngân vốn lần đầu trước ngày 15/11/2025. Những đơn vị không có chuyển biến đến ngày 15/11 sẽ chịu hoàn toàn trách nhiệm trước Tỉnh ủy và UBND tỉnh.

Đối với các dự án không giải ngân hết vốn mà không thuộc trường hợp khách quan được phép kéo dài, dẫn đến hủy dự toán hoặc mất vốn, chủ đầu tư sẽ chịu hoàn toàn trách nhiệm trước Chủ tịch UBND tỉnh. Trường hợp dự án vẫn không có tiến triển, Sở Tài chính sẽ chủ trì phối hợp với Sở Nội vụ đề xuất UBND tỉnh áp dụng biện pháp xử lý nghiêm theo quy định. Đáng chú ý, sau khi lãnh đạo tỉnh Quảng Trị ban hành văn bản yêu cầu kiểm điểm, dự án Trung tâm Bảo trợ xã hội và Phục hồi chức năng cho người khuyết tật do Sở Y tế tỉnh làm chủ đầu tư đã vừa được khởi công xây dựng, đánh dấu bước chuyển biến tích cực đầu tiên.

Một tỉnh nghèo như Quảng Trị, từng kỳ vọng đầu tư công là động lực phát triển quan trọng, nay lại để hàng nghìn tỉ đồng “ngủ quên” ngay từ vạch xuất phát. Câu hỏi không thể tránh khỏi là: đâu mới thực sự là điểm nghẽn - năng lực chuẩn bị dự án, sự phối hợp giữa các sở, ngành, hay chính là trách nhiệm của từng chủ đầu tư đang dần mờ đi sau những báo cáo đều đặn? Thực trạng này không chỉ là con số, mà là thử thách đặt ra cho cách thức quản lý, điều hành và quyết tâm giải ngân vốn công, nhằm đảm bảo đầu tư công thực sự trở thành động lực phát triển bền vững cho tỉnh.

Thanh Bình

Các tin khác

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Những bộ kích điện đang được sử dụng trên sông đến từ đâu? Lần theo nguồn cung, phóng viên ghi nhận từ mạng xã hội, nền tảng trực tuyến đến một số điểm bán, việc tiếp cận thiết bị phục vụ đánh bắt cá bằng điện không quá khó. Nghịch lý là trong khi sử dụng dòng điện để khai thác thủy sản bị pháp luật nghiêm cấm, những thiết bị phục vụ hoạt động này vẫn được chào bán công khai.

Bài 3: Kích điện không chỉ giết cá

Bài 3: Kích điện không chỉ giết cá

Sử dụng kích điện để đánh bắt thủy sản không chỉ tác động đến nguồn lợi và hệ sinh thái. Chính người trực tiếp cầm sào, đưa dòng điện xuống nước cũng phải đối mặt với nguy cơ bị điện giật, thương tích, thậm chí tử vong. Những vụ tai nạn đau lòng đã xảy ra. Có người vĩnh viễn không trở về, có người thoát chết nhưng nỗi ám ảnh còn kéo dài. Thế nhưng, vì sinh kế, nhiều người vẫn tiếp tục bám lấy dòng sông.

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Tại Nghệ An, một công trình nhà ở được xây dựng trái phép trên hành lang đê điều tồn tại suốt 20 năm, lấn chiếm hành lang bảo vệ đê điều và hành lang bảo vệ luồng đường thủy nội địa nhưng không được xử lý dứt điểm đang gây ra nhiều hệ luỵ cho chính quyền lẫn các đơn vị quản lý.

Bài 2: “Lời khai” của dòng sông

Bài 2: “Lời khai” của dòng sông

Dòng điện khi được sử dụng để khai thác thủy sản không lựa chọn cá lớn hay cá nhỏ. Những cá thể không bị bắt lên cũng có thể chịu tác động. Đáng lo hơn, cá non, cá bố mẹ, trứng và nhiều sinh vật thủy sinh khác cũng nằm trong vùng ảnh hưởng. Phía sau những mẻ cá được đưa lên bờ là một câu chuyện khó nhìn thấy bằng mắt thường, nguy cơ nguồn lợi tự nhiên mất dần khả năng tái tạo.

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Sau khi nổ máy cho thuyền chạy sát bờ, ngược dòng sông Hồng, sông Đuống, những người sử dụng kích điện nhanh chóng tiếp cận những vị trí quen thuộc. Chỉ vài thao tác, đầu kích được đưa xuống nước, công tắc được bật. Vài giây sau, trong tiếng xèo xèo, ù ù phát ra từ bộ kích điện, những con cá lớn, nhỏ nhao lên mặt nước. Cá nhỏ nhanh chóng được vớt lên thuyền; gặp cá lớn không thể vớt bằng vợt, người đánh bắt sẵn sàng lao xuống nước để bắt...

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Tại khu vực hậu cảng Khu kinh tế (KKT) Vũng Áng hiện đang tập trung 4 tổng kho của các doanh nghiệp kinh doanh trong lĩnh vực xăng dầu, hoá chất và khí hóa lỏng LPG. Tuy nhiên, cũng trong khu vực này đang hiện hữu bãi tập kết dăm gỗ quy mô lớn nhưng không đảm bảo các biện pháp về PCCC và các biện pháp che chắn ứng phó với gió lớn, đe doạ trực tiếp đến sự an toàn của các doanh nghiệp kinh doanh nhiên liệu, hoá chất.

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Quá trình thực hiện dự án, chủ đầu tư đã phát hiện “núi rác” tồn đọng được chôn lấp dưới lòng đất trong dự án Khu công nghiệp (KCN) VSIP Hà Tĩnh. Đến nay, ngành chức năng vẫn loay hoay tìm giải pháp trong khi chưa có đầy đủ thông tin, cơ sở để xác định trách nhiệm của các tổ chức, cá nhân có liên quan.

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Từ việc giao hàng trăm héc ta đất, rừng không qua đấu giá theo quy định, buông lỏng quản lý trong nhiều năm, đến những dự án "ôm" đất hơn một thập kỷ nhưng vẫn dang dở…, kết luận thanh tra của Thanh tra tỉnh Lâm Đồng đã chỉ ra hàng loạt sai phạm tại các dự án du lịch nghỉ dưỡng ở Khu du lịch Quốc gia hồ Tuyền Lâm.

Trạm trộn bê tông và các công trình nhà ở xây dựng trái phép nhưng đang được các cấp chính quyền địa phương "tháo gỡ" bằng cách phạt, cho tồn tại.

Trạm trộn bê tông, khu sinh thái “mọc” trái phép, chính quyền phạt cho tồn tại

Quá trình cấp đất để khai thác mỏ đá, doanh nghiệp liên tục xảy ra sai phạm. Sau khi bị thu hồi trả về địa phương quản lý, doanh nghiệp này tự ý xây dựng nhiều công trình kiên cố; xây dựng trạm trộn bê tông hoạt động trái phép. Phát hiện sai phạm, chính quyền địa phương xử lý theo kiểu “phạt, cho tồn tại” và ngành chức năng xem xét đề xuất cho thuê đất ngắn hạn làm du lịch trải nghiệm.
