Đắk Lắk: Phát hiện nhiều vi phạm tại dự án kéo dài 14 năm

Qua kiểm toán về hoạt động xây dựng và việc quản lý, sử dụng vốn đầu tư Hợp phần bồi thường, hỗ trợ tái định cư xây dựng kênh chính bắc từ K10+760, hệ thống kênh cấp 1 trở xuống hồ Krông Pách Thượng, tỉnh Đắk Lắk, Kiểm toán Nhà nước (KTNN) đã phát hiện nhiều vi phạm, đồng thời kiến nghị xử lý tài chính gần 37 tỷ đồng.

Nhiều bất cập trong quản lý dự án đầu tư xây dựng

Dự án thủy lợi Krông Pách Thượng, do Bộ Nông nghiệp và Phát triển nông thôn (NN&PTNT) đầu tư ở tỉnh Đắk Lắk vào năm 2009. Dự án do Ban Quản lý đầu tư và xây dựng Thủy lợi 8 (thuộc Bộ NN&PTNT) làm chủ đầu tư công trình đầu mối và hệ thống kênh. Riêng UBND tỉnh Đắk Lắk chọn chủ đầu tư xử lý việc giải phóng mặt bằng (GPMB), đền bù và di dân tái định cư. Thời gian thực hiện dự án trong vòng 5 năm, tính từ ngày khởi công xây dựng. Thế nhưng, đến nay đã bước sang năm thứ 14, dự án vẫn chưa thể đi vào hoạt động. Dự án đã được Chính phủ gia hạn đến hết năm 2023.

Đắk Lắk: Phát hiện nhiều vi phạm tại dự án kéo dài 14 năm -0

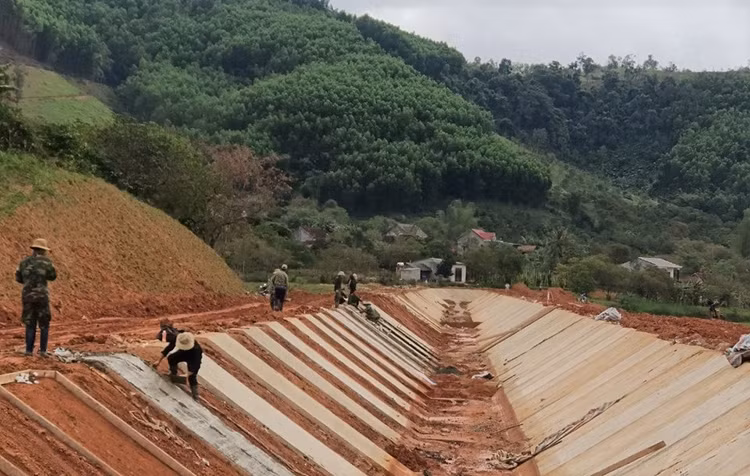

Một trong những hạng mục kênh chính Bắc của Dự án hồ chứa nước Krông Pách Thượng.

Tuy nhiên, việc tổ chức đền bù, GPMB và triển khai thi công đang còn nhiều ngổn ngang. Qua kiểm toán, đoàn kiểm toán khu vực XII đã chỉ rõ nhiều bất cập, sai sót. Cụ thể, chủ đầu tư chưa tổ chức thí nghiệm công tác thi công Neoweb trước khi triển khai thi công đại trà cho toàn hệ thống kênh trong khi thực tế địa chất yếu, có nước ngầm dễ xảy ra hiện tượng sạt trượt và mất ổn định; chưa có giải pháp để kiểm soát chất lượng thi công các lớp đất đắp trên cống, trong khi đáy móng được đặt trên các lớp địa chất có tính thấm và ngập nước mạnh dẫn đến giảm nhanh khả năng sức chịu tải.

Theo Báo cáo kết quả kiểm toán đã được phát hành, diện tích đất tại vùng thực hiện dự án 2.860,2 ha chưa được UBND tỉnh Đắk Lắk cho phép chủ đầu tư chuyển đổi mục đích sử dụng đất từ đất nông nghiệp sang đất phi nông nghiệp để xây dựng dự án.

Hiện nay còn 383,02 ha rừng chưa được cấp có thẩm quyền cho phép chuyển mục đích sử dụng là chưa phù hợp theo quy định tại Điều 22, 23 Luật Bảo vệ và Phát triển rừng năm 2004, khoản 2 Điều 19 Luật Lâm nghiệp năm 2017. Cùng đó, việc chuyển mục đích sử dụng rừng với diện tích 432,11 ha của toàn bộ dự án thuộc thẩm quyền của Thủ tướng Chính phủ, tuy nhiên UBND tỉnh tách diện tích rừng tại khu tái định cư số 2 với diện tích 49,09 ha (do Ban quản lý dự án tỉnh thực hiện điều tra rừng) để trình và đã được HĐND tỉnh phê duyệt chủ trương chuyển đổi mục đích sử dụng rừng.

Đặc biệt, diện tích rừng cần chuyển đổi đã giảm 324,55 ha nhưng chưa rõ nguyên nhân. Bên cạnh đó, công tác điều tra, phúc tra hiện trạng rừng phục vụ công tác chuyển mục đích sử dụng rừng còn sai sót. Chủ đầu tư, Sở Nông nghiệp và Phát triển nông thôn chưa có số liệu tổng thể về diện tích đất thu hồi ngoài ranh dự án do đó chưa điều tra, phúc tra hiện trạng rừng tại các diện tích này.

Công tác bồi thường, hỗ trợ và tái định cư có nhiều sai sót

Ngoài việc đội vốn từ 2.900 tỷ đồng tăng lên 4.400 tỷ đồng, báo cáo kiểm toán cho thấy, chủ đầu tư dự án điều chỉnh tăng 0,5% chi phí phục vụ công tác bồi thường, giải phóng mặt bằng không đúng quy định với số tiền gần 16,7 tỷ đồng.

Qua kiểm tra 100 bộ hồ sơ bồi thường, hỗ trợ, đoàn kiểm toán chỉ ra nhiều tồn tại: Bồi thường, hỗ trợ cho 2 đối tượng khác nhau đối với cùng một thửa đất hoặc cùng 1 thửa đất nhưng hỗ trợ 2 lần cho 1 đối tượng, số liệu kiểm đếm để lập phương án cũng khác nhau mặc dù thời điểm kiểm đếm gần nhau; bồi thường, hỗ trợ với số lượng, khối lượng, đơn giá của nhà cửa, vật kiến trúc, cây trồng không phù hợp với biên bản kiểm đếm; hỗ trợ chuyển đổi nghề nghiệp không đúng đối tượng; hỗ trợ ổn định đời sống cho các hộ dân không đúng theo tỷ lệ diện tích thu hồi đất trên tổng diện tích đất; không xác nhận thời điểm cụ thể bắt đầu sử dụng đất ổn định của các hộ dân để làm căn cứ áp dụng mức hỗ trợ. UBND các xã còn xác định thời điểm bắt đầu sử dụng đất ổn định còn sai sót đối với các trường hợp không có giấy tờ về quyền sử dụng đất.

Cụ thể, đối với khu vực chưa thực hiện đo đạc địa chính, xây dựng cơ sở dữ liệu quản lý đất đai thuộc Dự án xây dựng hệ thống hồ sơ địa chính và cơ sở dữ liệu quản lý đất đai: Theo bản đồ địa chính khu vực lòng hồ Krông Pách Thượng xác lập tại thời điểm tháng 10/2011 thì có khoảng 360 ha không có các hộ dân, cá nhân sử dụng nhưng được bồi thường, hỗ trợ với thời điểm bắt đầu sử dụng đất ổn định trước năm 2011.

Kiểm tra 64 thửa đất bị thu hồi có phần diện tích khoảng 20,4 ha (nằm trong 360 ha trên) được UBND các xã xác nhận thời điểm bắt đầu sử dụng đất ổn định trước năm 2011 là chưa phù hợp với các tài liệu điều tra, đo đạc về đất đai qua các thời kỳ theo quy định tại điểm i khoản 2, 3 Điều 21 Nghị định số 43/2014/NĐ-CP.

Số tiền bồi thường, hỗ trợ về đất tại các phương án được duyệt vượt mức được bồi thường, hỗ trợ nếu sử dụng đất ổn định sau thời điểm tháng 10/2011 khoảng hơn 530 triệu đồng. Kiểm tra 96 thửa đất tại các tờ bản đồ địa chính phục vụ thu hồi đất có phần diện tích đất khoảng hơn 11,9 ha nằm trong 22,1 ha trên, được UBND các xã xác nhận thời điểm bắt đầu sử dụng đất ổn định trước thời điểm 1/7/2004 kiểm toán cũng thấy là chưa phù hợp với bản đồ địa chính thuộc dự án đo đạc tổng thể cấp giấy theo quy định…

Với những vi phạm, sai sót được chỉ ra qua công tác kiểm toán, KTNN kiến nghị UBND tỉnh Đắk Lắk phải báo cáo Thủ tướng Chính phủ xem xét, quyết định việc hỗ trợ đất không đủ điều kiện bồi thường đối với các trường hợp lấn, chiếm đất của các nông trường, lâm trường kể từ ngày 1/7/2004 đến trước ngày 1/7/2014; chuyển mục đích sử dụng rừng của toàn dự án.

Chỉ đạo thanh tra làm rõ và xử lý theo quy định pháp luật đối với việc: Xác định thời điểm sử dụng đất tại các xã Cư Bông, Cư Yang, huyện Ea Kar; Cư San, Krông Á, huyện MDrắk; Cư Pui, huyện Krông Bông không đúng với các tài liệu về điều tra, đo đạc về đất đai qua các thời kỳ. Điều tra, phúc tra hiện trạng rừng phục vụ công tác chuyển mục đích sử dụng rừng còn sai sót trong xác định diện tích rừng trong và ngoài ranh giới dự án. Bồi thường, hỗ trợ với số lượng, khối lượng, đơn giá của vật kiến trúc, cây trồng không phù hợp với biên bản kiểm đếm; hỗ trợ ổn định đời sống cho các hộ dân không đúng theo tỷ lệ diện tích thu hồi đất trên tổng diện tích đất…

Đoàn kiểm toán cũng đề nghị kiểm điểm trách nhiệm tổ chức, cá nhân và xử lý theo quy định đối với việc: Trình HĐND tỉnh phê duyệt chủ trương chuyển đổi mục đích sử dụng rừng tại khu tái định cư số 2 với diện tích 49,09 trong tổng diện tích 432,11 ha thuộc thẩm quyền của Thủ tướng Chính phủ. Thực hiện công tác bồi thường, hỗ trợ và tái định cư còn sai sót tại Ban Quản lý dự án tỉnh; Giảm diện tích rừng 324,55 ha tại dự án theo Thông báo số 24 ngày 21/2/2022 của Văn phòng UBND tỉnh Đắk Lắk… KTNN kiến còn nghị xử lý gần 37 tỷ đồng, gồm: Thu hồi, giảm thanh toán trên 18,7 tỷ đồng; giảm giá trị trúng thầu trên 18,2 tỷ đồng.

Nhật Uyên

Các tin khác

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Bài 4: Lần theo đường đi của “sát thủ” kích điện

Những bộ kích điện đang được sử dụng trên sông đến từ đâu? Lần theo nguồn cung, phóng viên ghi nhận từ mạng xã hội, nền tảng trực tuyến đến một số điểm bán, việc tiếp cận thiết bị phục vụ đánh bắt cá bằng điện không quá khó. Nghịch lý là trong khi sử dụng dòng điện để khai thác thủy sản bị pháp luật nghiêm cấm, những thiết bị phục vụ hoạt động này vẫn được chào bán công khai.

Bài 3: Kích điện không chỉ giết cá

Bài 3: Kích điện không chỉ giết cá

Sử dụng kích điện để đánh bắt thủy sản không chỉ tác động đến nguồn lợi và hệ sinh thái. Chính người trực tiếp cầm sào, đưa dòng điện xuống nước cũng phải đối mặt với nguy cơ bị điện giật, thương tích, thậm chí tử vong. Những vụ tai nạn đau lòng đã xảy ra. Có người vĩnh viễn không trở về, có người thoát chết nhưng nỗi ám ảnh còn kéo dài. Thế nhưng, vì sinh kế, nhiều người vẫn tiếp tục bám lấy dòng sông.

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Loay hoay xử lý công trình trái phép tồn tại 20 năm trên đê Tả Lam

Tại Nghệ An, một công trình nhà ở được xây dựng trái phép trên hành lang đê điều tồn tại suốt 20 năm, lấn chiếm hành lang bảo vệ đê điều và hành lang bảo vệ luồng đường thủy nội địa nhưng không được xử lý dứt điểm đang gây ra nhiều hệ luỵ cho chính quyền lẫn các đơn vị quản lý.

Bài 2: “Lời khai” của dòng sông

Bài 2: “Lời khai” của dòng sông

Dòng điện khi được sử dụng để khai thác thủy sản không lựa chọn cá lớn hay cá nhỏ. Những cá thể không bị bắt lên cũng có thể chịu tác động. Đáng lo hơn, cá non, cá bố mẹ, trứng và nhiều sinh vật thủy sinh khác cũng nằm trong vùng ảnh hưởng. Phía sau những mẻ cá được đưa lên bờ là một câu chuyện khó nhìn thấy bằng mắt thường, nguy cơ nguồn lợi tự nhiên mất dần khả năng tái tạo.

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Sau khi nổ máy cho thuyền chạy sát bờ, ngược dòng sông Hồng, sông Đuống, những người sử dụng kích điện nhanh chóng tiếp cận những vị trí quen thuộc. Chỉ vài thao tác, đầu kích được đưa xuống nước, công tắc được bật. Vài giây sau, trong tiếng xèo xèo, ù ù phát ra từ bộ kích điện, những con cá lớn, nhỏ nhao lên mặt nước. Cá nhỏ nhanh chóng được vớt lên thuyền; gặp cá lớn không thể vớt bằng vợt, người đánh bắt sẵn sàng lao xuống nước để bắt...

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Bãi tập kết dăm gỗ ém cạnh 4 tổng kho nhiên liệu, hoá chất

Tại khu vực hậu cảng Khu kinh tế (KKT) Vũng Áng hiện đang tập trung 4 tổng kho của các doanh nghiệp kinh doanh trong lĩnh vực xăng dầu, hoá chất và khí hóa lỏng LPG. Tuy nhiên, cũng trong khu vực này đang hiện hữu bãi tập kết dăm gỗ quy mô lớn nhưng không đảm bảo các biện pháp về PCCC và các biện pháp che chắn ứng phó với gió lớn, đe doạ trực tiếp đến sự an toàn của các doanh nghiệp kinh doanh nhiên liệu, hoá chất.

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Loay hoay xử lý “núi rác” khổng lồ chôn lấp trong Khu công nghiệp VSIP Hà Tĩnh

Quá trình thực hiện dự án, chủ đầu tư đã phát hiện “núi rác” tồn đọng được chôn lấp dưới lòng đất trong dự án Khu công nghiệp (KCN) VSIP Hà Tĩnh. Đến nay, ngành chức năng vẫn loay hoay tìm giải pháp trong khi chưa có đầy đủ thông tin, cơ sở để xác định trách nhiệm của các tổ chức, cá nhân có liên quan.

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Hàng loạt sai phạm tại các dự án nghỉ dưỡng ở hồ Tuyền Lâm

Từ việc giao hàng trăm héc ta đất, rừng không qua đấu giá theo quy định, buông lỏng quản lý trong nhiều năm, đến những dự án "ôm" đất hơn một thập kỷ nhưng vẫn dang dở…, kết luận thanh tra của Thanh tra tỉnh Lâm Đồng đã chỉ ra hàng loạt sai phạm tại các dự án du lịch nghỉ dưỡng ở Khu du lịch Quốc gia hồ Tuyền Lâm.

Trạm trộn bê tông và các công trình nhà ở xây dựng trái phép nhưng đang được các cấp chính quyền địa phương "tháo gỡ" bằng cách phạt, cho tồn tại.

Trạm trộn bê tông, khu sinh thái “mọc” trái phép, chính quyền phạt cho tồn tại

Quá trình cấp đất để khai thác mỏ đá, doanh nghiệp liên tục xảy ra sai phạm. Sau khi bị thu hồi trả về địa phương quản lý, doanh nghiệp này tự ý xây dựng nhiều công trình kiên cố; xây dựng trạm trộn bê tông hoạt động trái phép. Phát hiện sai phạm, chính quyền địa phương xử lý theo kiểu “phạt, cho tồn tại” và ngành chức năng xem xét đề xuất cho thuê đất ngắn hạn làm du lịch trải nghiệm.
