Tổ máy số 1 NMNĐ Thái Bình 2 nâng công suất để chạy thử vượt công suất phát tối đa theo thiết kế trong hợp đồng EPC

Ngày 16/11, Tổng Giám đốc Tập đoàn Dầu khí Việt Nam (Petrovietnam) Lê Mạnh Hùng có buổi kiểm tra tiến độ, đôn đốc công tác vận hành nâng công suất Tổ máy số 1 Nhà máy Nhiệt điện (NMNĐ) Thái Bình 2.

Đoàn công tác của Petrovietnam do Tổng Giám đốc Lê Mạnh Hùng đã kiểm tra thực địa, đánh giá công tác vận hành tại các hạng mục chính của nhà máy như kho than số 2, cảng nhận than và Trung tâm điều khiển vận hành của nhà máy.

Tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 nâng công suất để chạy thử vượt công suất phát tối đa theo thiết kế trong hợp đồng EPC -0

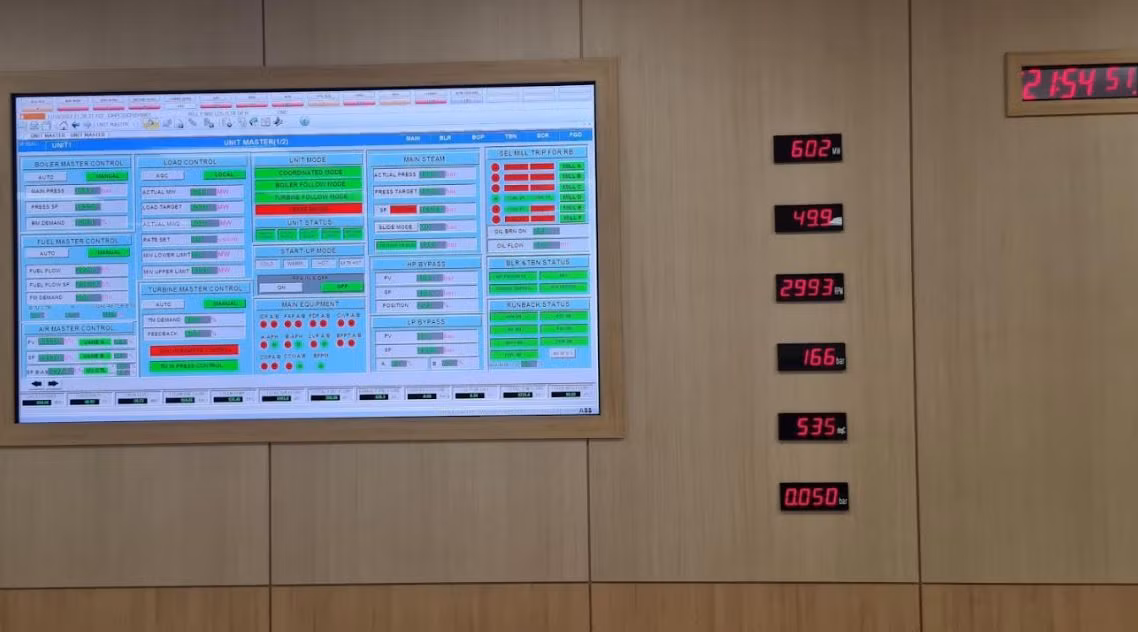

Tổ máy số 1 của NMNĐ Thái Bình 2 nâng tải và chạy thử thành công ở mức tải 602MW (đạt và vượt so với công suất phát tối đa của tổ máy theo cam kết của Hợp đồng EPC là 600MW).

Theo báo cáo tiến độ dự án của Tổng thầu PETROCONs, tính đến ngay 16/11, dự án còn 45 ngày phải hoàn thành, tiến độ tổng thể đạt 97,11%.

Tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 nâng công suất để chạy thử vượt công suất phát tối đa theo thiết kế trong hợp đồng EPC -0
Tổng Giám đốc Petrovietnam Lê Mạnh Hùng và đoàn công tác kiểm tra tiến độ bốc than tại cảng nhận than NMNĐ Thái Bình 2.
Tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 nâng công suất để chạy thử vượt công suất phát tối đa theo thiết kế trong hợp đồng EPC -1
Tổng Giám đốc Lê Mạnh Hùng chỉ đạo tối ưu sức chứa của kho than số 2 cho công tác nâng công suất thử nghiệm toàn nhà máy.

Tình hình triển khai các hạng mục chính trên công trường dự án như hệ thống bốc dỡ, vận chuyển than đã cơ bản đáp ứng được yêu cầu nâng công suất cho Tổ máy số 1. Trong đó, Tổng thầu PETROCONs và các nhà thầu đang tập trung tăng cường nhân lực đẩy nhanh lợp tôn kho than, băng tải than. Nhà thầu FLS – Nhà thầu vận hành hệ thống cũng tăng ca, tăng nhân sự để giảm thời gian chạy thử đồng bộ cho toàn bộ hệ thống của nhà máy. Công tác lợp tôn và vận hành kho than số 2 đã hoàn thành 98,8%, hệ thống băng chuyền vận chuyển than của nhà máy cũng hoàn thành tới 97%.

Các hạng mục như trạm bơm nước hồi từ bãi thải tro xỉ, hệ thống Phòng cháy Chữa cháy cũng đang được khẩn trương hoàn thành các công đoạn cuối cùng. Các hạng mục liên quan đến công tác chạy thử của Tổ máy số 1 như hệ thống máy nghiền than, hệ thống khử NOx, hệ thống khử lưu huỳnh… đều đang trong quá trình chạy thử, tối ưu, sẵn sàng cho Tổ máy số 1 nâng công suất vận hành.

Tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 nâng công suất để chạy thử vượt công suất phát tối đa theo thiết kế trong hợp đồng EPC -0
Cán bộ kỹ thuật, chuyên gia vận hành Việt Nam phấn khởi khi hoàn thành mục tiêu nâng công suất tối đa.

Đối với Tổ máy số 2, Tổng thầu PETROCONs cũng cho biết, ngay sau khi hòa điện lần đầu bằng dầu, các nhà thầu vận hành chạy thử, cùng các chuyên gia biệt phái từ đơn vị thuộc Petrovietnam… đang tiến hành bảo dưỡng sửa chữa, hiệu chỉnh để hướng đến mốc hòa điện bằng than lần đầu.

Hiện nay, dự án NMNĐ Thái Bình 2 đang bước vào giai đoạn cực kỳ thách thức khi vừa phải hoàn thiện công tác xây dựng, lắp đặt và vừa phải tổ chức công tác chạy thử nghiệm thu đối với các tổ máy, đồng thời phải khẩn trương chuẩn bị cho giai đoạn vận hành thương mại vào cuối năm 2022.

Hơn thế nữa, sự biến động liên tục từ thị trường thế giới cũng ảnh hưởng trực tiếp đến công tác nhập than, dầu HFO, cũng như chi phí đối với các chuyên gia vận hành quốc tế đến Việt Nam. Mặt khác, các công tác cấp thiết như chuẩn bị các loại giấy phép hoạt động điện lực, chuẩn bị nguyên vật liệu cho giai đoạn chạy thử nghiệm thu, vận hành thương mại, hợp đồng mua bán điện và hoàn thiện bộ máy để tiếp nhận và vận hành nhà máy… đều gặp không ít khó khăn.

Tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 nâng công suất để chạy thử vượt công suất phát tối đa theo thiết kế trong hợp đồng EPC -0
Toàn cảnh cuộc họp giao ban công trường Dự án NĐDK Thái Bình 2 ngày 16/11/2022.

Sau khi lắng nghe báo cáo cập nhật từ Tổng thầu PETROCONs, Ban QLDA Nhiệt điện Dầu khí Thái Bình 2, các ban chuyên môn Tập đoàn và Phó Tổng giám đốc Phạm Tiến Dũng, Tổng Giám đốc Petrovietnam Lê Mạnh Hùng đánh giá cao nỗ lực và cố gắng của tập thể cán bộ công nhân viên, người lao động tại NMNĐ Thái Bình 2. Đồng thời, Tổng Giám đốc yêu cầu cán bộ công nhân viên cần phải tập trung hơn nữa trong mọi mặt công tác, nâng cao ý thức và quyết tâm triển khai dự án.

Tổng Giám đốc Lê Mạnh Hùng lưu ý 3 nhóm công tác cần phải khẩn trương triển khai gồm: Chuẩn bị kỹ càng về nguyên vật liệu đầu vào cho nhà máy gồm nhiên liệu than (trong giai đoạn này phải đặc biệt lưu ý đảm bảo chất lượng theo thiết kế để nghiệm thu chính xác được các thông số kỹ thuật), dầu HFO và các vật tư, thiết bị dự phòng phục vụ quá trình chạy thử nghiệm thu các Tổ máy; Nỗ lực đẩy nhanh công tác chuẩn bị đầu ra là các giấy phép hoạt động điện lực, hợp đồng mua bán điện,… đặc biệt là giấy phép PCCC; Rà soát, hoàn thiện toàn bộ quy trình vận hành, bảo dưỡng sửa chữa trên cơ sở các tài liệu kỹ thuật của thiết bị để đảm bảo tính khoa học, bài bản cho quá trình chạy thử nghiệm thu hiện nay và công tác vận hành thương mại sau này.

Tổng Giám đốc Lê Mạnh Hùng nhấn mạnh: “Dự án đang vào thời điểm quyết liệt nhất và khó khăn nhất, bởi vậy lãnh đạo Tập đoàn đặt niềm tin rất lớn vào các đồng chí nên cũng đặt ra yêu cầu rất cao về khả năng vận hành, quản lý nhà máy, quản trị các biến động liên tục từ thị trường đến kiểm soát rủi ro. Chúng ta dứt khoát không lùi bước, phải đạt được mục tiêu là phát điện thương mại vào ngày 31/12/2022”.

Thông tin mới từ Ban QLDA và Tổng thầu PETROCONs cho biê, vào lúc 21h 54’ ngày 16/11/2022, Tổ máy số 1 của NMNĐ Thái Bình 2 đã thực hiện thành công tác nâng công suất chạy thử tối đa lên 602 MW (đạt và vượt so với công suất phát tối đa của tổ máy theo cam kết của Hợp đồng EPC là 600MW).

Đây là dấu mốc đáng ghi nhận cho những nỗ lực của Petrovietnam trong công tác tổ chức, tái khởi động lại dự án NMNĐ Thái Bình 2 và những cố gắng của tập thể Ban QLDA, Tổng thầu EPC, các cán bộ kỹ sư trên công trường, cũng như lực lượng chuyên gia chạy hỗ trợ từ các đơn vị thành viên thuộc Petrovietnam như PVCFC, PVFCCo, PV Power, PVPS,… và đặc biệt, dấu mốc 602 MW này còn là minh chứng cho chất lượng thiết bị, sự khẳng định đối với trình độ kỹ thuật, kinh nghiệm vận hành của Người dầu khí đối với các Nhà máy Nhiệt điện than công suất lớn.

Về mặt kỹ thuật, việc hoàn thành nâng công suất tối đa Tổ máy số 1 NMNĐ Thái Bình 2 là tiền đề để tiếp tục thực hiện các thí nghiệm hiệu chỉnh, tối ưu chế độ vận hành, nghiệm thu các thông số kỹ thuật,… chuyển sang giai đoạn chạy tin cậy và phấn đấu hoàn thành mục tiêu quan trọng nhất là phát điện thương mại trong năm 2022.

PV

Các tin khác

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Ngân hàng TMCP Nam Á (HOSE: NAB) vừa hoàn tất thành công đợt phát hành 1.000 tỷ đồng trái phiếu ra công chúng vào cuối năm 2025. Toàn bộ lượng trái phiếu đã được phân phối hết cho gần 300 nhà đầu tư, thể hiện mức độ quan tâm lớn của thị trường và niềm tin của nhà đầu tư với đợt chào bán.

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Khi doanh nghiệp công nghệ mở rộng quy mô, thách thức dần chuyển từ tốc độ phát triển sản phẩm sang khả năng duy trì chất lượng và vận hành nhất quán. Chuẩn hóa quy trình vì thế trở thành nền tảng để giảm phụ thuộc vào cá nhân, tăng khả năng đo lường và hình thành năng lực vận hành bền vững ở cấp tổ chức.

Đại diện T&T Group và Yusys Technologies ký kết Biên bản ghi nhớ hợp tác chiến lược.

T&T Group “bắt tay” Yusys xây dựng hệ sinh thái công nghệ tài chính vươn tầm ASEAN

Ngày 12/8, T&T Group và Yusys Technologies – Tập đoàn công nghệ tài chính hàng đầu Trung Quốc đã ký kết Biên bản ghi nhớ hợp tác chiến lược, qua đó đặt nền móng cho việc nghiên cứu các cơ hội hợp tác chiến lược trong lĩnh vực công nghệ tài chính, chuyển đổi số và dịch vụ tài chính tại Việt Nam và các thị trường trọng điểm Đông Nam Á.

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Ngày 12/8 vừa qua, chủ đầu tư Gamuda Land cùng tổng thầu Coteccons đã tổ chức Lễ cất nóc Cove và Lagoon (A3 & A4) – hai tòa tháp cuối cùng thuộc khu phức hợp căn hộ hạng sang Eaton Park. Sự kiện mang ý nghĩa vô cùng quan trọng trong quá trình phát triển dự án, đánh dấu cột mốc hoàn thành toàn bộ phần thô theo đúng tiến độ đề ra, bước vào giai đoạn thi công hoàn thiện chuẩn bị bàn giao cho khách hàng.

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Nguồn vốn vay ưu đãi dành cho thanh niên khởi nghiệp đang trở thành “đòn bẩy” giúp nhiều bạn trẻ trong tỉnh Bắc Ninh mạnh dạn đầu tư sản xuất, kinh doanh, góp phần phát triển kinh tế địa phương, đồng thời khẳng định hiệu quả từ các chính sách đồng hành của tổ chức Đoàn.

Vốn chính sách tiếp sức cựu chiến binh trên “mặt trận” làm giàu

Vốn chính sách tiếp sức cựu chiến binh trên “mặt trận” làm giàu

Không chỉ anh dũng, kiên cường trong chiến đấu, những Cựu chiến binh (CCB) hôm nay tiếp tục tiên phong trên mặt trận phát triển kinh tế. Với sự đồng hành của Hội CCB TP. Đà Nẵng và nguồn vốn ưu đãi từ NHCSXH, nhiều hội viên có thêm “điểm tựa” để phát triển sản xuất, vươn lên làm giàu, tạo việc làm cho lao động địa phương và góp sức xây dựng quê hương.

Sinh kế cho người lầm lỡ

Sinh kế cho người lầm lỡ

Thực hiện Quyết định số 08/2026/QĐ-TTg ngày 3/3/2026 của Thủ tướng Chính phủ về tín dụng đối với người sau cai nghiện, có hiệu lực từ ngày 1/5/2026, thời gian qua, chi nhánh NHCSXH tỉnh Lạng Sơn đã phối hợp với các đơn vị liên quan triển khai giải ngân nguồn vốn kịp thời đến đối tượng đủ điều kiện.

Lao động trung niên gặp khó khăn khi tìm việc

Lao động trung niên gặp khó khăn khi tìm việc

Đằng sau là gia đình với áp lực cơm áo gạo tiền, thế nhưng chẳng may mất việc lao động trung niên rất khó khăn khi tìm việc làm mới, bởi sự cạnh tranh khốc liệt của thị trường lao động và những định kiến tuổi tác khi đi xin việc.

Nhiều người Việt không muốn trở thành gánh nặng khi về già

Nhiều người Việt không muốn trở thành gánh nặng khi về già

Tuổi thọ gia tăng không chỉ kéo dài cuộc sống mà còn đặt ra những thách thức mới về sự phụ thuộc trong giai đoạn sau của cuộc đời. Kết quả Khảo sát Manulife Asia Care 2026 từ 1.000 người Việt Nam cho thấy một xu hướng đáng chú ý: việc duy trì cuộc sống độc lập và tự chủ khi về già đang trở thành ưu tiên hàng đầu của người Việt.
