Nỗ lực khơi thông những dự án nghìn tỷ “đắp chiếu”

Tỉnh Lâm Đồng vừa báo cáo Chính phủ và các bộ, ngành Trung ương đề xuất xem xét, chỉ đạo tháo gỡ khó khăn, vướng mắc tại nhiều dự án tồn đọng kéo dài trên địa bàn, vốn gây ra nhiều lãng phí về nguồn lực, tài nguyên đất đai và tâm lý nhà đầu tư.

Rà soát hàng trăm dự án tồn đọng

Đồng chí Hồ Văn Mười, Ủy viên Trung ương Đảng, Phó Bí thư Tỉnh ủy, Chủ tịch UBND tỉnh Lâm Đồng cho biết, để đẩy nhanh tiến độ xử lý các dự án, địa phương đã thành lập Ban Chỉ đạo rà soát, tháo gỡ khó khăn, vướng mắc liên quan đến các dự án đầu tư. 6 tổ công tác do các Phó Chủ tịch UBND tỉnh làm tổ trưởng cũng được thành lập để trực tiếp kiểm tra, đánh giá từng dự án.

Nỗ lực khơi thông những dự án nghìn tỷ “đắp chiếu” -0

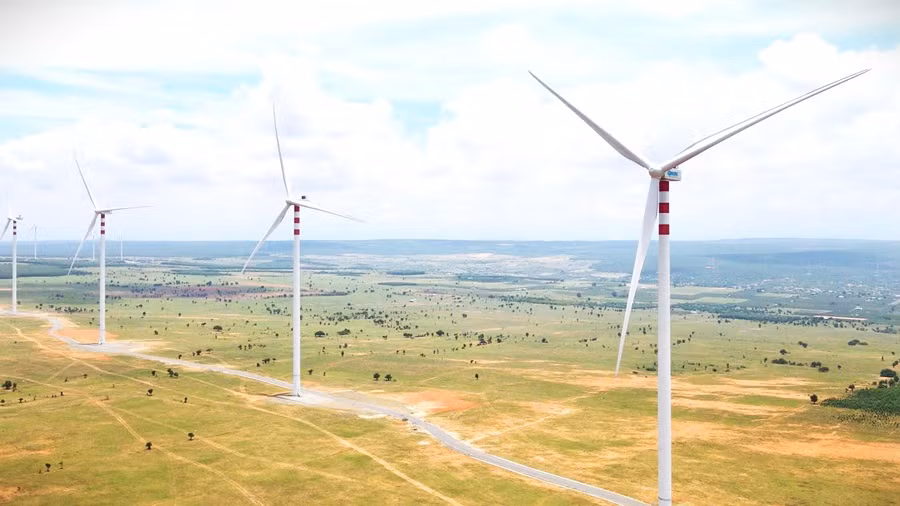

Hàng chục dự án liên quan tới năng lượng tái tạo ở Lâm Đồng cần được tháo gỡ khó khăn, vướng mắc.

Đến nay, các tổ công tác đã tổ chức 42 cuộc họp và kiểm tra thực tế nhiều dự án nhằm xác định nguyên nhân vướng mắc, phân loại theo từng nhóm lĩnh vực để đề xuất hướng xử lý. Trong tổng số 359 dự án được rà soát, bước đầu cơ quan chức năng đã tháo gỡ khó khăn cho 22 dự án. Các dự án còn lại đang tiếp tục được phân loại và xử lý theo thẩm quyền hoặc kiến nghị Trung ương xem xét.

Trong đợt báo cáo lần này, tỉnh Lâm Đồng đề nghị Trung ương cho ý kiến chỉ đạo tháo gỡ đối với 27 dự án trọng điểm, bao gồm 21 dự án năng lượng và 6 dự án thương mại, du lịch, dịch vụ.

Tháo gỡ khó khăn, khơi thông nguồn lực

Một trong những dự án đáng chú ý là dự án sân golf Đồi Cù Đà Lạt Palace với tổng vốn đầu tư khoảng 2.000 tỷ đồng. Dự án hiện vướng một số vấn đề liên quan đến phạm vi khu vực II di tích danh lam thắng cảnh quốc gia hồ Xuân Hương, việc cấp phép xây dựng và xác định đơn giá thuê đất.

Nỗ lực khơi thông những dự án nghìn tỷ “đắp chiếu” -0
Dự án sân golf Đồi Cù Đà Lạt Palace.

Trong buổi làm việc với Phó Thủ tướng Thường trực Chính phủ Nguyễn Hòa Bình ngày 3/3 vừa qua, tỉnh Lâm Đồng cho biết, chủ đầu tư dự án này đã khắc phục được 4 trong số 7 nội dung tồn tại theo kết luận kiểm tra trước đó, còn lại 3 nội dung cần sự hướng dẫn, chỉ đạo của các cơ quan Trung ương. Tỉnh Lâm Đồng cũng đề nghị Bộ Văn hóa, Thể thao và Du lịch hướng dẫn xác định rõ dự án có nằm trong phạm vi khu vực II của di tích thắng cảnh Quốc gia hồ Xuân Hương hay không, đồng thời hướng dẫn các thủ tục cần thiết để dự án tiếp tục hoạt động theo quy định.

Trong lĩnh vực năng lượng tái tạo, tỉnh Lâm Đồng đề xuất tháo gỡ cho 21 dự án điện gió, điện mặt trời và thủy điện với tổng vốn đầu tư hàng chục nghìn tỷ đồng.

Nỗ lực khơi thông những dự án nghìn tỷ “đắp chiếu” -0
Lâm Đồng đề xuất tháo gỡ cho 21 dự án điện gió, điện mặt trời và thủy điện với tổng vốn đầu tư hàng chục nghìn tỷ đồng.

Ngoài 6 dự án điện gió ở khu vực phía Tây với tổng vốn đầu tư khoảng 15.000 tỷ đồng hiện vướng quy hoạch thăm dò khoáng sản bô xít, 13 dự án năng lượng tái tạo tại khu vực phía Đông (7 dự án điện mặt trời và 6 dự án điện gió), với tổng vốn đầu tư khoảng 27.000 tỷ đồng, hiện đang vướng quy hoạch dự trữ khoáng sản titan, UBND tỉnh Lâm Đồng cũng đề nghị các bộ, ngành Trung ương sớm có ý kiến đánh giá mức độ ảnh hưởng đến khoáng sản dự trữ để làm cơ sở cho việc triển khai các dự án.

Dự án thủy điện Đắk Glun 2 và Đắk Glun 3, tổng vốn đầu tư khoảng 350 tỷ đồng, các vướng mắc chủ yếu liên quan đến hết thời hạn chủ trương đầu tư, một phần diện tích đất chưa được giao hoặc cho thuê và một phần diện tích chồng lấn đất quốc phòng. Tỉnh Lâm Đồng đề nghị Thanh tra Chính phủ sớm có ý kiến về đề xuất không thu hồi chủ trương đầu tư để tiếp tục tháo gỡ theo các Nghị quyết của Quốc hội và Chính phủ.

Một số dự án du lịch, dịch vụ lớn cũng được tỉnh Lâm Đồng đề xuất tháo gỡ để sớm đưa vào hoạt động. Dự án rừng dầu Hồng Liêm có tổng vốn đầu tư khoảng 3.000 tỷ đồng hiện vướng mắc do một số công trình được xây dựng khi chưa được cấp phép. Tỉnh Lâm Đồng kiến nghị cho phép tiếp tục triển khai dự án nếu phù hợp với các quy hoạch có liên quan, đồng thời áp dụng cơ chế xử lý theo hướng cho tồn tại các công trình đã xây dựng để tránh lãng phí nguồn lực đầu tư.

Nỗ lực khơi thông những dự án nghìn tỷ “đắp chiếu” -0
Dự án King Palace tại Đà Lạt dừng hoạt động từ nhiều năm qua đang gây xuống cấp nhiều hạng mục.

Đối với dự án King Palace tại Đà Lạt (700 tỷ đồng), tỉnh Lâm Đồng kiến nghị cho phép tiếp tục cho doanh nghiệp thuê khai thác theo hợp đồng đã ký nhằm bảo tồn và phát huy giá trị của công trình kiến trúc – lịch sử này, đồng thời góp phần phát triển du lịch địa phương.

Các dự án như Trung tâm thương mại Nguyễn Kim Đà Lạt (gần 96 tỷ đồng), khu biệt thự nghỉ dưỡng Đồi Hòn Rơm (1.880 tỷ đồng) hay khách sạn Merperle Đà Lạt (1.000 tỷ đồng) cũng được tỉnh Lâm Đồng đề nghị áp dụng các cơ chế đặc thù theo nghị quyết của Quốc hội để tháo gỡ vướng mắc về đất đai, thủ tục đầu tư và kết luận thanh tra trước đây.

Theo ông Lê Trọng Yên, Phó Chủ tịch UBND tỉnh Lâm Đồng, nếu được tháo gỡ kịp thời, các dự án này sẽ khai thác hiệu quả tiềm năng đất đai, cảnh quan và nguồn lực đầu tư của doanh nghiệp, đồng thời tạo thêm nhiều việc làm cho người dân, tăng thu ngân sách và thúc đẩy phát triển du lịch, năng lượng và dịch vụ.

Khắc Lịch

Các tin khác

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Bằng các chiêu trò như “ký hợp đồng thu mua với cam kết giá cao hơn thị trường”, “tuyển nhân viên thu mua sầu riêng hoa hồng cao”, “tạo lòng tin nhập sầu riêng trước, trả tiền sau”…, nhiều người dân đã sập bẫy của nhóm đối tượng lừa đảo dẫn đến nợ nần chồng chất, vật vã trả lãi ngân hàng chỉ vì bị doanh nghiệp thu mua xù nợ…

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Nhiều công trình, dự án được triển khai đồng loạt tại Khu kinh tế Vũng Áng nhưng không tuân thủ các biện pháp bảo vệ môi trường đã được phê duyệt. Cùng với đó, các dự án chống ngập không hiệu quả dẫn đến đại công trường Vũng Áng trở thành vùng trũng kể cả khi không mưa bão.

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Kết luận thanh tra chỉ ra rằng, do công tác khảo sát sơ bộ để lập khái toán phần chi phí bồi thường giải phóng mặt bằng (GPMB) không chính xác dẫn đến Dự án hạ tầng kỹ thuật khu tái định cư (viết tắt là DA tái định cư) tăng tổng mức đầu tư. Trong khi đó, căn cứ Luật Đầu tư công và Luật Xây dựng năm 2014, DA này không thuộc trường hợp được điều chỉnh tổng mức đầu tư…

Để xóa án tích cần thực hiện thủ tục như thế nào?

Để xóa án tích cần thực hiện thủ tục như thế nào?

Hỏi: Năm 2018, cháu tôi phạm tội trộm cắp tài sản và bị Tòa án tuyên phạt 2 năm tù giam. Năm 2020, cháu đã chấp hành xong và đến nay không phạm tội mới. Năm 2026, cháu nộp hồ sơ xin việc tại một doanh nghiệp nước ngoài nhưng bị từ chối với lý do chưa xóa án tích. Xin tòa soạn hướng dẫn thực hiện thủ tục xóa án tích theo quy định của pháp luật. (Thu Hà, phường Hà Đông, Hà Nội)

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Tình trạng chậm bồi thường, giải toả để thu hồi đất phục vụ dự án tại TP Hồ Chí Minh đã kéo dài nhiều năm, nhưng đến nay một loạt các dự án hạ tầng trọng điểm, dự án có vốn đầu tư công tại thành phố vẫn tiếp tục đối diện với tình trạng khởi công, động thổ xong phải “nằm” chờ bàn giao mặt bằng…

Người dân sống bất an gần mỏ khai thác đá

Người dân sống bất an gần mỏ khai thác đá

Mỗi khi tiếng nổ lớn từ hoạt động nổ mìn khai thác đá của Công ty TNHH Thạch Bảo Phong vang lên, nhà cửa rung lắc, đá từ khu vực mỏ văng xuống mái nhà, vườn và đường đi. Nhiều hộ dân sinh sống dưới chân núi tại thôn Thành Lãm, xã Tân Thành, tỉnh Thanh Hóa luôn trong tâm trạng bất an…

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án mở rộng cao tốc La Sơn - Hòa Liên đã hoàn thành khoảng 97% khối lượng, nhưng những hạng mục cuối cùng và các điểm sạt trượt trên tuyến đang đặt ra yêu cầu cấp thiết về thời gian, kỹ thuật và an toàn. Các nhà thầu đang chạy đua với thời tiết, phấn đấu cơ bản hoàn thành dự án vào 15/8 tới như đã cam kết với Bộ Xây dựng.

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Thời gian qua, nhiều tàu cá của ngư dân phường Thuận An (TP Huế) phải nằm bờ do chưa đăng kiểm hoặc thiếu các thủ tục theo quy định. Tình trạng này không những ảnh hưởng đến hoạt động sản xuất, bám biển của ngư dân mà còn làm tàu cá xuống cấp, hư hỏng do neo đậu dài ngày.

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Khoảng tháng 1/2022, tôi có cho chị hàng xóm mượn xe máy. Do sơ suất nên chị đã làm mất xe của tôi, chị có trình báo Công an và báo cho tôi biết. Lúc đó tôi chưa yêu cầu phải bồi thường ngay. Đến nay, tôi có yêu cầu chị bồi thường chiếc xe đã mất nhưng chị từ chối. Xin hỏi, tôi có thể khởi kiện yêu cầu chị bồi thường thiệt hại chiếc xe đã mất được không? (Thu An, phường Hà Nam, tỉnh Ninh Bình)

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Kết luận thanh tra về các dự án có khó khăn, vướng mắc, tồn đọng kéo dài trên địa bàn TP Hồ Chí Minh theo yêu cầu của Thanh tra Chính phủ do Thanh tra thành phố vào tháng 6 vừa qua đã nêu ra vấn đề bất thường về tiền thuê đất của Khu công nghiệp (KCN) Việt Nam - Singapore II (VSIP II) và KCN Đại Đăng…

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Đã 18 năm kể từ ngày bản án có hiệu lực pháp luật, vụ việc liên quan đến khu nhà, đất và trạm xăng Hồng Hưng tại số 443 Phan Đình Phùng, phường Xuân Hương – Đà Lạt vẫn chưa được thi hành dứt điểm. UBND tỉnh Lâm Đồng đã yêu cầu các cơ quan chức năng khẩn trương tổ chức cưỡng chế, giao tài sản theo đúng quy định của pháp luật.

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.
