Khui lộ hàng loạt vi phạm tại một dự án bệnh viện ở Huế

Dự án Bệnh viện đa khoa khu vực phía Nam tỉnh Thừa Thiên Huế do Sở Y tế tỉnh Thừa Thiên Huế (nay là TP Huế) làm chủ đầu tư với tổng mức đầu tư hơn 169 tỷ đồng. Dự án được khởi công từ năm 2003 đến năm 2015 hoàn thành đưa vào sử dụng nhưng hiện nay vẫn chưa quyết toán vốn đầu tư xây dựng do có 29/54 gói thầu không đủ thành phần hồ sơ quyết toán theo quy định…

Vi phạm Luật đấu thầu

Thanh tra TP Huế vừa ban hành Kết luận thanh tra về Dự án Bệnh viện đa khoa khu vực phía Nam tỉnh Thừa Thiên Huế (viết tắt là Dự án). Dự án được UBND tỉnh phê duyệt lần đầu vào tháng 5/2003, qua 4 lần điều chỉnh thì có đến 3 lần vi phạm.

Bệnh viện Đa khoa khu vực phía Nam tỉnh Thừa Thiên Huế vừa được Thanh tra chỉ ra hàng loạt vi phạm.

Theo Thanh tra TP Huế, Dự án từ khi đưa vào hoạt động cho đến nay đã hơn 10 năm nhưng không khai thác hết công suất. Rất nhiều hạng mục công trình đã xây dựng phải bỏ trống, không sử dụng; nhiều thiết bị y tế đã được mua sắm nhưng lưu trữ trong kho từ đó cho đến nay không đưa vào khai thác, sử dụng. Quá trình triển khai thực hiện dự án; chủ đầu tư, đơn vị thi công, các đơn vị tư vấn và các đơn vị có liên quan đã để xảy ra một số vi phạm, thiếu sót trong công tác đầu tư; nghiệm thu thanh toán; mua sắm trang thiết bị; quản lý, sử dụng tài sản công…

Đối với công tác thực hiện Dự án, gói thầu xây dựng hạng mục san nền, tường chắn đất, cổng và hàng rào, đường vào cống; chủ đầu tư không thực hiện gửi thông báo trúng thầu bằng văn bản cho các nhà thầu trúng và không trúng thầu; bản vẽ hoàn công không ghi thời gian, không có chữ ký của người lập bản vẽ; không có hồ sơ quản lý chất lượng gói thầu…

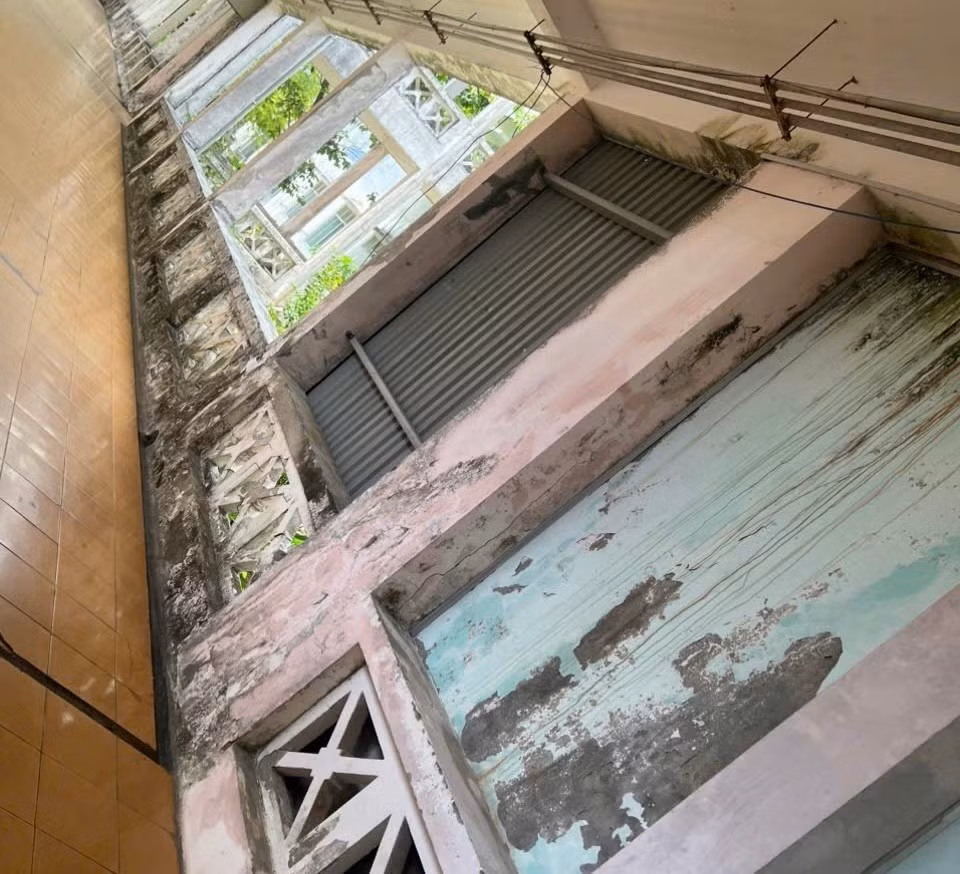

Nhiều phòng vẫn bỏ trống khiến bụi bặm, tường hoen ố.

Ngoài ra, thời gian thi công thực tế gói thầu vượt 2.299 ngày so với hợp đồng thi công đã ký kết; không có phụ lục hợp đồng được ký kết có liên quan đến điều chỉnh thời gian; điều chỉnh kéo dài tiến độ thi công nhưng không báo cáo người có thẩm quyền xem xét, quyết định là vi phạm Luật Đấu thầu năm 2005.

Đối với gói thầu toàn bộ phần xây lắp công trình kiến trúc, hạ tầng kỹ thuật; chủ đầu tư đã không thực hiện thẩm định điều chỉnh, bổ sung dự toán theo khối lượng hoàn thành, lương tối thiểu và biến động giá nguyên nhiên vật liệu tại thời điểm thi công trước khi Sở Y tế ban hành Quyết định phê duyệt. Ngoài ra, có 12 hạng mục không có bản vẽ thiết kế thi công; có 14 hạng mục thi công đã nghiệm thu thanh toán nhưng trong hồ sơ nghiệm thu thanh toán không có bản vẽ hoàn công…

Theo kết luận Thanh tra, đối với gói thầu cung cấp lắp đặt thiết bị y tế bổ sung, không có văn bản trình kế hoạch lựa chọn nhà thầu; không đăng tải kế hoạch lựa chọn nhà thầu; không có tờ trình xin phê duyệt hồ sơ mời thầu; tổ chuyên gia không yêu cầu nhà thầu làm rõ hồ sơ mời thầu; không có báo cáo thẩm định phê duyệt danh sách nhà thầu đáp ứng yêu cầu về mặt kỹ thuật... Ngoài ra, việc thực hiện việc gia hạn thời gian thực hiện Hợp đồng kinh tế được ký kết giữa Sở Y tế với nhà thầu chỉ căn cứ vào thông báo của nhà thầu mà không xác minh thực tế thể hiện sự thiếu trách nhiệm của chủ đầu tư trong công tác quản lý, làm lợi cho nhà thầu.

Dấu hiệu vi phạm pháp luật hình sự

Kết luận Thanh tra cũng chỉ ra rằng, có 35 thiết bị y tế đã được nghiệm thu thanh toán nhưng chưa được sử dụng và đang để trong kho bảo quản tại thời điểm kiểm tra với lý do: không có nhu cầu sử dụng, không có nhân sự đủ trình độ chuyên môn để vận hành thiết bị, không có bệnh nhân để điều trị, tình trạng hoạt động thiết bị không xác định được nên không đưa vào sử dụng, thiết bị đã bị hỏng...

Nhiều khối nhà của Dự án bỏ hoang gây lãng phí ngân sách Nhà nước.

Chánh Thanh tra TP Huế cho rằng, việc để xảy ra tình trạng nêu trên có nguyên nhân từ việc xác định nhu cầu và quyết định đầu tư mua sắm ban đầu của dự án vượt quá quy mô khám chữa bệnh, nhân lực chuyên môn của bệnh viện. Giám đốc Sở Y tế tại thời điểm mua sắm thiết bị (năm 2015) đã thiếu trách nhiệm trong việc xác định nhu cầu mua sắm trang thiết bị không phù hợp với tình hình triển khai dự án dẫn đến quyết định đầu tư mua sắm trang thiết bị y tế cho dự án gây lãng phí ngân sách Nhà nước.

Tại thời điểm năm 2022, Sở Y tế có tổ chức kiểm kê các thiết bị tại bệnh viện đã xác định nhiều thiết bị của gói thầu cung cấp lắp đặt thiết bị y tế bổ sung không hoạt động được gồm: 2 lồng ấp trẻ sơ sinh, 2 máy chạy thận nhân tạo, 1 máy điều trị xung điện, 2 máy giúp thở, 1 máy gây mê... Các thiết bị này hiện nay đã hết thời gian bảo hành và đã hao mòn hết, không sử dụng được do đã bị hỏng, bị lạc hậu về công nghệ, gây ra lãng phí ngân sách Nhà nước…

Nhiều thiết bị y tế được mua sắm nhưng không lâu nay không sử dụng.

Các biên bản nghiệm thu vào ngày 22/6/2015 và ngày 18/8/2015 đều được chủ đầu tư và đơn vị cung cấp cùng đơn vị tư vấn giám sát lắp đặt vận hành xác nhận tất cả thiết bị của gói thầu cung cấp lắp đặt thiết bị y tế bổ sung đều được vận hành lắp đặt, hướng dẫn sử dụng, chuyển giao công nghệ cho cán bộ của đơn vị sử dụng là không đúng thực tế. Tại thời điểm kiểm tra, có một số thiết bị chưa được lắp đặt chạy thử nghiệm. Các thiết bị chưa được vận hành lắp đặt, hướng dẫn sử dụng, chuyển giao công nghệ cho cán bộ của đơn vị sử dụng đã được chủ đầu tư thanh toán cho đơn vị cung cấp…

Chánh Thanh tra TP Huế khẳng định, việc nghiệm thu không đúng thực tế 2 máy chạy thận nhằm làm căn cứ để chủ đầu tư ký biên bản thanh lý hợp đồng với nhà thầu cung cấp thiết bị, giúp nhà thầu nhận đủ tiền thanh toán dù chưa hoàn thành việc lắp đặt, chạy thử thực tế có dấu hiệu vi phạm pháp luật hình sự về hành vi thiếu trách nhiệm gây hậu quả nghiêm trọng. Ngoài ra, một số thiết bị y tế đã được nghiệm thu thanh toán nhưng không có chứng nhận xuất xứ, không có chứng nhận chất lượng là vi phạm hợp đồng được ký kết, có dấu hiệu vi phạm pháp luật hình sự về hành vi thiếu trách nhiệm gây hậu quả nghiêm trọng…

Với những vi phạm nói trên, Thanh tra TP Huế kiến nghị UBND TP Huế chỉ đạo Sở Y tế nghiêm túc thực hiện Kết luận của Thanh tra. Đồng thời, tùy theo tính chất, mức độ vi phạm để tổ chức kiểm điểm trách nhiệm và có hình thức xử lý phù hợp đối với tập thể, cá nhân có liên quan đã để xảy ra những vi phạm, thiếu sót.

Nhiều khoa, phòng bên trong bệnh viện trông nhếch nhác.

Đồng thời, chỉ đạo Sở Tài chính phối hợp với Sở Y tế tiến hành rà soát, đánh giá lại toàn bộ hồ sơ đề nghị quyết toán dự án hiện có để có phương án xử lý phù hợp trình UBND thành phố xem xét, quyết định giải quyết việc quyết toán dự án, tránh tình trạng tồn đọng, kéo dài. Chỉ đạo Sở Xây dựng chủ trì phối hợp với các đơn vị có liên quan kiểm tra, kiểm định, đánh giá chất lượng công trình để lập hồ sơ đánh giá công trình đưa vào sử dụng phục vụ công tác quyết toán dự án hoàn thành của Sở Y tế.

Đối với Sở Y tế thực hiện nghiêm túc Kết luận thanh tra của Thanh tra Thành phố, đồng thời tổ chức kiểm điểm trách nhiệm đối với tập thể và cá nhân có liên quan đến những vi phạm, thiếu sót. Đồng thời, tiến hành thực hiện các nhiệm vụ được giao tại Thông báo ngày 25/4/2026 của UBND thành phố để hoàn thiện phương án khai thác, sử dụng có hiệu quả công trình xây dựng và thiết bị của Bệnh viện Đa khoa khu vực phía Nam. Hiện, UBND TP Huế đang thực hiện đề án bàn giao bệnh viện này cho Trường Đại học Y Dược Huế.

Đối với Ban Quản lý khu kinh tế, công nghiệp TP Huế, tổ chức kiểm điểm trách nhiệm đối với tập thể và cá nhân có liên quan đến những vi phạm, thiếu sót đã nêu tại Kết luận thanh tra.

Hải Lan

Các tin khác

Sau 6 năm, khu dân cư 98 ha vẫn chưa được tính tiền sử dụng đất?

Sau 6 năm, khu dân cư 98 ha vẫn chưa được tính tiền sử dụng đất?

Theo kết luận của Thanh tra TP Đồng Nai, tháng 8/2018 UBND tỉnh Đồng Nai trước đây đã quyết định chủ trương đầu tư, chấp thuận nhà đầu tư, chỉ định nhà thầu cho Công ty CP Phú An Lành thực hiện Dự án khu dân cư Phú An Lành (nay thuộc phường Trảng Bom) với diện tích 97,99ha. Nhưng đến nay dự án vẫn chỉ là khu đất trống…

 Khi "đất vàng" chờ gỡ nút thắt pháp lý

Khi "đất vàng" chờ gỡ nút thắt pháp lý

Sau hơn một năm thực hiện sắp xếp đơn vị hành chính, tỉnh Nghệ An đang phải đối mặt với bài toán hóc búa: xử lý dứt điểm hàng trăm cơ sở nhà, đất dôi dư trước thời hạn "tối hậu thư" ngày 30/10/2026. Đây không chỉ là cuộc đua với thời gian mà còn là cuộc sát hạch về năng lực quản trị, sự linh hoạt trong cơ chế và quyết tâm bảo toàn, phát huy hiệu quả nguồn tài sản công.

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Cải tạo trường học chậm tiến độ, nhà thầu bị phạt hơn 850 triệu

Sau khi bị chấm dứt hợp đồng tại gói thầu số 22 dự án xử lý ô nhiễm môi trường TP Huế, một nhà thầu tiếp tục bị cơ quan chức năng TP Huế ra quyết định xử phạt hơn 850 triệu đồng do thi công cải tạo các hạng mục tại Trường THPT chuyên Quốc Học Huế chậm tiến độ.

Tái diễn tình trạng ô nhiễm môi trường tại cảng biển Nghi Sơn

Tái diễn tình trạng ô nhiễm môi trường tại cảng biển Nghi Sơn

Người dân sinh sống gần khu bến Nam Nghi Sơn, phường Nghi Sơn, tỉnh Thanh Hóa nhiều năm qua phải đối mặt với bụi, tiếng ồn và ô nhiễm nước từ các bãi tập kết, trung chuyển than chảy ra môi trường. Đáng chú ý, những tồn tại về công tác bảo vệ môi trường tại một số bến đã được cơ quan chức năng kiểm tra, chỉ rõ và xử phạt, song đến nay việc khắc phục vẫn chưa triệt để.

Văn phòng đăng ký đất đai tỉnh An Giang đang thực hiện chuẩn hóa, cập nhật dữ liệu đất đai.

Vì sao các dự án trên địa bàn tỉnh An Giang chậm tiến độ giải phóng mặt bằng ?

Thanh tra tỉnh An Giang vừa có kết luận về trách nhiệm thực hiện công vụ trong công tác giải phóng mặt bằng các dự án khó khăn, vướng mắc do Sở Xây dựng, Ban Quản lý dự án Đầu tư Xây dựng - Giao thông, Ban Quản lý dự án tỉnh và Ban Quản lý dự án Đầu tư xây dựng các công trình Nông nghiệp và Phát triển nông thôn tỉnh làm chủ đầu tư.

Hệ lụy kéo dài dự án Khu dân cư Bình Trưng Đông - Cát Lái ở TP Hồ Chí Minh

Hệ lụy kéo dài dự án Khu dân cư Bình Trưng Đông - Cát Lái ở TP Hồ Chí Minh

Cách đây 25 năm, sau khi được UBND TP Hồ Chí Minh ủy quyền, Sở Kế hoạch và Đầu tư (nay là Sở Tài Chính) đã chấp thuận cho Công ty Xây dựng và Kinh doanh nhà Phú Nhuận (Công ty Phú Nhuận) thực hiện Dự án xây dựng hạ tầng kỹ thuật chính Khu dân cư Bình Trưng Đông - Cát Lái với quy mô 154 ha. Theo Thanh tra thành phố, hầu như dự án còn đang dở dang, đất đai bị bỏ lãng phí kéo dài…

An Giang phát hiện vi phạm về quản lý nhà đất

An Giang phát hiện vi phạm về quản lý nhà đất

Thanh tra tỉnh An Giang đã chỉ ra nhiều vi phạm liên quan cơ sở nhà, đất dôi dư sau sắp xếp ở số 305A đường Điện Biên Phủ, phường Xuân Hòa, TP Hồ Chí Minh. Thanh tra tỉnh An Giang đã chuyển thông tin đến Công an tỉnh để xem xét, xử lý theo quy định đối với một số dấu hiệu vi phạm quy định về quản lý, sử dụng tài sản Nhà nước gây thất thoát, lãng phí và lập quỹ trái phép.

TP Hồ Chí Minh: Xử phạt hàng loạt cơ sở y tế, phòng khám vi phạm

TP Hồ Chí Minh: Xử phạt hàng loạt cơ sở y tế, phòng khám vi phạm

Chiều 4/9, Phòng Kiểm tra - Pháp chế Sở Y tế TP Hồ Chí Minh vừa công khai danh sách các quyết định xử phạt vi phạm hành chính đối với nhiều công ty, cơ sở kinh doanh và cá nhân vi phạm trong lĩnh vực y tế. Tổng số tiền xử phạt lên tới hàng trăm triệu đồng cùng nhiều hình thức phạt bổ sung như đình chỉ hoạt động, tước quyền sử dụng giấy phép hoạt động và chứng chỉ hành nghề khám bệnh, chữa bệnh (KCB).

Ngăn chặn xây dựng trái phép trong vùng giải phóng mặt bằng

Ngăn chặn xây dựng trái phép trong vùng giải phóng mặt bằng

Khu kinh tế Chân Mây – Lăng Cô ở xã Chân Mây – Lăng Cô (TP Huế) đang trong quá trình phát triển nhanh với nhiều dự án trong và ngoài nước được triển khai xây dựng… Dù đã được thông báo, nhắc nhở song trong quá trình kiểm kê tài sản phục vụ công tác đền bù giải phóng mặt bằng (GPMB) các dự án, chính quyền địa phương vẫn phát hiện còn tình trạng người dân xây thêm sân, hàng rào, công trình phụ, trồng cây xanh… để chờ được đền bù.

Thanh tra nêu nhiều sai phạm tại Dự án khu dân cư núi Dòng Dài

Thanh tra nêu nhiều sai phạm tại Dự án khu dân cư núi Dòng Dài

Với dự án Khu dân cư tại núi Dòng Dài với tổng diện tích khoảng hơn 156ha tại phường Phước Tân, Thanh tra TP Đồng Nai đã chỉ ra nhiều tồn tại trong lựa chọn nhà đầu tư, giao, cho thuê đất, bố trí quỹ đất nhà ở xã hội và hoạt động xây dựng…

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý ô nhiễm dang dở nhiều năm, Huế “trảm” nhà thầu

Dự án xử lý triệt để ô nhiễm môi trường do rác thải sinh hoạt tại các khu vực trọng điểm trên địa bàn TP Huế (gọi tắt dự án xử lý ô nhiễm môi trường) thi công nhiều năm vẫn chưa hoàn thành. Chủ đầu tư đã ra quyết định xử phạt, chấm dứt hợp đồng đối với nhà thầu thi công chậm tiến độ.

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Loạt nhà máy rác “ngắc ngoải”, nguy cơ phát sinh điểm nóng về môi trường

Các dự án xử lý rác thải trên địa bàn tỉnh Hà Tĩnh không thể đầu tư xây dựng, hoặc xây dựng xong thì gặp sự cố, không phát huy hiệu quả. Để xử lý lượng rác thải tồn đọng, một số doanh nghiệp liên quan đã lén lút chôn lấp trái phép hoặc xin ngừng hoạt động buộc cơ quan Công an phải vào cuộc.

Vì sao Dược phẩm Phúc Thiện bị hàng loạt đơn vị cấm tham gia đấu thầu?

Vì sao Dược phẩm Phúc Thiện bị hàng loạt đơn vị cấm tham gia đấu thầu?

Việc đưa cả người lao động đã qua đời vào danh sách thương binh ưu tiên nhằm “trục lợi” điểm đánh giá thầu thuốc tại hàng loạt bệnh viện (BV) lớn đã khiến Công ty Cổ phần Dược phẩm Phúc Thiện trả giá đắt. Không chỉ bị các bệnh viện “cấm cửa” và tịch thu bảo lãnh, doanh nghiệp này vừa nhận “án phạt” nặng từ Sở Y tế TP Hồ Chí Minh: cấm tham gia đấu thầu 5 năm trên toàn hệ thống y tế công lập trực thuộc.

Dự án khu dân cư 55 ha hơn 22 năm vẫn chỉ là bãi đất trống

Dự án khu dân cư 55 ha hơn 22 năm vẫn chỉ là bãi đất trống

Dự án khu dân cư rộng khoảng 55ha tại phường Nhơn Trạch (TP Đồng Nai) được UBND tỉnh Đồng Nai trước đây chấp thuận chủ trương đầu tư, giới thiệu địa điểm cho doanh nghiệp thực hiện nhưng đến nay đã hơn 22 năm trôi qua vẫn chỉ là bãi đất trống…
