Hàng loạt sai phạm tại các dự án điện ở Đắk Nông

Liên quan đến thông tin “Cấp giấy chứng nhận đầu tư 2 dự án thủy điện trên... đất rừng” mà Báo CAND đã phản ánh, ông Dương Minh Châu, phó giám đốc Sở Kế hoạch và Đầu tư Đắk Nông cho biết Sở đang chủ trì, phối hợp với các đơn vị liên quan rà soát các hồ sơ, thủ tục liên quan để báo cáo các cơ quan có thẩm quyền tìm giải pháp.

Như Báo CAND đã phản ánh, ngày 6/9/2007, UBND tỉnh Đắk Nông có quyết định cho phép Công ty CP xây dựng COSEVCO 77 là chủ đầu tư thực hiện Dự án thủy điện Đắk Glun 2 và Đắk Glun 3 (đóng trên địa bàn huyện Tuy Đức, tỉnh Đắk Nông). Năm 2008, 2 dự án này được chuyển sang cho Công ty CP Thủy điện Đắk Glun làm chủ đầu tư với công suất 11MW, tổng mức đầu tư 350 tỉ đồng (hoàn thành năm 2011). Đến ngày 22/12/2010, UBND tỉnh Đắk Nông lại điều chỉnh tiến độ 2 dự án này là năm 2012 - 2014.

Ngày 23/7/2010, UBND tỉnh Đắk Nông có quyết định giao 59,8ha đất cho chủ đầu tư để xây dựng lòng hồ, đồng thời cho thuê 148,2ha đất tại xã Quảng Tâm, Đắk Ngo, huyện Tuy Đức để thực hiện dự án.

Hàng loạt sai phạm tại các dự án điện ở Đắk Nông -0
Dự án Thủy điện Đắk Glun 2 và Đắk Glun 3 được cấp chồng lấn lên đất quốc phòng.

Theo kết luận của Thanh tra Chính phủ, tại thời điểm UBND tỉnh Đắk Nông giao 208ha đất cho chủ đầu tư thì hiện trạng 188,99ha đất có rừng (trong đó có 25,23ha rừng tự nhiên); 19,01ha đất không có rừng. Sau khi dự án khởi công, cơ quan chức năng tiếp tục phát hiện có 59,5/208ha đất bị chồng lấn lên đất quốc phòng mà trước đó UBND tỉnh Đắk Nông giao cho dự án thủy điện Đắk Glun 2, 3. Bên cạnh đó, ngày 22/7/2021, Sở Tài nguyên và Môi trường Đắk Nông đối chiếu ranh giới tọa độ tuyến kênh và hồ sơ điều chỉnh quy hoạch thì phát hiện có 15,3ha nằm ngoài ranh giới đã được UBND tỉnh Đắk Nông cho thuê đất.

Ông Phạm Cao Trí, giám đốc Công ty CP thủy điện Đắk Glun cho biết, đến nay dự án đã triển khai 15 năm, chủ đầu tư đã chi hơn 85 tỉ đồng nhưng mới đạt tiến độ khoảng 25%. Dự án vẫn có quá nhiều vướng mắc phát sinh về đất đai, quy hoạch phải chờ Thanh tra Chính phủ, địa phương thống nhất giải pháp mới có thể triển khai tiếp.

Hàng loạt sai phạm tại các dự án điện ở Đắk Nông -0

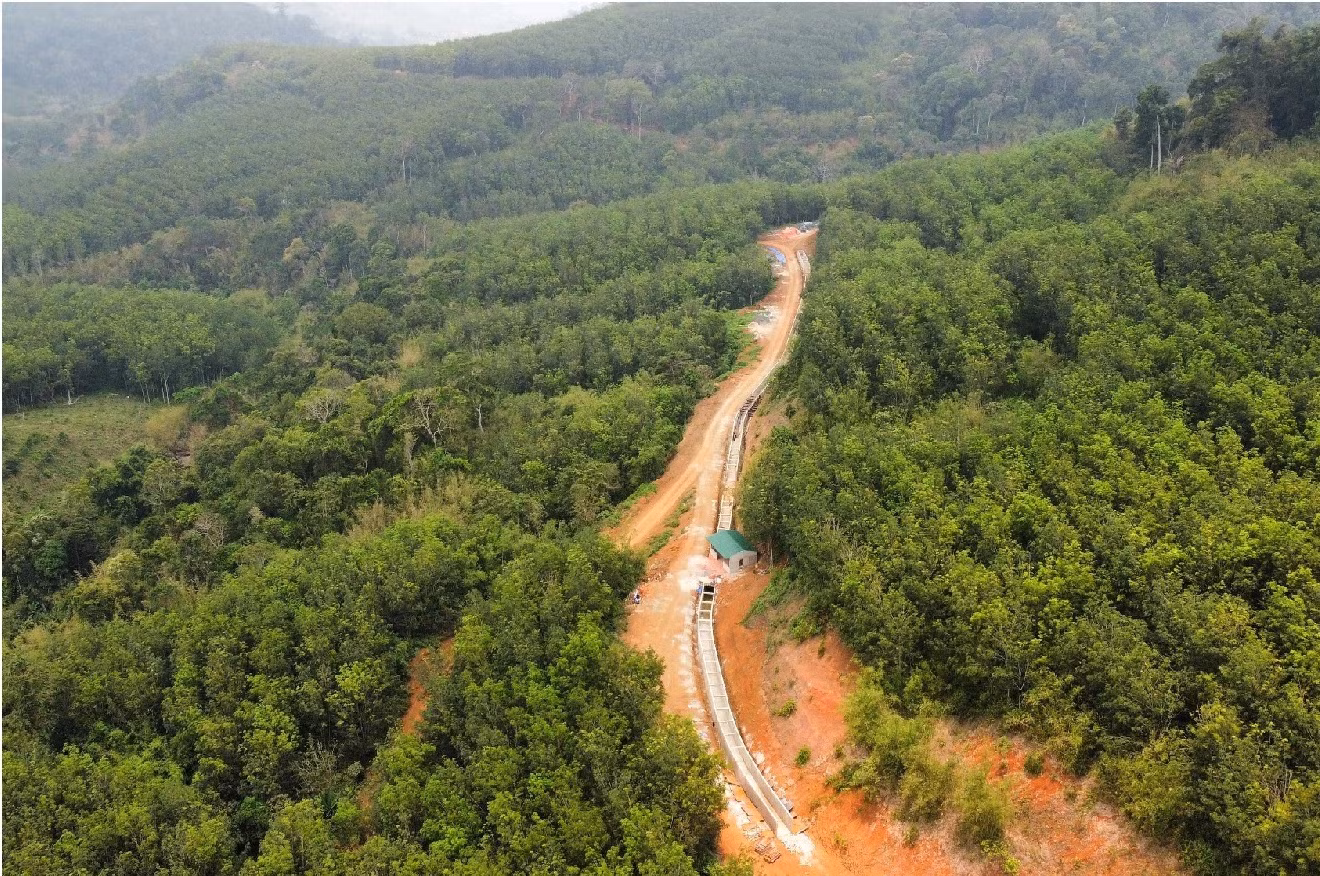

Tuyến kênh Dự án Thủy điện Đắk Glun 2 và Đắk Glun 3 xây dựng ngoài đất ranh giới được cấp phép.

Theo lãnh đạo Sở Kế hoạch và Đầu tư Đắk Nông, ngày 19/3/2020, đơn vị đã chấp thuận việc giãn tiến độ đầu tư Nhà máy thủy điện Đắk Glun 2, 3 đến tháng 3/2022. Thế nhưng, đến nay dự án vẫn chưa thể hoàn thành vì nhiều lý do khác nhau.

Ông Dương Minh Châu, Phó giám đốc Sở Kế hoạch và Đầu tư tỉnh Đắk Nông cho biết, đơn vị đã chủ trì các sở ngành, địa phương họp bàn giải pháp sau khi có kết luận của Thanh tra Chính phủ. “Vướng mắc lớn nhất tại hai dự án này là liên quan đến diện tích đất rừng, chồng lấn đất quốc phòng. Tuy nhiên, hiện những hạng mục đã đầu tư chưa đụng tới những diện tích này. Sở cũng đã có báo cáo, đưa ra một số giải pháp để UBND tỉnh xem xét, đánh giá, giải trình với Thanh tra Chính phủ. Nếu địa phương bóc tách, thu hồi những diện tích này thì sẽ gỡ được vướng mắc đã được Thanh tra Chính phủ chỉ ra. Nếu các phương án do tỉnh đưa ra được Thanh tra, Thủ tướng Chính phủ chấp thuận, thống nhất thì sẽ triển khai”, ông Châu nói.

Cũng theo Kết luận của Thanh tra Chính phủ, ngoài vướng mắc, sai phạm tại 2 dự án thủy điện trên thì trong đầu tư, xây dựng đối với nhiều dự án điện gió, điện năng lượng mặt trời tại Đắk Nông cũng để xảy ra hàng loạt sai phạm, cần có giải pháp tháo gỡ.

Hàng loạt sai phạm tại các dự án điện ở Đắk Nông -0
Ngoài ra, hàng loạt dự án điện gió được cấp chồng lấn trên quy hoạch bôxít đã được Thủ tướng Chính phủ phê duyệt.

Theo kết luận, UBND tỉnh Đắk Nông có sai phạm trong việc có chủ trương nhưng chưa có quyết định chấp thuận chủ trương đầu tư đối với 4 dự án điện năng lượng mặt trời, gồm: Xuyên Hà (130MWp), Ea T’Ling (95MWp), Cư Knia (180MWp), KN Buôn Tua Srah (390MWp). Đến thời điểm thanh tra, tỉnh vẫn chưa giải quyết dứt điểm sai phạm này.

Ngoài ra, đối với 2 dự án điện năng lượng mặt trời Cư Jút (50MWp), Trúc Sơn (33,4MWp), UBND tỉnh Đắk Nông chấp thuận chủ trương đầu tư khi vị trí đất thực hiện 2 dự án này không phù hợp với quy hoạch, kế hoạch sử dụng đất của địa phương. Chủ đầu tư 2 dự án này cũng chưa thực hiện việc báo cáo đánh giá tác động môi trường cho hạng mục đường dây 110KV. Chưa hết, 2 dự án này đã vận hành thương mại trước khi được cơ quan có thẩm quyền nghiệm thu, để có thông báo hoàn thành…

Tương tự, Thanh tra Chính phủ cũng chỉ rõ, có 6 dự án điện gió, gồm: Nam Bình 1 (30MW), Đắk Hòa (50MW), Asia Đắk Song 1 (50MW) và Đắk N’đrung 1,2,3 (300MW) có tổng mức đầu tư khoảng 15.000 tỉ đồng chồng lấn lên quy hoạch bôxít đã được Thủ tướng Chính phủ phê duyệt năm 2007; vị trí đất thực hiện dự án chưa được quy hoạch vào mục đích xây dựng công trình năng lượng.

Trong buổi làm việc mới đây với đoàn công tác Chính phủ, ông Hồ Văn Mười, Chủ tịch UBND tỉnh Đắk Nông thừa nhận, hiện nay toàn tỉnh có đến 1.062 dự án, công trình có diện tích đất chồng lấn với quy hoạch bôxít và khu vực dự trữ khoáng sản quốc gia (có tổng mức đầu tư khoảng 20.000 tỉ đồng. Trong đó, các dự án đầu tư công thuộc kế hoạch đầu tư công trung hạn 2021-2025 khoảng 5.000 tỉ đồng). Trong số này có 6 dự án đầu tư công 1.500 tỉ đồng đã được Thủ tướng Chính phủ giao kế hoạch đầu tư công trung hạn 2021-2025) cũng đều nằm trong vùng quy hoạch bôxít.

Chủ tịch UBND tỉnh Đắk Nông cho biết, ngày 28/4 vừa qua, Thanh tra Chính phủ đã ra kết luận về việc quản lý sử dụng đất xây dựng các dự án điện gió chồng lấn quy hoạch bôxít. “UBND tỉnh Đắk Nông đã báo cáo, kiến nghị, đề xuất các Bộ, ngành Trung ương để xem xét giải quyết. Tuy nhiên, đến nay những đề nghị của tỉnh chưa được giải quyết đến kết quả cuối cùng, ảnh hưởng rất lớn đến phát triển kinh tế - xã hội tại địa phương”, ông Hồ Văn Mười nói.

Hàng loạt sai phạm tại các dự án điện ở Đắk Nông -0
Dính sai phạm, vướng mắc, nhiều dự án điện gió ở Đắk Nông không thể vận hành dù đã hoàn thiện xây dựng.

Thanh tra Chính phủ đề nghị Bộ Công thương, UBND tỉnh Đắk Nông kiểm tra, xử lý trách nhiệm những cá nhân tập thể liên quan và chấn chỉnh, khắc phục các sai phạm theo kết luận. Thanh tra cũng kiến nghị Thủ tướng giao Bộ Công an tiếp nhận hồ sơ, tài liệu để xem xét điều tra việc quản lý, sử dụng đất xây dựng 5 dự án điện gió chồng lấn quy hoạch bôxít dù các bộ đã có văn bản “tuýt còi”, nhắc nhở trước khi đầu tư.

Ngoài ra, việc chủ đầu tư dự án Nhà máy thủy điện Đắk Glun 2,3 “xẻo” hơn 15ha đất ngoài ranh giới; việc giao 25,2/208ha đất rừng tự nhiên làm thủy điện cũng bị kiến nghị điều tra. Thanh tra Chính phủ cũng yêu cầu thu hồi quyết định chứng nhận đầu tư đối với 2 nhà máy thủy điện này đồng thời xem xét trách nhiệm việc giao dự án trên đất rừng, đất quốc phòng.

Văn Thành

Các tin khác

TP Huế: Làm rõ việc chưa được phê duyệt nhưng vẫn khai thác gỗ trên đất rừng

TP Huế: Làm rõ việc chưa được phê duyệt nhưng vẫn khai thác gỗ trên đất rừng

Ngày 13/5, thông tin từ Sở Nông nghiệp và Môi trường (NN&MT) TP Huế cho biết, ông Nguyễn Đình Đức, Giám đốc Sở NN&MT vừa ký ban hành quyết định thành lập Tổ kiểm tra công tác quản lý sử dụng đất, trồng rừng, khai thác rừng tại khoảnh 3, tiểu khu 166 do Ban Quản lý rừng phòng hộ (RPH) Nam Sông Hương quản lý thuộc địa phận phường Phú Bài, TP Huế.

Đà Nẵng “siết” khai thác khoáng sản, chặn đầu cơ vật liệu xây dựng

Đà Nẵng “siết” khai thác khoáng sản, chặn đầu cơ vật liệu xây dựng

Không chỉ là câu chuyện thiếu cát hay tăng giá đất san lấp, áp lực vật liệu xây dựng đang trở thành phép thử đối với năng lực quản trị đô thị của Đà Nẵng trong giai đoạn phát triển mới. Trước nguy cơ chậm tiến độ các công trình trọng điểm, thành phố đồng loạt triển khai các biện pháp mạnh để vừa tăng nguồn cung, vừa ngăn chặn tình trạng “cát tặc”, đầu cơ và thao túng thị trường.

Giấy tờ nào là căn cứ xác định sử dụng ổn định khi cấp sổ đỏ?

Giấy tờ nào là căn cứ xác định sử dụng ổn định khi cấp sổ đỏ?

Hỏi: Năm 1988, tôi mua mảnh đất của gia đình hàng xóm. Việc mua bán có giấy viết tay nhưng hiện tại đã thất lạc, người bán cũng chuyển đi nơi khác. Nay tôi muốn làm thủ tục cấp Giấy chứng nhận quyền sử dụng đất, UBND cấp xã yêu cầu tôi cung cấp căn cứ chứng minh đất đã sử dụng ổn định. Xin hỏi, căn cứ nào để chứng minh sử dụng đất ổn định theo yêu cầu của UBND cấp xã? (Phạm Khôi, phường Cửa Lò, tỉnh Nghệ An)

Kỳ cuối: Để biển không chỉ đẹp... trên giấy

Kỳ cuối: Để biển không chỉ đẹp... trên giấy

Từ Cửa Tùng, Vịnh Lăng Cô, Bãi biển Mỹ Khê đến Vịnh Nha Trang,... miền Trung đang đứng trước cơ hội lớn để biến biển thành động lực tăng trưởng. Các địa phương không thiếu tiềm năng, cũng không thiếu những bản quy hoạch đầy tham vọng. Nhưng thực tế thời gian qua cho thấy điều còn thiếu không nằm ở ý tưởng, mà chính là năng lực tổ chức thực hiện.

Phát hiện bệnh viện xả nước thải chưa qua xử lý ra môi trường

Phát hiện bệnh viện xả nước thải chưa qua xử lý ra môi trường

Ngày 12/5, Phòng CSKT Công an TP Cần Thơ cho biết, đơn vị vừa phát hiện Bệnh viện đa khoa Quốc tế S.I.S (gọi tắt là Bệnh viện S.I.S, địa chỉ ở đường Nguyễn Văn Cừ, phường An Bình, TP Cần Thơ) xả nước thải chưa qua xử lý, có dấu hiệu ô nhiễm... ra môi trường.

Kỳ 3: Ai chịu trách nhiệm?

Kỳ 3: Ai chịu trách nhiệm?

Những dòng nước đen vẫn lặng lẽ chảy ra biển sau mỗi cơn mưa. Những bãi tắm được đầu tư hàng chục, hàng trăm tỷ đồng vẫn đóng cửa hoặc hoạt động cầm chừng. Trong khi đó, tại nhiều điểm đến quen thuộc, dòng khách tiếp tục dồn về khiến hạ tầng quá tải, rác thải gia tăng và sức ép môi trường ngày càng lớn. Đằng sau những lớp áp lực ấy không chỉ là câu chuyện ô nhiễm hay sự lãng phí đầu tư.

Cao điểm mùa du lịch, khách lại “sập bẫy” đặt phòng online

Cao điểm mùa du lịch, khách lại “sập bẫy” đặt phòng online

Bước vào cao điểm du lịch hè, nhu cầu tìm kiếm homestay, khách sạn tại Đà Lạt (Lâm Đồng) tăng mạnh cũng là lúc các đối tượng lừa đảo trên không gian mạng gia tăng hoạt động. Với hình ảnh đẹp mắt, những lời quảng cáo hấp dẫn cùng các fanpage được đầu tư bài bản, nhiều du khách đã mất từ vài triệu tới cả chục triệu đồng vì đặt phòng online.

Người dân Huế đồng thuận, khẩn trương bàn giao mặt bằng các dự án trọng điểm

Người dân Huế đồng thuận, khẩn trương bàn giao mặt bằng các dự án trọng điểm

Dự án mở rộng tuyến đường Nguyễn Hoàng (phường Kim Long) được xác định là công trình trọng điểm của TP Huế nên thời gian qua, chính quyền địa phương cùng các đơn vị liên quan đã nỗ lực tuyên truyền, vận động người dân bị ảnh hưởng dự án sớm bàn giao mặt bằng. Nhờ vậy nên đến nay, phần lớn các hộ dân đều đồng thuận tháo dỡ nhà cửa, di dời tài sản để bàn giao đất thực hiện dự án.

Lúng túng chuyện phân bổ tiền hỗ trợ người dân bị thiệt hại do lũ lụt ở Huế

Lúng túng chuyện phân bổ tiền hỗ trợ người dân bị thiệt hại do lũ lụt ở Huế

Ủy ban Trung ương MTTQ Việt Nam – Ban Vận động cứu trợ Trung ương đã phê duyệt, phân bổ cho TP Huế hơn 67 tỷ đồng với mức hỗ trợ 3 triệu đồng/hộ cho các hộ dân bị ảnh hưởng do đợt mưa lũ lịch sử năm 2025. Số tiền này tương ứng với 22.618 hộ, đạt khoảng 16,7% so với đề xuất của địa phương...

Chính quyền địa phương ở Huế vào cuộc sau phản ánh của Báo Công an nhân dân

Chính quyền địa phương ở Huế vào cuộc sau phản ánh của Báo Công an nhân dân

Ngày 6/5 vừa qua, Báo Công an nhân dân (CAND) đăng bài “Di tích quốc gia tháp đôi Liễu Cốc hơn 1.000 năm tuổi chậm được trùng tu, bảo tồn, vì sao ?”, phản ánh di tích cấp quốc gia tháp đôi Liễu Cốc (ở làng Liễu Cốc Thượng, Tổ dân phố Xuân Tháp, phường Kim Trà, TP Huế) hơn 1.000 năm tuổi đã được các cơ quan chức năng tổ chức khai quật khảo cổ học 2 đợt. Tuy nhiên đến nay, di tích kiến trúc - nghệ thuật cấp quốc gia này đang trong tình trạng xuống cấp, chưa được tu bổ, bảo tồn để phát huy giá trị di tích đặc trưng của văn hóa Chăm Pa.

Người dân bất an vì 2 tòa tháp 13 tầng gây tranh cãi

Người dân bất an vì 2 tòa tháp 13 tầng gây tranh cãi

Các hộ dân cho rằng, 2 tòa tháp 13 tầng nằm trong dự án Nhà tang lễ quận Thanh Xuân (phường Khương Đình, Hà Nội) nhằm lưu trữ tro cốt sẽ ảnh hưởng đến đời sống hàng ngày, do đó, họ đã gửi đơn kiến nghị đến nhiều nơi.

Các hành vi bị nghiêm cấm trong quản lý, sử dụng thiết bị phát hiện vi phạm hành chính

Các hành vi bị nghiêm cấm trong quản lý, sử dụng thiết bị phát hiện vi phạm hành chính

Nghị định số 61/2026/NĐ-CP quy định về danh mục, việc quản lý, sử dụng phương tiện, thiết bị kỹ thuật nghiệp vụ và quy trình thu thập, sử dụng dữ liệu thu được từ phương tiện, thiết bị kỹ thuật do cá nhân, tổ chức cung cấp để phát hiện vi phạm hành chính, chính thức có hiệu lực từ ngày 1/4/2026. Đáng chú ý, nghị định đã quy định rõ các  hành vi bị nghiêm cấm nhằm đảm bảo quản lý chặt chẽ việc quản lý, sử dụng phương tiện, thiết bị kỹ thuật nghiệp vụ đúng mục đích, đối tượng theo quy định của pháp luật.

Lâm Đồng: Sống ngột ngạt quanh trại heo bốc mùi nồng nặc

Lâm Đồng: Sống ngột ngạt quanh trại heo bốc mùi nồng nặc

Nhiều năm nay, cuộc sống của hàng chục hộ dân tại xã Tân Hội (Lâm Đồng) bị đảo lộn khi mỗi ngày phải “chịu trận” trong bầu không khí đặc quánh mùi hôi thối bốc ra từ trang trại chăn nuôi nằm giữa khu dân cư. Những cánh cửa luôn đóng kín, những bữa cơm vội vã và nỗi ám ảnh dai dẳng đã trở thành thực tại ngột ngạt, ảnh hưởng tới sức khỏe và sinh hoạt thường nhật của người dân nơi đây.

Loạt dự án trọng điểm tại TP Hồ Chí Minh bị nêu tên do chậm đền bù, giải tỏa

Loạt dự án trọng điểm tại TP Hồ Chí Minh bị nêu tên do chậm đền bù, giải tỏa

Thông tin về tình hình giải ngân vốn đầu tư công cho việc bồi thường, thu hồi đất trong năm 2025 và 2026 vào cuối tháng 4 vừa qua, Sở Nông nghiệp và Môi trường (NNMT) TP Hồ Chí Minh đã nêu tên loạt dự án trọng điểm đang đối mặt với tình trạng chậm đền bù, giải tỏa để thu hồi đất phục vụ triển khai dự án…

Bãi biển ven bán đảo Sơn Trà nhếch nhác vì... du lịch "chui"

Bãi biển ven bán đảo Sơn Trà nhếch nhác vì... du lịch "chui"

Dịp nghỉ lễ 30/4 – 1/5 vừa qua, khi dòng khách đổ về Đà Nẵng tăng mạnh, khu vực bán đảo Sơn Trà tái diễn tình trạng kinh doanh dịch vụ tự phát, du lịch "chui” tái diễn. Từ Bãi Obama, Bãi Rạng đến Bãi Nam, cảnh quan bị xâm hại bởi rác thải, kết cấu tạm bợ, hoạt động dịch vụ trái phép và mô-tô nước áp sát vùng san hô...

Đà Nẵng nói gì trước thông tin “đổ chất thải xuống công trình kè chắn sóng biển nghìn tỷ”?

Đà Nẵng nói gì trước thông tin “đổ chất thải xuống công trình kè chắn sóng biển nghìn tỷ”?

Vào dịp nghỉ lễ, trên một số trang mạng xã hội bất ngờ lan truyền hình ảnh phản ánh việc nghi đổ chất thải xuống khu vực thi công dự án Kè biển Cửa Đại (phường Hội An Đông, TP Đà Nẵng), có mức đầu tư nghìn tỷ đồng, khiến nhiều người dân và du khách không khỏi lo ngại về nguy cơ ảnh hưởng đến môi trường cũng như chất lượng các bãi tắm ven biển.
