Bất chấp cảnh báo, nhà máy điện gió vẫn tổ chức vận hành thử nghiệm

Liên quan đến vụ hàng chục hộ dân chưa được bồi thường dù nằm trong hành lang an toàn cột tháp gió của Dự án điện gió Ia Le 1 mà Báo CAND đã phản ánh, mới đây, nhà máy này đã tiến hành vận hành thử nghiệm bất chấp phản đối của người dân, chính quyền địa phương và cảnh báo từ cơ quan chuyên môn.

Ngày 3/6, UBND huyện Chư Pưh (tỉnh Gia Lai) đã có báo cáo gửi UBND tỉnh Gia Lai, Sở Công thương tỉnh Gia Lai và các đơn vị liên quan về kiến nghị của các hộ dân đối với việc cho chạy thử nghiệm các trụ gió tại Dự án điện gió Ia Le 1.

Bất chấp cảnh báo, nhà máy điện gió vẫn tổ chức vận hành thử nghiệm -0
Nhà máy điện gió Ia Le 1.

Báo cáo nêu: Sau khi nhận được văn bản của Công ty Cổ phần Đầu tư Phát triển Điện gió Cao nguyên 1 (Công ty) thông báo kế hoạch chạy thử nghiệm Nhà máy điện gió Ia Le 1, UBND huyện Chư Pưh đã có văn bản hỏa tốc gửi Công ty đề nghị tạm dừng các hoạt động liên quan việc chạy vận hành thử nghiệm cho đến khi giải quyết xong vấn đề bồi thường, hỗ trợ liên quan đến hành lang điện gió “nhằm tránh tình hình thêm phức tạp, gây mất ANTT tại địa phương”.

Qua phản ánh của các hộ dân sống gần trụ điện gió và kết quả kiểm tra thực tế, cơ quan chức năng huyện Chư Pưh xác định Công ty đã tiến hành chạy thử nghiệm 14 trụ điện gió bắt đầu từ 17h ngày 30/5 đến 9h30’ ngày 31/5.

Bất chấp cảnh báo, nhà máy điện gió vẫn tổ chức vận hành thử nghiệm -0

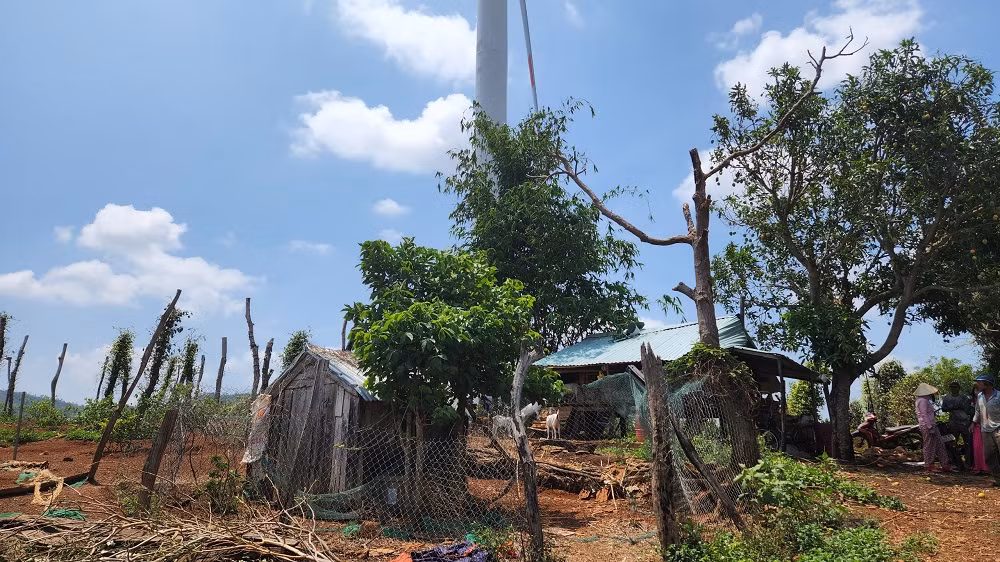

 Nhà cửa, trang trại nằm trong hành lang an toàn cột tháp gió khiến người dân lo sợ.

Trên cơ sở kết quả kiểm tra, UBND huyện đã chỉ đạo các cơ quan chuyên môn đề nghị Công ty dừng chạy thử nghiệm theo văn bản hỏa tốc trước đó. Tuy nhiên, phía Công ty cho biết vẫn sẽ tiếp tục cho chạy thử nghiệm vì đã được Trung tâm điều độ hệ thống điện quốc gia đồng ý cho chạy thử nghiệm từ ngày 27/5 đến ngày 10/6.

Theo đánh giá của huyện Chư Pưh, vụ việc khiếu kiện, đòi bồi thường của các hộ dân bị ảnh hưởng bởi dự án điện gió đang được các cấp chính quyền tích cực chỉ đạo giải quyết. Người dân sẽ tiếp tục bức xúc khi Công ty cho chạy vận hành thử nghiệm các trụ điện gió nhưng chưa giải quyết xong kiến nghị các hộ dân.

Do đó, UBND huyện Chư Pưh đề nghị UBND tỉnh Gia Lai, Sở Công thương chỉ đạo Công ty chấp hành các chỉ đạo của cơ quan chuyên môn và chính quyền địa phương về vận hành thử nghiệm nhà máy.

Bất chấp cảnh báo, nhà máy điện gió vẫn tổ chức vận hành thử nghiệm -0

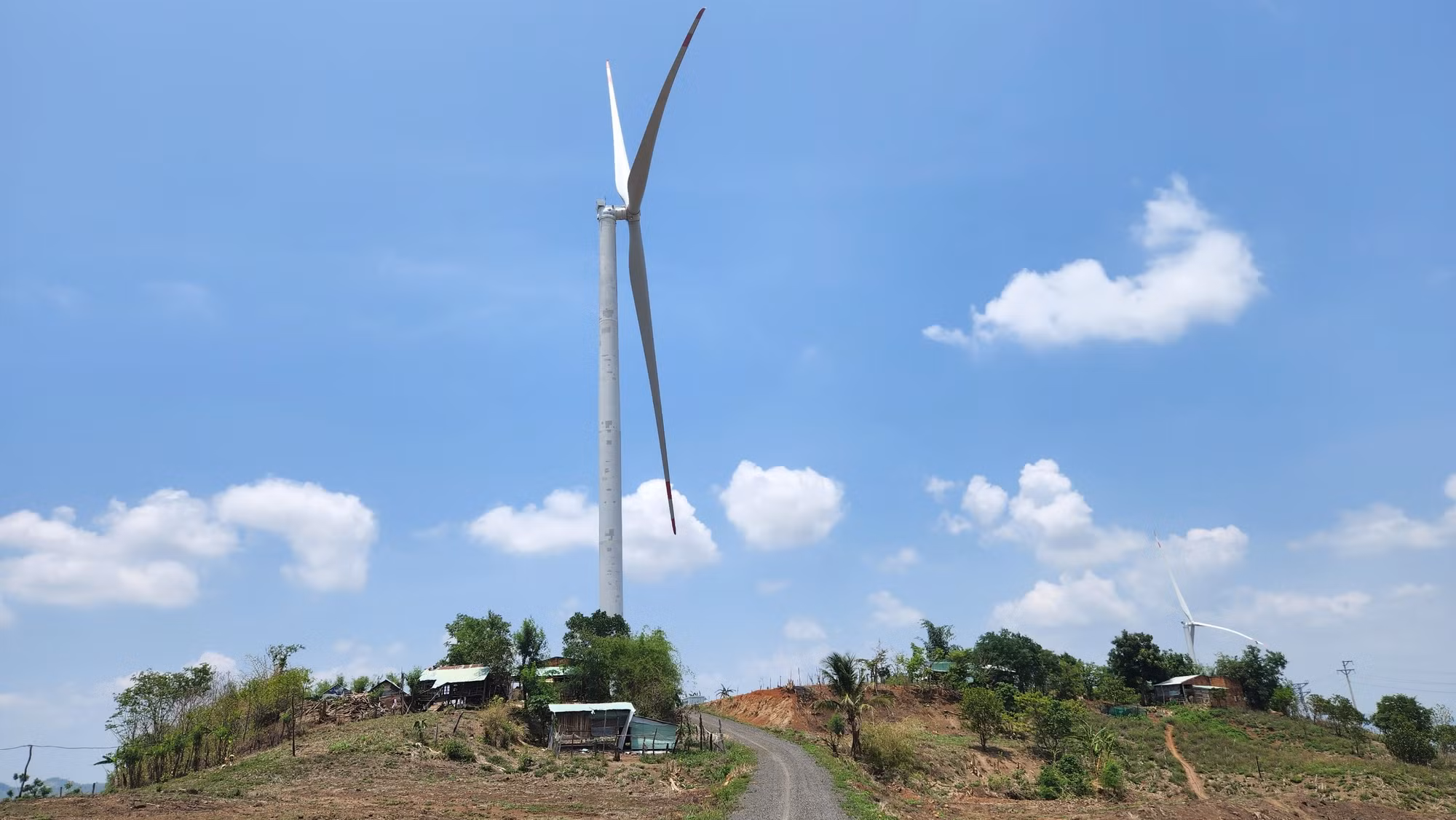

 Nhà cửa, trang trại nằm trong hành lang an toàn cột tháp gió.

Theo tìm hiểu của chúng tôi, liên quan đến việc vận hành thử nghiệm nhà máy điện gió Ia Le 1, Sở Công thương cũng đã có văn bản nêu rõ: Đề nghị Công ty phối hợp với UBND huyện Chư Pưh tuyên truyền vận động và được sự đồng thuận của người dân trước khi vận hành thử nghiệm; chỉ vận hành thử nghiệm khi được sự thống nhất của UBND huyện Chư Pưh.

Đồng thời, Sở Công thương tỉnh Gia Lai cũng cảnh báo: Nhà máy điện gió Ia Le 1 đang trong giai đoạn giải quyết các kiến nghị của người dân. Vì vậy, Công ty phải chịu hoàn toàn trách nhiệm nếu để xảy ra sự cố liên quan đến việc vận hành thử nghiệm nhà máy.

Như Báo CAND đã phản ánh, Nhà máy điện gió Ia Le 1 xây dựng trên địa bàn xã Ia Le, huyện Chư Pưh có công suất thiết kế 100 MW gồm 28 trụ điện gió, trạm nâng áp, đường giao thông nội bộ, khu nhà quản lý… Nhà máy này đã có 14 trụ điện gió quay, phát điện.

Tại dự án này, 46 hộ dân xã Ia Le có nhà cửa, chuồng trại chăn nuôi, đất canh tác nằm trong phạm vi ảnh hưởng của trụ điện gió, nhiều nhà dân nằm trong hành lang an toàn cột tháp gió chưa được bồi thường, hỗ trợ đã dẫn đến khiếu kiện tập thể, kéo dài, nguy cơ gây mất ANTT tại địa phương; người dân nơm nớp lo sợ ảnh hưởng tính mạng vì hằng ngày phải sống trong hành lang an toàn cột tháp gió.

Khi chưa giải quyết xong các khiếu kiện, chủ đầu tư lại tổ chức vận hành thử nghiệm 14 trụ điện gió còn lại thì gặp phải sự phản đối của người dân, chính quyền địa phương và cơ quan chuyên môn.

Chí Hào

Các tin khác

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Làm rõ vụ có dấu hiệu lạm dụng chức vụ ở chợ dân sinh Quảng An

Dù không được giao nhiệm vụ thu tiền, làm giấy chứng nhận đăng ký kinh doanh (GCNĐKKD), nhưng bà Nguyễn Thị Thanh Hương, nguyên Phó Trưởng phòng Kinh tế quận Tây Hồ (cũ), vẫn tự ý xuống chợ dân sinh Quảng An (phường Quảng An, quận Tây Hồ cũ), nay là phường Hồng Hà, TP Hà Nội, yêu cầu các hộ kinh doanh nộp tiền, làm GCNĐKKD, khiến nhiều người bức xúc…

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Bằng các chiêu trò như “ký hợp đồng thu mua với cam kết giá cao hơn thị trường”, “tuyển nhân viên thu mua sầu riêng hoa hồng cao”, “tạo lòng tin nhập sầu riêng trước, trả tiền sau”…, nhiều người dân đã sập bẫy của nhóm đối tượng lừa đảo dẫn đến nợ nần chồng chất, vật vã trả lãi ngân hàng chỉ vì bị doanh nghiệp thu mua xù nợ…

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Nhiều công trình, dự án được triển khai đồng loạt tại Khu kinh tế Vũng Áng nhưng không tuân thủ các biện pháp bảo vệ môi trường đã được phê duyệt. Cùng với đó, các dự án chống ngập không hiệu quả dẫn đến đại công trường Vũng Áng trở thành vùng trũng kể cả khi không mưa bão.

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Kết luận thanh tra chỉ ra rằng, do công tác khảo sát sơ bộ để lập khái toán phần chi phí bồi thường giải phóng mặt bằng (GPMB) không chính xác dẫn đến Dự án hạ tầng kỹ thuật khu tái định cư (viết tắt là DA tái định cư) tăng tổng mức đầu tư. Trong khi đó, căn cứ Luật Đầu tư công và Luật Xây dựng năm 2014, DA này không thuộc trường hợp được điều chỉnh tổng mức đầu tư…

Để xóa án tích cần thực hiện thủ tục như thế nào?

Để xóa án tích cần thực hiện thủ tục như thế nào?

Hỏi: Năm 2018, cháu tôi phạm tội trộm cắp tài sản và bị Tòa án tuyên phạt 2 năm tù giam. Năm 2020, cháu đã chấp hành xong và đến nay không phạm tội mới. Năm 2026, cháu nộp hồ sơ xin việc tại một doanh nghiệp nước ngoài nhưng bị từ chối với lý do chưa xóa án tích. Xin tòa soạn hướng dẫn thực hiện thủ tục xóa án tích theo quy định của pháp luật. (Thu Hà, phường Hà Đông, Hà Nội)

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Tình trạng chậm bồi thường, giải toả để thu hồi đất phục vụ dự án tại TP Hồ Chí Minh đã kéo dài nhiều năm, nhưng đến nay một loạt các dự án hạ tầng trọng điểm, dự án có vốn đầu tư công tại thành phố vẫn tiếp tục đối diện với tình trạng khởi công, động thổ xong phải “nằm” chờ bàn giao mặt bằng…

Người dân sống bất an gần mỏ khai thác đá

Người dân sống bất an gần mỏ khai thác đá

Mỗi khi tiếng nổ lớn từ hoạt động nổ mìn khai thác đá của Công ty TNHH Thạch Bảo Phong vang lên, nhà cửa rung lắc, đá từ khu vực mỏ văng xuống mái nhà, vườn và đường đi. Nhiều hộ dân sinh sống dưới chân núi tại thôn Thành Lãm, xã Tân Thành, tỉnh Thanh Hóa luôn trong tâm trạng bất an…

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án mở rộng cao tốc La Sơn - Hòa Liên đã hoàn thành khoảng 97% khối lượng, nhưng những hạng mục cuối cùng và các điểm sạt trượt trên tuyến đang đặt ra yêu cầu cấp thiết về thời gian, kỹ thuật và an toàn. Các nhà thầu đang chạy đua với thời tiết, phấn đấu cơ bản hoàn thành dự án vào 15/8 tới như đã cam kết với Bộ Xây dựng.

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Thời gian qua, nhiều tàu cá của ngư dân phường Thuận An (TP Huế) phải nằm bờ do chưa đăng kiểm hoặc thiếu các thủ tục theo quy định. Tình trạng này không những ảnh hưởng đến hoạt động sản xuất, bám biển của ngư dân mà còn làm tàu cá xuống cấp, hư hỏng do neo đậu dài ngày.

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Khoảng tháng 1/2022, tôi có cho chị hàng xóm mượn xe máy. Do sơ suất nên chị đã làm mất xe của tôi, chị có trình báo Công an và báo cho tôi biết. Lúc đó tôi chưa yêu cầu phải bồi thường ngay. Đến nay, tôi có yêu cầu chị bồi thường chiếc xe đã mất nhưng chị từ chối. Xin hỏi, tôi có thể khởi kiện yêu cầu chị bồi thường thiệt hại chiếc xe đã mất được không? (Thu An, phường Hà Nam, tỉnh Ninh Bình)

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Kết luận thanh tra về các dự án có khó khăn, vướng mắc, tồn đọng kéo dài trên địa bàn TP Hồ Chí Minh theo yêu cầu của Thanh tra Chính phủ do Thanh tra thành phố vào tháng 6 vừa qua đã nêu ra vấn đề bất thường về tiền thuê đất của Khu công nghiệp (KCN) Việt Nam - Singapore II (VSIP II) và KCN Đại Đăng…

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Đã 18 năm kể từ ngày bản án có hiệu lực pháp luật, vụ việc liên quan đến khu nhà, đất và trạm xăng Hồng Hưng tại số 443 Phan Đình Phùng, phường Xuân Hương – Đà Lạt vẫn chưa được thi hành dứt điểm. UBND tỉnh Lâm Đồng đã yêu cầu các cơ quan chức năng khẩn trương tổ chức cưỡng chế, giao tài sản theo đúng quy định của pháp luật.
