Bất cập tại các làng thanh niên lập nghiệp ở Hà Tĩnh

Dự án làng thanh niên lập nghiệp của Trung ương Đoàn Thanh niên cộng sản Hồ Chí Minh ra đời từ năm 2001 với mục tiêu đưa lực lượng thanh niên trở thành mũi khoan phá cho các hoạt động phát triển kinh tế tại các địa bàn khó khăn, biên giới, vùng sâu, vùng xa.

Tại tỉnh Hà Tĩnh đã có 4 làng thanh niên lập nghiệp được xây dựng, bên cạnh những dự án phát huy hiệu quả thì một số làng thanh niên đã bắt đầu bộc lộ hạn chế, bất cập và không phát huy được hiệu quả.

Năm 2015, Tỉnh đoàn Hà Tĩnh khởi công dự án xây dựng Làng thanh niên lập nghiệp Tây Kỳ Anh với tổng mức đầu tư xây dựng 59 tỉ đồng nằm trên địa bàn 3 xã: Kỳ Trung, Kỳ Tây và Kỳ Phong (huyện Kỳ Anh, Hà Tĩnh), với quy mô 2.800ha, bảo đảm nhu cầu phát triển kinh tế, xã hội cho 180 hội viên.

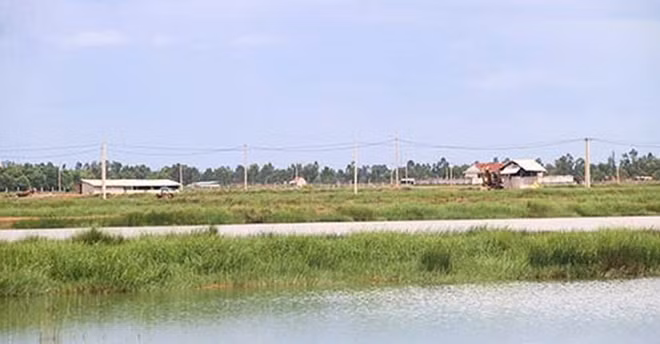

Dự án xây dựng Làng Thanh niên xung phong nuôi trồng thủy sản Thạch Kênh gặp nhiều khó khăn.
Dự án xây dựng Làng Thanh niên xung phong nuôi trồng thủy sản Thạch Kênh gặp nhiều khó khăn.

Tuy nhiên đến nay, sau gần 4 năm đầu tư, khai thác, Làng thanh niên lập nghiệp Tây Kỳ Anh đang đối mặt nhiều khó khăn, vướng mắc do không huy động đủ nguồn vốn đầu tư và không kêu gọi được các thanh niên lên vùng kinh tế mới khởi nghiệp.

Anh Hồ Xuân Hiếu, Giám đốc Ban quản lý dự án xây dựng Làng thanh niên lập nghiệp Tây Kỳ Anh cho biết: Khi triển khai dự án, phần lớn diện tích đất thuộc phạm vi, ranh giới dự án đã được bàn giao cho người dân sản xuất, quản lý, vì vậy trên thực tế Làng thanh niên lập nghiệp Tây Kỳ Anh chỉ quản lý một phần rất nhỏ diện tích dùng để xây dựng các công trình hạ tầng như: Nhà văn hóa, nhà làm việc, nhà ở của Ban quản lý và một số tuyến đường bê tông.

Do thiếu quỹ đất triển khai dự án nên thay vì kêu gọi, bố trí đất sản xuất cho 145 đội viên mới như kế hoạch, Ban quản lý dự án đã thực hiện phương thức vận động đoàn viên, hội viên tại địa phương tham gia dự án theo phương thức sắp xếp tại chỗ.

Bên cạnh đó, dù đến năm 2019 dự án sẽ kết thúc giai đoạn đầu tư, xây dựng, tuy nhiên nguồn vốn bố trí triển khai đến nay mới chỉ đạt gần 30%, vì vậy, mới chỉ có hơn một nửa hộ dân kết nối, thụ hưởng được hệ thống hạ tầng.

Khác với tình trạng thiếu vốn và đất ở dự án xây dựng Làng thanh niên lập nghiệp Tây Kỳ Anh, dự án xây dựng Làng thanh niên xung phong nuôi trồng thủy sản Thạch Kênh (ở xã Thạch Kênh, huyện Thạch Hà, Hà Tĩnh) được xây dựng từ năm 2009 với nguồn hỗ trợ gần 36 tỉ đồng từ Trung ương Đoàn và giao Tỉnh đoàn Hà Tĩnh làm chủ đầu tư, triển khai dự án.

Sau khi có chủ trương, chính quyền địa phương đã khẩn trương hoàn tất thủ tục, bàn giao 120ha đất tại vùng nuôi trồng thủy sản xã Thạch Kênh cho chủ đầu tư triển khai dự án.

Anh Phan Kỳ, Phó Bí thư Tỉnh đoàn Hà Tĩnh cho biết: Mục tiêu ban đầu của dự án là xây dựng làng thanh niên xung phong nuôi trồng thủy sản nước mặn.

Tuy nhiên, trước thời điểm khởi công xây dựng, dự án ngọt hóa sông Nghèn đã được hoàn thành nên hàng nghìn héc-ta đất nông nghiệp, đất nhiễm mặn, đất hạn hán tại các huyện Can Lộc, Lộc Hà và Thạch Hà (gồm khu vực xây dựng Làng thanh niên xung phong nuôi trồng thủy sản Thạch Kênh) đã được ngọt hóa, buộc Ban quản lý dự án phải chuyển đổi mục đích từ nuôi trồng thủy sản nước mặn sang nuôi trồng thủy sản nước ngọt.

Tại thời điểm triển khai, dù việc chuyển đổi mục tiêu dự án đã được tiến hành, song theo phản ánh của chủ đầu tư, những điều chỉnh chủ yếu nằm ở việc thay đổi từ ngữ, còn các hạng mục của dự án vẫn được thi công như thiết kế ban đầu.

Ngoài ra, do thực hiện quy hoạch, thiết kế rập khuôn, không đưa ra được phương án sản xuất hợp lý nên ngay từ đầu dự án không tạo ra sức hút với thanh niên khởi nghiệp. Vì vậy, sau khi kết thúc giai đoạn đầu tư (năm 2015) đến nay, dự án bị bỏ hoang, gây lãng phí nguồn lực, bức xúc trong dư luận.

Thực trạng đang xảy ra tại 2 làng thanh niên trên có cùng điểm chung và cũng là nguyên nhân chính gây ra những khó khăn sau này, đó là những yếu kém trong công tác khảo sát, lựa chọn mục tiêu, hình thức xây dựng.

Theo Phó Bí thư Tỉnh đoàn Hà Tĩnh Phan Kỳ: Trên thực tế, sau khi chuyển sang tổng đội thì dự án xây dựng làng thanh niên lập nghiệp đã hoàn thành nhiệm vụ. Hiện nay đơn vị đang xây dựng đề án quản lý, vận hành bộ máy ở tổng đội theo hướng tự chủ.

Những mô hình mới hoạt động không hiệu quả, đơn vị sẽ lập phương án, bàn giao tài sản, đất đai cho địa phương. Đối với những tồn tại, khó khăn tại các làng thanh niên lập nghiệp trên địa bàn hiện nay, dù đơn vị đã nhiều lần nghiên cứu, đề xuất các giải pháp để tháo gỡ vướng mắc, song đến nay vẫn chưa tìm được hướng đi phù hợp.

Hoàng Ngà

Các tin khác

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Bằng các chiêu trò như “ký hợp đồng thu mua với cam kết giá cao hơn thị trường”, “tuyển nhân viên thu mua sầu riêng hoa hồng cao”, “tạo lòng tin nhập sầu riêng trước, trả tiền sau”…, nhiều người dân đã sập bẫy của nhóm đối tượng lừa đảo dẫn đến nợ nần chồng chất, vật vã trả lãi ngân hàng chỉ vì bị doanh nghiệp thu mua xù nợ…

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Chưa đến mùa mưa bão, Vũng Áng đã gồng mình chống ngập

Nhiều công trình, dự án được triển khai đồng loạt tại Khu kinh tế Vũng Áng nhưng không tuân thủ các biện pháp bảo vệ môi trường đã được phê duyệt. Cùng với đó, các dự án chống ngập không hiệu quả dẫn đến đại công trường Vũng Áng trở thành vùng trũng kể cả khi không mưa bão.

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Huế: Nhiều vi phạm tại một dự án hạ tầng kỹ thuật

Kết luận thanh tra chỉ ra rằng, do công tác khảo sát sơ bộ để lập khái toán phần chi phí bồi thường giải phóng mặt bằng (GPMB) không chính xác dẫn đến Dự án hạ tầng kỹ thuật khu tái định cư (viết tắt là DA tái định cư) tăng tổng mức đầu tư. Trong khi đó, căn cứ Luật Đầu tư công và Luật Xây dựng năm 2014, DA này không thuộc trường hợp được điều chỉnh tổng mức đầu tư…

Để xóa án tích cần thực hiện thủ tục như thế nào?

Để xóa án tích cần thực hiện thủ tục như thế nào?

Hỏi: Năm 2018, cháu tôi phạm tội trộm cắp tài sản và bị Tòa án tuyên phạt 2 năm tù giam. Năm 2020, cháu đã chấp hành xong và đến nay không phạm tội mới. Năm 2026, cháu nộp hồ sơ xin việc tại một doanh nghiệp nước ngoài nhưng bị từ chối với lý do chưa xóa án tích. Xin tòa soạn hướng dẫn thực hiện thủ tục xóa án tích theo quy định của pháp luật. (Thu Hà, phường Hà Đông, Hà Nội)

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Dự án khởi công, động thổ xong “nằm” chờ mặt bằng

Tình trạng chậm bồi thường, giải toả để thu hồi đất phục vụ dự án tại TP Hồ Chí Minh đã kéo dài nhiều năm, nhưng đến nay một loạt các dự án hạ tầng trọng điểm, dự án có vốn đầu tư công tại thành phố vẫn tiếp tục đối diện với tình trạng khởi công, động thổ xong phải “nằm” chờ bàn giao mặt bằng…

Người dân sống bất an gần mỏ khai thác đá

Người dân sống bất an gần mỏ khai thác đá

Mỗi khi tiếng nổ lớn từ hoạt động nổ mìn khai thác đá của Công ty TNHH Thạch Bảo Phong vang lên, nhà cửa rung lắc, đá từ khu vực mỏ văng xuống mái nhà, vườn và đường đi. Nhiều hộ dân sinh sống dưới chân núi tại thôn Thành Lãm, xã Tân Thành, tỉnh Thanh Hóa luôn trong tâm trạng bất an…

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án Cao tốc La Sơn - Hòa Liên "chạy đua" với... sạt trượt trước lúc cán đích

Dự án mở rộng cao tốc La Sơn - Hòa Liên đã hoàn thành khoảng 97% khối lượng, nhưng những hạng mục cuối cùng và các điểm sạt trượt trên tuyến đang đặt ra yêu cầu cấp thiết về thời gian, kỹ thuật và an toàn. Các nhà thầu đang chạy đua với thời tiết, phấn đấu cơ bản hoàn thành dự án vào 15/8 tới như đã cam kết với Bộ Xây dựng.

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Vì sao hàng loạt tàu cá ở Huế phải nằm bờ dài ngày?

Thời gian qua, nhiều tàu cá của ngư dân phường Thuận An (TP Huế) phải nằm bờ do chưa đăng kiểm hoặc thiếu các thủ tục theo quy định. Tình trạng này không những ảnh hưởng đến hoạt động sản xuất, bám biển của ngư dân mà còn làm tàu cá xuống cấp, hư hỏng do neo đậu dài ngày.

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Thời hiệu khởi kiện yêu cầu bồi thường thiệt hại

Khoảng tháng 1/2022, tôi có cho chị hàng xóm mượn xe máy. Do sơ suất nên chị đã làm mất xe của tôi, chị có trình báo Công an và báo cho tôi biết. Lúc đó tôi chưa yêu cầu phải bồi thường ngay. Đến nay, tôi có yêu cầu chị bồi thường chiếc xe đã mất nhưng chị từ chối. Xin hỏi, tôi có thể khởi kiện yêu cầu chị bồi thường thiệt hại chiếc xe đã mất được không? (Thu An, phường Hà Nam, tỉnh Ninh Bình)

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Nghịch lý 2 khu công nghiệp được thuê đất trả tiền một lần với giá không đồng

Kết luận thanh tra về các dự án có khó khăn, vướng mắc, tồn đọng kéo dài trên địa bàn TP Hồ Chí Minh theo yêu cầu của Thanh tra Chính phủ do Thanh tra thành phố vào tháng 6 vừa qua đã nêu ra vấn đề bất thường về tiền thuê đất của Khu công nghiệp (KCN) Việt Nam - Singapore II (VSIP II) và KCN Đại Đăng…

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Tỉnh Lâm Đồng chỉ đạo xử lý dứt điểm vụ “cây xăng Hồng Hưng” sau 18 năm

Đã 18 năm kể từ ngày bản án có hiệu lực pháp luật, vụ việc liên quan đến khu nhà, đất và trạm xăng Hồng Hưng tại số 443 Phan Đình Phùng, phường Xuân Hương – Đà Lạt vẫn chưa được thi hành dứt điểm. UBND tỉnh Lâm Đồng đã yêu cầu các cơ quan chức năng khẩn trương tổ chức cưỡng chế, giao tài sản theo đúng quy định của pháp luật.

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Ai chịu trách nhiệm về sai phạm dự án Khu du lịch thác Đam B’ri ?

Hàng chục năm kể từ khi được chấp thuận đầu tư, dự án Khu du lịch thác Đam B’ri (Lâm Đồng) vẫn dang dở. Kết luận của Thanh tra tỉnh Lâm Đồng đã chỉ ra những vi phạm của chủ đầu tư và còn cho thấy dấu hiệu buông lỏng quản lý của cơ quan chức năng qua nhiều giai đoạn.
