Triển khai các giải pháp đưa NMNĐ Thái Bình 2 về đích

Dự án NMNĐ Thái Bình 2 với quy mô công suất 1.200 MW do Tập đoàn Dầu khí Việt Nam (PVN) làm Chủ đầu tư với tổng mức đầu tư điều chỉnh đã được Thủ tướng Chính phủ chấp thuận là 41.799 tỷ VNĐ. Sau khi hoàn thành đưa vào vận hành, hàng năm nhà máy sẽ cung cấp trên 7,8 tỷ kWh điện cho lưới điện Quốc gia.

Đến nay, tiến độ tổng thể Dự án đạt khoảng 83% trong đó công tác thiết kế đạt 99,54%; công tác mua sắm thiết bị, vật tư đạt 91,5%; công tác gia công, chế tạo và vận chuyển đạt 93,56% và công tác thi công xây dựng đạt 78,45%.

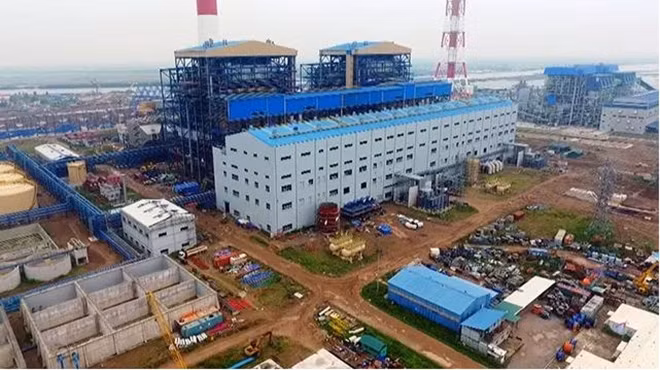

Công trường thi công dự án Nhà máy Nhiệt điện Thái Bình 2.

 Công trường thi công dự án Nhà máy Nhiệt điện Thái Bình 2.

Hầu hết các hạng mục xây dựng chính của NMNĐ Thái Bình 2 đều đã hoàn thành cơ bản và đang vào giai đoạn hoàn thiện. Đặc biệt, về công tác chuẩn bị phát điện, Dự án đã hoàn tất các hạng mục công việc liên quan đến công tác đóng điện ngược Sân phân phối (SPP) 220kV và vận hành SPP 220kV ổn định, an toàn. Hoàn thành quy trình phối hợp vận hành giữa Nhà máy nhiệt điện Thái Bình (của EVN) và NMNĐ Thái Bình 2.

Liên quan đến tình trạng thiết bị trên công trường, theo quy định của Hợp đồng đã ký, thời hạn bảo hành thiết bị sẽ hết hạn vào tháng 11-2018. Tuy nhiên, hiện nay, PVN, PVC đang đàm phán với các Nhà cung cấp thiết bị để gia hạn thời hạn bảo hành, phù hợp với tiến độ của Dự án.

Bên cạnh đó, PVN cũng đã huy động nguồn lực từ các đơn vị thành viên của Tập đoàn như Liên doanh Việt Nga – Vietsovpetro, Tổng Công ty Điện lực Dầu khí (PV Power), Tổng Công ty Dịch vụ Kỹ thuật Dầu khí (PTSC), Trường Cao Đẳng Dầu khí (PVMTC)… là những đơn vị hàng đầu về kỹ thuật bảo trì, bảo dưỡng thiết bị trực tiếp đến công trường xây dựng NMNĐ Thái Bình 2 hỗ trợ Tổng thầu PVC thường xuyên kiểm tra và bảo trì thiết bị, chuẩn bị sẵn sàng cho công tác chạy thử và vận hành Nhà máy.

Thái Bình 2 đã hoàn tất đóng điện sân phân phối 220kV.

Thái Bình 2 đã hoàn tất đóng điện sân phân phối 220kV.

Đặc biệt, trong đợt khảo sát hiện trạng thiết bị, máy móc đã lắp đặt tại NMNĐ Thái Bình 2, Nhà thầu Dealim (Hàn Quốc) đã đánh giá tổng thể các thiết bị chính của hai tổ máy và khẳng định các thiết bị chính tại NMNĐ Thái Bình 2 hoàn toàn đáp ứng theo yêu cầu kỹ thuật, tuân thủ các khuyến cáo của Nhà sản xuất.

Mặc dù khối lượng công việc để hoàn thành dự án NMNĐ Thái Bình 2 còn lại không nhiều (khoảng 17%), tuy nhiên do một số vướng mắc trong quá trình triển khai Dự án. Tuy nhiên, nhận thức được tầm quan trọng của dự án NMNĐ Thái Bình 2, tập thể Ban Thường vụ Đảng ủy, HĐTV và Ban Tổng giám đốc Tập đoàn đã thống nhất ý chí, huy động cả hệ thống chính trị, tập trung cao nhất các nguồn lực của Tập đoàn, quyết tâm thực hiện hoàn thành và đưa vào vận hành NMNĐ Thái Bình 2 trong thời gian sớm nhất, để hạn chế đến mức thấp nhất các ảnh hưởng tiêu cực đối với dự án, Tập đoàn và các Nhà thầu.

Để hiện thực tinh thần đó, bên cạnh những cơ chế được hướng dẫn/chấp thuận từ cấp có thẩm quyền, PVN đã đưa ra một số giải pháp đột phá nhằm hỗ trợ dòng tiền cho Dự án nói chung và cho Tổng thầu PVC nói riêng.

Giải pháp đầu tiên là phải áp dụng linh hoạt cơ chế tạm thanh toán và thanh toán cho Tổng thầu PVC bao gồm điều chỉnh mốc thanh toán, điều chỉnh tỷ lệ tạm ứng, thu hồi tạm ứng…

Đối với các hạng mục công việc do Tổng thầu PVC và các Nhà thầu phụ triển khai chậm hoặc không triển khai, Chủ đầu tư đã thực hiện cắt giảm phạm vi công việc và giao cho đơn vị có đủ năng lực thực hiện. PVN đã giao Ban QLDA trực tiếp tham gia cùng PVC đàm phán với Nhà thầu cung cấp thiết bị về gia hạn bảo lãnh, bảo hành, công tác vận hành, chạy thử…

PVN đã, đang và sẽ tập trung mọi nguồn lực, kịp thời quyết định các giải pháp đột phá, nhằm đưa Dự án NMNĐ Thái Bình 2 về đích an toàn.

An An

Các tin khác

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Khi doanh nghiệp công nghệ mở rộng quy mô, thách thức dần chuyển từ tốc độ phát triển sản phẩm sang khả năng duy trì chất lượng và vận hành nhất quán. Chuẩn hóa quy trình vì thế trở thành nền tảng để giảm phụ thuộc vào cá nhân, tăng khả năng đo lường và hình thành năng lực vận hành bền vững ở cấp tổ chức.

Đại diện T&T Group và Yusys Technologies ký kết Biên bản ghi nhớ hợp tác chiến lược.

T&T Group “bắt tay” Yusys xây dựng hệ sinh thái công nghệ tài chính vươn tầm ASEAN

Ngày 12/8, T&T Group và Yusys Technologies – Tập đoàn công nghệ tài chính hàng đầu Trung Quốc đã ký kết Biên bản ghi nhớ hợp tác chiến lược, qua đó đặt nền móng cho việc nghiên cứu các cơ hội hợp tác chiến lược trong lĩnh vực công nghệ tài chính, chuyển đổi số và dịch vụ tài chính tại Việt Nam và các thị trường trọng điểm Đông Nam Á.

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Ngày 12/8 vừa qua, chủ đầu tư Gamuda Land cùng tổng thầu Coteccons đã tổ chức Lễ cất nóc Cove và Lagoon (A3 & A4) – hai tòa tháp cuối cùng thuộc khu phức hợp căn hộ hạng sang Eaton Park. Sự kiện mang ý nghĩa vô cùng quan trọng trong quá trình phát triển dự án, đánh dấu cột mốc hoàn thành toàn bộ phần thô theo đúng tiến độ đề ra, bước vào giai đoạn thi công hoàn thiện chuẩn bị bàn giao cho khách hàng.

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Nguồn vốn vay ưu đãi dành cho thanh niên khởi nghiệp đang trở thành “đòn bẩy” giúp nhiều bạn trẻ trong tỉnh Bắc Ninh mạnh dạn đầu tư sản xuất, kinh doanh, góp phần phát triển kinh tế địa phương, đồng thời khẳng định hiệu quả từ các chính sách đồng hành của tổ chức Đoàn.

Vốn chính sách tiếp sức cựu chiến binh trên “mặt trận” làm giàu

Vốn chính sách tiếp sức cựu chiến binh trên “mặt trận” làm giàu

Không chỉ anh dũng, kiên cường trong chiến đấu, những Cựu chiến binh (CCB) hôm nay tiếp tục tiên phong trên mặt trận phát triển kinh tế. Với sự đồng hành của Hội CCB TP. Đà Nẵng và nguồn vốn ưu đãi từ NHCSXH, nhiều hội viên có thêm “điểm tựa” để phát triển sản xuất, vươn lên làm giàu, tạo việc làm cho lao động địa phương và góp sức xây dựng quê hương.

Sinh kế cho người lầm lỡ

Sinh kế cho người lầm lỡ

Thực hiện Quyết định số 08/2026/QĐ-TTg ngày 3/3/2026 của Thủ tướng Chính phủ về tín dụng đối với người sau cai nghiện, có hiệu lực từ ngày 1/5/2026, thời gian qua, chi nhánh NHCSXH tỉnh Lạng Sơn đã phối hợp với các đơn vị liên quan triển khai giải ngân nguồn vốn kịp thời đến đối tượng đủ điều kiện.

Lao động trung niên gặp khó khăn khi tìm việc

Lao động trung niên gặp khó khăn khi tìm việc

Đằng sau là gia đình với áp lực cơm áo gạo tiền, thế nhưng chẳng may mất việc lao động trung niên rất khó khăn khi tìm việc làm mới, bởi sự cạnh tranh khốc liệt của thị trường lao động và những định kiến tuổi tác khi đi xin việc.

Nhiều người Việt không muốn trở thành gánh nặng khi về già

Nhiều người Việt không muốn trở thành gánh nặng khi về già

Tuổi thọ gia tăng không chỉ kéo dài cuộc sống mà còn đặt ra những thách thức mới về sự phụ thuộc trong giai đoạn sau của cuộc đời. Kết quả Khảo sát Manulife Asia Care 2026 từ 1.000 người Việt Nam cho thấy một xu hướng đáng chú ý: việc duy trì cuộc sống độc lập và tự chủ khi về già đang trở thành ưu tiên hàng đầu của người Việt.

EVNNPC chủ động phòng ngừa sự cố lưới điện trước mùa mưa bão 2026

EVNNPC chủ động phòng ngừa sự cố lưới điện trước mùa mưa bão 2026

Trước những diễn biến ngày càng phức tạp, khó lường của thời tiết, Tổng công ty Điện lực miền Bắc (EVNNPC) đã triển khai đồng bộ các giải pháp phòng ngừa sự cố lưới điện, tập trung nhận diện sớm nguy cơ, xử lý các vị trí xung yếu và chuẩn bị nguồn lực, sẵn sàng ứng phó với thiên tai trong mùa mưa bão năm 2026.
