Tìm hướng tháo gỡ khó khăn cho hai dự án nhiệt điện miền Nam

Sau khi đưa dự án Nhà máy Nhiệt điện Thái Bình 2 cơ bản thoát ra khỏi những khó khăn, vướng mắc và trên đà tăng tốc về đích thì mới đây, lãnh đạo PVN tiếp tục chương trình làm việc, quyết tâm gỡ khó cho hai dự án nhiệt điện ở miền Nam là Dự án nhiệt điện Sông Hậu 1 và Long Phú 1.

Ngày 24-9-2018, đoàn công tác của lãnh đạo Tập đoàn Dầu khí Việt Nam (PVN) do ông Nguyễn Vũ Trường Sơn, Thành viên HĐTV, Tổng giám đốc Tập đoàn dẫn đầu đã đến làm việc tại Ban Quản lý Dự án Điện lực Dầu khí Sông Hậu 1, tỉnh Hậu Giang và Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1, tỉnh Sóc Trăng.

Tại dự án Sông Hậu 1, báo cáo với đoàn công tác về tình hình thực tế triển khai dự án đến ngày 24-9-2018, ông Hồ Xuân Hiền - Trưởng Ban QLDA cho biết, theo bảng tiến độ cấp 3 hiệu chỉnh mà Tổng thầu LILAMA đã trình thì dự kiến ngày phát điện tổ máy 1 vào tháng 12-2020, tổ máy 2 vào tháng 04-2021. Tính đến ngày 15-9-2018, tổng tiến độ lũy kế của dự án đạt 64,11%. Trong đó, công tác thiết kế đã hoàn thành 94,15%; công tác thi công, lắp đặt thiết bị khu vực nhà máy chính như Lò hơi số 1, 2; nhà Tuabin cơ bản hoàn thành và sắp hoàn thành 100%.

Công trường NMNĐ Long Phú 1
Công trường NMNĐ Long Phú 1

Sau khi nghe báo cáo của các bên, lãnh đạo Tập đoàn cùng các đồng chí đại diện các Ban chuyên môn đã lần lượt giải đáp đối với từng kiến nghị; đồng thời bàn luận, đưa ra phương hướng tháo gỡ những vướng mắc do cơ chế, giải quyết những tồn tại của dự án. Kết quả là sau buổi làm việc, nhiều vấn đề tồn tại thời gian qua được tháo gỡ, giải quyết được một loạt các khó khăn khác.

Cũng tại buổi làm việc với Ban QLDA Sông Hậu 1, PVN cũng công bố quyết định điều động, bổ nhiệm cán bộ đối với Ban QLDA. Theo đó, Tổng giám đốc PVN Nguyễn Vũ Trường Sơn đã ký quyết định điều động và bổ nhiệm chức danh Phó Trưởng Ban QLDA Sông Hậu 1 đối với hai ông: Nguyễn Anh Tuấn, Phó Tổng giám đốc Tổng Công ty Bảo dưỡng - Sửa chữa Công trình Dầu khí (PVMR) và Trần Quốc Hoàn, Phó Tổng giám đốc Tổng công ty CP Xây lắp Dầu khí (PVC).

Người lao động PTSC trên công trường NMNĐ Long Phú 1.
Người lao động PTSC trên công trường NMNĐ Long Phú 1.

Tại Dự án Nhiệt điện Long Phú 1, đây  là 1 trong 3 dự án nhiệt điện của PVN được đánh giá là khó khăn nhất mà nguyên nhân chính là lệnh cấm vận của Mỹ đối với Nhà thầu Power Machines ( PM-Thành viên đứng đầu Liên danh Tổng thầu EPC tại Long Phú 1) vào ngày 26-1-2018.

Điều này khiến cho một dự án vốn rất thuận lợi ban đầu bỗng chốc bị ảnh hưởng nghiêm trọng do các Nhà thầu phụ của Mỹ có Chủ sở hữu là các công ty của Mỹ không thể tiếp tục thực hiện các hợp đồng thầu phụ, không thể thực hiện các giao dịch và liên lạc với PM dưới mọi hình thức (email, điện thoại, fax...) và ảnh hưởng gián tiếp đến gần như toàn bộ các nhà thầu phụ còn lại vì PM không thể tiếp tục thanh toán bằng tiền USD (PM ký phần lớn toàn bộ các hợp đồng thầu phụ bằng tiền USD).

Trong khi đó, phần lớn các hợp đồng thầu phụ bị ảnh hưởng bởi lệnh cấm vận đã gần như hoàn tất công tác gia công, chế tạo tại xưởng và chờ để vận chuyển về công trường. Trong trường hợp không tiếp tục thực hiện các hợp đồng thầu phụ nêu trên mà phải bắt đầu lại công tác lựa chọn nhà thầu và tiến hành thiết kế gia công chế tạo thì tiến độ hoàn thành của Dự án có thể sẽ bị kéo dài khoảng 3 năm, đặc biệt là hợp đồng cung cấp Tuabin, Máy phát với Công ty GE của Mỹ là các thiết bị chính của Nhà máy và có thời gian chế tạo, chạy thử cho đến khi hoàn thành, xuất xưởng khoảng 3 năm.

Ban QLDA đã nêu một số kiến nghị với lãnh đạo Tập đoàn nhằm sớm xử lý các vấn đề vướng mắc liên quan đến lệnh cấm vận; về kế hoạch, giải pháp chi tiết đối với những gói thầu đang bị ảnh hưởng; về vấn đề đồng tiền thanh toán,…

Về phương án xử lý khó khăn tại Long Phú 1, ngay khi có thông tin về lệnh cấm vận của Bộ Tài chính Mỹ với PM, PVN cùng Ban QLDA và Tư vấn thu xếp vốn đã liên tục tổ chức họp với Liên danh Tổng thầu PM - PTSC, các Nhà thầu phụ và các ngân hàng Nga, ngân hàng quốc tế để trao đổi về các giải pháp tiếp tục triển khai Dự án trong điều kiện Chính phủ Mỹ tiếp tục duy trì lệnh cấm vận với Nhà thầu PM.

Đến nay, các bên đã đánh giá phương án chuyển đổi chủ thể của các hợp đồng thầu phụ với các Nhà thầu ở Mỹ sang bên thứ 3 (không bị ảnh hưởng bởi lệnh cấm vận) là giải pháp tốt nhất có thể để xử lý các vấn đề liên quan đến cấm vận đối với PM, các Nhà thầu phụ tiếp tục triển khai được Dự án, đồng thời hạn chế thấp nhất thời gian chậm tiến độ của Dự án.

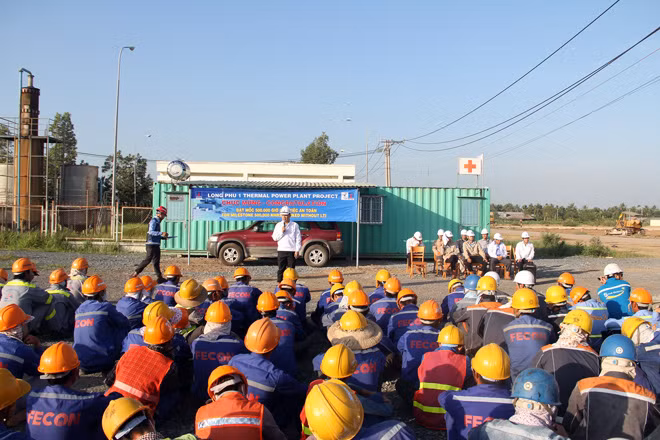

Người lao động PTSC họp giao ban trên công trường NMNĐ Long Phú 1.
Người lao động PTSC họp giao ban trên công trường NMNĐ Long Phú 1.

TGĐ Nguyễn Vũ Trường Sơn yêu cầu các Ban chuyên môn Tập đoàn, Ban QLDA Long Phú 1, các nhà thầu, đặc biệt là Nhà thầu PM cần phối hợp chặt chẽ để phân tích và đánh giá tình hình một cách chi tiết, từ đó đưa ra các giải pháp tháo gỡ những khó khăn vướng mắc, nhất là các vấn đề liên quan trực tiếp đến lệnh cấm vận của Mỹ với PM.

Trong các năm vừa qua, với sự chỉ đạo sát sao của Chính phủ, Bộ Công Thương, sự cố gắng của các doanh nghiệp như EVN, PVN, TKV… thì tình hình sản xuất, cung ứng điện phục vụ phát triển kinh tế - xã hội được đảm bảo. Tuy nhiên, do việc một số nguồn điện lớn có thể bị rút khỏi quy hoạch, nhiều dự án đầu tư theo hình thức BOT gặp nhiều vướng mắc chưa thể triển khai theo kế hoạch, cũng như việc một số dự án đang triển khai bị chậm tiến độ trong đó có 2 dự án là NMNĐ Long Phú 1 và NMNĐ Sông Hậu 1 do PVN làm chủ đầu tư, dẫn tới việc thiếu điện trong giai đoạn tới là hiện hữu, nhất là khu vực phía Nam.

Với vai trò là một trong 03 trụ cột được Thủ tướng Chính phủ giao đảm bảo an ninh năng lượng quốc gia (Tập đoàn Điện lực Việt Nam, Tập đoàn Dầu Khí Việt Nam và Tập đoàn Than khoáng Sản Việt Nam), Tập đoàn Dầu khí Việt Nam đã huy động mọi nguồn lực (tài chính, nhân lực) quyết tâm đưa các dự án điện than vào vận hành từ năm 2020, góp phần đảm bảo cân đối cung – cầu điện mà theo dự báo có khả năng thiếu điện từ năm 2020, đặc biệt tại khu vực miền Nam.

Trong những năm qua sản lượng điện sản xuất của PVN chiếm khoảng 13% sản lượng điện quốc gia. Hàng năm, lĩnh vực công nghiệp điện đóng góp khoảng 3,3% tổng doanh thu, 1% nộp ngân sách nhà nước của toàn Tập đoàn.
An An

Các tin khác

Hải quan trao công nhận doanh nghiệp ưu tiên cho 3 doanh nghiệp FDI

Hải quan trao công nhận doanh nghiệp ưu tiên cho 3 doanh nghiệp FDI

Ngày 29/9 tại TP Hà Nội, Cục Hải quan đã tổ chức lễ trao quyết định công nhận doanh nghiệp ưu tiên đối với 3 doanh nghiệp FDI và quyết định gia hạn áp dụng chế độ doanh nghiệp ưu tiên với 4 doanh nghiệp khác và kỷ niệm 15 năm Chương trình Doanh nghiệp ưu tiên Việt Nam.

Quảng Trị tăng tốc xây dựng các công trình trọng điểm

Quảng Trị tăng tốc xây dựng các công trình trọng điểm

Quảng Trị là địa phương đang triển khai nhiều dự án hàng nghìn tỷ đồng như: Cảng hàng không Quảng Trị, Dự án Nhà máy điện gió LIG - Hướng Hóa 1, Dự án Trung tâm điện lực Quảng Trạch… nên lãnh đạo tỉnh Quảng Trị đang chỉ đạo các cấp ủy, chính quyền tập trung cao nhất, nỗ lực cao nhất tìm giải pháp để đẩy nhanh tiến độ.

Những điểm nhấn đắt giá của nhà phố biển Sông Town sắp bàn giao tại CaraWorld

Những điểm nhấn đắt giá của nhà phố biển Sông Town sắp bàn giao tại CaraWorld

Sở hữu vị trí tâm điểm thương mại tại đô thị biển CaraWorld, phân khu Sông Town đang bước vào cột mốc quan trọng khi chuẩn bị bàn giao hàng trăm căn nhà phố trong Quý 4/2026 và đợt bàn giao đầu tiên dự kiến trong tháng 10 tới. Thiết kế đa công năng kết hợp mô hình “Nhà bên sông, phố bên Vịnh” hướng đến hai giá trị song hành: nâng chất lượng sống nghỉ dưỡng và gia tăng giá trị tài sản trong quá trình sử dụng, khai thác.

MSB mở rộng hệ sinh thái tài chính, hướng tới mô hình đa dịch vụ

MSB mở rộng hệ sinh thái tài chính, hướng tới mô hình đa dịch vụ

Với mục tiêu hướng đến việc hoàn thiện hệ sinh thái tài chính toàn diện lấy hoạt động ngân hàng làm nền tảng cốt lõi, Ngân hàng TMCP Hàng Hải Việt Nam (MSB) đã lấy ý kiến cổ đông bằng văn bản về các nội dung chiến lược: Tăng cường nguồn lực vốn, thành lập ngân hàng thương mại TNHH MTV do MSB sở hữu 100% vốn tại Trung tâm Tài chính Quốc tế Việt Nam, mở rộng sang chứng khoán, bảo hiểm nhân thọ - phi nhân thọ và sửa đổi, bổ sung một số văn bản về tổ chức, quản trị.

Vietjet khẳng định vị thế tại giải thưởng du lịch quốc tế năm 2026

Vietjet khẳng định vị thế tại giải thưởng du lịch quốc tế năm 2026

Ngày 28/9, Vietjet tiếp tục ghi dấu ấn toàn cầu với giải thưởng “Thương hiệu hàng không dẫn đầu châu Á năm 2026” (Asia’s Leading Airline Brand 2026) tại lễ trao giải World Travel Awards ở Maldives, đánh dấu cột mốc mới trong hành trình xây dựng thương hiệu hàng không Việt Nam có sức cạnh tranh quốc tế.

Petrovietnam: Làm chủ năng lực tổng thầu EPC công trình dầu khí ngoài khơi

Petrovietnam: Làm chủ năng lực tổng thầu EPC công trình dầu khí ngoài khơi

Qua nhiều thế hệ dự án, Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) đã hình thành và làm chủ năng lực tổng thầu EPC/ EPCI/ EPCIC công trình ngoài khơi. Năng lực ấy được tập trung tại những lực lượng kỹ thuật nòng cốt, được kiểm chứng bằng các công trình trọng điểm quốc gia và những hợp đồng lớn tại thị trường quốc tế.

Sôi động các hoạt động hướng tới kỷ niệm 90 năm Ngày Truyền thống ngành Than

Sôi động các hoạt động hướng tới kỷ niệm 90 năm Ngày Truyền thống ngành Than

Mới đây, đồng chí Vũ Quyết Tiến, Phó Bí thư Thành ủy, Chủ tịch Ủy ban Mặt trận Tổ quốc (MTTQ) thành phố Quảng Ninh chủ trì buổi làm việc với Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) về công tác chuẩn bị, phối hợp tổ chức Lễ kỷ niệm 90 năm Ngày Truyền thống Công nhân Vùng mỏ - Truyền thống ngành Than 12/11 (1936 - 2026).

BIM Land khai trương Văn phòng bán hàng Thanh Phú Centre Point

BIM Land khai trương Văn phòng bán hàng Thanh Phú Centre Point

Ngày 27/9/2026, BIM Land chính thức khai trương Văn phòng bán hàng Thanh Phú Centre Point, đón tiếp hơn 400 khách hàng, chủ sở hữu, đối tác và đội ngũ kinh doanh. Sự kiện đánh dấu bước tiến mới trong hành trình giới thiệu “Tâm điểm trù phú” đang được định hình tại cửa ngõ phía Tây TP Hồ Chí Minh.

Transerco và V-Green hợp tác phát triển hệ thống trạm sạc xanh tại Hà Nội

Transerco và V-Green hợp tác phát triển hệ thống trạm sạc xanh tại Hà Nội

Chiều ngày 27/7/2026, tại Hà Nội, Tổng công ty Vận tải Hà Nội (Transerco) và Công ty Cổ phần Phát triển Trạm sạc toàn cầu V-Green đã tổ chức Lễ ký kết thỏa thuận khung về hợp tác phát triển kinh doanh dịch vụ trạm sạc, đánh dấu bước tiến quan trọng trong mối quan hệ hợp tác giữa hai đơn vị, hướng tới mục tiêu phát triển hạ tầng sạc đồng bộ, hiện đại, góp phần thúc đẩy quá trình chuyển đổi xanh trong lĩnh vực giao thông vận tải.

Trung tâm khai thác bến xe Hà Nội ra mắt dịch vụ xe trung chuyển Yên Nghĩa Connect

Trung tâm khai thác bến xe Hà Nội ra mắt dịch vụ xe trung chuyển Yên Nghĩa Connect

Thông tin từ Tổng Công ty Vận tải Hà Nội cho biết, với định hướng xây dựng hệ sinh thái dịch vụ ngày càng hoàn thiện, đáp ứng tốt hơn nhu cầu đi lại của hành khách, ngày 22/9/2026, Trung tâm Khai thác bến xe Hà Nội và Công ty Cổ phần Công nghệ dịch vụ vận tải đầu cuối An Vui tổ chức Lễ ký kết thỏa thuận hợp tác triển khai dịch vụ xe trung chuyển “Yên Nghĩa Connect” tại Bến xe Yên Nghĩa.

Đảng bộ Transerco tham gia trực tuyến Hội nghị nghiên cứu, học tập, quán triệt kế hoạch của Thành ủy

Đảng bộ Transerco tham gia trực tuyến Hội nghị nghiên cứu, học tập, quán triệt kế hoạch của Thành ủy

Sáng ngày 15/9/2026, Đảng ủy Tổng công ty Vận tải Hà Nội và các cơ sở Đảng trực thuộc đã tham gia trực tuyến Hội nghị nghiên cứu, học tập, quán triệt và triển khai thực hiện các kế hoạch, chương trình hành động, văn bản của Thành ủy, Ban Thường vụ Thành ủy thực hiện Nghị quyết Hội nghị Trung ương 3 khóa XIV và một số nghị quyết, chỉ thị của Bộ Chính trị qua ứng dụng Zoom Meeting từ Đảng ủy Phường Cửa Nam, TP Hà Nội.

Chương trình “Diễu hành xe hoa - Đêm hội trăng rằm” Lễ hội Nghinh Ông - TP Hồ Chí Minh năm 2026 tại xã Cần Giờ, thu hút đông đảo người dân và du khách.

TP Hồ Chí Minh tập trung tháo gỡ điểm nghẽn, khẳng định vị thế đầu tàu

Nỗ lực triển khai đồng bộ nhiều giải pháp chiến lược, hoạt động Công thương và Du lịch của TP Hồ Chí Minh trong 9 tháng năm 2026 đã ghi nhận những kết quả tăng trưởng đầy ấn tượng. Để đạt mục tiêu tăng trưởng kinh tế hai con số cho cả năm, TP Hồ Chí Minh đang tập trung nhận diện rõ các điểm nghẽn, chủ động tháo gỡ khó khăn nhằm tạo đà bứt tốc quyết liệt trong giai đoạn nước rút.
