Các dự án BT ngàn tỷ của Hà Nội: "Rờ" đâu cũng có vấn đề

Ngày 19-7, ông Ngô Văn Khánh, Phó Tổng Thanh tra Chính phủ (TTCP) ký Văn bản số 1785/TB-TTCP thông báo Kết luận thanh tra việc chấp hành quy định của pháp luật trong việc thực hiện một số dự án đầu tư theo hình thức hợp đồng BT, BOT trong lĩnh vực giao thông, môi trường thuộc địa bàn TP Hà Nội. Kết luận đã chỉ ra nhiều vi phạm trong quá trình triển khai 7 dự án.

Các dự án đều phát sinh chi phí đầu tư

7 dự án được tập trung kiểm tra, thanh tra là: Dự án Nhà máy nước Yên Sở, Dự án đường Lê Văn Lương kéo dài, Dự án đường trục phía Nam tỉnh Hà Tây cũ, Dự án đường Lê Đức Thọ - Xuân Phương, Dự án đường bao quanh khu tưởng niệm danh nhân Chu Văn An, Dự án đường liên tỉnh Hà Nội – Hưng Yên và Dự án nút giao thông Long Biên.

Nội dung vi phạm chủ yếu tại các dự án này được TTCP xác định do UBND TP Hà Nội chưa thực hiện đúng quy định về việc lập, phê duyệt, công bố danh mục dự án đầu tư theo hình thức hợp đồng BT, BOT; không thực hiện đúng quy trình lựa chọn nhà đầu tư; một số nội dung đầu tư, tổng mức đầu tư, dự toán của một số dự án BT thẩm định, phê duyệt chưa chính xác làm sai tăng tổng vốn đầu tư. Đồng thời,  việc giám sát thực hiện hợp đồng của UBND TP Hà Nội và các cơ quan liên quan còn chưa chặt chẽ, hầu hết các dự án chậm tiến độ, kéo dài làm phát sinh chi phí đầu tư.

Đối với Dự án đường Lê Đức Thọ - Xuân Phương, công tác lập, thẩm định và phê duyệt tổng vốn đầu tư không chính xác đã làm tăng giá trị hợp đồng BT là 19,561 tỷ đồng. Dự án đường bao quanh khu tưởng niệm danh nhân Chu Văn An cũng tăng gần 28 tỷ đồng.

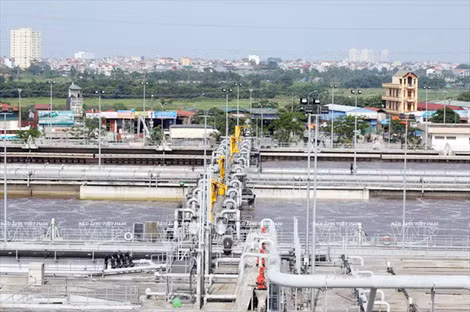

Dự án Nhà máy nước Yên Sở khởi công xây dựng khi chưa có kết quả thẩm tra thiết kế cơ sở của Bộ Xây dựng.
Dự án Nhà máy nước Yên Sở khởi công xây dựng khi chưa có kết quả thẩm tra thiết kế cơ sở của Bộ Xây dựng.

Dự án nút giao thông Long Biên tăng giá trị hơn 34 tỷ đồng vì công tác lập, thẩm định, phê duyệt tổng mức đầu tư không chính xác do tính sai khối lượng; tăng 12,3 tỷ đồng do sai sót trong tính toán khối lượng dự toán và áp dụng đơn giá định mức… Dự án đường liên tỉnh Hà Nội – Hưng Yên do dự toán điều chỉnh tổng mức đầu tư để điều chỉnh giá trị hợp đồng BT tính sai khối lượng tại một số hạng mục, áp dụng đơn giá và định mức không đúng, làm sai tăng giá trị tổng mức đầu tư hơn 14 tỷ đồng.

Đối với Dự án đường trục phía Nam tỉnh Hà Tây cũ, cơ quan nhà nước có thẩm quyền thẩm định, phê duyệt và tính chi phí lãi vay 920 tỷ đồng trong tổng vốn đầu tư dự án BT là chưa có cơ sở dẫn đến việc xác định giá trị tổng vốn đầu tư để ký hợp đồng sai tăng 920 tỷ đồng, gây ảnh hưởng lớn đến việc xác định giá trị để giao đất của các dự án khác đối ứng dự án BT.

Thi công trước khi có quyết định phê duyệt dự án

Kết luận thanh tra cũng chỉ rõ, quá trình thương thảo và ký kết hợp đồng BT kéo dài, phức tạp, nhiều nội dung không cụ thể, đồng nhất. Có trường hợp ký hợp đồng BT sau khi dự án khởi công và chấp thuận đưa vào dự án, đưa vào nội dung hợp đồng các hạng mục nhà đầu tư đã tự thi công và hoàn thành trước đó.

Cụ thể như: Dự án Nhà máy nước Yên Sở thực hiện khi chưa có kết quả thẩm tra thiết kế cơ sở của Bộ Xây dựng và thẩm tra phê duyệt công nghệ của Sở Khoa học Công nghệ Hà Nội, chưa có quyết định phê duyệt dự án đầu tư tại thời điểm ký hợp đồng BT, toàn bộ quá trình thi công, thực hiện dự án trước khi ký hợp đồng BT không có sự tham gia giám sát, thẩm định, kiểm tra của các cơ quan quản lý nhà nước, của các sở, ban, ngành thuộc UBND TP Hà Nội.

Dự án này cũng chưa có đầy đủ cơ sở về hồ sơ, tài liệu theo quy định để xem xét quyết toán đối với một số hạng mục chi phí (chi phí lãi vay, chi phí luật...) theo đề nghị của nhà đầu tư. Toàn bộ nước thải sinh hoạt của khu Công viên Yên Sở, các khu đô thị C1, C2 (khoảng 10.000m3/ngày) chưa được Công ty Gamuda Việt Nam tiến hành qua bước thu gom xử lý theo quy định.

Giá trị thực hiện nạo vét và đề nghị quyết toán vào giá trị dự án theo báo cáo của nhà đầu tư là hơn 9,8 triệu USD không có hồ sơ tài liệu được cơ quan nhà nước có thẩm quyền thẩm tra, thẩm định và phê duyệt về biện pháp thi công, khối lượng đào vét thực tế, đơn giá, định mức thực hiện…

Tại dự án đường Lê Văn Lương kéo dài, do thi công cọc và sàn giảm tải, đường chắn mố cầu vượt sông Nhuệ phát sinh tăng mật độ cọc trị giá gần 8 tỷ đồng khi chưa được cơ quan có thẩm quyền chấp thuận về kỹ thuật, không đúng với quy định về quản lý dự án đầu tư. Chi phí giải phóng mặt bằng liên quan đến việc di chuyển đường điện, nước phục vụ các hộ dân tái định cư, chi phí đo đạc khảo sát với giá trị hơn 7,7 tỷ đồng, trong đó giá trị khối lượng thực hiện trên địa bàn quận Nam Từ Liêm chưa được xác nhận theo quy định, chưa đủ điều kiện để quyết toán đối với khối lượng này.

Trên cơ sở kết quả thanh tra, TTCP kiến nghị Thủ tướng Chính phủ chỉ đạo UBND TP Hà Nội xử lý trách nhiệm của lãnh đạo UBND TP Hà Nội liên quan đến khuyết điểm, vi phạm trong việc quyết định lựa chọn nhà đầu tư, thực hiện quy trình chỉ định nhà đầu tư, đôn đốc chỉ đạo, giám sát các đơn vị cấp dưới triển khai, thực hiện hợp đồng BT và các dự án đối ứng…

Đồng thời, kiến nghị Thủ tướng Chính phủ chỉ đạo xử lý trách nhiệm của Bộ Kế hoạch và Đầu tư trong việc chậm cấp giấy chứng nhận đầu tư cho dự án đường Hà Nội – Hưng Yên trong giai đoạn thực hiện theo quy định của Nghị định số 78/2007/NĐ-CP.

TTCP kiến nghị Thủ tướng Chính phủ chỉ đạo xử lý về kinh tế cụ thể đối với từng dự án, đồng thời làm rõ trách nhiệm trong việc kiểm tra, giám sát các công trình; yêu cầu các nhà đầu tư tập trung hoàn thành đúng tiến độ các dự án BT để phục vụ yêu cầu giải tỏa ùn tắc giao thông của TP Hà Nội; kịp thời điều chỉnh sai sót trong việc tính toán khối lượng, áp dụng đơn giá định mức, biện pháp thi công… ở các bước đầu tư xây dựng, lập hồ sơ đề nghị quyết toán đúng quy định của pháp luật.

Việt Hà

Các tin khác

Nhiều xác lợn chết trôi nổi trên kênh Bắc

Nhiều xác lợn chết trôi nổi trên kênh Bắc

Khoảng 3 tuần nay, công nhân Công ty TNHH MTV Sông Chu đã vớt 63 xác lợn chết cùng nhiều bao tải chứa rác thải trên tuyến kênh Bắc, tỉnh Thanh Hóa. Tình trạng xác động vật bị vứt xuống kênh không chỉ gây ô nhiễm môi trường mà còn tiềm ẩn nguy cơ phát tán mầm bệnh, nhất là trong bối cảnh dịch tả lợn châu Phi vẫn diễn biến phức tạp.

 Nỗ lực tái định cư cho người dân trong dự án đường sắt tốc độ cao qua Đắk Lắk

Nỗ lực tái định cư cho người dân trong dự án đường sắt tốc độ cao qua Đắk Lắk

Đắk Lắk là một trong 15 tỉnh, thành phố có dự án đường sắt tốc độ cao Bắc – Nam đi qua với chiều dài 98,68km thuộc địa phận 13 xã, phường ở phía Đông tỉnh này. Điểm khởi đầu ở phía Bắc xã Xuân Lộc và kết thúc ở phía Nam xã Hòa Xuân, trên tuyến có 1 ga hành khách Hòa Thành ở phường Phú Yên và 2 trạm bảo dưỡng ở xã Xuân Thọ và phường Phú Yên.

Những bất thường trong dự án sửa chữa đê Thạch Hãn bằng... vật liệu cũ

Những bất thường trong dự án sửa chữa đê Thạch Hãn bằng... vật liệu cũ

Dự án sửa chữa khoảng 1,2km đê Thạch Hãn tại Quảng Trị có tổng mức đầu tư 5 tỷ đồng, trong đó riêng công tác tháo dỡ, lắp đặt tấm bê tông đã chiếm hơn 1,8 tỷ đồng. Đáng chú ý, công trình tận dụng hàng nghìn tấm lát cũ, trong khi thực tế thi công bộc lộ nhiều dấu hiệu bất thường về chất lượng, kỹ thuật và giải pháp gia cố mái đê, đặt ra những vấn đề cần được làm rõ.

Xử lý tình trạng lấn chiếm đất công trái phép trên đường 16

Xử lý tình trạng lấn chiếm đất công trái phép trên đường 16

Nhằm nâng cao hiệu lực, hiệu quả quản lý Nhà nước về đất đai, đồng thời xử lý triệt để nguy cơ lấn chiếm trái phép, thời gian qua, xã Đa Phúc, TP Hà Nội đã tập trung triển khai các biện pháp bảo vệ diện tích đất công do chính quyền địa phương quản lý. Đặc biệt xử lý tình trạng lấn chiếm đất công trái phép tại khu vực ven đường 16, thuộc thôn Xuân Dương.

Hết thời hiệu chia di sản thừa kế, giải quyết thế nào?

Hết thời hiệu chia di sản thừa kế, giải quyết thế nào?

Hỏi: Cha mẹ tôi mất năm 1993 và 1994, để lại hơn 1.000m2 đất ở và vườn không có di chúc. Ông bà nội ngoại đã mất, gia đình có tôi và em trai. Dù đi làm ăn xa, chúng tôi vẫn về thăm nom, nộp thuế đất đầy đủ và cho hàng xóm thuê trồng hoa màu từ năm 2015. Hiện tại, chúng tôi muốn chia thừa kế là thửa đất trên. Xin hỏi thời hiệu khởi kiện chia di sản thừa kế bố mẹ tôi để lại còn không? Nếu thời hiệu đã hết thì thửa đất của bố mẹ tôi có bị Nhà nước thu hồi không? (Hải Sơn, xã Ân Thi, tỉnh Hưng Yên)

Đường gần 100 tỷ đồng chưa bàn giao đã vá víu chằng chịt

Đường gần 100 tỷ đồng chưa bàn giao đã vá víu chằng chịt

Tuyến đường dài 9,4km, được đầu tư 91 tỷ đồng nối xã Như Xuân với xã Thượng Ninh, tỉnh Thanh Hóa, mới hoàn thành chưa lâu đã xuất hiện hơn 30 vị trí lún, nứt, bong tróc mặt đường. Đáng chú ý, công trình hiện vẫn chưa được nghiệm thu, bàn giao nhưng nhà thầu đã phải cắt bỏ nhiều vị trí mặt nhựa để sửa chữa, khắc phục.

Người cao tuổi có được miễn án phí dân sự không?

Người cao tuổi có được miễn án phí dân sự không?

Hỏi: Năm nay tôi 68 tuổi. Do có tranh chấp về quyền sử dụng đất nên tôi đang chuẩn bị khởi kiện vụ án dân sự. Xin tòa soạn cho biết, ở độ tuổi của tôi thì có được miễn hoặc giảm án phí hay không? Nếu được thì tôi cần thực hiện những thủ tục gì? (Đỗ Lâm, xã Triệu Sơn, tỉnh Thanh Hóa)

Tháo dỡ nhiều hàng quán lấn chiếm bãi biển khu vực vịnh Lăng Cô

Tháo dỡ nhiều hàng quán lấn chiếm bãi biển khu vực vịnh Lăng Cô

Những ngày qua, lực lượng chức năng tập trung tháo dỡ nhiều hàng quán lấn chiếm không gian dọc bãi biển tại khu vực vịnh biển Lăng Cô (xã Chân Mây – Lăng Cô, TP Huế) nhằm bảo đảm cảnh quan tại các bãi tắm, phục vụ nhu cầu người dân địa phương cũng như du khách.

Quảng Trị: Những dấu hỏi liên quan công trình kè tiền tỉ ở An Xuân Hà

Quảng Trị: Những dấu hỏi liên quan công trình kè tiền tỉ ở An Xuân Hà

Được đầu tư 4 tỷ đồng từ nguồn ngân sách nhà nước, công trình kè chống sạt lở dài 450m tại thôn An Hà (cũ), nay thuộc thôn An Xuân Hà, xã Nam Cửa Việt, tỉnh Quảng Trị đang bộc lộ nhiều vấn đề đáng quan tâm trong quá trình thi công. Đáng chú ý, khi thời hạn hoàn thành chỉ còn chưa đầy hai tháng, mới khoảng 200m kè cơ bản được thi công hoàn thiện.

Gỡ “nút thắt” nguồn vật liệu cho các dự án trọng điểm miền Trung

Gỡ “nút thắt” nguồn vật liệu cho các dự án trọng điểm miền Trung

Nhu cầu đất san lấp, cát, đá xây dựng phục vụ các công trình, dự án trọng điểm tại TP Đà Nẵng và TP Huế đang tăng mạnh, trong khi năng lực cung ứng tại chỗ chưa đáp ứng yêu cầu. Tình trạng khan hiếm vật liệu, giá cả biến động, nhiều mỏ chưa được khai thác hoặc chưa phát huy hết công suất đang tạo sức ép lớn lên tiến độ thi công và giải ngân vốn đầu tư công.

Chồng chửi bới, xúc phạm danh dự vợ có bị xử lý hình sự?

Chồng chửi bới, xúc phạm danh dự vợ có bị xử lý hình sự?

Hỏi: Vợ chồng tôi kết hôn được 6 năm, có một con chung 4 tuổi, hiện tại tôi đang mang thai. Thời gian gần đây, chồng tôi thường xuyên vắng nhà, bỏ mặc gia đình. Nhiều lần có hành vi chửi bởi, xúc phạm tôi và đe dọa sẽ nộp đơn ly hôn. Xin hỏi, việc chồng tôi yêu cầu ly hôn có đúng pháp luật không và hành vi bỏ mặc, chửi bới, xúc phạm danh dự nhân phẩm vợ bị xử lý như thế nào? (Ngọc Lan, phường Cầu Giấy, Hà Nội)

Lãnh đạo UBND tỉnh Quảng Trị chỉ đạo giải quyết vấn đề Báo CAND phản ánh

Lãnh đạo UBND tỉnh Quảng Trị chỉ đạo giải quyết vấn đề Báo CAND phản ánh

Sau khi Báo CAND đăng tải bài viết “Chưa được cấp kinh phí, các đơn vị dịch vụ công vẫn phải hoạt động” phản ánh việc hơn 4 tháng qua nhiều đơn vị phục vụ dịch vụ công ở Quảng Trị như vệ sinh môi trường, điện chiếu sáng, nước sạch và vệ sinh môi trường nông thôn… chưa được cấp kinh phí. Lãnh đạo UBND tỉnh Quảng Trị có các công văn chỉ đạo giải quyết vấn đề báo nêu.

Thanh tra tỉnh Quảng Trị chỉ ra nhiều sai phạm tại Công ty TNHH MTV Lâm nghiệp Triệu Hải

Thanh tra tỉnh Quảng Trị chỉ ra nhiều sai phạm tại Công ty TNHH MTV Lâm nghiệp Triệu Hải

Hàng nghìn hécta (ha) đất lâm nghiệp được đưa vào các hợp đồng giao khoán, hợp tác đầu tư trồng rừng; hàng trăm hộ dân tham gia nhưng hồ sơ, trình tự giao khoán và căn cứ đại diện nhóm góp vốn còn nhiều bất cập. Đáng chú ý, 110,7 ha đất thuộc diện phải bàn giao về địa phương vẫn chưa hoàn tất thủ tục; hoạt động quản lý tài chính cũng bộc lộ sai sót, khiến doanh nghiệp kê khai thiếu hơn 166 triệu đồng thuế thu nhập doanh nghiệp...
