Tháo gỡ vướng mắc để đường dây 500kV mạch 3 về đích đúng tiến độ

Tại cuộc họp giao ban trực tuyến kiểm điểm tiến độ và tình hình thực hiện các dự án Đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) do Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên, Phó Trưởng Ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng chủ trì ngày 12/3, các địa phương đều cam kết sẽ nỗ lực hết mình để hỗ trợ chủ đầu tư, các nhà thầu thực hiện các dự án đường dây đúng tiến độ đề ra.

Tại cuộc họp, ông Nguyễn Anh Tuấn, Tổng Giám đốc Tập đoàn Điện lực Việt Nam (EVN) cho biết, cả 4 dự án đã thực hiện bàn giao mặt bằng được 1177/1177 (100%) vị trí móng cột và 160/503 (32%) khoảng néo, còn 343/503 khoảng néo chưa bàn giao mặt bằng (cụ thể: Quảng Bình còn 12/12 khoảng néo; Hà Tĩnh còn 112/112 khoảng néo; Nghệ An còn 86/86 khoảng néo; Thanh Hóa còn 74/138 khoảng néo; Ninh Bình còn 5/9 khoảng néo; Nam Định còn 24/54 khoảng néo; Thái Bình còn 11/47 khoảng néo; Hải Dương còn 13/31 khoảng néo; Hưng Yên còn 6/14 khoảng néo).

Về công tác thi công, đã triển khai đồng loạt được 1174/1177 vị trí (99,7%), hoàn thành đúc móng được 184/1177 vị trí. Còn 3/1177 vị trí thuộc Dự án Nam Định I - Phố Nối chưa đưa vào thi công gồm: Vị trí 175, 176 chưa vào thi công do người dân đòi hỏi đền bù cây để làm đường thi công cao so với quy định. Hiện đơn vị đang tích cực phối hợp giải quyết.

EVN cũng đã lên kế hoạch, phấn đấu sẽ hoàn thành công tác đúc móng trước tháng 4/2024, triển khai dựng cột, kéo dây trước 30/6, đảm bảo tiến độ đề ra theo chỉ đạo của Thủ tướng.

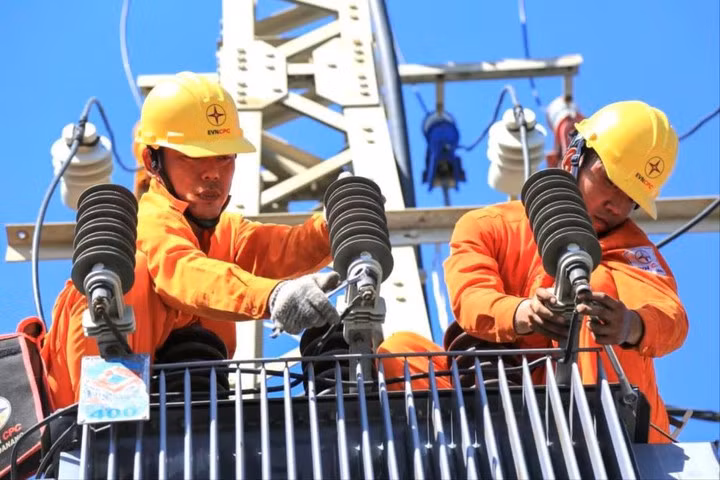

Tháo gỡ vướng mắc để đường dây 500kV mạch 3 về đích đúng tiến độ -0
Các Dự án đường dây 500 kV từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 519 km, đi qua 9 tỉnh.

Tại cuộc họp, đại diện lãnh đạo 9 địa phương có đường dây đi qua và Bộ Nông nghiệp và Phát triển nông thôn, Ủy ban Quản lý Vốn Nhà nước tại doanh nghiệp, các cục, vụ thuộc Bộ Công Thương đã báo cáo về tình hình triển khai nhiệm vụ được giao liên quan đến công tác đền bù giải phóng mặt bằng, công tác thủ tục, hỗ trợ thi công, chuyển đổi mục đích sử dụng rừng... Các địa phương đều cam kết sẽ nỗ lực hết mình để hỗ trợ chủ đầu tư, các nhà thầu thực hiện các dự án đường dây đúng tiến độ đề ra.

Bộ trưởng Nguyễn Hồng Diên cho biết, đến thời điểm này công tác bàn giao mặt bằng các vị trí móng đã đạt 100%, công tác thi công đã được triển khai đồng loạt trên toàn tuyến. Tuy nhiên, so với các chỉ đạo của Thủ tướng Chính phủ thì vẫn chưa đạt yêu cầu đề ra. Công tác bàn giao mặt bằng hành lang tuyến đến nay mới chỉ đạt 31,87%, công tác thi công vẫn gặp khó khăn do thiếu phương tiện, máy móc, thiết bị, nhiều vị trí móng vẫn chưa mở được đường vào thi công. Nếu không giải quyết dứt điểm có thể gây ảnh hưởng nghiêm trọng đến tiến độ hoàn thành các dự án vào tháng 6/2024 theo chỉ đạo của Thủ tướng Chính phủ.

Để đạt được mục tiêu đề ra, Bộ trưởng Nguyễn Hồng Diên đề nghị các bộ, ngành, địa phương liên quan và chủ đầu tư tiếp tục chủ động rà soát công việc liên quan đến chức năng, nhiệm vụ được giao để có thể giải quyết ngay các vướng mắc phát sinh. Đồng thời, Bộ trưởng Nguyễn Hồng Diên đề nghị Bộ Nông nghiệp và Phát triển nông thôn tiếp tục theo dõi, hướng dẫn EVN/EVNNPT triển khai thực hiện, sớm hướng dẫn xử lý các vướng mắc phát sinh nếu có trong quá trình triển khai thực hiện.

Bộ trưởng Nguyễn Hồng Diên đề nghị UBND các tỉnh đôn đốc, chỉ đạo các sở, ngành, các địa phương của tỉnh tại nơi các dự án đi qua phối hợp với chủ đầu tư tiếp tục tăng cường tuyên truyền, vận động các hộ dân bị ảnh hưởng để các hộ dân đồng thuận, hoàn thành bàn giao toàn bộ mặt bằng hành lang tuyến; hỗ trợ EVN/EVNNPT trong công tác thi công, xây dựng, chỉ đạo xử lý ngay những vướng mắc phát sinh nếu có.

Các Dự án đường dây 500 kV từ Quảng Trạch đến Phố Nối có tổng chiều dài khoảng 519 km, đi qua 9 tỉnh gồm: Quảng Bình (1,69 km), Hà Tĩnh (141,52 km), Nghệ An (100,04 km), Thanh Hoá (131,77 km), Ninh Bình (7,83 km), Nam Định (55,08 km), Thái Bình (38,93 km), Hải Dương (30,79 km), Hưng Yên (11,27 km).

Tổng mức đầu tư toàn bộ tuyến đường dây là 22.356,049 tỷ đồng, chia thành 4 dự án thành phần gồm: đường dây Quảng Trạch – Quỳnh Lưu có chiều dài 225,8 km, 2 mạch dây dẫn 4 x ACSR 500, tổng mức đầu tư là 9.820,755 tỷ đồng; đường dây Quỳnh Lưu – Thanh Hóa có chiều dài 92 km, 2 mạch dây dẫn 4 x ACSR 400, tổng mức đầu tư 4.079, 362 tỷ đồng; đường dây từ Nhà máy nhiệt điện (NMNĐ) Nam Định I – Thanh Hóa có chiều dài 74,4 km, 2 mạch dây dẫn 4 x ACSR 330, tổng mức đầu tư là 2.916,644 tỷ đồng; đường dây từ NMNĐ Nam Định I – Phố Nối có chiều dài 126,9 km, 2 mạch dây dẫn 4 x ACSR 330, tổng mức đầu tư là 5.539,288 tỷ đồng.

Trân Trân

Các tin khác

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Ngân hàng TMCP Nam Á (HOSE: NAB) vừa hoàn tất thành công đợt phát hành 1.000 tỷ đồng trái phiếu ra công chúng vào cuối năm 2025. Toàn bộ lượng trái phiếu đã được phân phối hết cho gần 300 nhà đầu tư, thể hiện mức độ quan tâm lớn của thị trường và niềm tin của nhà đầu tư với đợt chào bán.

Phát triển điện khí LNG, góp phần bảo đảm an ninh năng lượng quốc gia

Phát triển điện khí LNG, góp phần bảo đảm an ninh năng lượng quốc gia

Trong bối cảnh Việt Nam đặt mục tiêu tăng trưởng kinh tế hai con số, nhu cầu điện tiếp tục gia tăng mạnh, đặt ra yêu cầu cấp thiết về bảo đảm nguồn cung ổn định. Hội thảo tại Đà Nẵng ngày 14/8 đã tập trung nhận diện những điểm nghẽn, đề xuất giải pháp phát triển điện khí LNG đồng bộ, biến “công suất trên bản quy hoạch” thành năng lực bảo đảm an ninh năng lượng thực tế.

Buộc tiêu hủy 7,7 tấn chân gà đông lạnh hết “đát”

Buộc tiêu hủy 7,7 tấn chân gà đông lạnh hết “đát”

Ngày 14/8, UBND TP Đồng Nai đã ra quyết định xử phạt vi phạm hành chính đối với Công ty TNHH SX TM và DV Lạc Anh Food ở phường Hố Nai với 4 hành vi vi phạm hành chính trong lĩnh vực bảo quản, sử dụng nguyên liệu thực phẩm…

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Khi doanh nghiệp công nghệ mở rộng quy mô, thách thức dần chuyển từ tốc độ phát triển sản phẩm sang khả năng duy trì chất lượng và vận hành nhất quán. Chuẩn hóa quy trình vì thế trở thành nền tảng để giảm phụ thuộc vào cá nhân, tăng khả năng đo lường và hình thành năng lực vận hành bền vững ở cấp tổ chức.

Đại diện T&T Group và Yusys Technologies ký kết Biên bản ghi nhớ hợp tác chiến lược.

T&T Group “bắt tay” Yusys xây dựng hệ sinh thái công nghệ tài chính vươn tầm ASEAN

Ngày 12/8, T&T Group và Yusys Technologies – Tập đoàn công nghệ tài chính hàng đầu Trung Quốc đã ký kết Biên bản ghi nhớ hợp tác chiến lược, qua đó đặt nền móng cho việc nghiên cứu các cơ hội hợp tác chiến lược trong lĩnh vực công nghệ tài chính, chuyển đổi số và dịch vụ tài chính tại Việt Nam và các thị trường trọng điểm Đông Nam Á.

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Ngày 12/8 vừa qua, chủ đầu tư Gamuda Land cùng tổng thầu Coteccons đã tổ chức Lễ cất nóc Cove và Lagoon (A3 & A4) – hai tòa tháp cuối cùng thuộc khu phức hợp căn hộ hạng sang Eaton Park. Sự kiện mang ý nghĩa vô cùng quan trọng trong quá trình phát triển dự án, đánh dấu cột mốc hoàn thành toàn bộ phần thô theo đúng tiến độ đề ra, bước vào giai đoạn thi công hoàn thiện chuẩn bị bàn giao cho khách hàng.

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Bằng các chiêu trò như “ký hợp đồng thu mua với cam kết giá cao hơn thị trường”, “tuyển nhân viên thu mua sầu riêng hoa hồng cao”, “tạo lòng tin nhập sầu riêng trước, trả tiền sau”…, nhiều người dân đã sập bẫy của nhóm đối tượng lừa đảo dẫn đến nợ nần chồng chất, vật vã trả lãi ngân hàng chỉ vì bị doanh nghiệp thu mua xù nợ…

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Nguồn vốn vay ưu đãi dành cho thanh niên khởi nghiệp đang trở thành “đòn bẩy” giúp nhiều bạn trẻ trong tỉnh Bắc Ninh mạnh dạn đầu tư sản xuất, kinh doanh, góp phần phát triển kinh tế địa phương, đồng thời khẳng định hiệu quả từ các chính sách đồng hành của tổ chức Đoàn.

Sinh kế cho người lầm lỡ

Sinh kế cho người lầm lỡ

Thực hiện Quyết định số 08/2026/QĐ-TTg ngày 3/3/2026 của Thủ tướng Chính phủ về tín dụng đối với người sau cai nghiện, có hiệu lực từ ngày 1/5/2026, thời gian qua, chi nhánh NHCSXH tỉnh Lạng Sơn đã phối hợp với các đơn vị liên quan triển khai giải ngân nguồn vốn kịp thời đến đối tượng đủ điều kiện.
