Tháo gỡ khó khăn cho dự án đường dây 500kV Lào Cai-Vĩnh Yên

Ngày 28/3, tại Hà Nội, Bộ trưởng Bộ Công Thương  Nguyễn Hồng Diên - Phó Trưởng ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (Ban Chỉ đạo) chủ trì cuộc họp về triển khai dự án đường dây 500kV Lào Cai – Vĩnh Yên.

Tại cuộc họp, Tổng giám đốc EVN Nguyễn Anh Tuấn báo cáo về tiến độ thực hiện dự án đường dây (ĐZ) 500kV Lào Cai - Vĩnh Yên (dự án) đến ngày 27/3/2025.

Dự án đã hoàn thành công tác chuyển mục đích sử dụng rừng. Đối với công tác bồi thường, giải phóng mặt bằng (BTGPMB), về phần móng cột, đã bàn giao mặt bằng được 442/468 vị trí móng cột (94,44%), còn 26 vị trí móng chưa bàn giao.

Cụ thể: tỉnh Lào Cai đã bàn giao 100/100 vị trí (100%); tỉnh Yên Bái đã bàn giao 162/173 vị trí (93,64%), còn 11 vị trí chưa bàn giao; tỉnh Phú Thọ đã bàn giao 81/94 vị trí (86%), còn 13 vị trí chưa bàn giao; tỉnh Vĩnh Phúc đã bàn giao 99/101 vị trí (98%), còn 2 vị trí chưa bàn giao.

Đáng chú ý, trong tổng số 442 vị trí móng đã bàn giao còn vướng 38 vị trí chưa tiếp cận được mặt bằng do người dân cản trở không cho đơn vị vào thi công với các nguyên nhân vướng mắc về đền bù, mượn đường thi công, mượn bãi thi công.

Đối với phần hành lang tuyến, Ban Quản lý dự án Điện 1 (EVNPMB1) đã hoàn thành công tác đo vẽ, cắm và bàn giao mốc cho địa phương 242/242 khoảng néo. EVNPMB1 đã hoàn thành phê duyệt và bàn giao hồ sơ cho các tỉnh Lào Cai, Phú Thọ, Vĩnh Phúc đã hoàn thành; đang triển khai tiếp tục tại tỉnh Yên Bái.

Đối với công tác thi công xây dựng, phát huy tinh thần thi công khẩn trương và những bài học kinh nghiệm từ đường dây 500kV mạch 3, hiện nay, chủ đầu tư và các nhà thầu đang khẩn trương thỏa thuận/đền bù, mở đường thi công và triển khai thi công đào đúc móng.

Tháo gỡ khó khăn cho dự án đường dây 500kV Lào Cai-Vĩnh Yên -0

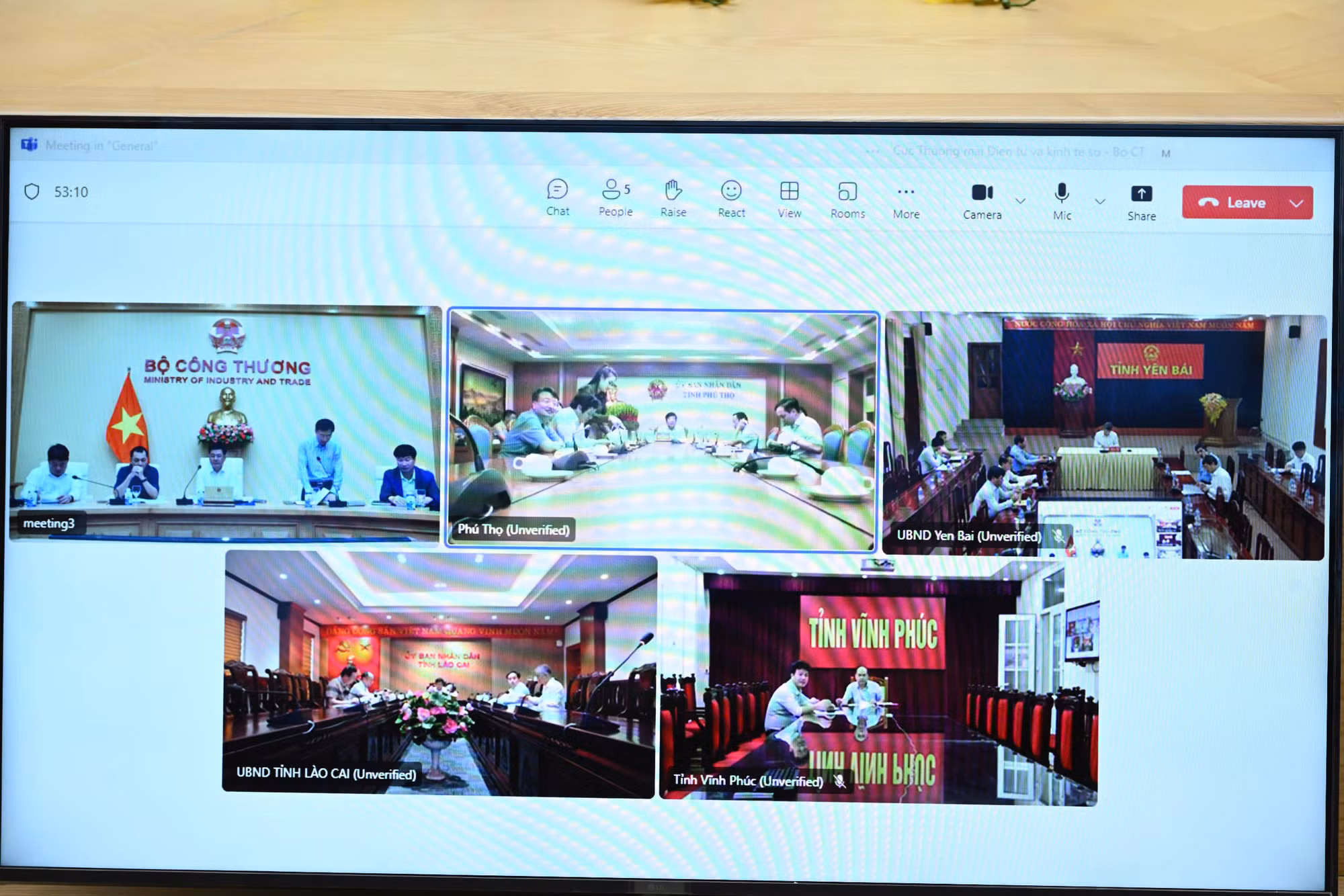

Các đại biểu tham gia cuộc họp.

Tại cuộc họp, Chủ tịch HĐTV EVN Đặng Hoàng An kiến nghị UBND các tỉnh tiếp tục quan tâm, chỉ đạo thực hiện bàn giao các vị trí móng còn lại trong tháng 3/2025; bàn giao toàn bộ hành lang tuyến cho EVN trước 30/4/2025.

Đối với các vị trí móng đã bàn giao nhưng chưa tiếp cận được mặt bằng, EVN đề nghị các địa phương hỗ trợ, vận động để người dân đồng thuận cho nhà thầu mượn đường thi công, mượn bãi thi công. “Nếu không có đường vào vị trí móng thì không thể đưa máy lên để thi công; vướng mắc này gây “tắc” tiến độ dự án” - Chủ tịch HĐTV EVN Đặng Hoàng An cho hay.

Đồng thời, Chủ tịch HĐTV EVN cũng bày tỏ lo lắng về tiến độ khai thác tận thu lâm sản của các chủ rừng là cá nhân và tổ chức: “Nếu kéo dài khai thác tận thu lâm sản tới vài tháng thì sẽ hết thời gian triển khai dự án. EVN kiến nghị Bộ Công Thương, Bộ Tài Chính chỉ đạo Tổng công ty Lâm nghiệp Việt Nam, Tổng công ty Giấy Việt Nam lập phương án khai thác tận thu lâm sản trước ngày 30/3/2025 và phê duyệt trước ngày 5/4/2025, cho phép các Nhà thầu thi công kiểm đếm, chặt hạ cây trong phạm vi mở đường tạm, bãi tạm, vị trí móng cột và tập kết về địa điểm tập trung để có mặt bằng thi công”.

Tháo gỡ khó khăn cho dự án đường dây 500kV Lào Cai-Vĩnh Yên -0
Dự cuộc họp có đại diện Bộ Tài chính, Bộ Quốc Phòng, Bộ Nông nghiệp và Môi trường, các đơn vị liên quan.

Tại cuộc họp, các địa phương Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc đã báo cáo về kết quả triển khai dự án. Các địa phương đều tích cực vào cuộc hỗ trợ chủ đầu tư và các nhà thầu giải quyết các thủ tục hành chính, giải phóng mặt bằng. Tuy nhiên còn một số khó khăn chính như việc xác định giá đất cụ thể để bồi thường ở các vị trí còn khác nhau, do đó, một số địa phương đề nghị EVN phối hợp, cung cấp hồ sơ, thông tin về những vị trí vướng mắc cụ thể để tỉnh có phương án giải quyết triệt để.

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên cho biết, dự án khởi động từ tháng 2/2025 và khởi công chính thức từ ngày 16/3. Sự kiện đó có sự tham gia của Thủ tướng Phạm Minh Chính, vinh dự rất cao nhưng trách nhiệm cũng rất lớn. Dự án được xác định thời điểm hoàn thành trước ngày 31/8/2025.

Theo Bộ trưởng Nguyễn Hồng Diên, bên cạnh những chuyển biến tích cực, dự án vẫn còn có những khó khăn vướng mắc. Cụ thể, toàn tuyến còn 34 vị trí móng cột chưa bàn giao, rải rác ở các địa phương; toàn bộ hành lang tuyến qua 4 tỉnh thì chưa được bàn giao mặt bằng, công tác phê duyệt giá đất, phê duyệt giá bồi thường vẫn còn nhiều việc chưa hoàn thành; công tác mở đường tạm thi công, bãi tập kết nguyên vật liệu còn gặp nhiều khó khăn.

Tháo gỡ khó khăn cho dự án đường dây 500kV Lào Cai-Vĩnh Yên -0
Cuộc họp kết nối trực tuyến tới 4 tỉnh nơi dự án đi qua: Lào Cai, Yên Bái, Vĩnh Phúc, Phú Thọ.

Để đạt được tiến độ thi công và bảo đảm yêu cầu chất lượng công trình, Ban Chỉ đạo Quốc gia đề nghị các địa phương trong phạm vi dự án tập trung huy động toàn hệ thống, vào cuộc giúp chủ đầu tư giải phóng mặt bằng cả vị trí cột và khoảng néo. Làm thật tốt công tác tuyên truyền vận động người dân trong khu vực ủng hộ triển khai dự án. Khi người dân ủng hộ thì họ sẽ bàn giao mặt bằng để chúng ta thi công. Tiếp tục phương châm 4 tại chỗ để ủng hộ chủ đầu tư, ủng hộ các nhà thầu có thể triển khai một cách thuận lợi nhất.

Đồng thời, khẩn trương phê duyệt giá đất cụ thể, ban hành phương án bồi thường, hỗ trợ tái định cư các vị trí móng cột trước ngày 31/3, hoàn thành công tác kê kiểm, lập phương án bồi thường và hỗ trợ tái định cư đối với hành lang tuyến trước ngày 15/4 đúng như lãnh đạo chủ chốt các địa phương cam kết với Thủ tướng cũng như bảo đảm tiến độ đã đưa ra.

Vận động người dân bàn giao các vị trí móng cột còn lại trong tháng 3/2025, bàn giao toàn bộ hành lang tuyến toàn bộ trước ngày 30/4. Yêu cầu và chỉ đạo các chủ rừng hoàn thành lập phương án khai thác tận thu lâm sản trình cơ quan có thẩm quyền phê duyệt trước ngày 31/3.

Liên quan đến phần công việc của tỉnh Vĩnh Phúc, Bộ trưởng đề nghị tỉnh phối hợp với Bộ Quốc phòng và Binh chủng Tăng thiết giáp khẩn trương thực hiện thủ tục thu hồi đất và bàn giao mặt bằng vị trí 462 thuộc Trung tâm huấn luyện tổng hợp tăng thiết giáp quản lý trong tháng 3/2025.

Chỉ đạo Công ty TNHH MTV thủy lợi Tam Đảo phối hợp, hỗ trợ chủ đầu tư và nhà thầu thi công hoàn thiện hồ sơ cấp phép hoạt động thi công vị trí cột VT455 trong phạm vi bảo vệ công trình thủy lợi (hồ đập Bàn Long) để trình cấp có thẩm quyền cấp phép thi công trước ngày 5/4.

Với Bộ Tài chính sớm có ý kiến đối với các vấn đề liên quan để UBND các tỉnh có căn cứ thực hiện thủ tục thu hồi đất, bàn giao mặt bằng và phê duyệt phương án tạm sử dụng rừng phục vụ thi công.

Bộ Nông nghiệp và Môi trường chỉ đạo Vườn Quốc gia Tam Đảo khẩn trương lập, trình phê duyệt phương án khai thác tận thu lâm sản trước ngày 31/3, đồng thời xem xét việc cho phép các nhà thầu thi công kiểm đếm, chặt hạ cây trong phạm vi mở đường tạm, bãi tạm, vị trí móng cột và tập kết về địa điểm tập trung để có mặt bằng thi công.

Đối với EVN, Bộ trưởng Nguyễn Hồng Diên yêu cầu tiếp tục phối hợp với các địa phương hoàn thiện hồ sơ, thủ tục liên quan đến công tác bồi thường, giải phóng mặt bằng, chi trả tiền cho người dân và vận động người dân bàn giao mặt bằng.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên có tổng mức đầu tư khoảng 7.411 tỷ đồng, chiều dài khoảng 229,5km đi qua địa phận 4 tỉnh Vĩnh Phúc, Phú Thọ, Lào Cai, Yên Bái. Mục tiêu của dự án là đảm bảo truyền tải điện mua từ Trung Quốc, giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc, góp phần đảm bảo an ninh năng lượng quốc gia, đặc biệt là trong bối cảnh nền kinh tế tăng trưởng ở mức 2 con số trong những năm tiếp theo.

Lưu Hiệp

Các tin khác

Bài cuối: Nhiều dư địa để kinh tế TP Hồ Chí Minh bứt phá

Bài cuối: Nhiều dư địa để kinh tế TP Hồ Chí Minh bứt phá

Những năm qua, hoạt động sản xuất công nghiệp và xuất khẩu sản phẩm công nghệ cao đã đóng góp không nhỏ cho tăng trưởng của TP Hồ Chí Minh. Với kết quả thu hút vốn đầu tư FDI vào các ngành này gần đây, tiềm năng tăng trưởng rất lớn đang mở ra với thành phố…

Bảo hiểm xã hội TP Hồ Chí Minh và Viện Kiểm sát nhân dân khu vực đẩy mạnh công tác phối hợp

Bảo hiểm xã hội TP Hồ Chí Minh và Viện Kiểm sát nhân dân khu vực đẩy mạnh công tác phối hợp

Bảo hiểm xã hội (TP Hồ Chí Minh) đang đẩy mạnh phối hợp với Viện Kiểm sát nhân dân khu vực (VKSND khu vực) trên địa bàn thành phố, tăng cường rà soát, làm việc, đôn đốc và xử lý các đơn vị vi phạm, nhất là những trường hợp chậm đóng kéo dài, ảnh hưởng đến quyền, lợi ích hợp pháp, chính đáng của người lao động.

Vì sao VPBank tăng trưởng mạnh mẽ cả tín dụng lẫn huy động mà vẫn kiểm soát tốt nợ xấu?

Vì sao VPBank tăng trưởng mạnh mẽ cả tín dụng lẫn huy động mà vẫn kiểm soát tốt nợ xấu?

Trong 9 tháng năm 2026, VPBank ghi nhận tín dụng riêng lẻ tăng gần 30%, huy động tăng nhanh hơn cho vay và tỷ lệ nợ xấu theo Thông tư 31 duy trì quanh 2%, nhờ chiến lược tăng trưởng có trọng tâm, kỷ luật thẩm định, ứng dụng AI trong quản trị rủi ro, đồng thời chủ động khai thác phân khúc hộ kinh doanh và đa dạng hóa nguồn vốn.

Các công trình nghiên cứu, thử nghiệm thành công góp phần nâng cao năng lực tự chủ công nghệ của đội ngũ kỹ sư BSR.

BSR làm chủ công nghệ khai thác dữ liệu điện, hướng tới bảo dưỡng thông minh

Trong nhà máy lọc dầu (NMLD) vận hành liên tục, dữ liệu điện có vai trò quan trọng trong giám sát và đánh giá tình trạng thiết bị. Từ thực tế nhiều nguồn dữ liệu chưa được khai thác hiệu quả, đội ngũ kỹ thuật Tổng công ty Lọc hóa dầu Việt Nam (BSR, đơn vị thành viên của PETROVIETNAM) đã phát triển hệ thống thu thập, giám sát dữ liệu điện và thử nghiệm thành công tại trạm SS7, NMLD Dung Quất. Giải pháp góp phần nâng cao năng lực giám sát, tạo nền tảng cho bảo dưỡng dựa trên tình trạng thiết bị.

TP Hồ Chí Minh công bố chương trình “Vibrant HCMC - Shopping Season 2026”, khởi động chuỗi hoạt động kích cầu mua sắm dịp cuối năm.

TP Hồ Chí Minh khởi động mùa mua sắm ưu đãi hơn 270 tỷ đồng

Tối 11/11, tại Công viên Lam Sơn (phường Sài Gòn), UBND TP Hồ Chí Minh đã tổ chức Lễ công bố Chương trình “Vibrant HCMC - Shopping Season 2026”, chính thức khởi động chuỗi hoạt động kích cầu tiêu dùng quy mô lớn dịp cuối năm 2026 và Tết Nguyên đán 2027.

Kinh tế - xã hội Lạng Sơn bứt phá mạnh mẽ: Tạo đà vững chắc về đích năm 2026

Kinh tế - xã hội Lạng Sơn bứt phá mạnh mẽ: Tạo đà vững chắc về đích năm 2026

10 tháng năm 2026, kinh tế - xã hội tỉnh Lạng Sơn ghi nhận nhiều kết quả tích cực trên các lĩnh vực. Nổi bật trong đó là thu ngân sách tăng 74,54%, kim ngạch xuất nhập khẩu tăng trưởng mạnh cùng sự bứt phá của ngành du lịch và sản xuất công nghiệp, tạo tiền đề quan trọng để Lạng Sơn hoàn thành thắng lợi các mục tiêu phát triển năm 2026.

Bài 1: Các giải pháp để đạt mức thu ngân sách 1 triệu tỷ đồng

Bài 1: Các giải pháp để đạt mức thu ngân sách 1 triệu tỷ đồng

Mục tiêu tăng trưởng 2 con số và cán đích mức thu ngân sách 1 triệu tỷ đồng được TP Hồ Chí Minh triển khai quyết liệt ngay từ đầu năm. Đến hết tháng 10 vừa qua, tăng trưởng kinh tế và kết quả thu ngân sách địa phương đạt kết quả khả quan. Với dư địa phát triển còn rất lớn, năm 2026 và những năm tiếp theo, TP Hồ Chí Minh sẽ bước vào chu kỳ tăng trưởng 2 con số.

Phiên bán hàng trực tuyến Shopee Mega Sale 11.11 hưởng ứng Vibrant HCMC

Phiên bán hàng trực tuyến Shopee Mega Sale 11.11 hưởng ứng Vibrant HCMC

Lần đầu tiên Sở Công Thương TP Hồ Chí Minh xuất hiện trong phiên bán hàng trực tuyến (livestream) Mega Sale 11.11 của Shopee, nằm trong chuỗi hoạt động kích cầu kinh tế thành phố, mang đến nhiều ưu đãi cho người tiêu dùng và mở rộng cơ hội tiếp cận thị trường cho doanh nghiệp, nhà bán hàng.

Chi nhánh Trường Sơn 21 phát động đợt thi đua “60 ngày đêm lao động Quyết thắng”

Chi nhánh Trường Sơn 21 phát động đợt thi đua “60 ngày đêm lao động Quyết thắng”

Hướng tới chào mừng kỷ niệm 82 năm Ngày thành lập Quân đội nhân dân Việt Nam (22/12/1944 – 22/12/2026), 37 năm Ngày hội Quốc phòng toàn dân (22/12/1989 – 22/12/2026), Chi nhánh Trường Sơn 21, Binh đoàn 12 vừa tổ chức phát động đợt thi đua cao điểm “60 ngày đêm lao động Quyết thắng” nhằm cổ vũ, động viên cán bộ, nhân viên, người lao động nêu cao tinh thần trách nhiệm, đoàn kết, chủ động, sáng tạo, quyết tâm hoàn thành thắng lợi các nhiệm vụ được giao.

Đưa thương mại điện tử về xã, mở rộng đầu ra nông sản

Đưa thương mại điện tử về xã, mở rộng đầu ra nông sản

Từ những đơn hàng đầu tiên trên nền tảng số đến mục tiêu 60% số xã có thương nhân bán hàng trực tuyến vào năm 2030, thương mại điện tử đang được kỳ vọng tạo thêm động lực phát triển kinh tế nông thôn. Tuy nhiên, để người dân thực sự sống được bằng kinh doanh trực tuyến, cần nhiều hơn những lớp tập huấn hay phiên livestream theo phong trào.

Khơi thông nguồn vốn, thích ứng nhanh trước biến động

Khơi thông nguồn vốn, thích ứng nhanh trước biến động

Ngân hàng TMCP Quân đội (MB) vừa tổ chức thành công Diễn đàn Kinh tế thường niên lần thứ 12 – MB Economic Insights 2026 với chủ đề "Khơi thông nguồn vốn, thích ứng nhanh trước biến động" tại Khách sạn JW Marriott Hotel & Suites Saigon.

MobiFone ký kết hợp tác với UBND và Công an tỉnh Hà Tĩnh: Thúc đẩy chuyển đổi số và phát triển hạ tầng số

MobiFone ký kết hợp tác với UBND và Công an tỉnh Hà Tĩnh: Thúc đẩy chuyển đổi số và phát triển hạ tầng số

Ngày 10/11/2026, Tổng công ty Viễn thông MobiFone đã ký kết các thỏa thuận hợp tác với UBND tỉnh và Công an tỉnh Hà Tĩnh, mở ra giai đoạn hợp tác mới trong phát triển hạ tầng số, ứng dụng khoa học công nghệ, đổi mới sáng tạo và chuyển đổi số, góp phần thúc đẩy phát triển kinh tế - xã hội và bảo đảm an ninh, trật tự trên địa bàn tỉnh.
