NMNĐ Thái Bình 2 sẵn sàng kỹ thuật, công nghệ để vận hành thương mại toàn bộ Nhà máy

Đúng 9h ngày 14/4, Tổ máy số 2 Nhà máy nhiệt điện (NMNĐ) Thái Bình 2 đã hoàn thành giai đoạn vận hành tin cậy, đánh dấu sự hoàn thành cơ bản công tác vận hành chạy thử, xác lập sự sẵn sàng về kỹ thuật và công nghệ để vận hành thương mại toàn bộ Nhà máy.

Ngay trong buổi chiều cùng ngày, Tổng giám đốc Tập đoàn Dầu khí Việt Nam (Petrovietnam) Lê Mạnh Hùng đã dẫn đầu đoàn công tác Tập đoàn kiểm tra, đôn đốc tiến độ và chủ trì giao ban công trường dự án NMNĐ Thái Bình 2. Cùng đi có Phó Tổng giám đốc Petrovietnam Phạm Tiến Dũng; Trưởng Ban QLDA Phạm Xuân Trường; Tổng giám đốc PETROCONs Phan Tử Giang – Tổng thầu dự án; lãnh đạo các Ban chuyên môn, Ban QLDA và Văn phòng Tập đoàn.

Nhà máy nhiệt điện Thái Bình 2 sẵn sàng kỹ thuật, công nghệ để vận hành thương mại toàn bộ Nhà máy -0

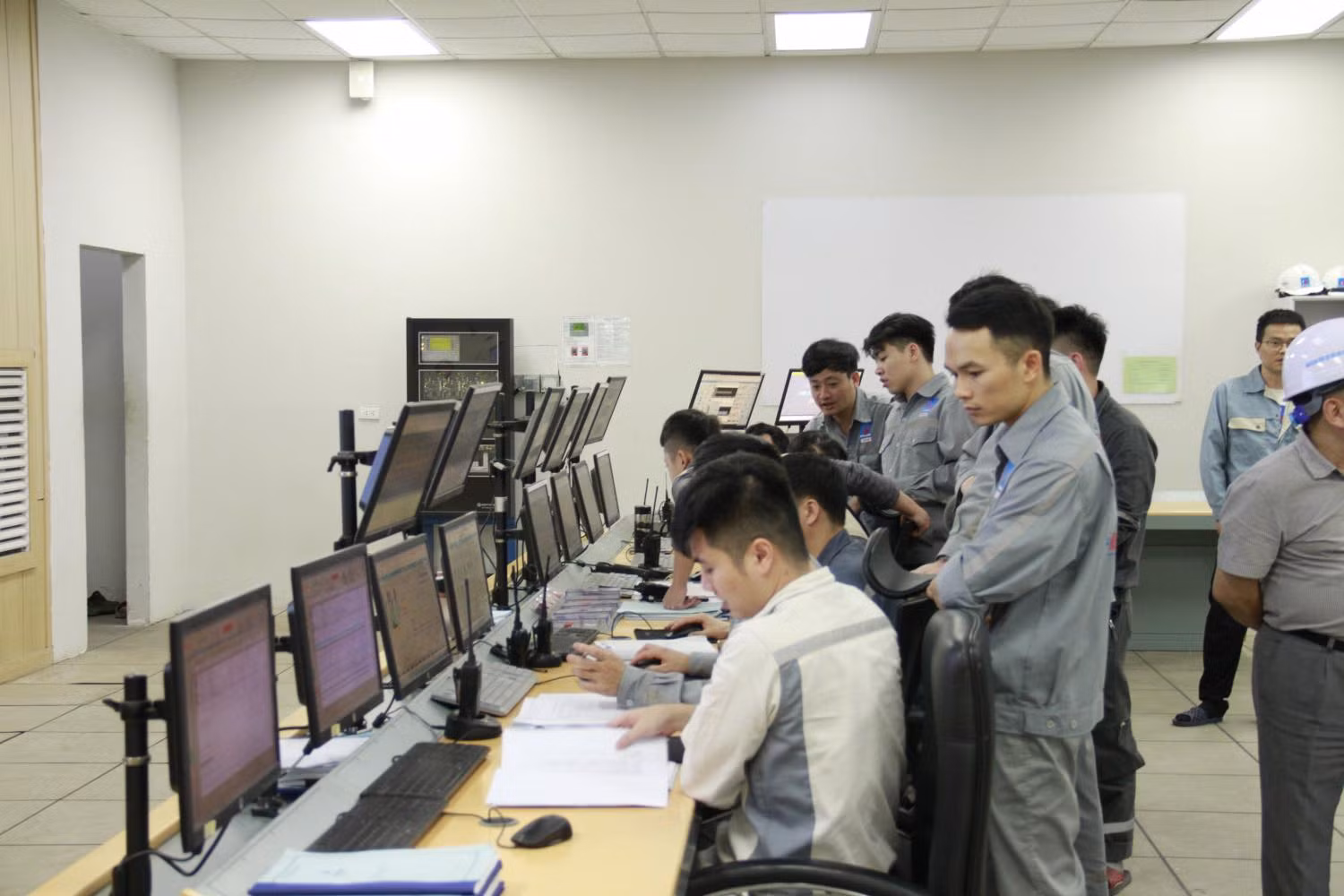

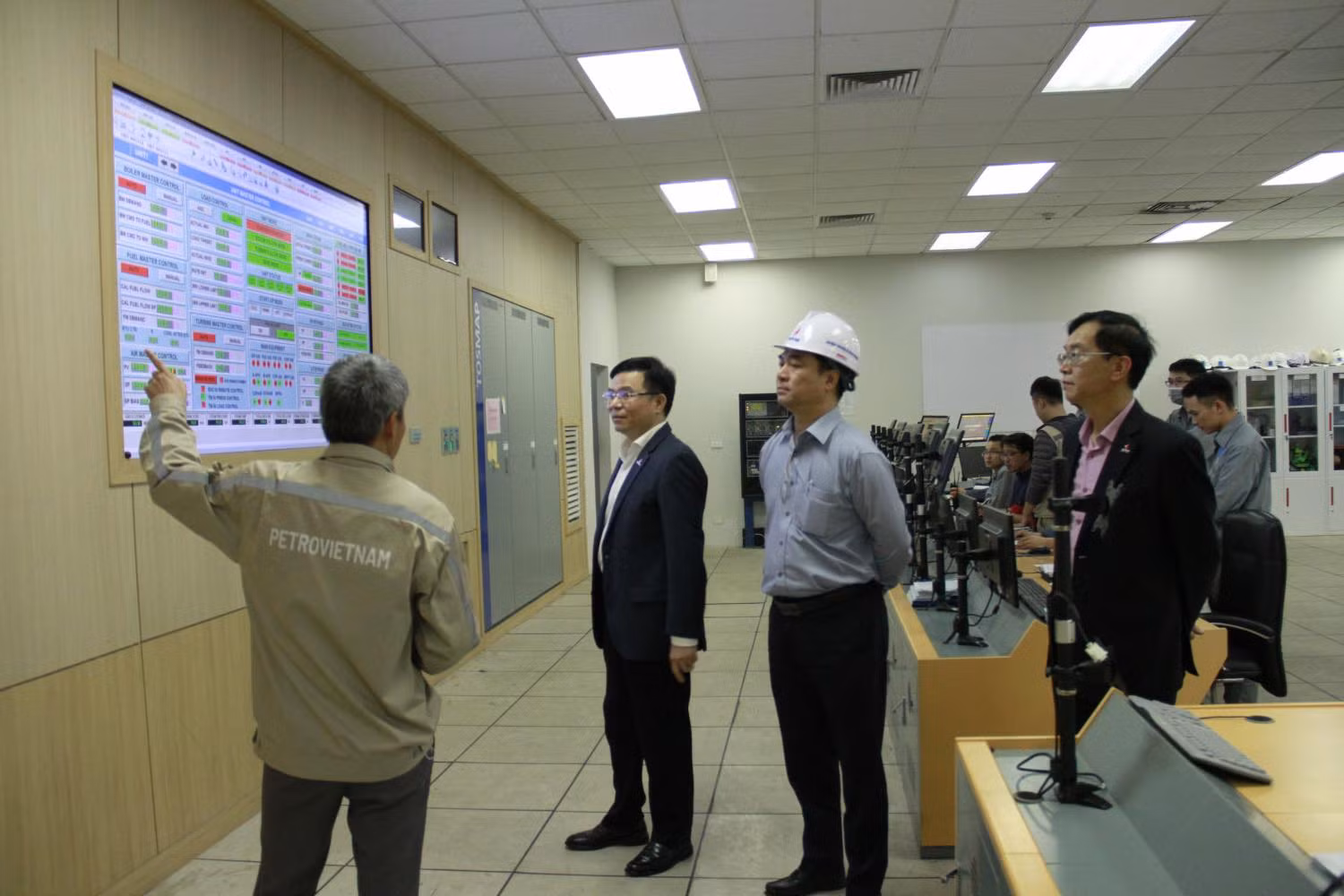

Tổng giám đốc Petrovietnam Lê Mạnh Hùng kiểm tra tiến độ vận hành tin cậy Tổ máy số 2 NMNĐ Thái Bình 2.

Theo báo cáo tiến độ mới nhất, tính đến ngày 14/4, NMNĐ Thái Bình 2 đã sản xuất được hơn 1 tỉ kWh điện, dự kiến doanh thu đạt khoảng 1.000 tỉ đồng (giá điện tạm tính trong giai đoạn vận hành chạy thử).

Trong đó, Tổ máy 01 hoàn thành chạy tin cậy 30 ngày vào lúc 02h12’ ngày 6/2/2023, sau đó xuống máy để Tổng thầu thực hiện một số công việc trước khi bàn giao tổ máy. Đến thời điểm hiện tại Tổng thầu đã hoàn thành các công việc như: tháo lưới lọc tinh của van hơi; hiệu chỉnh các van hơi; bảo dưỡng van an toàn hơi; tháo thiết bị đo lưu lượng performance test; xử lý các tồn tại kỹ thuật; hoàn trả hệ thống, kiểm tra, xác nhận tổ máy đủ điều kiện cho bàn giao và phát điện thương mại.

Nhà máy nhiệt điện Thái Bình 2 sẵn sàng kỹ thuật, công nghệ để vận hành thương mại toàn bộ Nhà máy -0
Đội ngũ kỹ sư vận hành NMNĐ Thái Bình 2 làm chủ công nghệ phát điện công suất lớn.

Hiện tại thử nghiệm theo Quyết định 25 của Cục điều tiết điện lực dự kiến thực hiện sau khi thí nghiệm xong Tổ máy 2. Tổ máy 01 đang thực hiện phòng mòn và các công tác bảo dưỡng thường xuyên cho hệ thống thiết bị.

Tổ máy 02 nâng tải thành công lên 600MW vào ngày 5/3/2023; đã hoàn thành kiểm tra AVR ở chế độ không tải, 25%, 75% tải, kiểm tra vượt tốc tua bin; đã hoàn thành hiệu chỉnh các van an toàn lò hơi; 5 máy nghiền đã đưa vào chế độ tự động, chế độ điều khiển tổ máy đã đưa vào vận hành ở chế độ CCS tự động giữa lò và máy; Tổ máy đã hoàn thành các bài thử đáp ứng runback test như Trip một máy nghiền, hai máy nghiền, một quạt gió ID, quạt khói FD, Trip quạt PA, bộ sấy không khí AH, bơm nước cấp, bơm nước làm mát chính, chế độ sa thải phụ tải.

Tổ máy 02 đã hoàn thành vận hành tin cậy 15 ngày, bắt đầu từ 9h ngày 30/3/2023, kết thúc lúc 9h ngày 14/4/2023.

Nhà máy nhiệt điện Thái Bình 2 sẵn sàng kỹ thuật, công nghệ để vận hành thương mại toàn bộ Nhà máy -0
Tổng giám đốc Petrovietnam Lê Mạnh Hùng kết luận giao ban công trường NMNĐ Thái Bình 2 ngày 14/4.

Các thử nghiệm theo Quyết định 25 đang được triển khai thực hiện: đã hoàn thành phần thử nghiệm không tải (03/19), tối ngày14/4 sẽ thực hiện các thử nghiệm đo các thông số máy phát phần sa thải tải tổ máy (05/19), các mục thử nghiệm ở mức tải 80-100% (11/19) sẽ được thực hiện ở giai đoạn từ chạy lại dự kiến từ ngày 26/4.

Các hạng mục chính còn lại của dự án như hệ thống vận chuyển than đã hoàn thành 4 dây chuyền, công suất đạt 9 ngày tấn/ngày, đáp ứng đủ cho 2 Tổ máy phát điện thương mại. Máy bốc số 5 (dự phòng) cũng đã lắp đặt xong phần cơ khí, phần điện và điều khiển, về cơ bản hoàn thành hệ thống thu gom bụi, điện chiếu sáng trên toàn tuyến hệ thống vận chuyển than.

Hệ thống phòng cháy chữa cháy (PCCC) các toà nhà/hạng mục đã hoàn thiện thi công. Dự án đang tập trung hoàn thiện đóng các tồn tại để mời Cục PCCC xuống kiểm tra/nghiệm thu. Hệ thống PCCC của hệ thống vận chuyển than: Hệ thống chữa cháy đạt 85% (Đã hoàn thiện lắp đặt cho toàn bộ tuyến băng tải, kho than 01&02, dọc cầu cảng; đang tiến hành thi công kết nối với mạch vòng chính). Hệ thống báo cháy đã hoàn thiện được 70%.

Để hoàn thành các điều kiện phát điện thương mại NMNĐ Thái Bình 2, dự án còn thiếu 2 giấy phép chính là giấy phép về môi trường, giấy phép về PCCC và hợp đồng mua bán điện. Trong đó, hội đồng đánh giá về môi trường dự án đã cơ bản đồng ý với các thông số thực tế vận hành cả hai tổ máy, đặc biệt là các thông số về khí thải, nước thải… đều thấp hơn nhiều so với tiêu chuẩn khí thải, nước thải của Việt Nam, đạt tiêu chuẩn khí thải Châu Âu.

Dự kiến trong tuần tới, tổ đàm phán hợp đồng mua bán điện sẽ có buổi làm việc cuối cùng với Tập đoàn điện lực Việt Nam dưới sự chỉ đạo của Bộ Công Thương và tiếp đoàn đánh giá về PCCC của Cục PCCC – Bộ Công an.

Sau khi lắng nghe báo cáo tiến độ dự án từ Ban QLDA, Tổng thầu PETROCONs, các ban chuyên môn Tập đoàn và đánh giá của Phó Tổng giám đốc Petrovietnam Phạm Tiến Dũng, Tổng giám đốc Petrovietnam Lê Mạnh Hùng đã khẳng định, dự án NMNĐ Thái Bình 2 đã vượt lên chính mình.

Nhà máy nhiệt điện Thái Bình 2 sẵn sàng kỹ thuật, công nghệ để vận hành thương mại toàn bộ Nhà máy -0
Lãnh đạo Tập đoàn trao thưởng cho các cá nhân, tập thể có thành tích xuất sắc trong vận hành tin cậy Tổ máy số 2 NMNĐ Thái Bình 2

Trong đó, dự án đã vượt qua thách thức về công nghệ sản xuất nhiệt điện công suất lớn, vượt qua thách thức về quản trị dự án khi tiết kiệm được hơn 200 tỉ đồng trong Tổng mức đầu tư điều chỉnh lần 2, đặc biệt là lấy lại niềm tin từ người lao động, nhân dân Thái Bình, đáp lại sự tin tưởng của lãnh đạo Đảng và Chính phủ.

Trong thời gian tới, để chuẩn bị sẵn sàng cho hoạt động thương thương mại, Tổng giám đốc Petrovietnam Lê Mạnh Hùng yêu cầu Ban QLDA, Tổng thầu PETROCONs tập trung hoàn thành các giấy phép môi trường - PCCC, hợp đồng mua bán điện; Tiếp tục rà soát, khẩn trương thực hiện các nhóm việc liên quan đến chuẩn bị vận hành thương mại, quyết toán và bàn giao nhà máy theo đúng quy định của pháp luật.

A. An

Các tin khác

Dấu mốc UPCoM và bước chuyển sang giai đoạn tăng tốc mới

Dấu mốc UPCoM và bước chuyển sang giai đoạn tăng tốc mới

PVcomBank đang bước vào một giai đoạn phát triển mới khi những chuyển biến tích cực ngày càng được phản ánh rõ nét qua hiệu quả kinh doanh, chất lượng tài sản và quy mô hoạt động. Việc cổ phiếu PCB chính thức giao dịch trên UPCoM mở thêm kênh tiếp cận với nhà đầu tư, đồng thời tạo động lực để Ngân hàng tiếp tục nâng cao tính minh bạch, năng lực quản trị và chất lượng tăng trưởng.

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Ngân hàng TMCP Nam Á (HOSE: NAB) vừa hoàn tất thành công đợt phát hành 1.000 tỷ đồng trái phiếu ra công chúng vào cuối năm 2025. Toàn bộ lượng trái phiếu đã được phân phối hết cho gần 300 nhà đầu tư, thể hiện mức độ quan tâm lớn của thị trường và niềm tin của nhà đầu tư với đợt chào bán.

Phát triển điện khí LNG, góp phần bảo đảm an ninh năng lượng quốc gia

Phát triển điện khí LNG, góp phần bảo đảm an ninh năng lượng quốc gia

Trong bối cảnh Việt Nam đặt mục tiêu tăng trưởng kinh tế hai con số, nhu cầu điện tiếp tục gia tăng mạnh, đặt ra yêu cầu cấp thiết về bảo đảm nguồn cung ổn định. Hội thảo tại Đà Nẵng ngày 14/8 đã tập trung nhận diện những điểm nghẽn, đề xuất giải pháp phát triển điện khí LNG đồng bộ, biến “công suất trên bản quy hoạch” thành năng lực bảo đảm an ninh năng lượng thực tế.

Buộc tiêu hủy 7,7 tấn chân gà đông lạnh hết “đát”

Buộc tiêu hủy 7,7 tấn chân gà đông lạnh hết “đát”

Ngày 14/8, UBND TP Đồng Nai đã ra quyết định xử phạt vi phạm hành chính đối với Công ty TNHH SX TM và DV Lạc Anh Food ở phường Hố Nai với 4 hành vi vi phạm hành chính trong lĩnh vực bảo quản, sử dụng nguyên liệu thực phẩm…

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Khi doanh nghiệp công nghệ mở rộng quy mô, thách thức dần chuyển từ tốc độ phát triển sản phẩm sang khả năng duy trì chất lượng và vận hành nhất quán. Chuẩn hóa quy trình vì thế trở thành nền tảng để giảm phụ thuộc vào cá nhân, tăng khả năng đo lường và hình thành năng lực vận hành bền vững ở cấp tổ chức.

Đại diện T&T Group và Yusys Technologies ký kết Biên bản ghi nhớ hợp tác chiến lược.

T&T Group “bắt tay” Yusys xây dựng hệ sinh thái công nghệ tài chính vươn tầm ASEAN

Ngày 12/8, T&T Group và Yusys Technologies – Tập đoàn công nghệ tài chính hàng đầu Trung Quốc đã ký kết Biên bản ghi nhớ hợp tác chiến lược, qua đó đặt nền móng cho việc nghiên cứu các cơ hội hợp tác chiến lược trong lĩnh vực công nghệ tài chính, chuyển đổi số và dịch vụ tài chính tại Việt Nam và các thị trường trọng điểm Đông Nam Á.

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Ngày 12/8 vừa qua, chủ đầu tư Gamuda Land cùng tổng thầu Coteccons đã tổ chức Lễ cất nóc Cove và Lagoon (A3 & A4) – hai tòa tháp cuối cùng thuộc khu phức hợp căn hộ hạng sang Eaton Park. Sự kiện mang ý nghĩa vô cùng quan trọng trong quá trình phát triển dự án, đánh dấu cột mốc hoàn thành toàn bộ phần thô theo đúng tiến độ đề ra, bước vào giai đoạn thi công hoàn thiện chuẩn bị bàn giao cho khách hàng.

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Cảnh báo những thủ đoạn lừa đảo trong mùa thu hoạch sầu riêng

Bằng các chiêu trò như “ký hợp đồng thu mua với cam kết giá cao hơn thị trường”, “tuyển nhân viên thu mua sầu riêng hoa hồng cao”, “tạo lòng tin nhập sầu riêng trước, trả tiền sau”…, nhiều người dân đã sập bẫy của nhóm đối tượng lừa đảo dẫn đến nợ nần chồng chất, vật vã trả lãi ngân hàng chỉ vì bị doanh nghiệp thu mua xù nợ…

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Nguồn vốn vay ưu đãi dành cho thanh niên khởi nghiệp đang trở thành “đòn bẩy” giúp nhiều bạn trẻ trong tỉnh Bắc Ninh mạnh dạn đầu tư sản xuất, kinh doanh, góp phần phát triển kinh tế địa phương, đồng thời khẳng định hiệu quả từ các chính sách đồng hành của tổ chức Đoàn.

Sinh kế cho người lầm lỡ

Sinh kế cho người lầm lỡ

Thực hiện Quyết định số 08/2026/QĐ-TTg ngày 3/3/2026 của Thủ tướng Chính phủ về tín dụng đối với người sau cai nghiện, có hiệu lực từ ngày 1/5/2026, thời gian qua, chi nhánh NHCSXH tỉnh Lạng Sơn đã phối hợp với các đơn vị liên quan triển khai giải ngân nguồn vốn kịp thời đến đối tượng đủ điều kiện.
