Các dự án trọng điểm vẫn đối mặt với không ít khó khăn, vướng mắc

Bộ Xây dựng vừa có báo cáo tới Chính phủ về tiến độ thực hiện các công trình, dự án quan trọng quốc gia, trọng điểm ngành Giao thông vận tải. Với vai trò là cơ quan thường trực của Ban Chỉ đạo, Bộ đã thẳng thắn chỉ ra những kết quả đạt được, những tồn tại cần khắc phục và đề xuất các phương hướng giải quyết nhằm đẩy nhanh tiến độ các dự án trong thời gian tới.

Mặt bằng đến đâu thi công đến đó

Theo báo cáo của Bộ Xây dựng, tính đến thời điểm báo cáo, cả nước đã có 2.476km đường bộ cao tốc đưa vào khai thác, tăng thêm 208km so với thời điểm khánh thành ngày 19/4/2025. Bộ Xây dựng và các địa phương đang nỗ lực triển khai thi công 733km còn lại thuộc 22 dự án/dự án thành phần (DATP) để đạt mục tiêu 3.000km vào cuối năm 2025.

Các dự án trọng điểm vẫn đối mặt với không ít khó khăn, vướng mắc -0

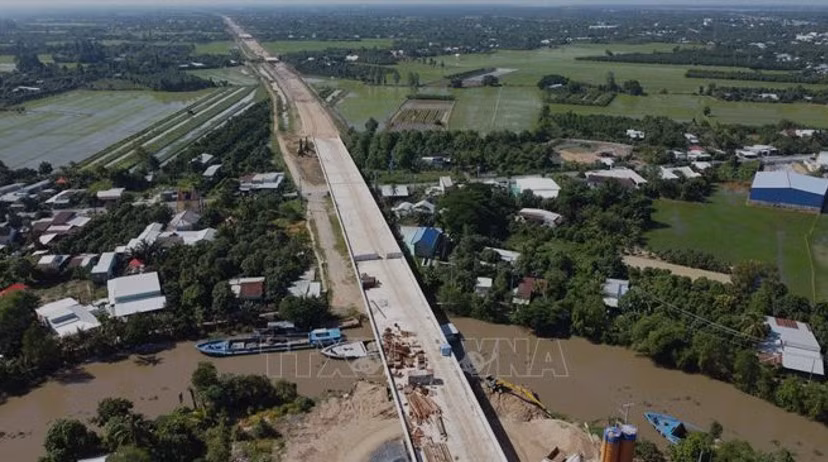

Dự án cao tốc Cao Lãnh - An Hữu thành phần 1 qua địa bàn huyện Cao Lãnh, tỉnh Đồng Tháp. Ảnh: TTXVN

Thủ tướng Chính phủ cũng đã quyết định bổ sung 15 dự án (gồm 13 dự án đường bộ, 1 dự án hàng không và 1 dự án cảng biển) vào danh mục dự án thuộc Ban Chỉ đạo, nâng tổng số dự án lên 120 dự án/DATP. Thực hiện chỉ đạo của Thủ tướng và Phó Thủ tướng Chính phủ, Trưởng các Đoàn kiểm tra, các địa phương đã nỗ lực, tích cực triển khai công tác giải phóng mặt bằng (GPMB), cấp mỏ và nâng công suất khai thác các mỏ  vật liệu xây dựng (VLXD) và đến nay, các công tác này đã cơ bản hoàn thành, đáp ứng tiến độ thi công cho nhiều dự án. Đối với các dự án mới khởi công, công tác GPMB cũng được triển khai đồng thời, với tỷ lệ bàn giao mặt bằng cao ở một số dự án như Hòa Bình - Mộc Châu (đoạn qua Phú Thọ) đạt 90%, Ninh Bình - Hải Phòng (dự án PPP) đạt 87%, và Chợ Mới - Bắc Kạn đạt 84%.

Lãnh đạo Bộ Xây dựng cũng thẳng thắn nhìn nhận, mặc dù đã đạt được nhiều kết quả tích cực, quá trình triển khai các dự án vẫn đối mặt với không ít khó khăn, vướng mắc cần được tập trung tháo gỡ. Cụ thể, một số địa phương chưa hoàn thành GPMB và di dời hạ tầng kỹ thuật. Việc thực hiện sắp xếp chính quyền 2 cấp ở một số địa phương đã ảnh hưởng đến tiến độ GPMB và giải ngân các dự án. Ngoài ra, vẫn tồn tại tình trạng chồng lấn quy hoạch phạm vi  như dự án Tân Phú - Bảo Lộc (khoảng 224ha, tương đương 36,4km) với quy hoạch khai thác khoáng sản Bauxite, và chồng lấn phạm vi dự án Gia Nghĩa - Chơn Thành với khu vực khai thác khoáng sản Nhân Cơ đã được cấp phép, nhưng chưa được xử lý dứt điểm. Các tỉnh Tuyên Quang, Lạng Sơn, Đồng Nai, Tây Ninh, TP Hồ Chí Minh và Quảng Trị vẫn chưa hoàn thành GPMB ở một số dự án cụ thể. Một số tỉnh còn chậm bàn giao mặt bằng các trạm dừng nghỉ.

Tương tự, một hạn chế khác được nêu ra là về nguồn cung VLXD. Đơn cử như, Dự án Châu Đốc - Cần Thơ - Sóc Trăng đã cơ bản xác định được nguồn cát nhưng công suất khai thác vẫn bị hạn chế. Nếu không chủ động bổ sung nguồn cung, tăng công suất khai thác, kết hợp với điều chỉnh giải pháp kỹ thuật để rút ngắn thời gian chờ lún, dự án tiềm ẩn nguy cơ không hoàn thành đúng tiến độ yêu cầu. Dự án Cao Lãnh - An Hữu vẫn chưa xác định đủ nguồn vật liệu đá (thiếu 0,5 triệu m3 đá)…

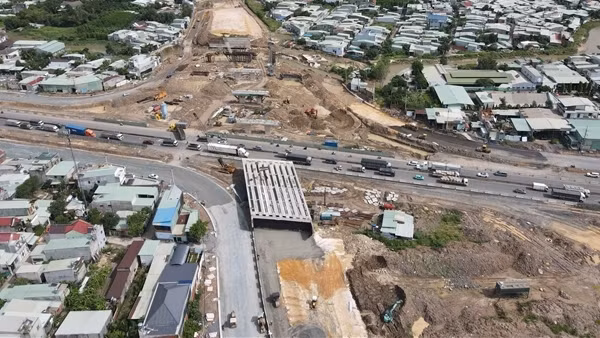

Bên cạnh đó, một số dự án có kế hoạch hoàn thành năm 2025 do các địa phương làm cơ quan chủ quản có khối lượng còn lại lớn và đang triển khai trong mùa mưa, ảnh hưởng đến tiến độ thi công, tiềm ẩn nguy cơ không hoàn thành đúng hạn. Điển hình là DATP 3 (qua Đồng Nai, đạt 45,2%), DATP 5 (qua Bình Dương cũ, đạt 44,3%) của Vành đai 3 TP.HCM; cao tốc Biên Hòa - Vũng Tàu (qua Đồng Nai, đạt 48,9%); Tuyên Quang - Hà Giang (đoạn qua Tuyên Quang, đạt 43,53%). Dự án Cần Thơ - Hậu Giang, Hậu Giang - Cà Mau thi công đồng loạt móng mặt đường vào tháng 10, tháng 11, trùng với thời điểm mùa mưa, đòi hỏi phải có giải pháp huy động đầy đủ máy móc, thiết bị, nhân lực, vật tư. Dự án An Hữu - Cao Lãnh qua Đồng Tháp có sản lượng đạt 66,1%, tuy nhiên thời gian gia tải dự kiến kéo dài đến hết năm 2025, gây khó khăn cho việc hoàn thành trong năm. Với Dự án Cảng hàng không quốc tế (CHKQT) Long Thành, thông tin từ Bộ Xây dựng cũng nêu rõ: Khối lượng thi công còn lại rất lớn, phải thi công đồng thời trên cùng một mặt bằng, đòi hỏi sự phối hợp chặt chẽ giữa các nhà thầu và sự điều hành linh hoạt, khoa học của chủ đầu tư.

Bộ trưởng Bộ Xây dựng cam kết không để gián đoạn thi công

Để giải quyết các tồn tại, khó khăn Bộ trưởng Bộ Xây dựng Trần Hồng Minh cam kết sẽ hoàn thiện các thủ tục đầu tư và rút ngắn tối đa thời gian thực hiện các bước để khởi công hoàn thiện 3 hầm còn lại trên tuyến cao tốc Bắc - Nam phía Đông giai đoạn 2017 - 2020 vào dịp 19/12/2025. Đồng thời, sẽ tiếp tục chỉ đạo các chủ đầu tư và các nhà thầu tổ chức thi công 3 ca, 4 kíp để đẩy nhanh tiến độ thi công các DATP còn lại của cao tốc Bắc - Nam giai đoạn 2021 - 2025 và DATP2 Biên Hòa - Vũng Tàu, đảm bảo hoàn thành trong năm 2025. Bộ cũng sẽ đôn đốc nhà đầu tư quyết liệt triển khai ngay từ giai đoạn đầu dự án Dầu Giây - Tân Phú và đẩy nhanh tiến độ thi công dự án Chợ Mới - Bắc Kạn, đường Hồ Chí Minh và DATP2 Khánh Hòa - Buôn Ma Thuột.

Bộ Xây dựng cũng sẽ phối hợp với các bộ, ngành, địa phương để tổ chức lễ khởi công, khánh thành các dự án trên toàn quốc vào dịp 19/12/2025, tiếp tục tạo khí thế thi đua và động lực cho toàn ngành. Ngoài các nhiệm vụ trực tiếp của mình, Bộ Xây dựng còn kiến nghị Thủ tướng Chính phủ chấp thuận bổ sung một số dự án trọng điểm như dự án mở rộng CHKQT Phú Quốc, dự án CHKQT Gia Bình và dự án cầu Cần Thơ 2 vào danh mục dự án thuộc Ban Chỉ đạo. Đồng thời, Bộ cũng kiến nghị Chính phủ sớm ban hành Nghị quyết về cơ chế, chính sách đặc thù nhằm tháo gỡ khó khăn trong triển khai Luật Địa chất và khoáng sản, một vấn đề cốt lõi để đảm bảo nguồn vật liệu ổn định cho các dự án.

Nhìn một cách tổng quan có thể nói, báo cáo của Bộ Xây dựng đã phản ánh một cách chân thực và toàn diện tình hình triển khai các công trình, dự án quan trọng quốc gia. Mặc dù, đối mặt với nhiều thách thức từ GPMB, nguồn vật liệu đến tiến độ thi công trong điều kiện thời tiết khắc nghiệt, những nỗ lực và giải pháp được đưa ra từ phía Bộ Xây dựng cùng sự chỉ đạo quyết liệt của Chính phủ, Thủ tướng Chính phủ đang tạo động lực mạnh mẽ để vượt qua khó khăn. Với các phương hướng khắc phục rõ ràng và vai trò điều phối tích cực, Bộ Xây dựng đang khẳng định quyết tâm cùng các bộ, ngành, địa phương hoàn thành các mục tiêu phát triển hạ tầng giao thông chiến lược, góp phần quan trọng vào sự phát triển kinh tế - xã hội bền vững của đất nước.

Phạm Huyền

Các tin khác

Những điểm nhấn đắt giá của nhà phố biển Sông Town sắp bàn giao tại CaraWorld

Những điểm nhấn đắt giá của nhà phố biển Sông Town sắp bàn giao tại CaraWorld

Sở hữu vị trí tâm điểm thương mại tại đô thị biển CaraWorld, phân khu Sông Town đang bước vào cột mốc quan trọng khi chuẩn bị bàn giao hàng trăm căn nhà phố trong Quý 4/2026 và đợt bàn giao đầu tiên dự kiến trong tháng 10 tới. Thiết kế đa công năng kết hợp mô hình “Nhà bên sông, phố bên Vịnh” hướng đến hai giá trị song hành: nâng chất lượng sống nghỉ dưỡng và gia tăng giá trị tài sản trong quá trình sử dụng, khai thác.

Phê duyệt Đề án phát triển mô hình outlet tại Việt Nam đến năm 2030

Phê duyệt Đề án phát triển mô hình outlet tại Việt Nam đến năm 2030

Bộ Công Thương vừa phê duyệt Đề án phát triển các mô hình outlet tại Việt Nam đến năm 2030, tầm nhìn đến năm 2045, hướng tới hình thành các điểm đến mua sắm - du lịch - trải nghiệm, góp phần kích cầu tiêu dùng, phát triển thương mại - dịch vụ và nâng cao năng lực cạnh tranh của thị trường bán lẻ Việt Nam.

MSB mở rộng hệ sinh thái tài chính, hướng tới mô hình đa dịch vụ

MSB mở rộng hệ sinh thái tài chính, hướng tới mô hình đa dịch vụ

Với mục tiêu hướng đến việc hoàn thiện hệ sinh thái tài chính toàn diện lấy hoạt động ngân hàng làm nền tảng cốt lõi, Ngân hàng TMCP Hàng Hải Việt Nam (MSB) đã lấy ý kiến cổ đông bằng văn bản về các nội dung chiến lược: Tăng cường nguồn lực vốn, thành lập ngân hàng thương mại TNHH MTV do MSB sở hữu 100% vốn tại Trung tâm Tài chính Quốc tế Việt Nam, mở rộng sang chứng khoán, bảo hiểm nhân thọ - phi nhân thọ và sửa đổi, bổ sung một số văn bản về tổ chức, quản trị.

Giá vàng giảm sâu, thủng mốc 140 triệu đồng/lượng

Giá vàng giảm sâu, thủng mốc 140 triệu đồng/lượng

Giá vàng liên tục giảm đã đẩy chiều thu mua của các doanh nghiệp xuống chỉ còn mức 138 triệu đồng/lượng. So với chiều hôm qua, giá vàng mất thêm 1,4 triệu đồng/lượng, tổng cộng từ sáng hôm qua tới nay, giá vàng giảm tới 3,4 triệu đồng/lượng.

Vietjet khẳng định vị thế tại giải thưởng du lịch quốc tế năm 2026

Vietjet khẳng định vị thế tại giải thưởng du lịch quốc tế năm 2026

Ngày 28/9, Vietjet tiếp tục ghi dấu ấn toàn cầu với giải thưởng “Thương hiệu hàng không dẫn đầu châu Á năm 2026” (Asia’s Leading Airline Brand 2026) tại lễ trao giải World Travel Awards ở Maldives, đánh dấu cột mốc mới trong hành trình xây dựng thương hiệu hàng không Việt Nam có sức cạnh tranh quốc tế.

Petrovietnam: Làm chủ năng lực tổng thầu EPC công trình dầu khí ngoài khơi

Petrovietnam: Làm chủ năng lực tổng thầu EPC công trình dầu khí ngoài khơi

Qua nhiều thế hệ dự án, Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) đã hình thành và làm chủ năng lực tổng thầu EPC/ EPCI/ EPCIC công trình ngoài khơi. Năng lực ấy được tập trung tại những lực lượng kỹ thuật nòng cốt, được kiểm chứng bằng các công trình trọng điểm quốc gia và những hợp đồng lớn tại thị trường quốc tế.

Sôi động các hoạt động hướng tới kỷ niệm 90 năm Ngày Truyền thống ngành Than

Sôi động các hoạt động hướng tới kỷ niệm 90 năm Ngày Truyền thống ngành Than

Mới đây, đồng chí Vũ Quyết Tiến, Phó Bí thư Thành ủy, Chủ tịch Ủy ban Mặt trận Tổ quốc (MTTQ) thành phố Quảng Ninh chủ trì buổi làm việc với Tập đoàn Công nghiệp Than - Khoáng sản Việt Nam (TKV) về công tác chuẩn bị, phối hợp tổ chức Lễ kỷ niệm 90 năm Ngày Truyền thống Công nhân Vùng mỏ - Truyền thống ngành Than 12/11 (1936 - 2026).

BIM Land khai trương Văn phòng bán hàng Thanh Phú Centre Point

BIM Land khai trương Văn phòng bán hàng Thanh Phú Centre Point

Ngày 27/9/2026, BIM Land chính thức khai trương Văn phòng bán hàng Thanh Phú Centre Point, đón tiếp hơn 400 khách hàng, chủ sở hữu, đối tác và đội ngũ kinh doanh. Sự kiện đánh dấu bước tiến mới trong hành trình giới thiệu “Tâm điểm trù phú” đang được định hình tại cửa ngõ phía Tây TP Hồ Chí Minh.

Transerco và V-Green hợp tác phát triển hệ thống trạm sạc xanh tại Hà Nội

Transerco và V-Green hợp tác phát triển hệ thống trạm sạc xanh tại Hà Nội

Chiều ngày 27/7/2026, tại Hà Nội, Tổng công ty Vận tải Hà Nội (Transerco) và Công ty Cổ phần Phát triển Trạm sạc toàn cầu V-Green đã tổ chức Lễ ký kết thỏa thuận khung về hợp tác phát triển kinh doanh dịch vụ trạm sạc, đánh dấu bước tiến quan trọng trong mối quan hệ hợp tác giữa hai đơn vị, hướng tới mục tiêu phát triển hạ tầng sạc đồng bộ, hiện đại, góp phần thúc đẩy quá trình chuyển đổi xanh trong lĩnh vực giao thông vận tải.

Trung tâm khai thác bến xe Hà Nội ra mắt dịch vụ xe trung chuyển Yên Nghĩa Connect

Trung tâm khai thác bến xe Hà Nội ra mắt dịch vụ xe trung chuyển Yên Nghĩa Connect

Thông tin từ Tổng Công ty Vận tải Hà Nội cho biết, với định hướng xây dựng hệ sinh thái dịch vụ ngày càng hoàn thiện, đáp ứng tốt hơn nhu cầu đi lại của hành khách, ngày 22/9/2026, Trung tâm Khai thác bến xe Hà Nội và Công ty Cổ phần Công nghệ dịch vụ vận tải đầu cuối An Vui tổ chức Lễ ký kết thỏa thuận hợp tác triển khai dịch vụ xe trung chuyển “Yên Nghĩa Connect” tại Bến xe Yên Nghĩa.

Đảng bộ Transerco tham gia trực tuyến Hội nghị nghiên cứu, học tập, quán triệt kế hoạch của Thành ủy

Đảng bộ Transerco tham gia trực tuyến Hội nghị nghiên cứu, học tập, quán triệt kế hoạch của Thành ủy

Sáng ngày 15/9/2026, Đảng ủy Tổng công ty Vận tải Hà Nội và các cơ sở Đảng trực thuộc đã tham gia trực tuyến Hội nghị nghiên cứu, học tập, quán triệt và triển khai thực hiện các kế hoạch, chương trình hành động, văn bản của Thành ủy, Ban Thường vụ Thành ủy thực hiện Nghị quyết Hội nghị Trung ương 3 khóa XIV và một số nghị quyết, chỉ thị của Bộ Chính trị qua ứng dụng Zoom Meeting từ Đảng ủy Phường Cửa Nam, TP Hà Nội.

Chương trình “Diễu hành xe hoa - Đêm hội trăng rằm” Lễ hội Nghinh Ông - TP Hồ Chí Minh năm 2026 tại xã Cần Giờ, thu hút đông đảo người dân và du khách.

TP Hồ Chí Minh tập trung tháo gỡ điểm nghẽn, khẳng định vị thế đầu tàu

Nỗ lực triển khai đồng bộ nhiều giải pháp chiến lược, hoạt động Công thương và Du lịch của TP Hồ Chí Minh trong 9 tháng năm 2026 đã ghi nhận những kết quả tăng trưởng đầy ấn tượng. Để đạt mục tiêu tăng trưởng kinh tế hai con số cho cả năm, TP Hồ Chí Minh đang tập trung nhận diện rõ các điểm nghẽn, chủ động tháo gỡ khó khăn nhằm tạo đà bứt tốc quyết liệt trong giai đoạn nước rút.

Tập huấn sử dụng Sổ tay pháp luật về bảo đảm thực hiện nghĩa vụ, đăng ký biện pháp bảo đảm

Tập huấn sử dụng Sổ tay pháp luật về bảo đảm thực hiện nghĩa vụ, đăng ký biện pháp bảo đảm

Vừa qua, tại tỉnh Lâm Đồng, Cục Đăng ký giao dịch bảo đảm và Bồi thường nhà nước, Bộ Tư pháp đã tổ chức Lớp tập huấn hướng dẫn sử dụng Sổ tay pháp luật về bảo đảm thực hiện nghĩa vụ và đăng ký biện pháp bảo đảm nhằm nâng cao năng lực truyền thông, phổ biến pháp luật cho phụ nữ nghèo và đồng bào dân tộc thiểu số, góp phần tăng cường khả năng tiếp cận tín dụng.
