Xử lý thông tin báo chí phản ánh Dự án thủy điện Hồi Xuân chậm tiến độ

Ngày 6/3/2023, Văn phòng Chính phủ đã có văn bản 1391/VPCP-CN của Thủ tướng Chính phủ Phạm Minh Chính giao Bộ trưởng Bộ Công Thương kiểm tra xem xét và chỉ đạo các cơ quan chức năng xử lý dứt điểm phản ánh của báo chí về việc Dự án thủy điện Hồi Xuân chậm tiến độ, thi công dở dang, ảnh hưởng đến đời sống của nhiều hộ dân nằm trong vùng dự án.

Dự án thủy điện Hồi Xuân được Bộ Công nghiệp (nay là Bộ Công Thương) phê duyệt vào Quy hoạch thủy điện bậc thang sông Mã tại Quyết định số 1195/QĐ-NLDK ngày 31/3/2005.

Dự án được đưa vào Quy hoạch phát triển điện lực quốc gia giai đoạn 2011-2020, có xét đến 2030 (Quy hoạch điện VII), phê duyệt tại các Quyết định số 1208/QĐ-TTg ngày 21/7/2011 và Quyết định số 428/QĐ-TTg ngày 18/3/2016 (Quy hoạch điện VII điều chỉnh) của Thủ tướng Chính phủ. Diện tích xây dựng công trình chính khoảng 55,9 ha, diện tích khu vực hồ chứa và các công trình công cộng khoảng 567,6 ha.

Dự án có tổng mức đầu tư khoảng 3.320 tỷ đồng, công suất lắp máy 102MW với 3 tổ máy, sản lượng điện hằng năm đạt 432 triệu KWh. Dự án do Công ty cổ phần Đầu tư và Xây dựng điện Hồi Xuân (VNECO), thuộc Tổng công ty cổ phần Xây dựng điện Việt Nam làm chủ đầu tư, khởi công vào tháng 3/2010. Qua một số lần chuyển đổi chủ đầu tư đến hết năm 2018 dự án đã hoàn thành đạt được 93% khối lượng công việc, trong đó đã xây dựng đập, nhà máy thủy điện và cung cấp lắp đặt thiết bị cơ điện nhà máy; xây dựng đường dây 220 KV đấu nối nhà máy thủy điện vào hệ thống điện lưới quốc gia…

Xử lý thông tin báo chí phản ánh Dự án thủy điện Hồi Xuân chậm tiến độ -0
Dự án thủy điện Hồi Xuân có tổng mức đầu tư khoảng 3.320 tỷ đồng.

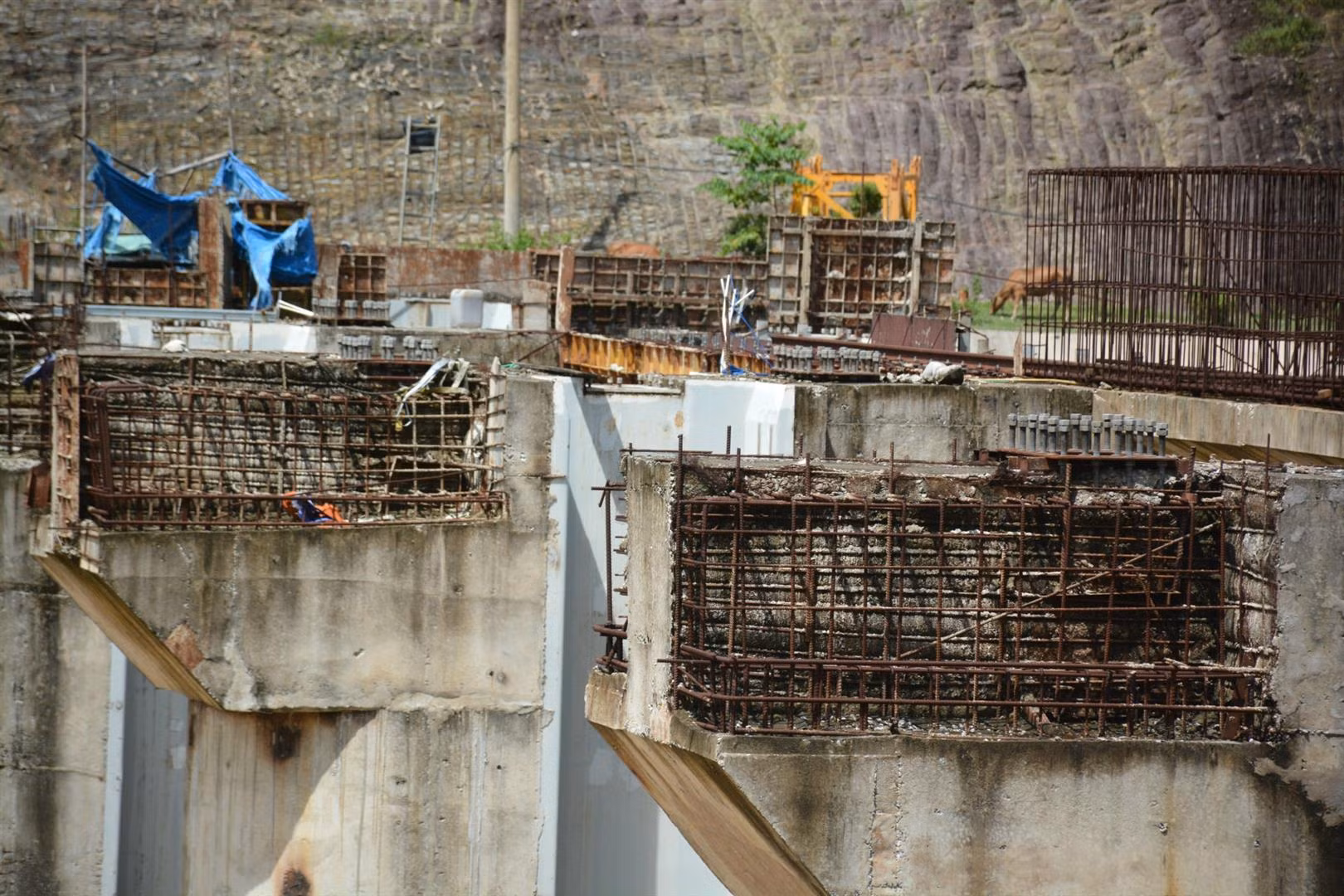

Tuy nhiên, từ năm 2018 đến năm 2022 (Công ty CP đầu tư và xây dựng điện Hồi Xuân VNECO là chủ đầu tư) dự án dừng thi công công trình, do thiếu vốn. Từ cuối năm 2022, đầu năm 2023 Tổng thầu xây dựng tự bỏ vốn để tái khởi động xây dựng nhà máy thủy điện hoàn thành được một số công việc như lao dầm và đổ bê tông sàn vượt 3 khoang tràn; lát nền sân MBA 220 kV ước tính khối lượng đạt khoảng 3,5 tỷ đồng.

Theo báo cáo của UBND huyện Quan Hóa, dự án chậm tiến độ kéo dài, ảnh hưởng rất lớn đến đời sống người dân trong vùng, cụ thể: Việc bồi thường giải phóng mặt bằng chưa hoàn tất, chưa xây dựng các công trình công cộng, chưa thi công hoàn trả 5 tuyến đường giao thông tránh ngập… Cùng với đó, 10 công trình công cộng như trường học, trạm y tế, trụ sở UBND xã thuộc diện di dời tránh ngập phải giải phóng mặt bằng, chủ đầu tư chưa có kinh phí thực hiện chi trả cho UBND huyện Quan Hóa để thực hiện đầu tư mới…

Xử lý thông tin báo chí phản ánh Dự án thủy điện Hồi Xuân chậm tiến độ -0
Từ năm 2018 - 2022 dự án dừng thi công do thiếu vốn.

Mới đây, tại buổi kiểm tra thực địa và làm việc với lãnh đạo Công ty CP đầu tư và xây dựng điện Hồi Xuân VNECO, ông Đỗ Trọng Hưng - Bí thư Tỉnh ủy Thanh Hóa, nêu rõ: Dự án thủy điện Hồi Xuân đã có trong quy hoạch điện VII, nên việc xây dựng dự án là hoàn toàn phù hợp với quy hoạch. Dự án được triển khai từ khá sớm và đã chuyển đổi một số chủ đầu tư, đến năm 2018 dự án đã thi công phần xây lắp được 93% khối lượng. Tuy nhiên, do nguồn lực tài chính của nhà đầu tư hết và một số vấn đề còn vướng mắc chưa giải quyết được nên dự án dừng lại kéo dài không đưa vào sử dụng làm ảnh hưởng rất lớn đến đời sống, sản xuất, sinh hoạt của nhân dân trong vùng dự án; ảnh hưởng đến huyện Quan Hóa và sự phát triển kinh tế - xã hội của tỉnh Thanh Hoá.

Xử lý thông tin báo chí phản ánh Dự án thủy điện Hồi Xuân chậm tiến độ -0
Bí thư Tỉnh ủy Thanh Hóa Đỗ Trọng Hưng kiểm tra thực tế dự án thủy điện Hồi Xuân.

Thời gian tới, Bí thư Tỉnh ủy Thanh Hóa đề nghị Công ty CP đầu tư và xây dựng điện Hồi Xuân VNECO tập trung thu xếp nguồn vốn để tiếp tục triển khai dự án, thực hiện đúng những gì đã cam kết với địa phương trong thời gian sớm nhất. Cùng với đó phải tập trung huy động mọi nguồn lực, tranh thủ tối đa sự hỗ trợ của các cơ quan hữu quan để có nguồn vốn triển khai dự án. Lãnh đạo công ty cần phải phối hợp chặt chẽ với cấp ủy, chính quyền địa phương, trước hết là huyện Quan Hóa và các xã trong vùng dự án để nắm bắt tâm tư, nguyện vọng của bà con nhân dân… kịp thời giải quyết các khó khăn phát sinh sớm đưa dự án vào vận hành, góp phần vào sự phát triển kinh tế - xã hội của huyện Quan Hóa cũng như tỉnh Thanh Hóa.

Trần Thắng

Các tin khác

Quang cảnh nham nhở bên mép sóng ở Mỹ Thủy.

Thúc tiến độ giải quyết tái định cư và sinh kế cho người dân Mỹ Thủy

Sau phản ánh của Báo Công an nhân dân (CAND) về những khó khăn trong đời sống, sinh kế của người dân vùng bị ảnh hưởng bởi Dự án Khu bến cảng Mỹ Thủy, UBND tỉnh Quảng Trị đã có những chỉ đạo cụ thể, yêu cầu đẩy nhanh phương án bồi thường, hỗ trợ, tái định cư đối với các hộ dân; đồng thời nghiên cứu di dời bãi tắm đến vị trí mới, bảo đảm điều kiện sản xuất, kinh doanh cho người dân.

Đà Nẵng: Không để công trình dang dở làm trầm trọng thêm ngập úng

Đà Nẵng: Không để công trình dang dở làm trầm trọng thêm ngập úng

Sau những trận mưa lớn đầu mùa, các “rốn ngập” của Đà Nẵng đã có nơi cho thấy chuyển biến tích cực, song cũng lộ rõ những điểm nghẽn cần xử lý. Qua kiểm tra đột xuất 7 điểm có nguy cơ ngập úng, Chủ tịch UBND TP Đà Nẵng yêu cầu làm rõ trách nhiệm chủ đầu tư, đơn vị thi công, không để công trình dang dở trở thành tác nhân làm trầm trọng thêm ngập úng; đồng thời xây dựng kịch bản ứng phó với mưa cực đoan 100-200mm/giờ, gắn trách nhiệm người đứng đầu tại từng “điểm ngập”.

Chuyển cơ quan điều tra các trường hợp vi phạm đất rừng nghiêm trọng

Chuyển cơ quan điều tra các trường hợp vi phạm đất rừng nghiêm trọng

Sau hơn 3 tháng tăng cường kiểm tra, các cơ quan chức năng của đặc khu Phú Quốc (tỉnh An Giang) đã phát hiện 1.843 trường hợp vi phạm về đất đai, xây dựng, hành lang biển, giao thông và trật tự đô thị. Phú Quốc đã và đang siết kỷ cương, xử lý dứt điểm vi phạm, đồng thời gắn chỉnh trang đô thị với an sinh xã hội, hướng tới xây dựng Phú Quốc xứng tầm phục vụ APEC 2027.

Quyết định chủ trương đầu tư Dự án khu phức hợp Felicity khi doanh nghiệp chưa có đất?

Quyết định chủ trương đầu tư Dự án khu phức hợp Felicity khi doanh nghiệp chưa có đất?

Kết luận thanh tra đối với Dự án khu dân cư phức hợp Felicity do Công ty TNHH TM Blue Diamond làm chủ đầu tư, Thanh tra TP Đồng Nai đã chỉ ra loạt sai phạm liên quan. Trong đó, việc Đồng Nai chỉ định chủ đầu tư làm khu phức hợp và ra quyết định chủ trương đầu tư khi nhà đầu tư chưa có quyền sử dụng đất hợp pháp là không đúng quy định…

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Vì sao việc đầu tư Khu đô thị An Phú kéo dài tới 26 năm?

Vì sao việc đầu tư Khu đô thị An Phú kéo dài tới 26 năm?

Thanh tra về các dự án có khó khăn, vướng mắc, tồn đọng kéo dài trên địa bàn theo yêu cầu của Thanh tra Chính phủ, Thanh tra TP Hồ Chí Minh nêu rõ, ngay từ năm 2000 UBND thành phố đã phê duyệt Dự án đầu tư xây dựng hạ tầng kỹ thuật chính Khu đô thị phát triển An Phú (phường Bình Trưng) với tổng diện tích lên đến 87 ha. Nhưng đến nay đã 26 năm, Dự án khu đô thị An Phú vẫn ngắc ngoải…

Không cấp dưỡng nuôi con sau khi ly hôn có thể bị xử lý hình sự?

Không cấp dưỡng nuôi con sau khi ly hôn có thể bị xử lý hình sự?

Hỏi: Tôi và chồng đã ly hôn từ tháng 8/2024, chúng tôi thống nhất, tôi nuôi hai con và hằng tháng chồng cũ chu cấp 10 triệu đồng. Tuy nhiên, anh chỉ chu cấp 3 tháng đầu sau khi ly hôn, sau đó không chu cấp nữa dù thu nhập vẫn ổn định. Xin hỏi, chồng cũ tôi có bị xử phạt không? (Mai Lan, phường Hồng Hà, Hà Nội)

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Vì sao 140 học sinh tại Nghệ An vẫn chưa thể đến trường sau lễ khai giảng?

Vì sao 140 học sinh tại Nghệ An vẫn chưa thể đến trường sau lễ khai giảng?

Phản đối chủ trương của UBND xã Quỳnh Tam về việc giải thể, chuyển học sinh điểm lẻ Tiến Sơn trường Tiểu học Tân Sơn (nay là trường Tiểu học Quỳnh Tam) về học tại điểm trường chính, phụ huynh của 140 học sinh đang được bố trí học tập tại đây đã phản đối, không cho con em đến trường.

Kè chống sạt lở chưa bàn giao đã hư hỏng

Kè chống sạt lở chưa bàn giao đã hư hỏng

Được kỳ vọng sẽ góp phần ngăn chặn sạt lở, bảo vệ nhà cửa và cuộc sống của người dân mỗi khi mùa mưa đến, thế nhưng nhiều vị trí hư hỏng, sạt lở đã xuất hiện tại Dự án “Xử lý khẩn cấp tình trạng sạt lở đất tại thị trấn Kim Tân và các xã Thành Yên, Thành Trực, huyện Thạch Thành”.

Từ phòng khám không phép đến những lỗ hổng hậu kiểm

Từ phòng khám không phép đến những lỗ hổng hậu kiểm

Quảng Trị hiện có 930 cơ sở khám, chữa bệnh (KCB) đã được cấp phép hoạt động, gồm 297 cơ sở KCB công lập và 633 cơ sở KCB ngoài công lập. Một hệ thống khá lớn đang trực tiếp cung cấp dịch vụ chăm sóc sức khỏe cho người dân. Thế nhưng, phía sau con số về những cơ sở đã được cấp phép vẫn còn những vấn đề đáng lưu ý trong việc chấp hành các quy định về hành nghề KCB, từ những cơ sở hoạt động không phép đến những sai sót được phát hiện ngay tại các phòng khám đã được cấp phép.

Sau 6 năm, khu dân cư 98 ha vẫn chưa được tính tiền sử dụng đất?

Sau 6 năm, khu dân cư 98 ha vẫn chưa được tính tiền sử dụng đất?

Theo kết luận của Thanh tra TP Đồng Nai, tháng 8/2018 UBND tỉnh Đồng Nai trước đây đã quyết định chủ trương đầu tư, chấp thuận nhà đầu tư, chỉ định nhà thầu cho Công ty CP Phú An Lành thực hiện Dự án khu dân cư Phú An Lành (nay thuộc phường Trảng Bom) với diện tích 97,99ha. Nhưng đến nay dự án vẫn chỉ là khu đất trống…

 Khi "đất vàng" chờ gỡ nút thắt pháp lý

Khi "đất vàng" chờ gỡ nút thắt pháp lý

Sau hơn một năm thực hiện sắp xếp đơn vị hành chính, tỉnh Nghệ An đang phải đối mặt với bài toán hóc búa: xử lý dứt điểm hàng trăm cơ sở nhà, đất dôi dư trước thời hạn "tối hậu thư" ngày 30/10/2026. Đây không chỉ là cuộc đua với thời gian mà còn là cuộc sát hạch về năng lực quản trị, sự linh hoạt trong cơ chế và quyết tâm bảo toàn, phát huy hiệu quả nguồn tài sản công.
