Phải làm lưới điện 500kV và gánh phí truyền tải hộ, dự án điện mặt trời vẫn bị cắt giảm công suất phát?

Ngày 31/8 ông Nguyễn Danh Sơn, Giám đốc Công ty Mua bán điện - Tập đoàn Điện lực Việt Nam (EVN) đã có văn bản gửi Công ty TNHH điện mặt trời (ĐMT) Trung Nam Thuận Nam để thông báo việc dừng khai thác đối với phần công suất chưa có giá điện của Nhà máy ĐMT Trung Nam Thuận Nam 450MW ngay khi bước sang ngày mới...

Tại văn bản này, ông Sơn thông báo sẽ dừng khai thác đối với phần công suất 172MW của nhà máy kể từ 0h00 ngày 1/9. Hai bên sẽ chỉ thực hiện việc mua bán điện đối với phần công suất đã có giá điện là 277MW. Căn cứ để Công ty Mua bán điện ra thông báo dừng huy động đối với phần công suất 177MW trên là từ việc ủy quyền hợp đồng mua bán điện và chỉ đạo của EVN vào ngày 30/8.

Trước thông báo này, ngay trong ngày 31/8 ông Nguyễn Tâm Thịnh, Chủ tịch Công ty TNHH ĐMT Trung Nam Thuận Nam đã có văn bản gửi Phó Thủ tướng Lê Văn Thành, Bộ Công thương, EVN và Công ty Mua bán điện kiến nghị tiếp tục huy động phần công suất chưa có giá bán điện của Nhà máy ĐMT Trung Nam Thuận Nam.

Ông Thịnh cho biết, căn cứ vào văn bản ngày 9/1/2020 của Thủ tướng Chính phủ đồng ý bổ sung quy hoạch Dự án ĐMT tại xã Phước Minh, huyện Thuận Nam, tỉnh Ninh Thuận và đầu tư kết hợp với hạ tầng lưới điện truyền tải 500kV, 220kV đấu nối vào hệ thống điện Quốc gia cũng như văn bản của Bộ Công thương ngày 21/1/2020, UBND tỉnh Ninh Thuận đã tổ chức đấu thầu lựa chọn nhà đầu tư. Tập đoàn Trung Nam đã trúng thầu và được UBND tỉnh Ninh Thuận cấp quyết định chủ trương đầu tư vào ngày 18/5/2020.

Chỉ sau 6 tháng thi công, tháng 10/2020 dự án ĐMT trung Nam Thuận Nam công suất 450MW cùng hệ thống Trạm biến áp và tuyến dây 500kV, 220kV đã được hoàn thành, đưa vào khai thác. Dự án đã góp phần giải quyết tình trạng quá tải lưới điện cho các dự án ĐMT, điện gió trong khu vực. Đến nay dự án đi vào hoạt động 22 tháng, được EVN huy động toàn bộ công suất của nhà máy để hòa lưới điện Quốc gia, trong đó có cả phần công suất chưa có giá bán điện. Đồng thời trong thời gian chờ bàn giao Trạm biến áp và tuyến dây 500kV, nhà đầu tư đang phải chịu phí truyền tải hộ các dự án khác trong khu vực với chi phí để truyền tải 4,2 tỷ kWh khoảng 360 tỷ đồng, đó là chưa kể chi phí quản lý, vận hành trạm biến áp.

Đầu tư có điều kiện và gánh chi phí truyền tải hộ, dự án điện mặt trời vẫn bị cắt giảm công suất phát? -0

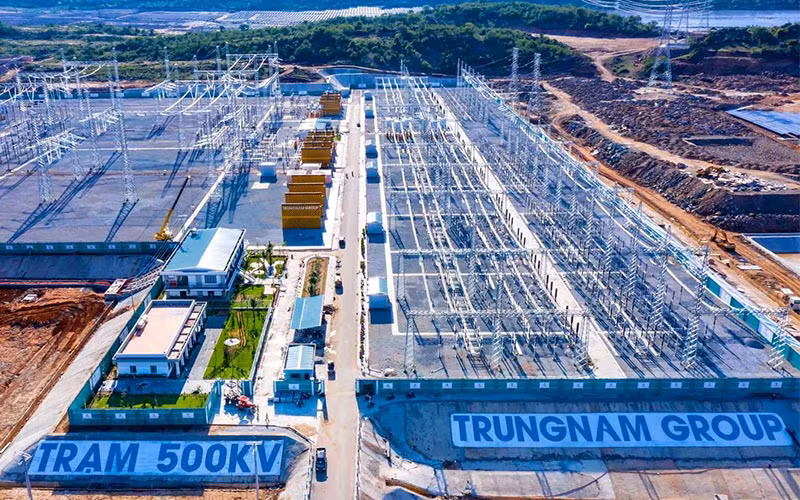

Trạm biến áp và tuyến dây đầu tư gần 2 nghìn tỷ, bàn giao 0 đồng cho Nhà nước.

Về việc cắt giảm công suất của dự án, ngày 15/9/2021 Phó Thủ tướng Lê Văn Thành đã chủ trì họp với các Bộ ngành và UBND tỉnh Ninh Thuận để giải quyết kiến nghị từ chủ đầu tư dự án. Tại cuộc họp này, đại diện EVN đã khẳng định riêng đối với Dự án ĐMT Trung Nam Thuận Nam, EVN sẽ ưu tiên cắt giảm công suất phát của dự án dưới 3% do dự án đã hỗ trợ truyền tải cho nhiều dự án khác trong khu vực.

Khi đó, Phó Thủ tướng Lê Văn Thành cũng đã đề nghị EVN xem xét ưu tiên huy động công suất của Nhà máy ĐMT Trung Nam Thuận Nam vì đây là dự án đã tham gia đầu tư hạ tầng truyền tải và đang truyền tải hộ các dự án khác trong khu vực. Tuy nhiên, việc huy động phần công suất chưa có cơ chế giá từ dự án này vẫn được thông báo dừng lại.

Ông Thịnh cho biết, Dự án ĐMT Trung Nam Thuận Nam là dự án đầu tư có điều kiện, để được làm Dự án ĐMT 450MW này, nhà đầu tư phải tự bỏ tiền làm hạ tầng truyền tải là Trạm biến áp cùng tuyến dây 500kV Thuận Nam - Vĩnh Tân và Trạm biến áp cùng tuyến dây dự phòng 220kV với tổng vốn đầu tư gần 2.000 tỷ đồng, sau đó bàn giao 0 đồng cho Nhà nước. Khoản tiền đầu tư trên sẽ được bù đắp từ việc khai thác toàn bộ công suất của dự án. Từ khi đưa vào khai thác đến nay, dự án phải giảm công suất phát trong thời gian dài do dịch bệnh, chủ đầu tư còn phải gánh phí truyền tải hộ các dự án khác, do đó nếu phải cắt giảm 40% công suất sẽ phá vỡ phương án tài chính của nhà đầu tư.

Về hợp đồng mua bán điện từ nhà máy này với EVN do 2 bên ký năm 2020,  ông Thịnh cho rằng hai bên đã thỏa thuận “Trường hợp đến hạn thanh toán theo quy định trong hợp đồng nhưng chưa có văn bản thống nhất của Bộ Công thương về việc một phần hoặc toàn bộ nhà máy điện được áp giá theo quy định tại Quyết định 13/2020 của Thủ tướng Chính phủ, các bên thống nhất ghi nhận sản lượng điện giao nhận. Tiền điện sẽ được thanh toán sau khi có văn bản thống nhất của Bộ Công thương.” Như vậy việc EVN dừng huy động phần công suất chưa có giá điện của dự án là không phù hợp theo các điều khoản mua bán điện đã cam kết.

Nhằm tạo công bằng trong đầu tư đối với dự án này và cũng là để hỗ trợ nhà đầu tư đã chịu kinh phí xây dựng trạm biến áp cùng tuyến dây để giải tỏa toàn bộ công suất điện sạch cho khu vực, ông Thịnh kiến nghị Phó Thủ tướng, Bộ Công thương chỉ đạo các đơn vị liên quan tiếp tục huy động, ghi nhận sản lượng đối với phần công suất chưa có giá bán điện từ Nhà máy ĐMT trên.

Bảo Sơn

Các tin khác

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Nam A Bank phát hành thành công 1.000 tỷ đồng trái phiếu bổ sung vốn cấp 2

Ngân hàng TMCP Nam Á (HOSE: NAB) vừa hoàn tất thành công đợt phát hành 1.000 tỷ đồng trái phiếu ra công chúng vào cuối năm 2025. Toàn bộ lượng trái phiếu đã được phân phối hết cho gần 300 nhà đầu tư, thể hiện mức độ quan tâm lớn của thị trường và niềm tin của nhà đầu tư với đợt chào bán.

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Meey Group chuẩn hoá năng lực vận hành theo mô hình CMMI

Khi doanh nghiệp công nghệ mở rộng quy mô, thách thức dần chuyển từ tốc độ phát triển sản phẩm sang khả năng duy trì chất lượng và vận hành nhất quán. Chuẩn hóa quy trình vì thế trở thành nền tảng để giảm phụ thuộc vào cá nhân, tăng khả năng đo lường và hình thành năng lực vận hành bền vững ở cấp tổ chức.

Đại diện T&T Group và Yusys Technologies ký kết Biên bản ghi nhớ hợp tác chiến lược.

T&T Group “bắt tay” Yusys xây dựng hệ sinh thái công nghệ tài chính vươn tầm ASEAN

Ngày 12/8, T&T Group và Yusys Technologies – Tập đoàn công nghệ tài chính hàng đầu Trung Quốc đã ký kết Biên bản ghi nhớ hợp tác chiến lược, qua đó đặt nền móng cho việc nghiên cứu các cơ hội hợp tác chiến lược trong lĩnh vực công nghệ tài chính, chuyển đổi số và dịch vụ tài chính tại Việt Nam và các thị trường trọng điểm Đông Nam Á.

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Gamuda Land hoàn thành cất nóc dự án căn hộ cao cấp Eaton Park

Ngày 12/8 vừa qua, chủ đầu tư Gamuda Land cùng tổng thầu Coteccons đã tổ chức Lễ cất nóc Cove và Lagoon (A3 & A4) – hai tòa tháp cuối cùng thuộc khu phức hợp căn hộ hạng sang Eaton Park. Sự kiện mang ý nghĩa vô cùng quan trọng trong quá trình phát triển dự án, đánh dấu cột mốc hoàn thành toàn bộ phần thô theo đúng tiến độ đề ra, bước vào giai đoạn thi công hoàn thiện chuẩn bị bàn giao cho khách hàng.

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Vốn ưu đãi tiếp sức thanh niên tỉnh Bắc Ninh khởi nghiệp

Nguồn vốn vay ưu đãi dành cho thanh niên khởi nghiệp đang trở thành “đòn bẩy” giúp nhiều bạn trẻ trong tỉnh Bắc Ninh mạnh dạn đầu tư sản xuất, kinh doanh, góp phần phát triển kinh tế địa phương, đồng thời khẳng định hiệu quả từ các chính sách đồng hành của tổ chức Đoàn.

Vốn chính sách tiếp sức cựu chiến binh trên “mặt trận” làm giàu

Vốn chính sách tiếp sức cựu chiến binh trên “mặt trận” làm giàu

Không chỉ anh dũng, kiên cường trong chiến đấu, những Cựu chiến binh (CCB) hôm nay tiếp tục tiên phong trên mặt trận phát triển kinh tế. Với sự đồng hành của Hội CCB TP. Đà Nẵng và nguồn vốn ưu đãi từ NHCSXH, nhiều hội viên có thêm “điểm tựa” để phát triển sản xuất, vươn lên làm giàu, tạo việc làm cho lao động địa phương và góp sức xây dựng quê hương.

Sinh kế cho người lầm lỡ

Sinh kế cho người lầm lỡ

Thực hiện Quyết định số 08/2026/QĐ-TTg ngày 3/3/2026 của Thủ tướng Chính phủ về tín dụng đối với người sau cai nghiện, có hiệu lực từ ngày 1/5/2026, thời gian qua, chi nhánh NHCSXH tỉnh Lạng Sơn đã phối hợp với các đơn vị liên quan triển khai giải ngân nguồn vốn kịp thời đến đối tượng đủ điều kiện.

Lao động trung niên gặp khó khăn khi tìm việc

Lao động trung niên gặp khó khăn khi tìm việc

Đằng sau là gia đình với áp lực cơm áo gạo tiền, thế nhưng chẳng may mất việc lao động trung niên rất khó khăn khi tìm việc làm mới, bởi sự cạnh tranh khốc liệt của thị trường lao động và những định kiến tuổi tác khi đi xin việc.

Nhiều người Việt không muốn trở thành gánh nặng khi về già

Nhiều người Việt không muốn trở thành gánh nặng khi về già

Tuổi thọ gia tăng không chỉ kéo dài cuộc sống mà còn đặt ra những thách thức mới về sự phụ thuộc trong giai đoạn sau của cuộc đời. Kết quả Khảo sát Manulife Asia Care 2026 từ 1.000 người Việt Nam cho thấy một xu hướng đáng chú ý: việc duy trì cuộc sống độc lập và tự chủ khi về già đang trở thành ưu tiên hàng đầu của người Việt.
