Đường dây 500kV và bài toán giải tỏa công suất cho các nhà máy điện sạch

Đến nay, cả nước đã có 90 nhà máy điện gió và điện mặt trời, tổng công suất lắp đặt là 5.543MW, chiếm 8,3% tổng công suất của hệ thống điện quốc gia. Trong đó, chỉ riêng 2 tỉnh Ninh Thuận và Bình Thuận đã có 38 nhà máy điện mặt trời với tổng công suất lắp đặt 2.027MW. Chưa dừng lại ở con số trên, đến cuối năm 2020, công suất điện mặt trời ở 2 tỉnh này sẽ còn tăng lên gấp đối, đạt 4.240MW.

Đây là con số rất ý nghĩa đối với ngành điện trước thực trạng phải đối mặt với chuyện thiếu điện hàng năm vào mùa khô, phải tăng cường huy động nguồn điện dầu và một số nguồn khác với giá thành cao. Với công suất này, lượng điện cần truyền tải từ 2 tỉnh trên cũng rất lớn.

Cụ thể, với Ninh Thuận công suất cần truyền tải từ 1.000 đến 2.000MW, còn với Bình Thuận con số này lên đến 5.700 đến 6.800MW nếu tính cả các nguồn điện khác. Công suất phát trên đã kéo theo nhiều hệ thống đường dây, trạm biến áp ở khu vực này rơi vào tình trạng quá tải nghiêm trọng.

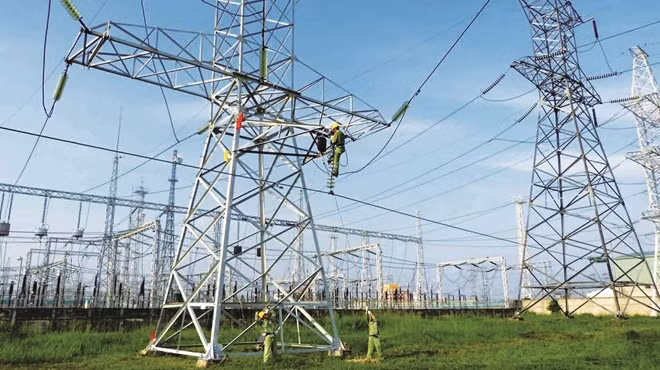

Hạ tầng truyền tải cho các dự án điện sạch tại Ninh Thuận bị quá tải nghiêm trọng.
Hạ tầng truyền tải cho các dự án điện sạch tại Ninh Thuận bị quá tải nghiêm trọng.

Thực hiện mục tiêu đưa Ninh Thuận trở thành Trung tâm Năng lượng tái tạo của cả nước, Thủ tướng Chính phủ đã yêu cầu đến hết 2020 phần hạ tầng đấu nối với công suất thiết kế 2.000MW cũng phải được hoàn thành và đưa vào vận hành. Để bù đắp cho phần công suất phát thiếu hụt giờ thấp điểm của các dự án điện mặt trời ở khu vực này, một nhà máy thủy điện công suất lớn cũng đã được quy hoạch xây dựng.

Nhưng khi xây dựng một nhà máy điện mặt trời chỉ mất vài tháng, còn để đầu tư một công trình lưới truyền tải phải mất ít nhất vài năm nên sau 2 năm phát triển, các dự án điện mặt trời ở Ninh Thuận đã có dấu hiệu chững lại. Nguyên nhân chính là do quá tải về hệ thống lưới truyền dẫn, đấu nối vào lưới điện quốc gia.

Nhằm đảm bảo an toàn cho hệ thống điện, Trung tâm Điều độ Hệ thống Điện quốc gia (A0) đã buộc phải cắt giảm công suất phát của các nhà máy điện gió, điện mặt trời ở một số thời điểm. Trung bình trong tháng 6 và tháng 7 vừa qua, công suất phát bị cắt giảm ở mức 30-35%.

Hiện tượng quá tải đường truyền tải khi các dự án đồng loạt nối lưới cũng đã được ngành điện cảnh báo từ cuối năm 2018 khi các dự án điện gió, điện mặt trời cùng tập trung ở một số khu vực phát triển “nóng” trong khi lưới điện chưa phát triển tương ứng.

Ông Nguyễn Đức Cường, Giám đốc A0 cho biết, dù không muốn nhưng A0 buộc phải giảm tải của tất cả các nhà máy để đảm bảo an toàn lưới điện theo yêu cầu kỹ thuật. Theo ông Cường, thời gian tới, các nhà máy điện sạch sẽ phải tiếp tục giảm công suất phát và việc này kéo dài hay ngắn phụ thuộc vào tiến độ cải tạo, nâng cấp và bổ sung các công trình truyền tải mới.

Nhằm tháo gỡ thực trạng trên, theo đại diện Sở Công thương Ninh Thuận và Bình Thuận, các tỉnh này đã kiến nghị với Bộ Công thương xem xét điều chỉnh tiến độ đầu tư, xây mới, cải tạo hoặc nâng cấp các đường dây truyền tải và trạm biến áp 500kV, 220kV, 110kV trước năm 2020 để giải tỏa công suất cho các nhà máy điện mặt trời, điện gió.

Trong khi đó, theo Tổng Công ty Truyền tải điện Quốc gia (EVN NPT) nếu toàn bộ các dự án đường dây đang đầu tư được đưa vào vận hành đúng kế hoạch, thì đến tháng 6-2020 cũng chỉ giải tỏa được công suất cho các nhà máy ở khu vực Ninh Thuận đã đưa vào vận hành thương mại trước tháng 6 năm nay. Như vậy, các nhà máy mới triển khai sau ngày 30-6 sẽ vẫn còn phải tiếp tục chờ hạ tầng đấu nối.

Khi các dự án năng lượng tái tạo được đầu tư theo Quyết định 115 của Chính phủ phải đối mặt với thực trạng không đủ đường truyền tải để tải công suất hiện có và 2.000MW năng lượng tái tạo trên địa bàn, UBND tỉnh Ninh Thuận đang tìm mọi giải pháp tháo gỡ.

Tỉnh Ninh Thuận đã mời gọi đầu tư dự án trạm và đường dây 500kV. Cụ thể, dự án trạm biến áp và đường dây 500kV sẽ tải công suất cho cụm các nhà máy điện mặt trời ở khu vực Ninh Thuận; tải công suất cho tuyến dây 110kV khu vực Ninh Thuận nối lên lưới 220kV; đường dây 220kV Tháp Chàm - Vĩnh Tân, thậm chí là cả đường dây 500kV Vân Phong đi Vĩnh Tân. Ngoài ra, dự án đường dây 500kV này còn truyền tải 4.000 MW điện từ các dự án khác. Việc đầu tư và xây dựng trạm đường dây 500kV sẽ mang đến lợi ích cho nhiều bên, trong đó có UBND tỉnh Ninh Thuận.

Bởi giải tỏa hết công suất trước năm 2020 sẽ giúp Ninh Thuận đảm bảo cam kết với các nhà đầu tư, tăng nguồn thu ngân sách địa phương. Ngoài ra, mục tiêu của Ninh Thuận là dự án trạm và đường dây 500KV này sẽ giúp giải tỏa công suất lên đến 6.000MW thời gian tới. Với EVN, lợi ích mang đến cho tập đoàn này là sẽ không phải giảm phát công suất các nhà máy năng lượng tái tạo trên địa bàn Ninh Thuận...

Vướng mắc hiện nay khiến dự án trạm và đường truyền tải 500kV chưa thể triển khai là theo quy định của Luật Điện lực, “truyền tải là độc quyền Nhà nước”. Tuy vậy, Luật Điện lực không nêu rõ khâu nào trong các khâu đầu tư, vận hành, quản lý của lĩnh vực truyền tải thuộc “độc quyền Nhà nước”.

Theo ông Phạm Văn Hậu, Phó Chủ tịch UBND tỉnh Ninh Thuận, doanh nghiệp đầu tư xong sẽ bàn giao toàn bộ cho EVN vận hành, quản lý với giá 0 đồng. Trong văn bản gửi Thủ tướng Chính phủ, Bộ Công Thương cũng cho rằng phương án này là “chấp nhận được”.

Vì hiện tại EVN NPT đang thu phí ở mức 100 đồng/kWh truyền tải trên lưới điện quốc gia. Mặt khác, về nguyên tắc EVN phải đảm bảo điểm đấu nối cho các nhà máy điện độc lập, nhưng do EVN chưa thể đầu tư giải toả hết công suất 2.000 MW này cũng như các tuyến dây 220, 110kV hiện hữu. Nếu có sẵn điểm đấu nối và giải toả hết công suất, các nhà đầu tư dự án sẽ đấu nối bằng chính dường dây 110, 220 kV của EVN mà không cần đến trạm 500kV.

Bảo Sơn

Các tin khác

Đồng Nai hoàn thành sớm việc lấy mẫu ADN hài cốt liệt sĩ

Đồng Nai hoàn thành sớm việc lấy mẫu ADN hài cốt liệt sĩ

Ngày 16/8, Ban Chỉ đạo về tìm kiếm, quy tập và xác định danh tính hài cốt liệt sĩ TP Đồng Nai cho biết, địa phương đã hoàn thành nhiệm vụ khai quật, lấy mẫu ADN hài cốt liệt sỹ nhằm tìm và trả lại tên cho các Anh hùng liệt sỹ còn thiếu thông tin…

Dữ liệu đất đai hoàn thành đến đâu, đưa vào khai thác, phục vụ người dân ngay đến đó

Dữ liệu đất đai hoàn thành đến đâu, đưa vào khai thác, phục vụ người dân ngay đến đó

Tính đến ngày 30/7/2026, cả nước đã đồng bộ về trung ương trên 73,1 triệu thửa đất trong tổng số hơn 100,6 triệu thửa đất toàn quốc, đạt gần 73%. Trong đó, gần 38,6 triệu thửa đất đã bảo đảm tiêu chí “đúng - đủ - sạch - sống”, sẵn sàng phục vụ giải quyết thủ tục hành chính; khoảng 34,5 triệu thửa đang tiếp tục được làm giàu, làm sạch, đối khớp bổ sung thông tin.

An Giang phát hiện hài cốt liệt sĩ hy sinh cách đây 60 năm

An Giang phát hiện hài cốt liệt sĩ hy sinh cách đây 60 năm

Thực hiện Chiến dịch “500 ngày đêm” tìm kiếm, quy tập hài cốt liệt sĩ, ngày 15/8, Đội K93 thuộc Bộ Chỉ huy Quân sự tỉnh An Giang đã tìm kiếm, quy tập được 1 hài cốt liệt sĩ thời kỳ kháng chiến chống Mỹ tại ấp Phú Thuận (xã Nhơn Hội, tỉnh An Giang). Qua đối chiếu hồ sơ, tài liệu và thông tin do thân nhân cung cấp, bước đầu xác định đây là hài cốt liệt sĩ Nguyễn Văn Minh, hy sinh vào 60 năm trước.

Xác định danh tính liệt sĩ từ mảnh giấy trong lọ thủy tinh

Xác định danh tính liệt sĩ từ mảnh giấy trong lọ thủy tinh

Trong quá trình tìm kiếm, quy tập hài cốt liệt sĩ ở xã Hướng Lập, Quảng Trị, Đội quy tập xúc động khi phát hiện nhiều di vật như đế giày, dây thắt lưng, đinh ghim, dây điện thông tin. Đặc biệt có lọ thủy tinh đi kèm giấy ghi thông tin của liệt sĩ chôn cùng mang ký hiệu số 4.

Cảnh báo nguy cơ từ các ổ bệnh dại ở Đồng Nai

Cảnh báo nguy cơ từ các ổ bệnh dại ở Đồng Nai

Theo Trung tâm Kiểm soát bệnh tật (CDC) TP Đồng Nai, từ đầu năm đến nay, địa phương ghi nhận 3 trường hợp tử vong do bệnh dại. Trên địa bàn ghi nhận hơn 40 ổ dịch chó dại tại nhiều xã, phường, tăng 12 ổ dịch so với năm trước…

Chấn chỉnh vi phạm trong vụ tìm kiếm nam thanh niên Trung Quốc mất tích

Chấn chỉnh vi phạm trong vụ tìm kiếm nam thanh niên Trung Quốc mất tích

Sau 8 ngày huy động nhân lực, phương tiện nỗ lực tìm kiếm trên diện rộng, nhưng chưa phát hiện dấu tích nam thanh niên người Trung Quốc bị sóng cuốn mất tích ở biển Tuy Hòa, tỉnh Đắk Lắk. Vụ việc thu hút nhiều người quan tâm và đã phát sinh một số dấu hiệu vi phạm nên chính quyền địa phương đã có văn bản chỉ đạo chấn chỉnh.

Đã quy tập 321 bộ hài cốt liệt sĩ tại Công viên Lê Thị Riêng

Đã quy tập 321 bộ hài cốt liệt sĩ tại Công viên Lê Thị Riêng

Chiều 14/8, Bộ Tư lệnh TP Hồ Chí Minh cho biết, việc tìm kiếm, quy tập hài cốt liệt sĩ tại vị trí thứ 2 (Khu B), Công viên Lê Thị Riêng trong ngày tiếp tục đạt hiệu quả cao, khi quy tập được 10 bộ hài cốt liệt sĩ và 3 bộ di vật tại Khu B. Đồng thời, Đội đang tiếp tục tìm kiếm hài cốt liệt sĩ tại Khu A sau khi Bia Tưởng niệm đã được di dời...

 Phát hiện thi thể nam thanh niên ven sông Cái

Phát hiện thi thể nam thanh niên ven sông Cái

Trong lúc đi câu cá ven sông, người dân phát hiện thi thể nam thanh niên, cạnh đó là chiếc xe máy, đôi dép của người này. Nhận được tin báo, các cơ quan chức năng đã khám nghiệm hiện trường và tử thi, đồng thời tìm kiếm, xác định tung tích người chết.

“Xóa” những điểm mù giao thông và trật tự đô thị

“Xóa” những điểm mù giao thông và trật tự đô thị

Không chỉ ghi nhận thực tế tình trạng giao thông của Thủ đô từ trên cao, các UAV giúp lực lượng Công an mở rộng “tầm mắt” trong quản lý giao thông, trật tự đô thị và an ninh trật tự. Những khu vực khuất tầm quan sát, những bất thường trên tuyến đường hay điểm có nguy cơ phát sinh vi phạm được phát hiện sớm để kịp thời tiếp cận, xử lý.
