BRT - nỗi đau từ con số 53 triệu USD và 43 tỷ đồng

Như Báo CAND đã thông tin, Thanh tra Chính phủ vừa công bố tổng số tiền sai phạm tại Hợp phần I- Xe buýt nhanh BRT thuộc Dự án phát triển giao thông đô thị Hà Nội, lên tới trên 43,5 tỷ đồng.

Xe buýt nhanh hóa chậm cả tuyến đường

Không chỉ gây thiệt hại lớn về tiền, những hệ lụy của tuyến BRT này còn được Thanh tra Chính phủ chỉ rõ: “Xe buýt BRT được bố trí làn đường riêng chiếm 1/3 mặt cắt ngang của các trục đường hiện có nhưng tốc độ chưa đạt yêu cầu, trong khi hiện trạng lưu lượng phương tiện giao thông trên tuyến rất lớn, nên thường xuyên xảy ra ùn tắc trong giờ cao điểm”.

Như vậy, mặc dù được đầu tư với số tiền lên đến 53,3 triệu USD (tương đương 1.160 tỷ VNĐ, thời giá cuối 2015) nhưng dự án chưa đạt hiệu quả như mong đợi, không đạt mục tiêu đề ra nhằm hạn chế phương tiện cá nhân, giảm ùn tắc giao thông và chưa nâng cao được chất lượng môi trường của TP Hà Nội. Thanh tra Chính phủ đã kiến nghị giao UBND TP Hà Nội xin ý kiến Bộ Kế hoạch và Đầu tư và thống nhất với nhà tài trợ để thu hồi số tiền theo kết luận thanh tra.

Trở lại 6 năm về trước, không lâu sau khi dự án xe buýt nhanh BRT Hà Nội được khởi công, nhiều chuyên gia giao thông và người dân đã ngờ vực về tính hiệu quả của nó. Là tờ báo lên tiếng sớm và mạnh mẽ nhất về những bất cập, lãng phí của dự án này, Báo CAND đã có nhiều bài, loạt bài phản ánh như: Dự án xe buýt nhanh nghìn tỷ ở Hà Nội: Méo mặt với cảnh “nhà nghèo" chơi hoang; Cận cảnh dự án xe buýt nhanh nghìn tỷ tại Hà Nội: “Chưa hoàn thiện đã… xuống cấp”, "Ném " 1.000 tỷ vào dự án xe buýt nhanh: Quá lãng phí và không hiệu quả!...

BRT - nỗi đau từ con số 53 triệu USD và 43 tỷ đồng -0

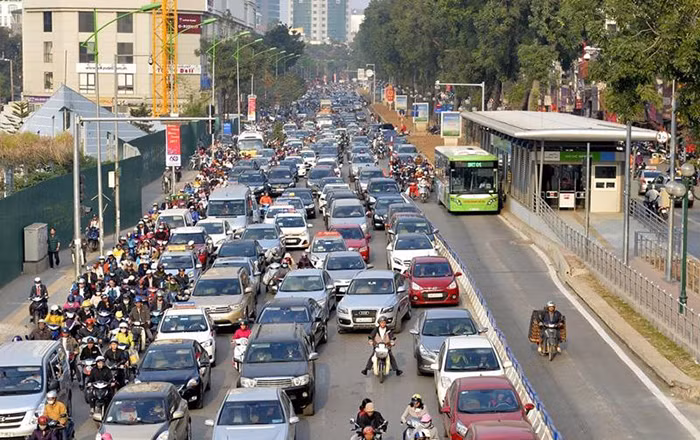

 Dự án buýt nhanh BRT sai phạm, lãng phí, gây bức xúc dư luận.

Trong các loạt bài trên, Báo CAND đã phân tích, làm rõ những bất cập và lãng phí. Vốn đầu tư khoảng 53,33 triệu USD hoàn toàn vay của Ngân hàng Thế giới (WB) và trả nợ trong 30 năm. Bao gồm chi phí đầu tư xây dựng hạ tầng, mua sắm đoàn xe, xây dựng nhà chờ, các điểm đầu cuối, depot, trung tâm quản lý BRT, hệ thống thông tin liên lạc, hệ thống vé, hệ thống đèn tín hiệu ưu tiên và các hạng mục phụ trợ khác.

Nghiên cứu kĩ báo cáo dự án, không khỏi giật mình trước con số 35 xe buýt có giá lên đến 250 tỷ đồng, tương đương khoảng 7,2 tỷ đồng/xe. Theo Ban quản lý dự án đầu tư phát triển giao thông đô thị Hà Nội (thời điểm cuối năm 2015), tổng số xe buýt sử dụng cho dự án là 35 xe với kích thước 12,2m x2,5m, sức chứa 90 hành khách. Các bộ phận chính của xe được nhập khẩu từ Nhật, Đức, Mỹ… và được lắp ráp tại Việt Nam.

Theo thiết kế, xe buýt BRT có hệ thống cửa mở bên trái đồng bộ với hệ thống nhà chờ trên toàn tuyến. Xe chạy trên làn đường bên trái và chỉ dừng đón trả khách tại các nhà chờ được xây dựng trên dải phân cách giữa 2 làn đường.   Chính những bất cập này đã khiến dự án không phát huy được hiệu quả, thậm chí gây cản trở giao thông vào giờ cao điểm khi 1/3 làn đường (vốn đã không rộng rãi) phải dành riêng cho xe buýt.

Nhà chờ xe buýt giá 2 tỷ; cầu vượt dẫn vào nhà chờ giá 5 tỷ

Một trong những bất cập và lãng phí nổi bật của dự án này, là số tiền đầu tư xây dựng mỗi nhà chờ có giá 2 tỷ đồng, mỗi cầu vượt cho người đi bộ vào nhà chờ lên tới 5 tỷ đồng. Tổng số nhà chờ của cả dự án là 21 và 8 cầu vượt xây mới, 2 cầu vượt gia cố thêm. Thời điểm cuối năm 2015, trong khi các nhà chờ xe buýt đang phải “nằm chờ” nhiều hạng mục khác của dự án xe buýt nhanh hoàn thiện, mặc dù chưa đi vào sử dụng nhưng nhiều nhà chờ, cầu vượt dành riêng cho người đi xe buýt nhanh đã bị xuống cấp, cũ nát, mất vệ sinh.

Như vậy, trong khi Hà Nội còn đang loay hoay với hàng ngàn phương án để giảm thiểu ùn tắc, hiện đại hóa giao thông đô thị thì với số vốn bỏ ra lên đến hơn 53 triệu USD, những gì người dân được nhìn thấy cũng như ý kiến của chuyên gia giao thông đô thị về dự án xe buýt nhanh là khá tiêu cực. Mặc dù chưa đi vào hoạt động nhưng sự lãng phí, khó hiệu quả của dự án đã bắt đầu bộc lộ.

Thời điểm đó (cuối năm 2015), trao đổi với PV Báo CAND về những bất cập và sự lãng phí của dự án này, TS Nguyễn Xuân Thủy, nguyên Giám đốc Nhà xuất bản GTVT, Bộ Giao thông - Vận tải, chuyên gia nghiên cứu về giao thông đô thị cho rằng, dự án xe buýt nhanh đang gây lãng phí cả về không gian và lãng phí về tiền bạc.

Theo TS Nguyễn Xuân Thủy thì: “Việc xe buýt nhanh đi vào hoạt động sẽ chiếm một khoảng không gian trên các tuyến đường. Tuy nhiên, rút kinh nghiệm từ việc đã đưa xe buýt nhanh hoạt động tại Thủ đô Hà Nội nhưng lượng người đi không đông, trong khi đó, nếu để không gian của xe buýt nhanh cho các phương tiện khác chạy thì công suất sẽ cao hơn. Như vậy, việc đưa xe buýt nhanh vào hoạt động cũng cần phải cân nhắc xem có bù được với không gian đã mất hay không. Tại sao phải dành diện tích đường cho phương tiện mà công suất vận chuyển không cao”.

Với những phân tích nêu trên, Báo CAND đã khẳng định: Rõ ràng, trong lúc ngân sách Nhà nước hạn hẹp, chồng chất khó khăn thì việc Hà Nội vay hơn 1.000 tỷ đồng đổ vào dự án mà dù chưa đi vào hoạt động đã bộc lộ nhiều hạn chế, ít tác dụng, thì chẳng khác nào “nhà nghèo vung tay quá trán”. Số tiền 55,3 triệu USD thế hệ mai sau sẽ phải trả và “cái giá” của nó sẽ rất đắt về nhiều mặt.

Một dự án tưởng như sẽ góp phần cải thiện giao thông đô thị Hà Nội nhưng khi đầu tư, triển khai thực hiện, đã không đạt được hiệu quả đề ra, thậm chí còn để lại nhiều hệ lụy về tài chính, thất thoát, là điều Thanh tra Chính phủ đã khẳng định tại Hợp phần I - Xe buýt nhanh BRT thuộc Dự án phát triển giao thông đô thị Hà Nội.

Dù số tiền 43,5 tỷ đồng có được thu hồi thì những hệ lụy của nó vẫn không thể giải quyết một sớm một chiều.

Dư luận đòi hỏi phải làm rõ và xử lý trách nhiệm của cá nhân, tập thể liên quan đến dự án nhức nhối này.

Duy Hiển – Nguyễn Hương

Các tin khác

Tông gãy lan can cầu, xe tải chở cát lao xuống vực vỡ nát

Tông gãy lan can cầu, xe tải chở cát lao xuống vực vỡ nát

Sáng 1/7, Đội Cảnh sát giao thông đường bộ số 2 (Phòng Cảnh sát Giao thông, Công an tỉnh Gia Lai) đang khám nghiệm hiện trường, điều tra nguyên nhân vụ xe tải tông gãy lan can cầu Ia Rơ Nhing và lao xuống vực khiến phương tiện vỡ vụn.

Phóng nhanh gây tai nạn chết người, 2 nam sinh bị khởi tố

Phóng nhanh gây tai nạn chết người, 2 nam sinh bị khởi tố

Mặc dù chưa có giấy phép lái xe, chưa đủ điều kiện điều khiển phương tiện giao thông nhưng nam sinh lớp 12 vẫn được giao xe máy để sử dụng. Hậu quả, quá trình lưu thông đã gây tai nạn chết người, cơ quan điều tra đã khởi tố hai nam sinh.

Mải nhìn điện thoại, đánh đổi sự an toàn trên đường

Mải nhìn điện thoại, đánh đổi sự an toàn trên đường

Chỉ vài giây cúi xuống nhìn điện thoại khi đang điều khiển xe cũng đủ khiến người lái gặp nguy hiểm. Đây là một trong những nguyên nhân trực tiếp dẫn đến tai nạn và lực lượng CSGT kiên quyết xử lý nghiêm để xây dựng văn hóa giao thông an toàn trên địa bàn Thủ đô.

Giao thông Hà Nội: Chuyển biến tích cực từ các giải pháp quyết liệt

Giao thông Hà Nội: Chuyển biến tích cực từ các giải pháp quyết liệt

6 tháng đầu năm 2026, bức tranh giao thông Thủ đô ghi nhận nhiều gam màu tích cực nhờ hiệu quả từ công tác tuần tra kiểm soát, ứng dụng công nghệ, sự phối hợp với Công an cơ sở và nhiều giải pháp giúp tình hình TTATGT được ổn định, hạn chế ùn tắc, giảm tai nạn và xây dựng ý thức giao thông trong người dân theo hướng ngày càng văn minh.

Xử phạt, tịch thu 3 xe ba bánh chở người đưa dâu

Xử phạt, tịch thu 3 xe ba bánh chở người đưa dâu

Ngày 29/6, thông tin từ Phòng CSGT Công an tỉnh Đồng Tháp cho biết, đã lập biên bản vi phạm xử lý đối với nhóm tài xế sử dụng xe ba bánh chở người đi đưa dâu, vi phạm quy định về trật tự an toàn giao thông đường bộ.

Tăng ca, tăng kíp bù tiến độ 3 dự án giao thông trọng điểm

Tăng ca, tăng kíp bù tiến độ 3 dự án giao thông trọng điểm

Bí thư Thành uỷ Hà Nội yêu cầu tập trung bù tiến độ đã chậm, tổ chức thi công liên tục, tăng ca, tăng kíp phấn đấu thông xe kỹ thuật Dự án đầu tư xây dựng hầm chui tại nút giao Cổ Linh trước Tết Nguyên đán Đinh Mùi 2027; xử lý nghiêm trách nhiệm đối với các tập thể, cá nhân có liên quan nếu tiếp tục để xảy ra chậm tiến độ tại dự án nâng cấp quốc lộ 6 đoạn Hà Đông - Xuân Mai.

Cơi nới thùng xe, bỏ chạy khi gặp CSGT, chủ xe bị phạt 67 triệu đồng

Cơi nới thùng xe, bỏ chạy khi gặp CSGT, chủ xe bị phạt 67 triệu đồng

Mặc dù tổ công tác CSGT đã ra hiệu lệnh dừng phương tiện kiểm tra nhiều lần nhưng tài xế xe đầu kéo không chấp hành. Với nhiều lỗi vi phạm, người này sau đó đã bị lực lượng chức năng lập biên bản xử phạt 67 triệu đồng, tạm giữ phương tiện và buộc khôi phục tình trạng kỹ thuật ban đầu của xe theo quy định.

Hà Nội tổng rà soát phương tiện tại các khu công nghiệp, doanh nghiệp

Hà Nội tổng rà soát phương tiện tại các khu công nghiệp, doanh nghiệp

Thực hiện Kế hoạch của Cục CSGT và Công an TP Hà Nội, Phòng CSGT phối hợp với Công an cấp xã triển khai tổng rà soát xe mô tô của công nhân tại các khu công nghiệp, cụm công nghiệp, doanh nghiệp; xe tải tự đổ dưới 15.000kg; xe Limousine và xe kinh doanh vận tải hành khách hoạt động không đúng quy định trên địa bàn.

Cận cảnh dự án cầu Tứ Liên sau hơn 1 năm khởi công

Cận cảnh dự án cầu Tứ Liên sau hơn 1 năm khởi công

Sau hơn 1 năm khởi công (từ 19/5/2025 đến nay), dự án cầu Tứ Liên, TP Hà Nội đã hoàn thành cơ bản phần móng các trụ chính, đặt mục tiêu đưa vào khai thác trong quý II/2027 nhằm kết nối giao thông và thúc đẩy kinh tế vùng.

Hiểm họa khôn lường từ máy cày độ chế chở người

Hiểm họa khôn lường từ máy cày độ chế chở người

Được thiết kế để phục vụ sản xuất nông nghiệp nhưng hầu hết máy cày bị người dân độ chế thành phương tiện vận chuyển hàng hóa, chở người lưu thông trên đường, tiềm ẩn nguy cơ cao về tai nạn giao thông.

Xe khách bốc cháy khi đang chạy trên cao tốc Vân Phong - Nha Trang

Xe khách bốc cháy khi đang chạy trên cao tốc Vân Phong - Nha Trang

Trong lúc đang vận hành từ hướng Bắc vào Nam trên tuyến đường bộ cao tốc Vân Phong - Nha Trang, chiếc xe khách giường nằm bất ngờ bốc cháy. Ngọn lửa thiêu rụi chiếc xe chỉ còn lại khung sắt, nhưng rất may là vụ cháy không gây thương vong về người.
