Xem xét trách nhiệm để đường sắt Nhổn - ga Hà Nội đội vốn, chậm tiến độ

Thanh tra TP Hà Nội vừa đề nghị UBND TP Hà Nội giao Sở Nội vụ xem xét trách nhiệm của các tổ chức và cá nhân để xảy ra tồn tại liên quan đến dự án đường sắt đô thị Nhổn - ga Hà Nội.

Thanh tra TP Hà Nội vừa công bố kết luận thanh tra một số nội dung tại dự án đầu tư xây dựng tuyến đường sắt đô thị thí điểm đoạn Nhổn - ga Hà Nội.

Theo kết luận thanh tra, năm 2009, thời điểm khởi công dự án, TP Hà Nội dự kiến khai thác thương mại tuyến đường sắt đô thị Nhổn - ga Hà Nội vào năm 2015. Thời điểm đó, dự án có tổng mức đầu tư là 783 triệu Euro (vốn vay 653 triệu Euro, đối ứng 130 triệu Euro).

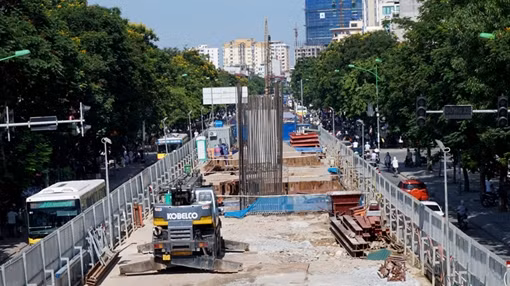

Xem xét trách nhiệm tổ chức, cá nhân làm 'đội vốn' đường sắt Nhổn - ga Hà Nội -0
Theo Thanh tra TP Hà Nội, việc chậm bàn giao mặt bằng cho nhà thầu dẫn đến dự án bị kéo dài, làm "đội vốn".

Đến năm 2014, dự án được điều chỉnh tổng mức đầu tư lên 1,176 tỷ Euro (vốn vay là 957,99 triệu Euro, đối ứng 218 triệu Euro). Tháng 5/2023, dự án tiếp tục được điều chỉnh tổng mức đầu tư lên khoảng 1,3 tỷ Euro; thời gian thực hiện dự án từ năm 2009 đến 2027.

Về tiến độ giải phóng mặt bằng để thực hiện dự án, Thanh tra TP Hà Nội cho rằng, các quận Cầu Giấy, Bắc Từ Liêm, Ba Đình, Đống Đa, Hoàn Kiếm đã thực hiện theo chỉ đạo của TP, nhưng còn chậm so với yêu cầu.

Cụ thể, trong giai đoạn từ năm 2012 đến 2013, UBND các quận Đống Đa, Hoàn Kiếm, Ba Đình ban hành các thông báo thu hồi đất để thực hiện dự án, nhưng đến giai đoạn 2019 - 2022 các quận này mới giải phóng xong mặt bằng.

Theo kết luận thanh tra, các quận trên chưa thực hiện đúng tiến độ giải phóng mặt bằng như chỉ đạo của UBND TP Hà Nội là xong trước tháng 6/2015. “Trách nhiệm thuộc UBND các quận Ba Đình, Hoàn Kiếm, Đống Đa và các đơn vị có liên quan trong công tác giải phóng mặt bằng thực hiện dự án qua từng thời kỳ”, kết luận Thanh tra TP Hà Nội nêu.

Ngoài ra, Thanh tra TP Hà Nội cho rằng, việc chậm bàn giao mặt bằng cho nhà thầu dẫn đến dự án bị kéo dài, làm tăng chi phí thực hiện dự án. Ban cán sự Đảng UBND TP Hà Nội đã báo cáo sự việc ra Thường trực, Thường vụ, Ban chấp hành Đảng bộ TP xem xét báo cáo Thủ tướng Chính phủ.

Việc chậm tiến độ và phải điều chỉnh thời gian thực hiện dự án có nguyên nhân do công tác giải phóng mặt bằng và di dời hạ tầng kỹ thuật còn chậm trễ; năng lực thực hiện dự án của chủ đầu tư và sự phối hợp giữa tư vấn, chủ đầu tư và các sở ngành TP còn nhiều hạn chế; ảnh hưởng của COVID-19. Thanh tra TP Hà Nội cho rằng, trách nhiệm của vấn đề trên thuộc lãnh đạo Ban quản lý đường sắt đô thị Hà Nội qua từng thời kỳ từ 2013-2022.

Thanh tra TP Hà Nội đề nghị UBND TP Hà Nội giao Sở Nội vụ xem xét trách nhiệm của các tổ chức và cá nhân để xảy ra các tồn tại nêu trên; đồng thời tham mưu cho UBND TP Hà Nội xử lý theo quy định.

T.Linh

Các tin khác

Sáng đầu tuần, cầu Nhật Tân tiếp tục ùn tắc

Sáng đầu tuần, cầu Nhật Tân tiếp tục ùn tắc

Sáng 28/9, dù cơ quan chức năng đã tạm gỡ bỏ biển báo khoảng cách nhưng mật độ phương tiện ở hai đầu cầu Nhật Tân vẫn tăng cao khiến giao thông ùn ứ. Lực lượng CSGT được bố trí điều tiết, phân luồng, hướng dẫn phương tiện, hạn chế tình trạng ùn tắc kéo dài.

Yêu cầu xử lý sạt lở tại cao tốc Biên Hòa - Vũng Tàu

Yêu cầu xử lý sạt lở tại cao tốc Biên Hòa - Vũng Tàu

Ngày 27/9, Ban Quản lý dự án (BQLDA) đầu tư xây dựng công trình giao thông Đồng Nai yêu cầu các nhà thầu kiểm tra, khẩn trương khắc phục tình trạng hư hỏng, đứt gãy rãnh thoát nước và một số vị trí taluy tại dự án thành phần 1 cao tốc Biên Hòa - Vũng Tàu…

Lâm Đồng: Khẩn trương khắc phục sạt lở trên Quốc lộ 28B

Lâm Đồng: Khẩn trương khắc phục sạt lở trên Quốc lộ 28B

Chiều 27/9, một điểm sạt lở đã xảy ra tại Km31+400, Quốc lộ 28B, đoạn qua xã Phan Sơn, tỉnh Lâm Đồng, khiến việc lưu thông của các phương tiện qua khu vực bị ảnh hưởng. Lực lượng chức năng đã có mặt tại hiện trường để điều tiết giao thông và khắc phục sự cố.

Xử lý nhóm thanh niên vi phạm giao thông còn khiêu khích đăng lên mạng

Xử lý nhóm thanh niên vi phạm giao thông còn khiêu khích đăng lên mạng

Trong quá trình di chuyển trên tuyến QL3B qua địa bàn xã Yên Nguyên, tỉnh Tuyên Quang, nhóm thanh niên có lời lẽ chửi, khiêu khích, kích động đối với một nhóm thanh niên trên địa bàn xã khác, sau đó quay lại hình ảnh và đăng tải lên mạng xã hội đã bị Công an Tuyên Quang xử lý.

Tạm gỡ biển báo khoảng cách trên cầu Nhật Tân trong ngày đầu thí điểm

Tạm gỡ biển báo khoảng cách trên cầu Nhật Tân trong ngày đầu thí điểm

Trong ngày đầu thí điểm điều chỉnh tổ chức lại giao thông trên cầu Nhật Tân, trước những lo lắng của người dân về việc giữ khoảng cách an toàn dẫn tới tình trạng các phương tiện di chuyển chậm, Sở Xây dựng Hà Nội đã tạm thời thu hồi biển báo khoảng cách an toàn ngay trong chiều 27/9.

Hà Nội sẽ kết hợp dữ liệu camera và GPS xử lý ùn tắc giao thông

Hà Nội sẽ kết hợp dữ liệu camera và GPS xử lý ùn tắc giao thông

Ban Đô thị HĐND thành phố (TP) Hà Nội vừa ban hành kế hoạch khảo sát công tác tổ chức giao thông và xử lý các điểm ùn tắc trên địa bàn TP năm 2026. Đợt khảo sát tập trung ứng dụng dữ liệu từ hệ thống camera giám sát, camera AI và hành trình GPS phương tiện để đo lường thực trạng và tìm giải pháp tháo gỡ các điểm nghẽn giao thông.
