Nhiều sai phạm tại dự án cải tạo, nâng cấp Tỉnh lộ 524

Để xảy ra những khuyết điểm, vi phạm trên, trách nhiệm thuộc về UBND huyện, Ban quản lý dự án (Ban QLDA) đầu tư xây dựng huyện Nga Sơn, đơn vị thi công, đơn vị tư vấn thiết kế, đơn vị giám sát.

Dự án cải tạo, nâng cấp đường tỉnh 524, huyện Nga Sơn được Hội đồng nhân dân tỉnh Thanh Hoá chấp thuận chủ trương đầu tư tại Nghị quyết số 78/NQ-HĐND ngày 17/7/2021, Chủ tịch UBND tỉnh Thanh Hoá phê duyệt dự án tại Quyết định số 909/QĐ-UBND ngày 14/3/2022. Dự án có các hạng mục chính là cải tạo, nâng cấp 13,12km đường đảm bảo quy mô đường cấp V; Xây dựng 2 cầu nhỏ bằng bê tông cốt thép và bê tông cốt thép dự ứng lực. Nguồn vốn thực hiện dự án, gồm: Vốn ngân sách Trung ương 155 tỷ đồng; vốn ngân sách tỉnh 39 tỷ đồng; ngân sách huyện Nga Sơn và các nguồn huy động hợp pháp khác 6 tỷ đồng. Thời gian thực hiện dự án từ năm 2022-2025. Chủ đầu tư dự án là Ban quản lý dự án đầu tư xây dựng huyện Nga Sơn. Công ty cổ phần Tân Thành là đơn vị trúng thầu xây lắp.

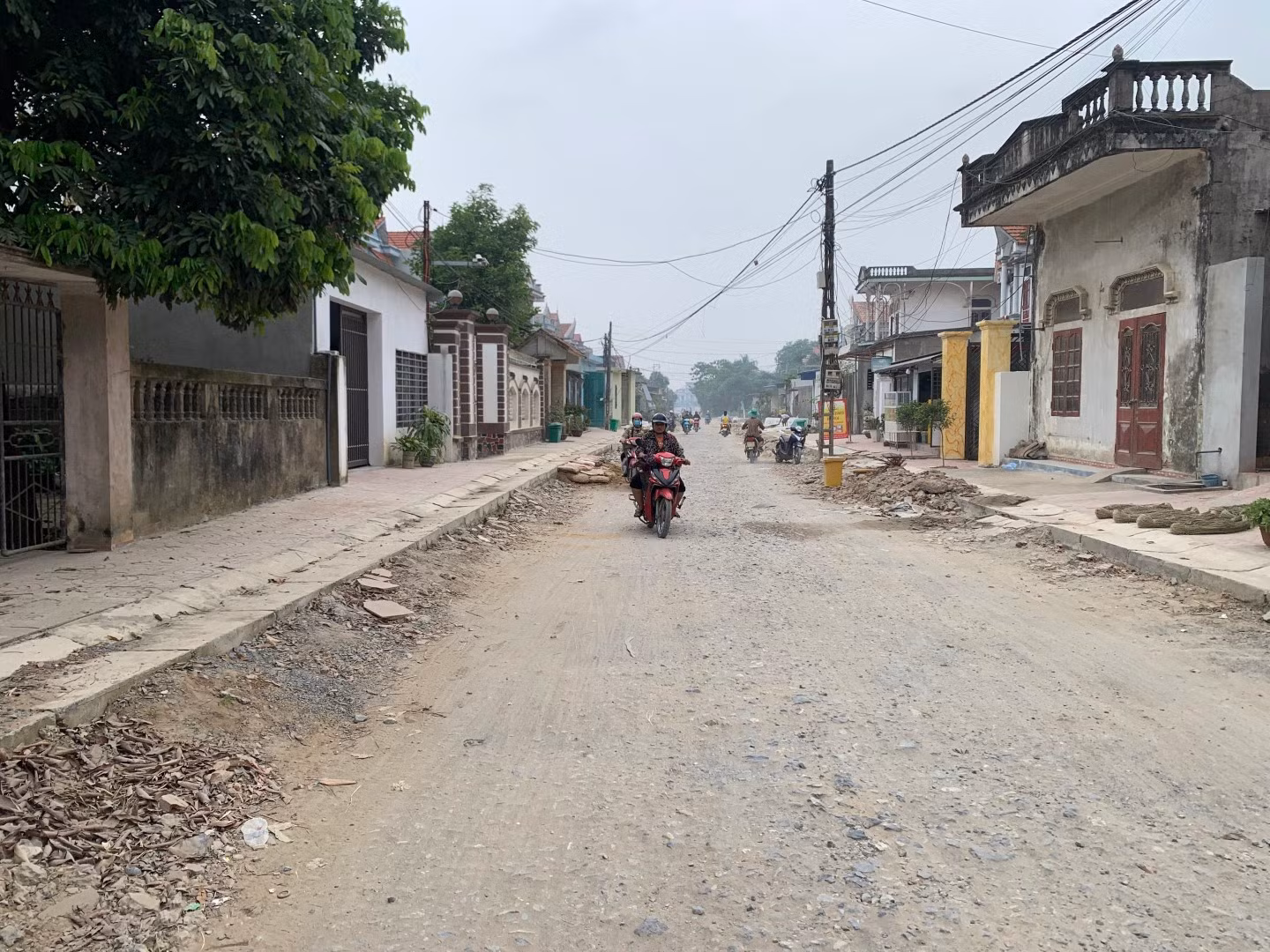

Nhiều sai phạm tại dự án cải tạo, nâng cấp tỉnh lộ 524 -0
Thanh tra tỉnh Thanh Hoá chỉ ra nhiều sai phạm, vi phạm tại dự án cải tạo, nâng cấp Tỉnh lộ 524, đi qua địa bàn huyện Nga Sơn.

Kết luật thanh tra của Thanh tra tỉnh Thanh Hoá khẳng định: Phòng kỹ thuật Ban quản lý dự án huyện Nga Sơn thẩm định kế hoạch lựa chọn nhà thầu (KHLCNT) là không đúng quy định theo khoản 2 Điều 104 Nghị định số 63/2014/NĐ-CP ngày 26/6/2014 của Chính phủ. Chủ đầu tư chưa đăng tải quyết định phê duyệt KHLCNT lên Hệ thống mạng đấu thầu quốc gia theo quy định tại điểm đ khoản 1 Điều 7 và điểm c khoản 1 Điều 8 Nghị định số 63/2014/NĐ-CP ngày 26/6/2014 của Chính phủ quy định chi tiết một số điều của Luật đấu thầu. Chủ đầu tư chưa thực hiện đầy đủ quy định về quản lý chất lượng khảo sát tại Nghị định số 06/2021/NĐ-CP ngày 26/01/2021 của Chính phủ.

Việc lập dự toán tư vấn khảo sát, lập báo cáo nghiên cứu khả thi chưa đảm bảo theo quy định, dự toán khảo sát địa chất lập chưa đảm bảo nội dung, cụ thể: chưa thể hiện rõ nội dung chi tiêu thí nghiệm và số lượng mẫu thí nghiệm. Chủ đầu tư thiết kế bản vẽ thi công và Dự toán chưa tính việc cân đối đất đào đắp trong quá trình triển khai thực hiện dự án dẫn đến giá trị xây lắp tính sai tăng là 354.193.610 đồng.

Đối với việc tổ chức lựa chọn nhà thầu, đánh giá hồ sơ đề xuất, phê duyệt kết quả lựa chọn nhà thầu; thương thảo, đàm phán, ký hợp đồng. Thanh tra tỉnh Thanh Hoá chỉ rõ: Ngày 23/12/2022, Ban QLDA đầu tư xây dựng huyện Nga Sơn ký Hợp đồng thi công xây dựng số 36/2022/HĐ-XD với Công ty cổ phần Tân Thành, tuy nhiên đến ngày 15/03/2023 mới ký hợp đồng giám sát số 100/HĐ-TV giữa Ban QLDA đầu tư xây dựng huyện Nga Sơn và Công ty CPTV đầu tư xây dựng Thăng Long về việc giám sát việc thi công xây dựng công trình thuộc dự án: Cải tạo, nâng cấp Đường tỉnh 524, huyện Nga Sơn là chưa đảm bảo quy định. Đáng chú ý, Công ty cổ phần Tân Thành là nhà thầu chính của gói thầu có ký hợp đồng với 4 nhà thầu phụ để tham gia thực hiện gói thầu (Công ty CP Hưng Đạo Nga Thủy, công ty CP tư vấn thực nghiệm và xây dựng Minh Châu, Công ty CP tư vấn xây dựng thương mại Phú Tài, Công ty TNHH đầu tư TM Tuấn Phát) nhà thầu chính không phân chia phạm vi công việc sử dụng nhà thầu phụ theo Mẫu số 09A (Webform trên Hệ thống) về phạm vi công việc, khối lượng công việc và giá trị ước tính của nhà thầu phụ phải thực hiện trong gói thầu là không đảm bảo theo hồ sơ mời thầu và hồ sơ yêu cầu theo quy định Thông tư 08/2022/TT-BKHĐT ngày 31/5/2022 của Bộ trưởng Bộ Kế hoạch và Đầu tư. Chủ đầu tư xác nhận vào phiếu giá giữa nhà thầu chính và thầu phụ là chưa đảm bảo đúng quy định tại Nghị định 37/2015/NĐ-CP ngày 22/4/2015 về quy định chi tiết về hợp đồng xây dựng.

Nhiều sai phạm tại dự án cải tạo, nâng cấp tỉnh lộ 524 -0
Ban quản lý đầu tư xây dựng huyện Nga Sơn làm chủ đầu tư dự án cải tạo, nâng cấp Tỉnh lộ 524.

Để xảy ra những khuyết điểm, vi phạm đã được chỉ ra trong kết luận thanh tra, trách nhiệm thuộc về: UBND huyện, Ban QLDA đầu tư xây dựng huyện Nga Sơn, đơn vị thi công, đơn vị tư vấn thiết kế, đơn vị giám sát. Do vậy, Thanh tra tỉnh Thanh Hoá kiến nghị: Tổ chức kiểm điểm đối với tập thể, cá nhân có liên quan đến các khuyết điểm, vi phạm thuộc thẩm quyền; đồng thời, có biện pháp chấn chỉnh, khắc phục kịp thời những khuyết điểm, vi phạm đã chỉ ra trong Kết luận thanh tra; báo cáo kết quả xử lý sau thanh tra về Thanh tra tỉnh trước ngày 20/6/2024 để tổng hợp báo cáo theo quy định. Giảm giá trị thanh toán số tiền 354.193.610 đồng do thiết kế bản vẽ thi công và Dự toán chưa tính việc cân đối đất đào, đắp trong quá trình triển khai thực hiện dự án.

Ngoài ra, Thanh tra tỉnh Thanh Hoá yêu cầu: Chủ đầu tư chỉ đạo các nhà thầu thi công nghiêm túc tuân thủ biện pháp an toàn giao thông. Bố trí đủ người điều tiết giao thông, bổ sung biển báo, biển cảnh báo, cọc tiêu, dây phản quang đảm bảo an toàn giao thông, bố trí công nhân vệ sinh môi trường thu gom vật liệu rơi vãi, xe tưới nước đảm bảo vệ sinh, môi trường. Trong các bước thi công công trình tiếp theo đề nghị Chủ đầu tư cùng nhà thầu tư vấn giám sát, tư vấn thiết kế chỉ đạo nhà thầu thi công, thi công theo đúng thiết kế bản vẽ được cấp thẩm quyền phê duyệt; đồng thời căn cứ khối lượng thi công thực tế thực hiện nghiệm thu, thanh quyết toán giá trị hoàn thành của dự án đảm bảo tuân thủ quy định pháp luật có liên quan.

Trần Thắng

Các tin khác

Bài 2: “Lời khai” của dòng sông

Bài 2: “Lời khai” của dòng sông

Dòng điện khi được sử dụng để khai thác thủy sản không lựa chọn cá lớn hay cá nhỏ. Những cá thể không bị bắt lên cũng có thể chịu tác động. Đáng lo hơn, cá non, cá bố mẹ, trứng và nhiều sinh vật thủy sinh khác cũng nằm trong vùng ảnh hưởng. Phía sau những mẻ cá được đưa lên bờ là một câu chuyện khó nhìn thấy bằng mắt thường, nguy cơ nguồn lợi tự nhiên mất dần khả năng tái tạo.

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Bài 1: Dòng sông “chết” dưới những mẻ kích điện

Sau khi nổ máy cho thuyền chạy sát bờ, ngược dòng sông Hồng, sông Đuống, những người sử dụng kích điện nhanh chóng tiếp cận những vị trí quen thuộc. Chỉ vài thao tác, đầu kích được đưa xuống nước, công tắc được bật. Vài giây sau, trong tiếng xèo xèo, ù ù phát ra từ bộ kích điện, những con cá lớn, nhỏ nhao lên mặt nước. Cá nhỏ nhanh chóng được vớt lên thuyền; gặp cá lớn không thể vớt bằng vợt, người đánh bắt sẵn sàng lao xuống nước để bắt...

Quang cảnh nham nhở bên mép sóng ở Mỹ Thủy.

Thúc tiến độ giải quyết tái định cư và sinh kế cho người dân Mỹ Thủy

Sau phản ánh của Báo Công an nhân dân (CAND) về những khó khăn trong đời sống, sinh kế của người dân vùng bị ảnh hưởng bởi Dự án Khu bến cảng Mỹ Thủy, UBND tỉnh Quảng Trị đã có những chỉ đạo cụ thể, yêu cầu đẩy nhanh phương án bồi thường, hỗ trợ, tái định cư đối với các hộ dân; đồng thời nghiên cứu di dời bãi tắm đến vị trí mới, bảo đảm điều kiện sản xuất, kinh doanh cho người dân.

Đà Nẵng: Không để công trình dang dở làm trầm trọng thêm ngập úng

Đà Nẵng: Không để công trình dang dở làm trầm trọng thêm ngập úng

Sau những trận mưa lớn đầu mùa, các “rốn ngập” của Đà Nẵng đã có nơi cho thấy chuyển biến tích cực, song cũng lộ rõ những điểm nghẽn cần xử lý. Qua kiểm tra đột xuất 7 điểm có nguy cơ ngập úng, Chủ tịch UBND TP Đà Nẵng yêu cầu làm rõ trách nhiệm chủ đầu tư, đơn vị thi công, không để công trình dang dở trở thành tác nhân làm trầm trọng thêm ngập úng; đồng thời xây dựng kịch bản ứng phó với mưa cực đoan 100-200mm/giờ, gắn trách nhiệm người đứng đầu tại từng “điểm ngập”.

Chuyển cơ quan điều tra các trường hợp vi phạm đất rừng nghiêm trọng

Chuyển cơ quan điều tra các trường hợp vi phạm đất rừng nghiêm trọng

Sau hơn 3 tháng tăng cường kiểm tra, các cơ quan chức năng của đặc khu Phú Quốc (tỉnh An Giang) đã phát hiện 1.843 trường hợp vi phạm về đất đai, xây dựng, hành lang biển, giao thông và trật tự đô thị. Phú Quốc đã và đang siết kỷ cương, xử lý dứt điểm vi phạm, đồng thời gắn chỉnh trang đô thị với an sinh xã hội, hướng tới xây dựng Phú Quốc xứng tầm phục vụ APEC 2027.

Quyết định chủ trương đầu tư Dự án khu phức hợp Felicity khi doanh nghiệp chưa có đất?

Quyết định chủ trương đầu tư Dự án khu phức hợp Felicity khi doanh nghiệp chưa có đất?

Kết luận thanh tra đối với Dự án khu dân cư phức hợp Felicity do Công ty TNHH TM Blue Diamond làm chủ đầu tư, Thanh tra TP Đồng Nai đã chỉ ra loạt sai phạm liên quan. Trong đó, việc Đồng Nai chỉ định chủ đầu tư làm khu phức hợp và ra quyết định chủ trương đầu tư khi nhà đầu tư chưa có quyền sử dụng đất hợp pháp là không đúng quy định…

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Kỳ cuối: Lập dự án mới nghìn tỷ, đề nghị Trung ương hỗ trợ vốn

Theo tham mưu của sở, ban, ngành tỉnh Hà Tĩnh: Việc “khai tử” dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh để thay thế dự án đầu tư mới sẽ giảm bớt các thủ tục pháp lý liên quan; đặc biệt là để đề xuất hỗ trợ, tận dụng tối đa nguồn lực Ngân sách Trung ương dành cho địa phương.

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Kỳ 1: Dự án chống ngập đội vốn hơn 886 tỷ đồng "đứt gánh" sau 16 năm thi công

Dự án hệ thống kênh tách nước, phân lũ, phòng chống ngập úng các xã phía Nam huyện Kỳ Anh (Hà Tĩnh) có tổng mức đầu tư hơn 886 tỷ đồng, sau 16 năm thi công nhưng không thể hoàn thành, đã bị chấm dứt đầu tư. Thay vào đó, một dự án mới có tổng mức gần 1.400 tỷ đồng được phê duyệt khẩn cấp để giải nguy tình trạng ngập úng cục bộ tại Khu kinh tế Vũng Áng.

Vì sao việc đầu tư Khu đô thị An Phú kéo dài tới 26 năm?

Vì sao việc đầu tư Khu đô thị An Phú kéo dài tới 26 năm?

Thanh tra về các dự án có khó khăn, vướng mắc, tồn đọng kéo dài trên địa bàn theo yêu cầu của Thanh tra Chính phủ, Thanh tra TP Hồ Chí Minh nêu rõ, ngay từ năm 2000 UBND thành phố đã phê duyệt Dự án đầu tư xây dựng hạ tầng kỹ thuật chính Khu đô thị phát triển An Phú (phường Bình Trưng) với tổng diện tích lên đến 87 ha. Nhưng đến nay đã 26 năm, Dự án khu đô thị An Phú vẫn ngắc ngoải…

Không cấp dưỡng nuôi con sau khi ly hôn có thể bị xử lý hình sự?

Không cấp dưỡng nuôi con sau khi ly hôn có thể bị xử lý hình sự?

Hỏi: Tôi và chồng đã ly hôn từ tháng 8/2024, chúng tôi thống nhất, tôi nuôi hai con và hằng tháng chồng cũ chu cấp 10 triệu đồng. Tuy nhiên, anh chỉ chu cấp 3 tháng đầu sau khi ly hôn, sau đó không chu cấp nữa dù thu nhập vẫn ổn định. Xin hỏi, chồng cũ tôi có bị xử phạt không? (Mai Lan, phường Hồng Hà, Hà Nội)

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Ẩn họa môi trường từ chôn lấp rác thải trái quy định ở Hà Tĩnh

Do rác thải tồn đọng, quá tải nên tại một số địa phương, các doanh nghiệp ký kết hợp đồng thu gom, vận chuyển đã có dấu hiệu tự ý chôn lấp rác thải chưa qua xử lý. Tình trạng chôn rác thải không chỉ tiềm ẩn mối nguy về môi trường sinh thái, mà còn vi phạm pháp luật về môi trường, cần được chấn chỉnh, xử lý nghiêm.

Vì sao 140 học sinh tại Nghệ An vẫn chưa thể đến trường sau lễ khai giảng?

Vì sao 140 học sinh tại Nghệ An vẫn chưa thể đến trường sau lễ khai giảng?

Phản đối chủ trương của UBND xã Quỳnh Tam về việc giải thể, chuyển học sinh điểm lẻ Tiến Sơn trường Tiểu học Tân Sơn (nay là trường Tiểu học Quỳnh Tam) về học tại điểm trường chính, phụ huynh của 140 học sinh đang được bố trí học tập tại đây đã phản đối, không cho con em đến trường.

Kè chống sạt lở chưa bàn giao đã hư hỏng

Kè chống sạt lở chưa bàn giao đã hư hỏng

Được kỳ vọng sẽ góp phần ngăn chặn sạt lở, bảo vệ nhà cửa và cuộc sống của người dân mỗi khi mùa mưa đến, thế nhưng nhiều vị trí hư hỏng, sạt lở đã xuất hiện tại Dự án “Xử lý khẩn cấp tình trạng sạt lở đất tại thị trấn Kim Tân và các xã Thành Yên, Thành Trực, huyện Thạch Thành”.

Từ phòng khám không phép đến những lỗ hổng hậu kiểm

Từ phòng khám không phép đến những lỗ hổng hậu kiểm

Quảng Trị hiện có 930 cơ sở khám, chữa bệnh (KCB) đã được cấp phép hoạt động, gồm 297 cơ sở KCB công lập và 633 cơ sở KCB ngoài công lập. Một hệ thống khá lớn đang trực tiếp cung cấp dịch vụ chăm sóc sức khỏe cho người dân. Thế nhưng, phía sau con số về những cơ sở đã được cấp phép vẫn còn những vấn đề đáng lưu ý trong việc chấp hành các quy định về hành nghề KCB, từ những cơ sở hoạt động không phép đến những sai sót được phát hiện ngay tại các phòng khám đã được cấp phép.
