Kiểm tra công tác nghiệm thu công trình chỉ ra nhiều lỗi của dự án metro số 1

Sau khi Cơ quan Thường trực Hội đồng kiểm tra Nhà nước về công tác nghiệm thu công trình xây dựng (Hội đồng) tổ chức kiểm tra hiện trường công trình, kiểm tra hồ sơ, tài liệu liên quan đến dự án xây dựng tuyến metro số 1 Bến Thành - Suối Tiên, ngày 21/10 Hội đồng  đã có thông báo về những tồn tại của dự án này…

Việc kiểm tra của Hội đồng có sự tham gia của các Bộ và Sở chuyên ngành cùng chủ đầu tư và các nhà thầu thực hiện dự án.

Từ kết quả kiểm tra, Cơ quan thường trực Hội đồng xác định còn một số tồn tại cần được xem xét, làm rõ và tổ chức khắc phục.

Cụ thể, kiểm tra hồ sơ hoàn thành công trình gói thầu 1b, tuy mới chỉ kiểm tra xác suất hồ sơ hoàn thành công trình 1 phân đoạn đào hầm bằng máy TBM và 1 phân đoạn hầm đào hở đã thể hiện còn một số vấn đề như kết quả thí nghiệm cường độ bê tông của phòng thí nghiệm chưa phù hợp với tiêu chuẩn thí nghiệm, tức không có mô tả dạng phá hoại mẫu.

Hội đồng kiểm tra Nhà nước về công tác nghiệm thu công trình xây dựng chỉ ra nhiều lỗi của dự án metro số 1 -0

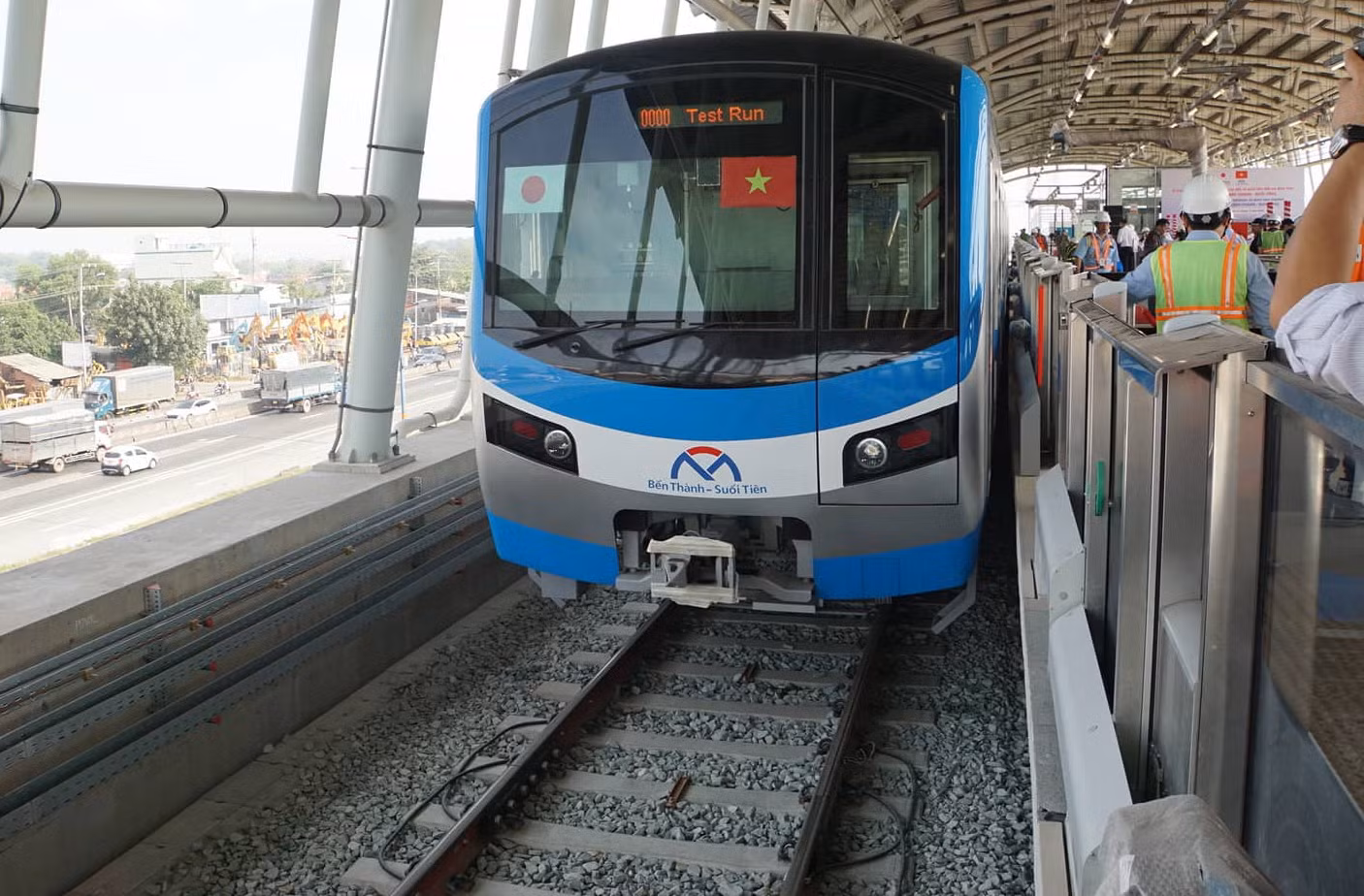

Một đoàn tàu của tuyến metro số 1 trong ngày chạy thử.

Đối với hạng mục đoàn tàu, Hội đồng nêu rõ, dù nhà thầu đã thực hiện các thí nghiệm điển hình đối với đoàn tàu đầu tiên theo yêu cầu chỉ dẫn kỹ thuật của dự án, song các thử nghiệm độ bền kết cấu thân xe, giá chuyển hướng nhà thầu chỉ thực hiện với 2/3 toa tàu. Riêng thử nghiệm phần cửa, nhà thầu chỉ thực hiện với 1/3 toa tàu. Hội đồng đánh giá việc này chưa tuân thủ theo quy định của chỉ dẫn kỹ thuật của dự án. Bởi theo quy định thì với đoàn tàu đầu tiên phải thực hiện các thử nghiệm điển hình trên tất cả các toa xe.

Về hạng mục cơ điện của gói thầu 1a, nhà thầu thi công lắp đặt đường ống thông gió có đường kính lên đến 1.300mm nhưng chỉ sử dụng loại tôn có chiều dày 0,75mm. Việc này chưa đảm bảo theo quy định về tiêu chuẩn xây dựng yêu cầu tôn phải dày 1,2mm đối với dự án.

Ngoài ra, các bản vẽ thiết kế kỹ thuật chưa đảm bảo tính pháp lý do không có dấu của các đơn vị tư vấn thiết kế, tư vấn thẩm tra, thẩm định. Chưa cung cấp được hồ sơ thiết kế hệ thống giá đỡ đường ống nước của hệ thống điều hòa không khí và ống nước chữa cháy. Là các đơn vị thi công hạng mục PCCC, nhưng Công ty Thăng Uy và Công ty Kandeko chưa cung cấp được giấy xác nhận đủ điều kiện kinh doanh PCCC khi kiểm tra.

Tại thời điểm kiểm tra, nhà thầu chưa cung cấp được kết quả kiểm định chất lượng cho cáp chống cháy, tôn tráng kẽm. Đồng thời chưa cung cấp giấy chứng nhận hợp quy của điều hòa không khí và kiểm định an toàn hệ thống lạnh theo quy chuẩn.

Nhà thầu cũng chưa cung cấp được biên bản nghiệm thu chạy thử đơn động liên động hệ thống cơ điện, thang máy, hạng mục PCCC. Biên bản thử áp đường ống nước điều hòa và PCCC chưa đảm bảo tính chính xác khi sử dụng thiết bị có thang đo lực không phù hợp, thiết bị đo chưa được kiểm định.

Trước các kết quả trên, Hội đồng đã yêu cầu chủ đầu tư dự án chỉ đạo các nhà thầu tăng cường kiểm tra, kiểm soát việc thi công, lắp đặt, vận hành các hệ thống thiết bị và các đoàn tàu bảo đảm tuân thủ đúng yêu cầu thiết kế, chỉ dẫn kỹ thuật của dự án cũng như quy trình vận hành. Ngoài ra cần làm rõ và khắc phục ngay những tồn tại trên.

Bảo Sơn

Các tin khác

Bảo đảm an toàn giao thông mùa nước nổi ở Tây Đô

Bảo đảm an toàn giao thông mùa nước nổi ở Tây Đô

Tháng 8 âm lịch, khi lũ thượng nguồn sông Cửu Long đổ về kết hợp mưa dông, triều cường…, Cần Thơ bước vào mùa nước nổi với mực nước dâng cao, dòng chảy xiết… tiềm ẩn nguy cơ mất an toàn giao thông thủy.

Tháo điểm nghẽn, hiện thực hóa mục tiêu xây dựng trên 5.000km đường bộ cao tốc

Tháo điểm nghẽn, hiện thực hóa mục tiêu xây dựng trên 5.000km đường bộ cao tốc

Ngày 29/9, Bộ Xây dựng đã tổ chức Hội nghị xúc tiến đầu tư phát triển đường bộ cao tốc giai đoạn 2026-2030. Sự kiện quy tụ khoảng 170 đại biểu đại diện các cơ quan của Chính phủ, các bộ, ngành Trung ương, chính quyền địa phương, các tổ chức tín dụng, chuyên gia kinh tế và đông đảo cộng đồng doanh nghiệp, nhà đầu tư trong và ngoài nước tham gia.

Sáng đầu tuần, cầu Nhật Tân tiếp tục ùn tắc

Sáng đầu tuần, cầu Nhật Tân tiếp tục ùn tắc

Sáng 28/9, dù cơ quan chức năng đã tạm gỡ bỏ biển báo khoảng cách nhưng mật độ phương tiện ở hai đầu cầu Nhật Tân vẫn tăng cao khiến giao thông ùn ứ. Lực lượng CSGT được bố trí điều tiết, phân luồng, hướng dẫn phương tiện, hạn chế tình trạng ùn tắc kéo dài.

Yêu cầu xử lý sạt lở tại cao tốc Biên Hòa - Vũng Tàu

Yêu cầu xử lý sạt lở tại cao tốc Biên Hòa - Vũng Tàu

Ngày 27/9, Ban Quản lý dự án (BQLDA) đầu tư xây dựng công trình giao thông Đồng Nai yêu cầu các nhà thầu kiểm tra, khẩn trương khắc phục tình trạng hư hỏng, đứt gãy rãnh thoát nước và một số vị trí taluy tại dự án thành phần 1 cao tốc Biên Hòa - Vũng Tàu…

Lâm Đồng: Khẩn trương khắc phục sạt lở trên Quốc lộ 28B

Lâm Đồng: Khẩn trương khắc phục sạt lở trên Quốc lộ 28B

Chiều 27/9, một điểm sạt lở đã xảy ra tại Km31+400, Quốc lộ 28B, đoạn qua xã Phan Sơn, tỉnh Lâm Đồng, khiến việc lưu thông của các phương tiện qua khu vực bị ảnh hưởng. Lực lượng chức năng đã có mặt tại hiện trường để điều tiết giao thông và khắc phục sự cố.

Xử lý nhóm thanh niên vi phạm giao thông còn khiêu khích đăng lên mạng

Xử lý nhóm thanh niên vi phạm giao thông còn khiêu khích đăng lên mạng

Trong quá trình di chuyển trên tuyến QL3B qua địa bàn xã Yên Nguyên, tỉnh Tuyên Quang, nhóm thanh niên có lời lẽ chửi, khiêu khích, kích động đối với một nhóm thanh niên trên địa bàn xã khác, sau đó quay lại hình ảnh và đăng tải lên mạng xã hội đã bị Công an Tuyên Quang xử lý.

Tạm gỡ biển báo khoảng cách trên cầu Nhật Tân trong ngày đầu thí điểm

Tạm gỡ biển báo khoảng cách trên cầu Nhật Tân trong ngày đầu thí điểm

Trong ngày đầu thí điểm điều chỉnh tổ chức lại giao thông trên cầu Nhật Tân, trước những lo lắng của người dân về việc giữ khoảng cách an toàn dẫn tới tình trạng các phương tiện di chuyển chậm, Sở Xây dựng Hà Nội đã tạm thời thu hồi biển báo khoảng cách an toàn ngay trong chiều 27/9.

Hà Nội sẽ kết hợp dữ liệu camera và GPS xử lý ùn tắc giao thông

Hà Nội sẽ kết hợp dữ liệu camera và GPS xử lý ùn tắc giao thông

Ban Đô thị HĐND thành phố (TP) Hà Nội vừa ban hành kế hoạch khảo sát công tác tổ chức giao thông và xử lý các điểm ùn tắc trên địa bàn TP năm 2026. Đợt khảo sát tập trung ứng dụng dữ liệu từ hệ thống camera giám sát, camera AI và hành trình GPS phương tiện để đo lường thực trạng và tìm giải pháp tháo gỡ các điểm nghẽn giao thông.
